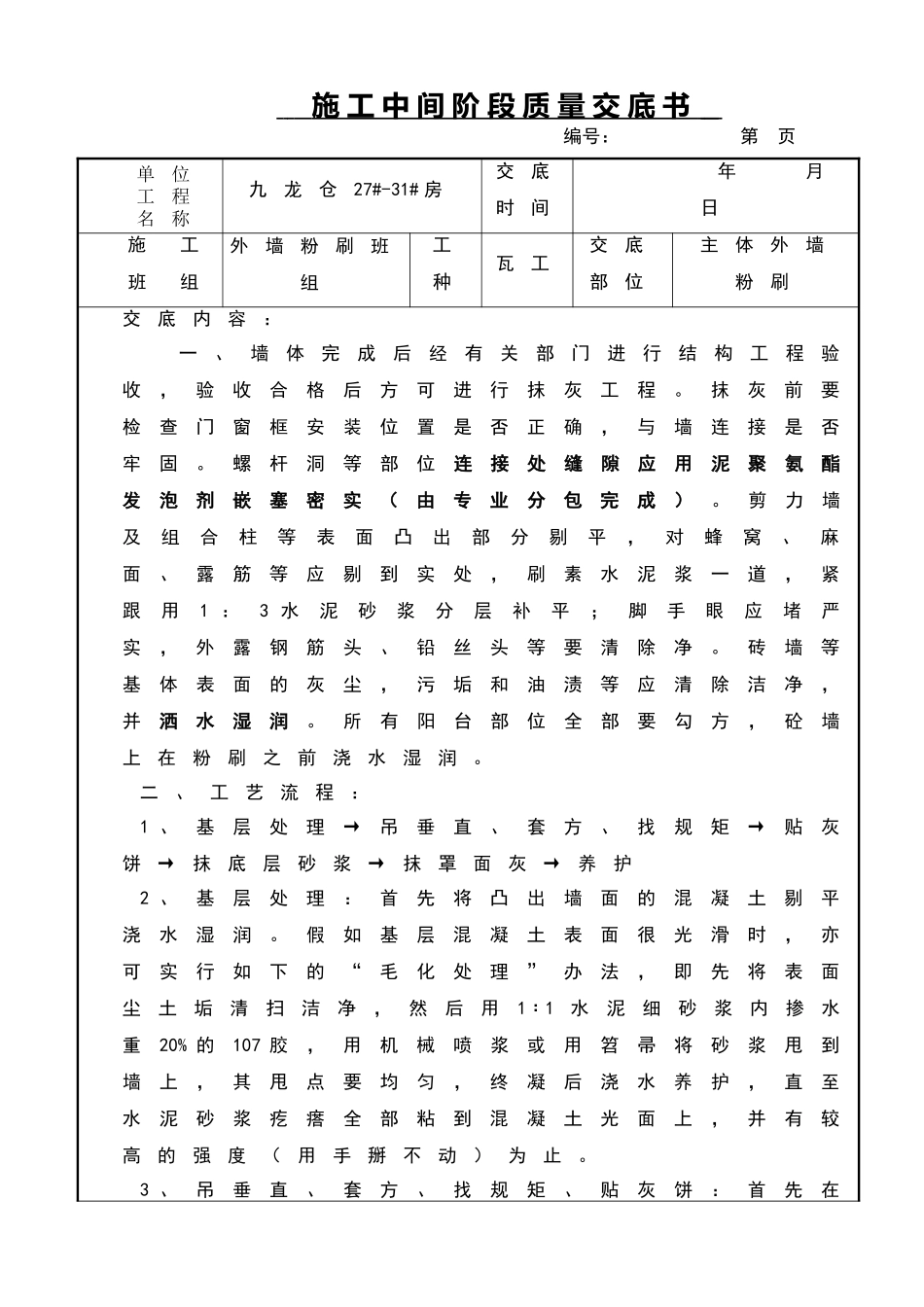

施 工 中 间 阶 段 质 量 交 底 书 编号: 第 页单位工程名称九龙仓27#-31# 房交底时间 年 月 日施 工 班 组外墙粉刷班组工 种瓦工交底部位主体外墙粉刷交底内容: 一、墙体完成后经有关部门进行结构工程验收,验收合格后方可进行抹灰工程
抹灰前要检查门窗框安装位置是否正确,与墙连接是否牢固
螺杆洞等部位连接处缝隙应用泥聚氨酯发泡剂嵌塞密实(由专业分包完成)
剪力墙及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道,紧跟用1 :3 水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净
砖墙等基体表面的灰尘,污垢和油渍等应清除洁净,并洒水湿润
所有阳台部位全部要勾方,砼墙上在粉刷之前浇水湿润
二、工艺流程:1 、基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→抹罩面灰→养护2 、基层处理:首先将凸出墙面的混凝土剔平浇水湿润
假如基层混凝土表面很光滑时,亦可实行如下的“毛化处理”办法,即先将表面尘土垢清扫洁净,然后用1﹕1水泥细砂浆内掺水重20% 的107 胶,用机械喷浆或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止

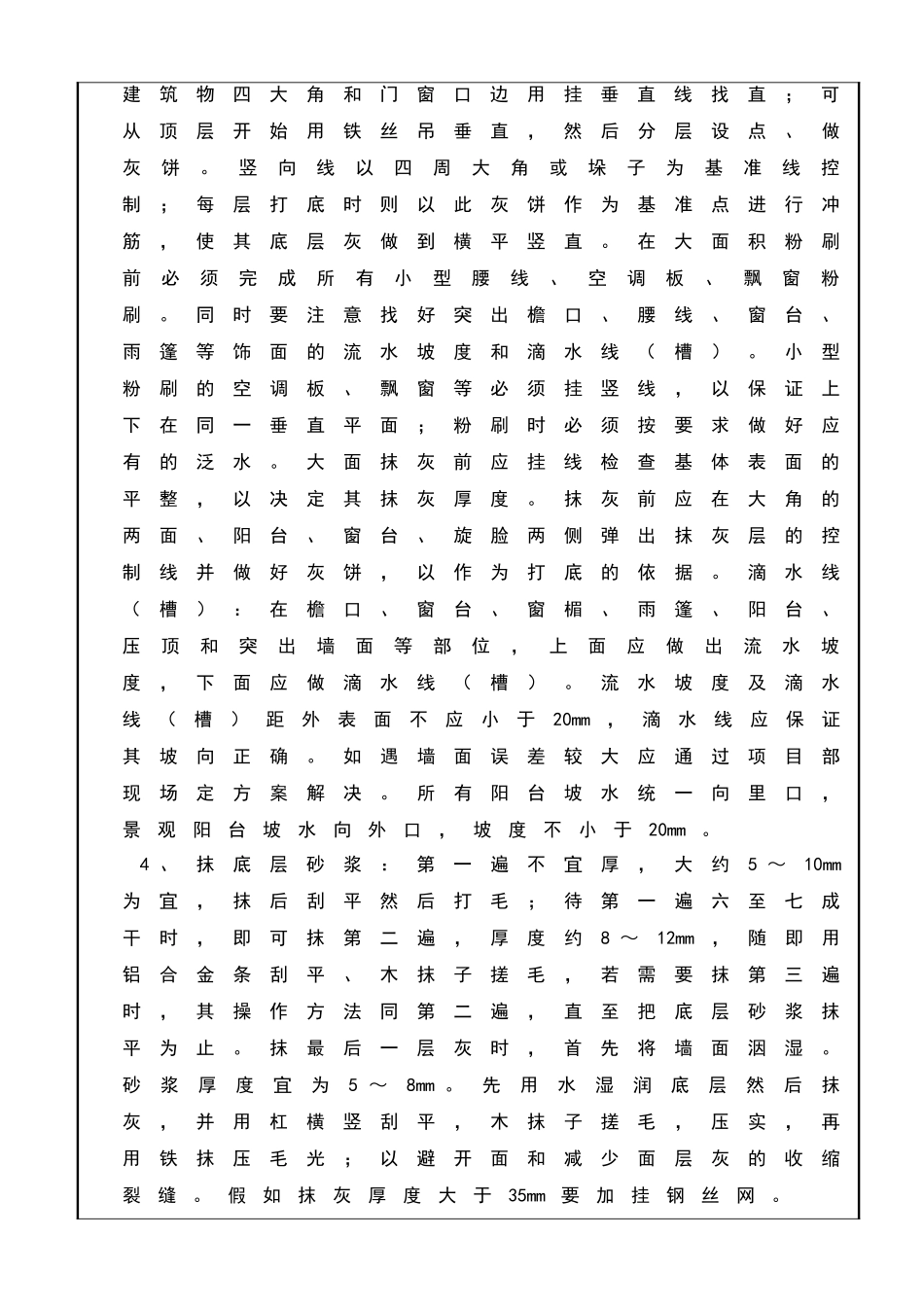

3 、吊垂直、套方、找规矩、贴灰饼:首先在建筑物四大角和门窗口边用挂垂直线找直;可从顶层开始用铁丝吊垂直,然后分层设点、做灰饼
竖向线以四周大角或垛子为基准线控制;每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直
在大面积粉刷前必须完成所有小型腰线、空调板、飘窗粉刷
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)
小型粉刷的空调板、飘窗等必须挂竖线,以保证上下在同一垂直平面;粉刷时必须按要求做好应有的泛水
大面抹灰前应挂线检查基体表面的平整,以决定其抹灰厚度
抹灰前应在大角的两面、阳台、窗台、旋脸两侧
