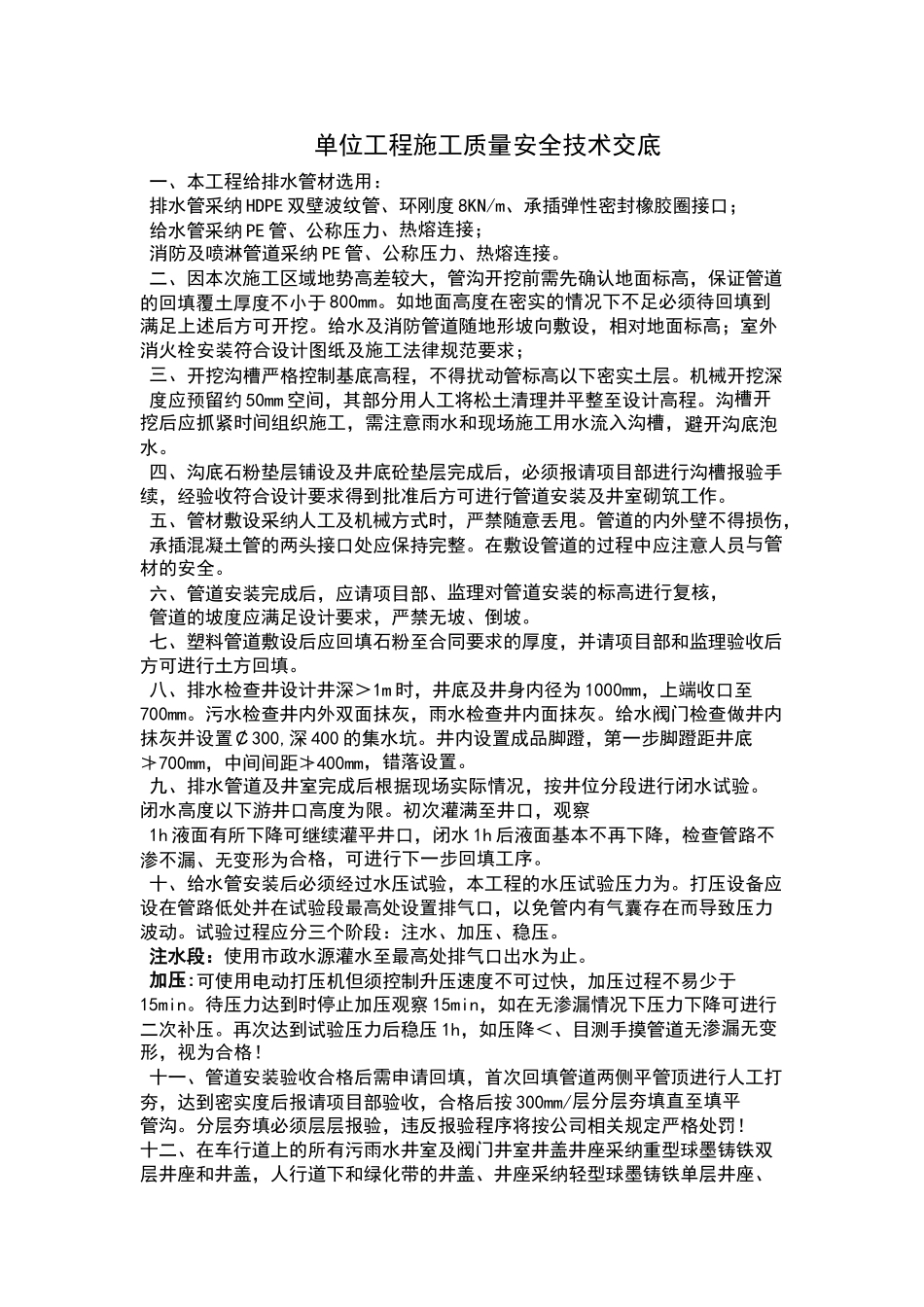

单位工程施工质量安全技术交底一、本工程给排水管材选用:排水管采纳 HDPE 双壁波纹管、环刚度 8KN/m、承插弹性密封橡胶圈接口;给水管采纳 PE 管、公称压力、热熔连接;消防及喷淋管道采纳 PE 管、公称压力、热熔连接
二、因本次施工区域地势高差较大,管沟开挖前需先确认地面标高,保证管道的回填覆土厚度不小于 800mm
如地面高度在密实的情况下不足必须待回填到满足上述后方可开挖
给水及消防管道随地形坡向敷设,相对地面标高;室外消火栓安装符合设计图纸及施工法律规范要求;三、开挖沟槽严格控制基底高程,不得扰动管标高以下密实土层
机械开挖深度应预留约 50mm 空间,其部分用人工将松土清理并平整至设计高程
沟槽开挖后应抓紧时间组织施工,需注意雨水和现场施工用水流入沟槽,避开沟底泡水
四、沟底石粉垫层铺设及井底砼垫层完成后,必须报请项目部进行沟槽报验手续,经验收符合设计要求得到批准后方可进行管道安装及井室砌筑工作
五、管材敷设采纳人工及机械方式时,严禁随意丢甩
管道的内外壁不得损伤,承插混凝土管的两头接口处应保持完整
在敷设管道的过程中应注意人员与管材的安全
六、管道安装完成后,应请项目部、监理对管道安装的标高进行复核,管道的坡度应满足设计要求,严禁无坡、倒坡
七、塑料管道敷设后应回填石粉至合同要求的厚度,并请项目部和监理验收后方可进行土方回填
八、排水检查井设计井深>1m 时,井底及井身内径为 1000mm,上端收口至700mm
污水检查井内外双面抹灰,雨水检查井内面抹灰
给水阀门检查做井内抹灰并设置¢300,深 400 的集水坑
井内设置成品脚蹬,第一步脚蹬距井底≯700mm,中间间距≯400mm,错落设置
九、排水管道及井室完成后根据现场实际情况,按井位分段进行闭水试验
闭水高度以下游井口高度为限

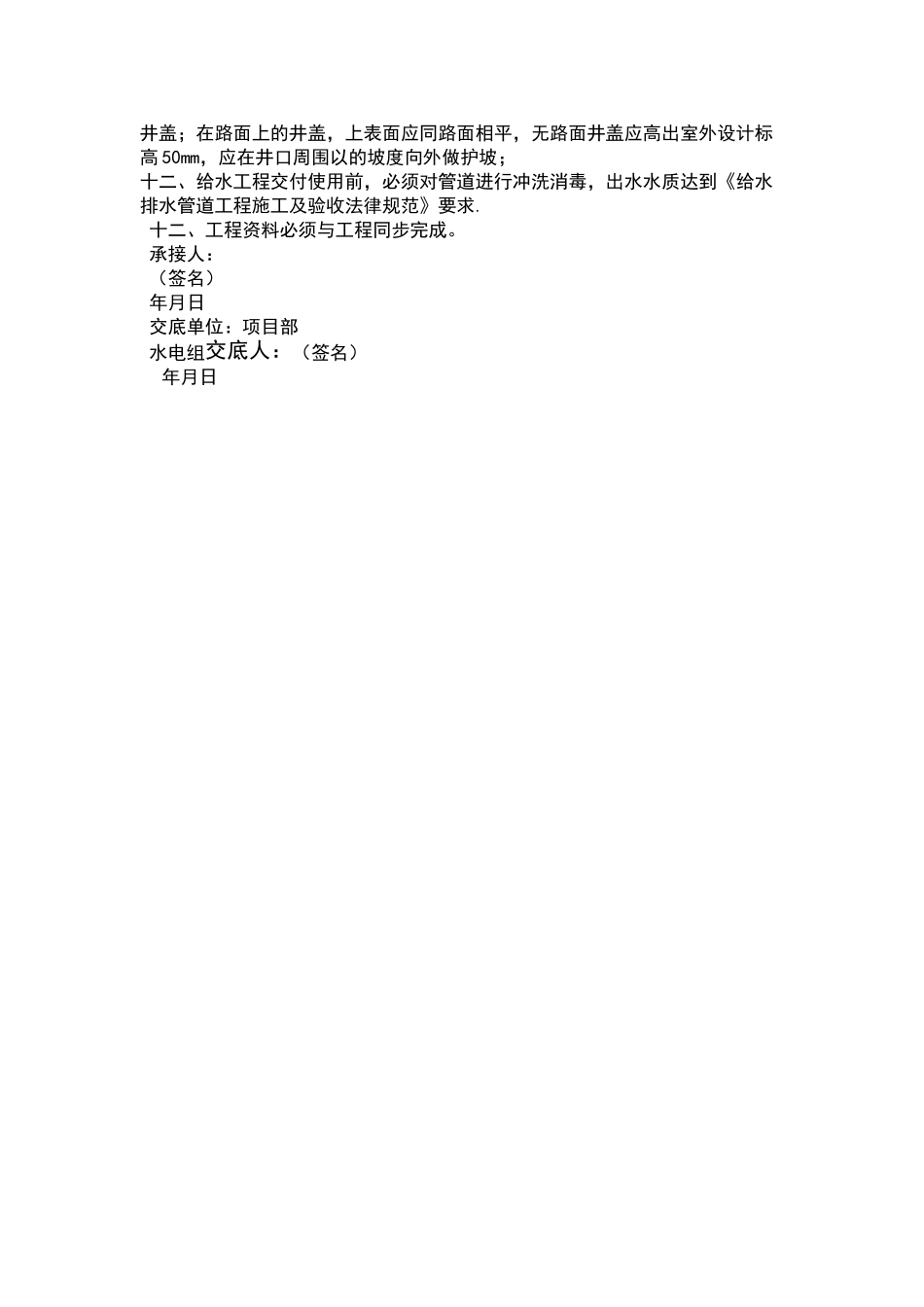

初次灌满至井口,观察1h 液面有所下降可继续灌平井口,闭水 1h 后液面
