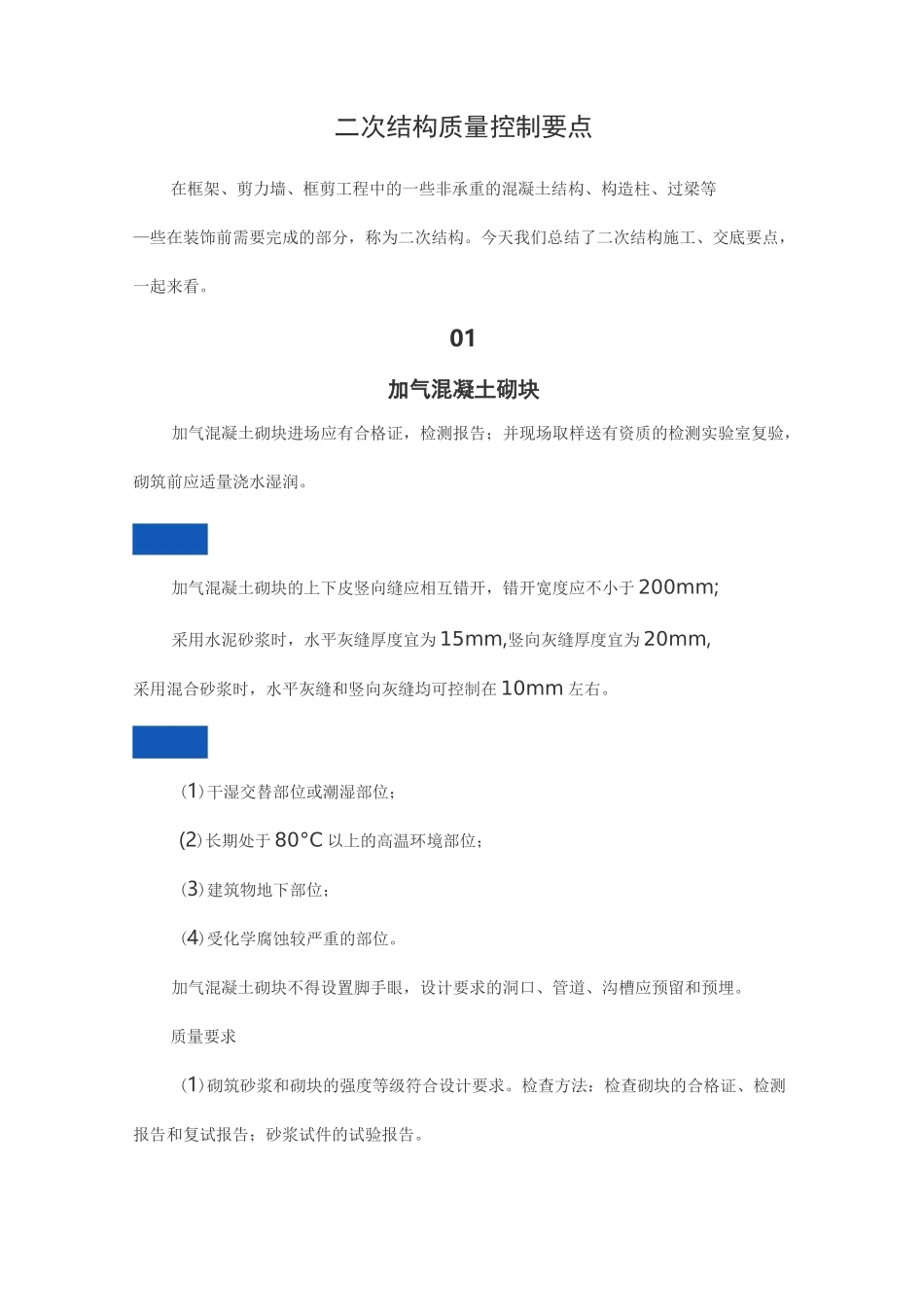

二次结构质量控制要点在框架、剪力墙、框剪工程中的一些非承重的混凝土结构、构造柱、过梁等—些在装饰前需要完成的部分,称为二次结构
今天我们总结了二次结构施工、交底要点,一起来看
01加气混凝土砌块加气混凝土砌块进场应有合格证,检测报告;并现场取样送有资质的检测实验室复验,砌筑前应适量浇水湿润
加气混凝土砌块的上下皮竖向缝应相互错开,错开宽度应不小于 200mm;采用水泥砂浆时,水平灰缝厚度宜为 15mm,竖向灰缝厚度宜为 20mm,采用混合砂浆时,水平灰缝和竖向灰缝均可控制在 10mm 左右
(1)干湿交替部位或潮湿部位;(2)长期处于 80°C 以上的高温环境部位;(3)建筑物地下部位;(4)受化学腐蚀较严重的部位
加气混凝土砌块不得设置脚手眼,设计要求的洞口、管道、沟槽应预留和预埋
质量要求(1)砌筑砂浆和砌块的强度等级符合设计要求
检查方法:检查砌块的合格证、检测报告和复试报告;砂浆试件的试验报告
(2)加气混凝土砌块不得与其他材料混用
02二次结构施工流程及控制要点基层验收、墙体放线控制要点:砌筑基层的楼地面浮浆、残渣清理干净并弹线
填充墙的边线、门窗洞口位置线应准确,偏差控制在规范允许范围内
植筋1•植入深度控制控制要点:砌体与柱或剪力墙间的拉结筋,过梁、圈梁、现浇板带钢筋与结构连接及构造柱立筋与上下层连接采用植筋方法,结构胶采用合格的结构胶,植入深度不小于 12d©6拉结筋按 80mm 施工),间距 500mm
植筋胶及拉拔试验钻孔应用吹风机清理干净,保证钻孔深度,植筋必须经过拉拔试验,合格后方可进行后续施工,所需的植筋胶要提前选好厂家,保证性能合格、操作简单

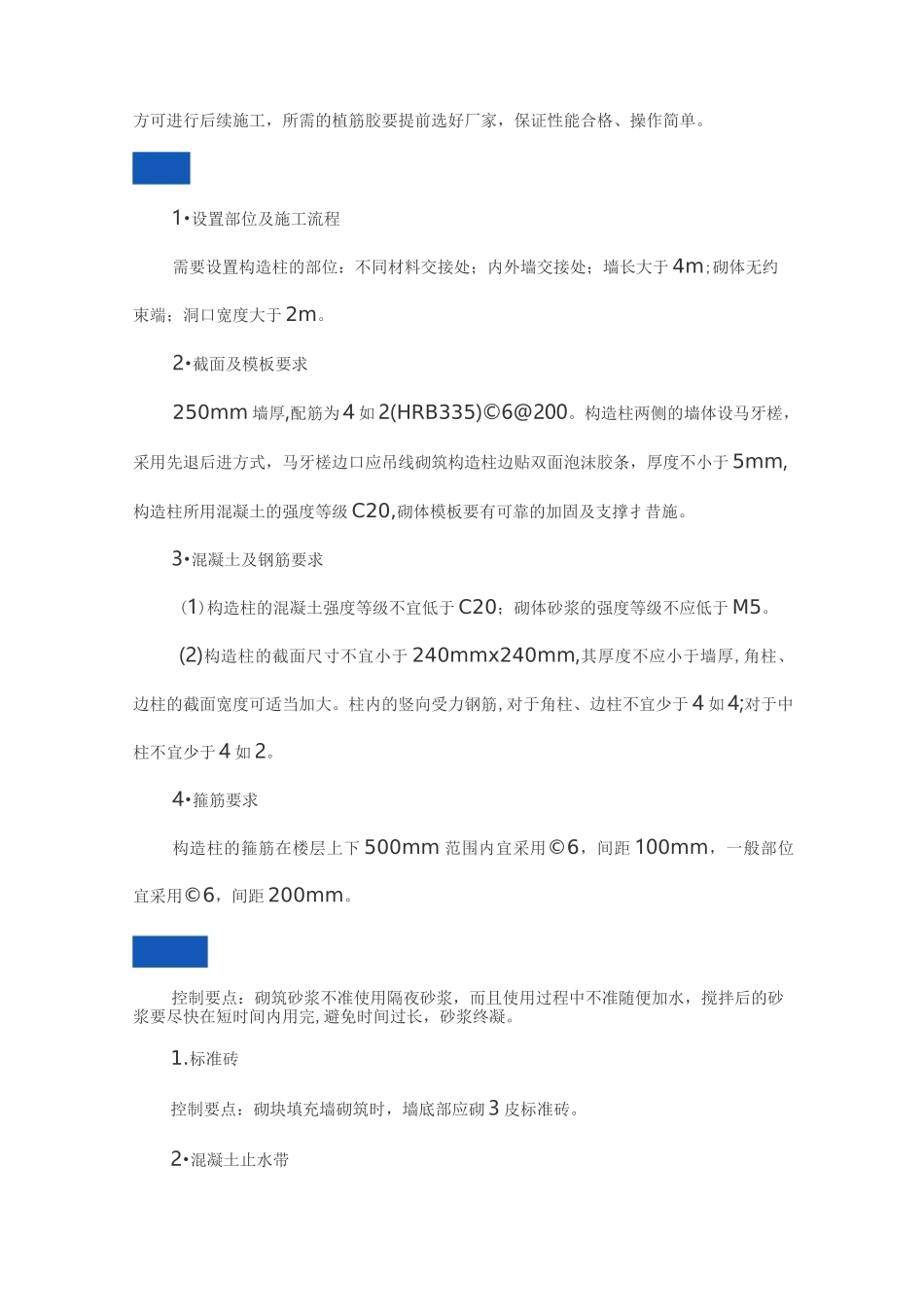

1•设置部位及施工流程需要设置构造柱的部位:不同材料交接处;内外墙交接处;墙长大于 4m;砌体无约束端;洞口宽度大于 2m
2•截面及模板要求250mm 墙厚,配筋为 4 如 2(HRB335)©6@2
