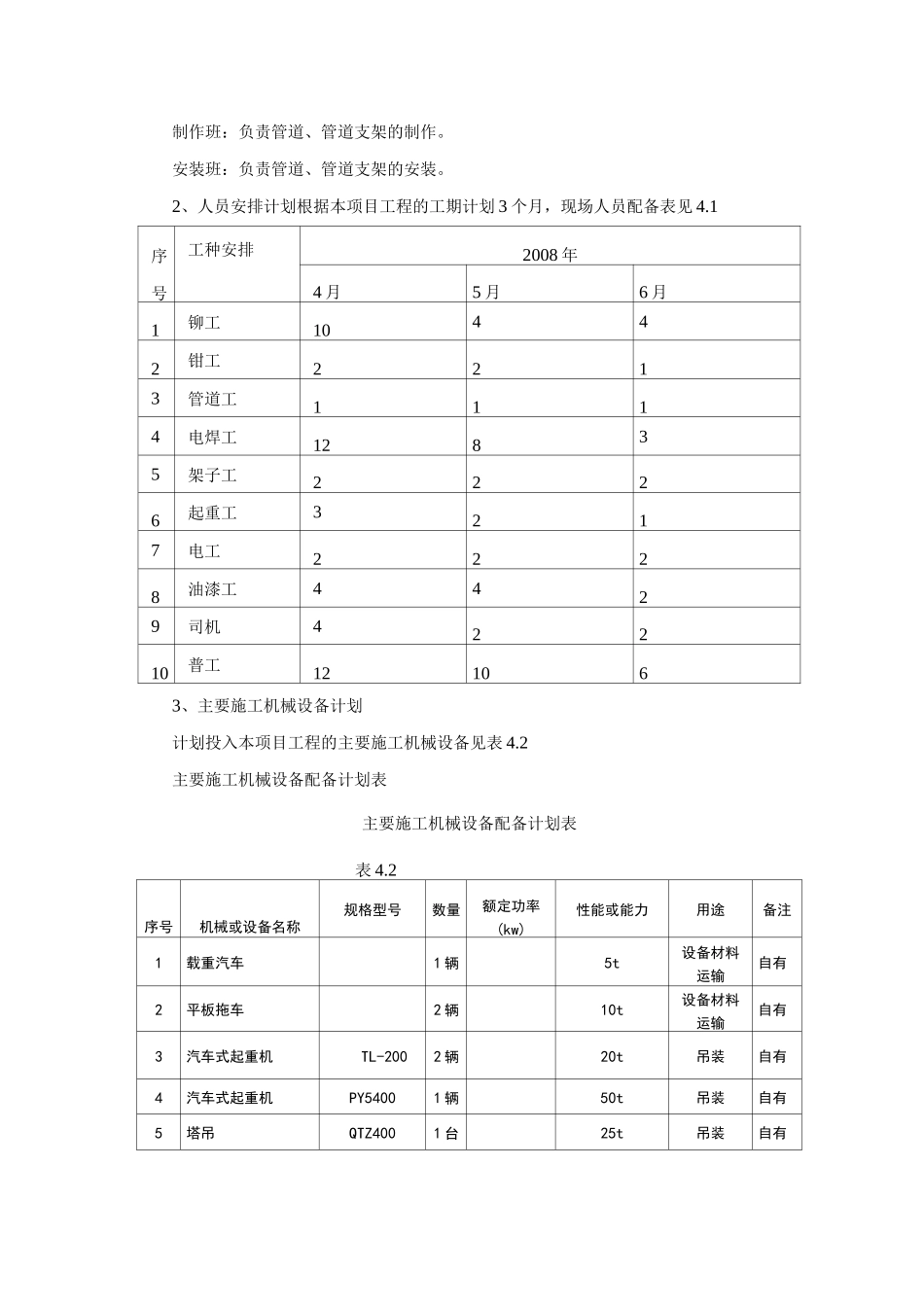

一、工程概况………………………………………………………2二、工程特点………………………………………………………2三、编制依据………………………………………………………2四、施工部署………………………………………………………2五、施工工期和施工总进度计划…………………………………4六、通风管道制作安装工序流程及主要方案……………………4七、风管安装注意事项……………………………………………10八、质量保证体系及保证措施……………………………………10九、安全保证体系及保证措施……………………………………11十、文明施工、卫生、消防、环保措施 16十一、安装进度计划表…………………………………………16一、工程概述熔炼厂房中含有艾萨炉、转炉、粗铜浇注三套通风系统,分别位于艾萨炉主厂房、转炉主厂房、粗铜浇注主厂房。艾萨炉通风系统主要工艺是烟气从艾萨炉体及贫化电炉各个排烟罩吸出,通过 0680 和 01100、01250 等管路汇集到^1400 通风管道,由艾萨炉排风烟机排送到 75m 高的烟囱外。转炉通风系统主要工艺是烟气从三台转炉环保烟罩排入到 01250 烟管,再汇集到 01900 烟管,并最终由艾萨炉主厂房西侧的转炉排送风机排送到 75m 高的烟囱外。粗铜浇注通风系统主要工艺是烟气从粗铜保温炉的两个排烟罩排入到 0680 和 01100 两根烟管中,由两台离心风机排出烟囱外。二、工程特点1、根据现场制作条件,0400 以上的管道均在现场制作。2、通风烟管管径较大,大部分管径在 01000mm 以上。3、烟管管线的位置相对比较集中,安装时,应注意先后顺序。4、烟气排放管顶部标高位置在▽75m05、由于管线都穿插于狭窄场地中,高度较高,且高空对接较多,施工难度大。所以在施工组织安排中必须应充分考虑到人员、材料、机械等各类资源的合理配备和组织协调6、施工安装高空作业多,且各个专业交叉作业,危险性大,安全管理难度大,需采取有效的安全防护措施 0三、编制依据1、《通风与空调工程施工质量验收规范》GB50243-20022、《通风与空调工程通用图集》91SB6-13、设计院蓝图 28907008-2、3、44、建设监理咨询有限公司管道与通风工程监理实施细则四、施工部署1、工程任务划分根据本工程的工程量情况,施工现场计划设置一个制作班,一个安装班 0制作班:负责管道、管道支架的制作。安装班:负责管道、管道支架的安装。2、人员安排计划根据本项目工程的工期计划 3 个月,现场人员配备表见 4.1序号工...
