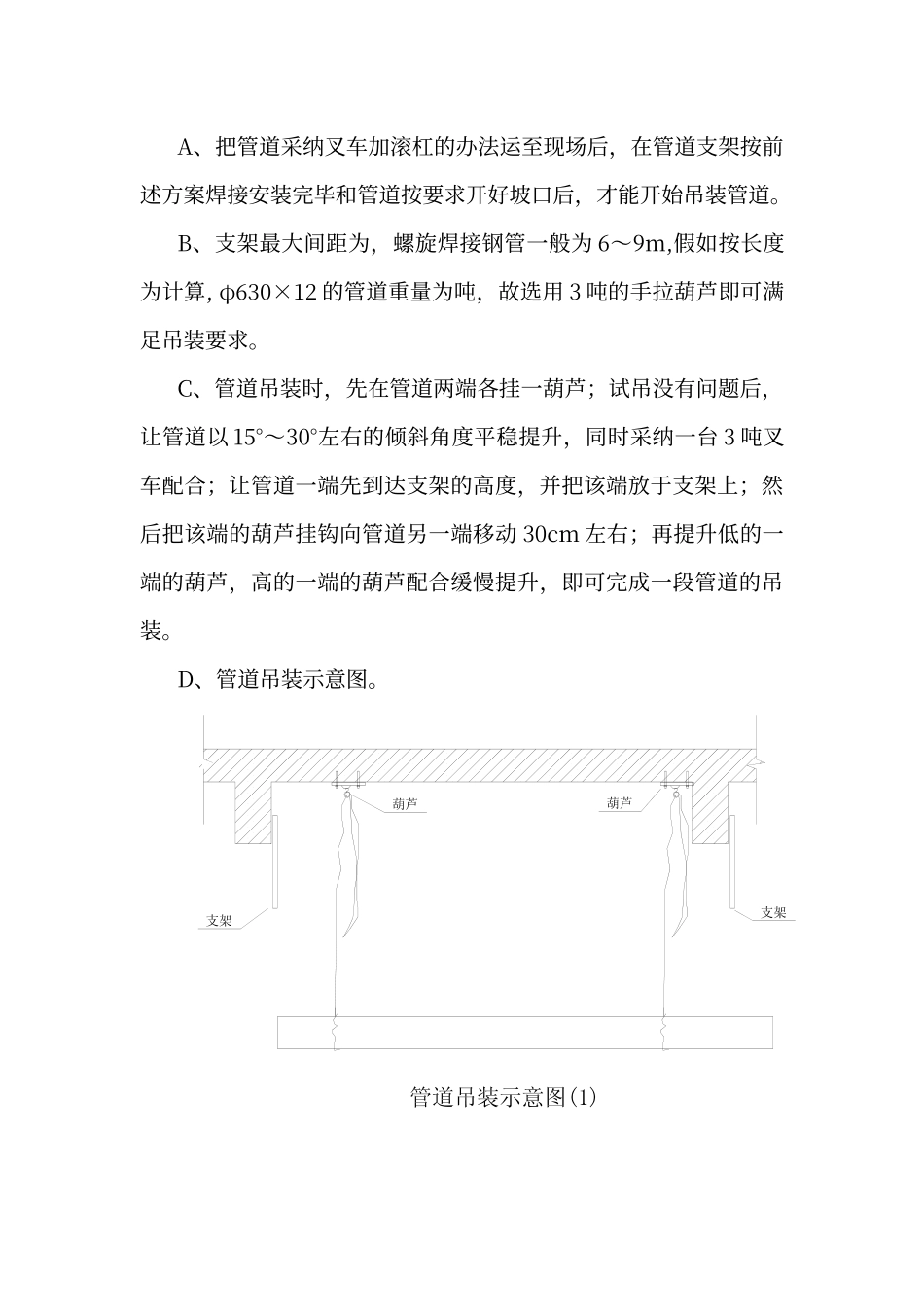

大口径管道吊装专项方案1)大口径空调水管道工程概况大口径空调水管道(本施工组织设计所指的大口径空调水管道是指口径大于等于 DN300 的空调水管道)主要分布在地下三层制冷机房、地下三层制冷机房至屋顶冷却塔等部位。2)大口径空调水管道工程重点、难点分析a、管道重量大,支架的强度必须认真校核;b、管道重量大、管径大,管井内的管道吊装比较困难;c、管道管壁厚,焊接工艺必须保证。3)大口径空调水管道工程重点、难点解决方案管道支架的解决方案:①制冷机房内及负二层水平管道支架在梁的两侧面埋钢板,支架焊接于钢板上,焊缝长度不小于 300mm,槽钢与槽钢连接处需焊接 8mm 厚的连接板。② 制冷机房内及负二层混凝土梁最大间距为 m,相应的支架间距也为 m;管井内的管道支架每层设一个 ,层屋面混凝土梁最大间距为 m,管道支架根据混凝土梁的间距设置,支架必须固定于混凝土梁正上方。管道吊装的解决方案:A、吊装前的准备工作:编制详细的吊装方案,必须明确责任人,确定计划吊装时间、吊装工作量,吊装安全保证措施等等,吊装方案报现场工程师审核,经认可后开始下一步工作;按标准制作好支架,固定支架安放就位;根据管道管径加工穿楼板套管;对钢管进行坡口、除锈,焊接吊耳、涂防锈漆;准备吊装钢管工作的辅助工具:电源、焊机、安全防护措施;人员准备就绪。B、吊装步骤:第一条钢管起吊,钢管就位后,立即与最下端的固定支架临时固定;安装活动支架和穿楼板套管;钢管中部和上部与钢结构临时固定;通过磁性线坠调整管道垂直度,支架固定;割除吊耳,再次进行坡口处理;管口临时封闭,等待下一根管道吊装;第二条钢管起吊,钢管就位后立即与上一条钢管对口、点焊;重复 2~5 步骤C、注意事项安装方案必须合理、详细、可靠,估计到所有可能发生的不利情况,并考虑应急预案。根据钢结构吊装计划以及总承包商要求安排吊装计划;贯彻“安全第一”的方针,确保万无一失。① 机房内、负二层的大口径空调水管道吊装:A、把管道采纳叉车加滚杠的办法运至现场后,在管道支架按前述方案焊接安装完毕和管道按要求开好坡口后,才能开始吊装管道。B、支架最大间距为,螺旋焊接钢管一般为 6~9m,假如按长度为计算, φ630×12 的管道重量为吨,故选用 3 吨的手拉葫芦即可满足吊装要求。C、管道吊装时,先在管道两端各挂一葫芦;试吊没有问题后,让管道以 15°~30°左右的倾斜角度平稳提升,同时采纳一台 3 吨叉车配合;让管道...
