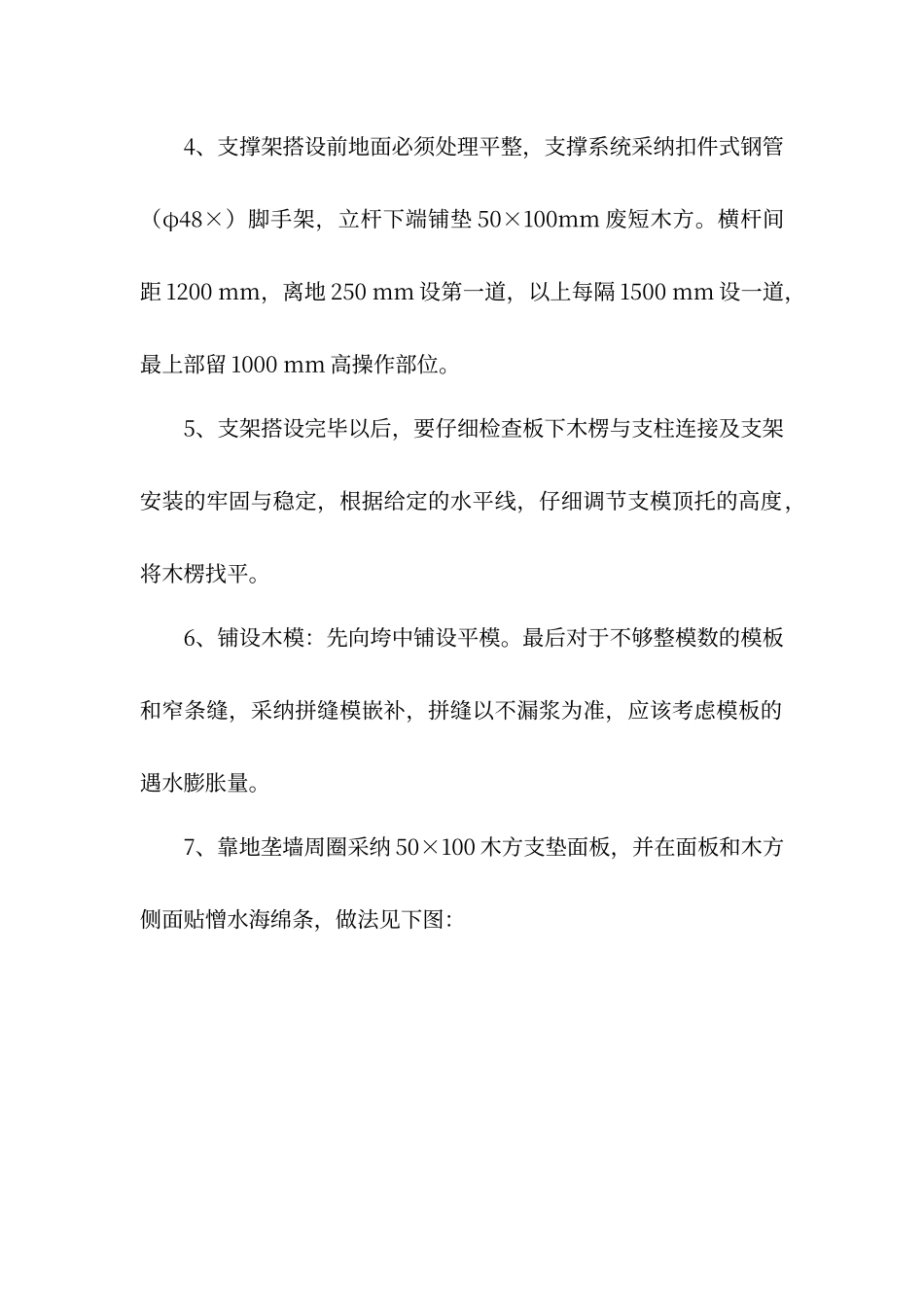

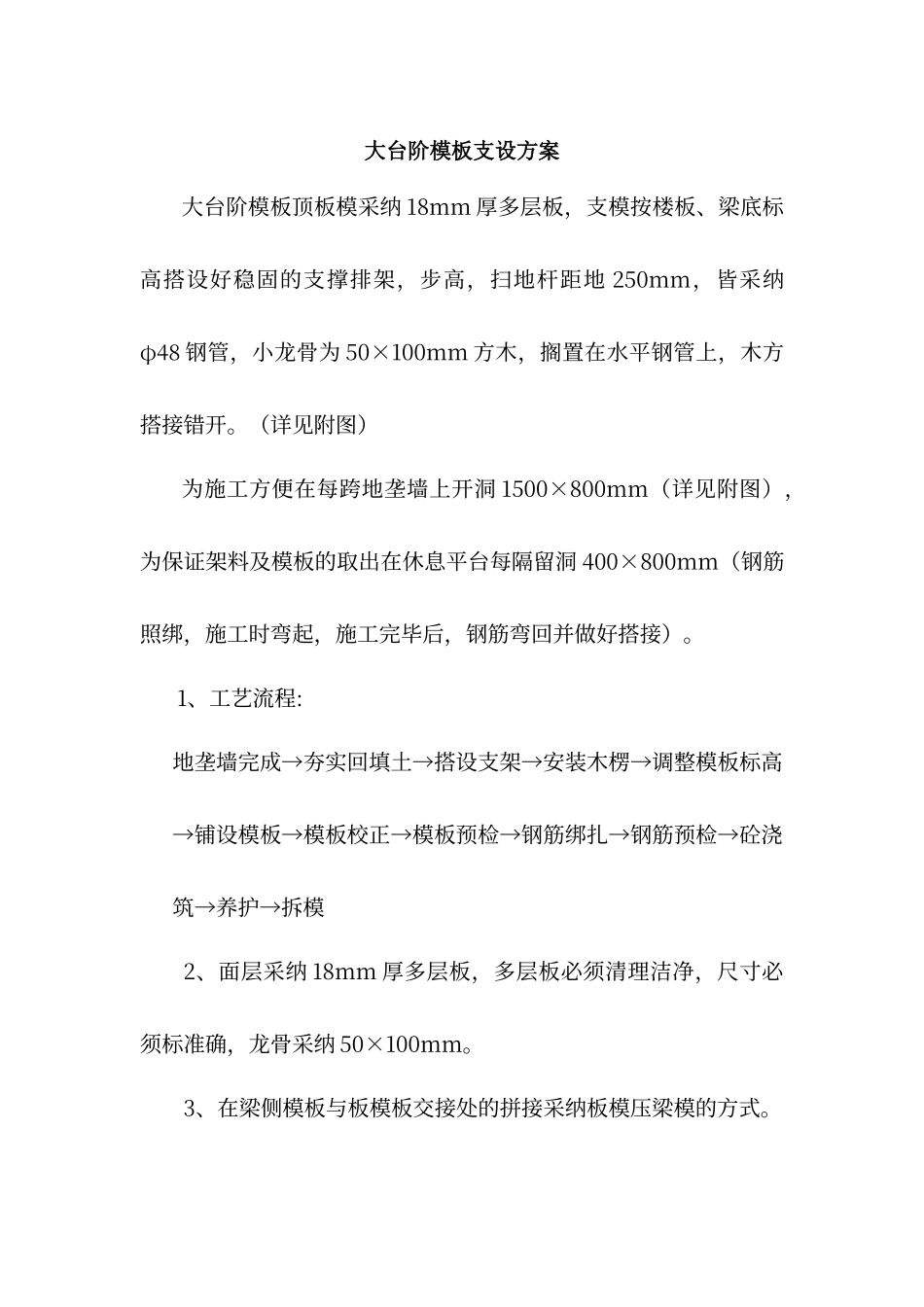

大台阶模板支设方案大台阶模板顶板模采纳 18mm 厚多层板,支模按楼板、梁底标高搭设好稳固的支撑排架,步高,扫地杆距地 250mm,皆采纳φ48 钢管,小龙骨为 50×100mm 方木,搁置在水平钢管上,木方搭接错开。(详见附图)为施工方便在每跨地垄墙上开洞 1500×800mm(详见附图),为保证架料及模板的取出在休息平台每隔留洞 400×800mm(钢筋照绑,施工时弯起,施工完毕后,钢筋弯回并做好搭接)。1、工艺流程: 地垄墙完成→夯实回填土→搭设支架→安装木楞→调整模板标高→铺设模板→模板校正→模板预检→钢筋绑扎→钢筋预检→砼浇筑→养护→拆模2、面层采纳 18mm 厚多层板,多层板必须清理洁净,尺寸必须标准确,龙骨采纳 50×100mm。3、在梁侧模板与板模板交接处的拼接采纳板模压梁模的方式。4、支撑架搭设前地面必须处理平整,支撑系统采纳扣件式钢管(φ48×)脚手架,立杆下端铺垫 50×100mm 废短木方。横杆间距 1200 mm,离地 250 mm 设第一道,以上每隔 1500 mm 设一道,最上部留 1000 mm 高操作部位。 5、支架搭设完毕以后,要仔细检查板下木楞与支柱连接及支架安装的牢固与稳定,根据给定的水平线,仔细调节支模顶托的高度,将木楞找平。6、铺设木模:先向垮中铺设平模。最后对于不够整模数的模板和窄条缝,采纳拼缝模嵌补,拼缝以不漏浆为准,应该考虑模板的遇水膨胀量。7、靠地垄墙周圈采纳 50×100 木方支垫面板,并在面板和木方侧面贴憎水海绵条,做法见下图:8、平模铺设完毕后,用靠尺、塞尺和水平仪检查平整度与楼板底标高,并进行校正。9、待钢筋绑扎完毕后,楼板水电预留槽采纳焊接成型的角钢模板,利用支架支固在楼板模板上。质量要求1、模板及其支架具有足够的强度、刚度和稳定性, 不致发生不允许的下沉和变形;其支架的支承部分必须有足够的支承面积。以满堂红等架子做支撑加固的模板,其必须实行稳定措施。检验方法为对比模板设计,现场观察或尺量检查。2、模板接缝严密,不得漏浆,宽度应不大于 2mm。检查数量:墙和板抽查 20%。检验方法:观察和用楔形塞尺检查。3、模板表面应清理洁净,并均匀涂刷脱模剂,不得有漏涂现象。4、实测项目:模板安装允许偏差及检验方法项次项 目允许偏差值(mm)检查方法1轴线位移5尺量2底模上表面标高±5水准仪或拉线尺量3截面尺寸基础±10尺量柱、墙、梁±4,-54层高垂直度不大于 5m6经纬仪或吊线、钢尺检查大于 5m8经纬仪或吊线、钢尺检查5相邻两板表面高...
