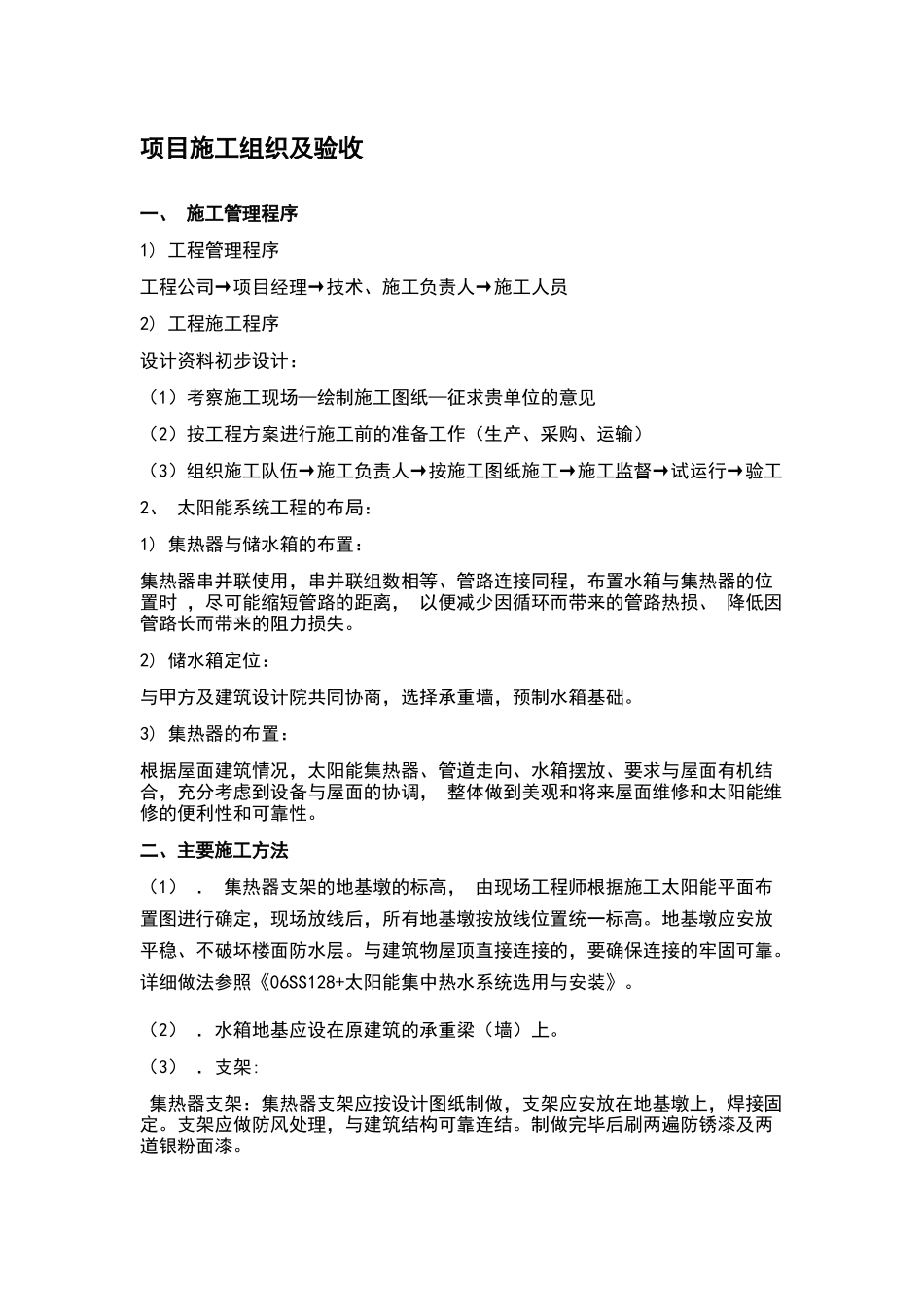

项目施工组织及验收一、 施工管理程序1) 工程管理程序工程公司→项目经理→技术、施工负责人→施工人员2) 工程施工程序设计资料初步设计:(1)考察施工现场—绘制施工图纸—征求贵单位的意见(2)按工程方案进行施工前的准备工作(生产、采购、运输)(3)组织施工队伍→施工负责人→按施工图纸施工→施工监督→试运行→验工2、 太阳能系统工程的布局:1) 集热器与储水箱的布置:集热器串并联使用,串并联组数相等、管路连接同程,布置水箱与集热器的位置时 ,尽可能缩短管路的距离, 以便减少因循环而带来的管路热损、 降低因管路长而带来的阻力损失。2) 储水箱定位:与甲方及建筑设计院共同协商,选择承重墙,预制水箱基础。3) 集热器的布置:根据屋面建筑情况,太阳能集热器、管道走向、水箱摆放、要求与屋面有机结合,充分考虑到设备与屋面的协调, 整体做到美观和将来屋面维修和太阳能维修的便利性和可靠性。二、主要施工方法(1) . 集热器支架的地基墩的标高, 由现场工程师根据施工太阳能平面布置图进行确定,现场放线后,所有地基墩按放线位置统一标高。地基墩应安放平稳、不破坏楼面防水层。与建筑物屋顶直接连接的,要确保连接的牢固可靠。详细做法参照《06SS128+太阳能集中热水系统选用与安装》。(2) .水箱地基应设在原建筑的承重梁(墙)上。 (3) .支架: 集热器支架:集热器支架应按设计图纸制做,支架应安放在地基墩上,焊接固定。支架应做防风处理,与建筑结构可靠连结。制做完毕后刷两遍防锈漆及两道银粉面漆。 储水箱支架:储水箱支架应按设计图纸制作,制做完毕后刷两遍防锈漆及两道银粉面漆。 集热器和储水箱支架应与建筑物楼面上的避雷线采纳直径不小于 10 毫米的钢筋焊接,平行焊接的焊缝长度不小于 10 厘米。整座集热器支架的任何一点距离最近的避雷连接点的导电路线长度不大于 30 米, 以防雷击。 (4)储水箱安装 搬运吊装储水箱材料时,应避开磕碰。方形水箱需要现场制作。 现场焊制的水箱操作人员应持证上岗, 采纳双面焊接, 焊逢光滑平整, 无咬肉 、气孔、夹渣、裂纹等现象,焊接完成后,及时进行防腐处理。 储水箱应与支架牢固固定。 储水箱安放到水箱支架上以后, 水箱应至少沿周边在支架上焊接 4 处挡板。 水箱设置有牵拉固定点, 水箱就位后选择合适的建筑结构固定点采纳 8#以上铁丝或钢丝绳牵拉固定,防止水箱倾覆。(5)集热器安装 现场插管的集热器, 插...
