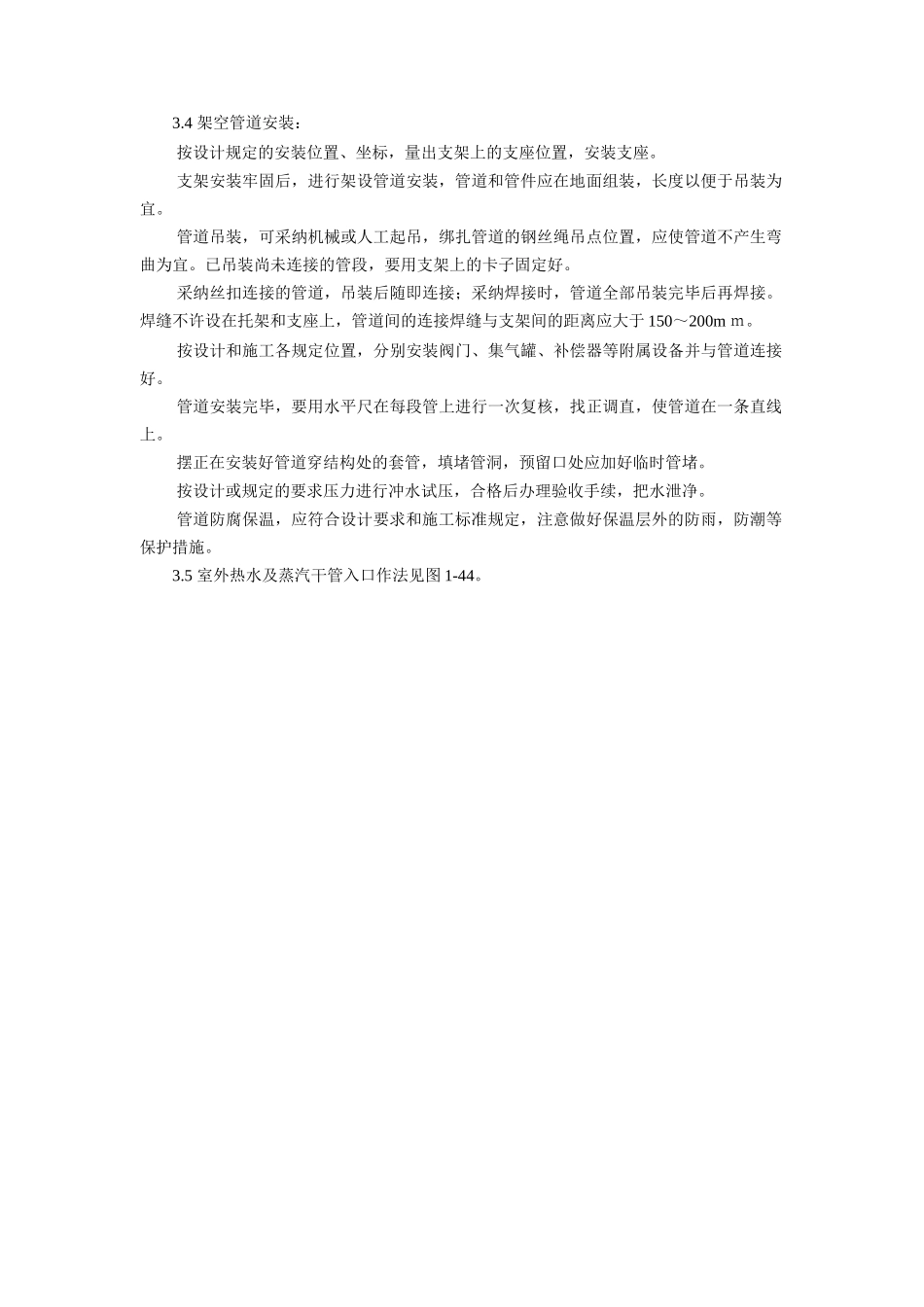

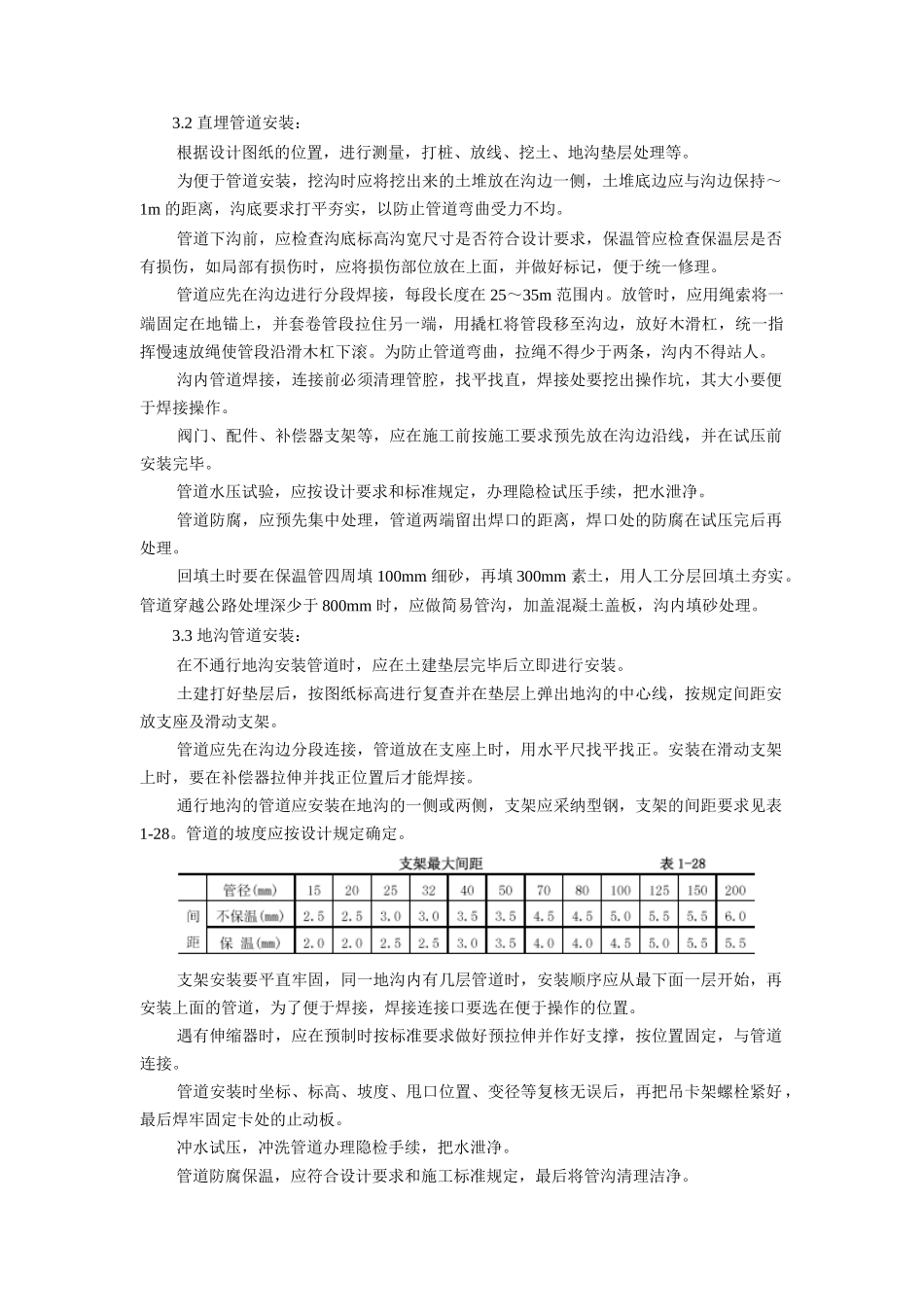

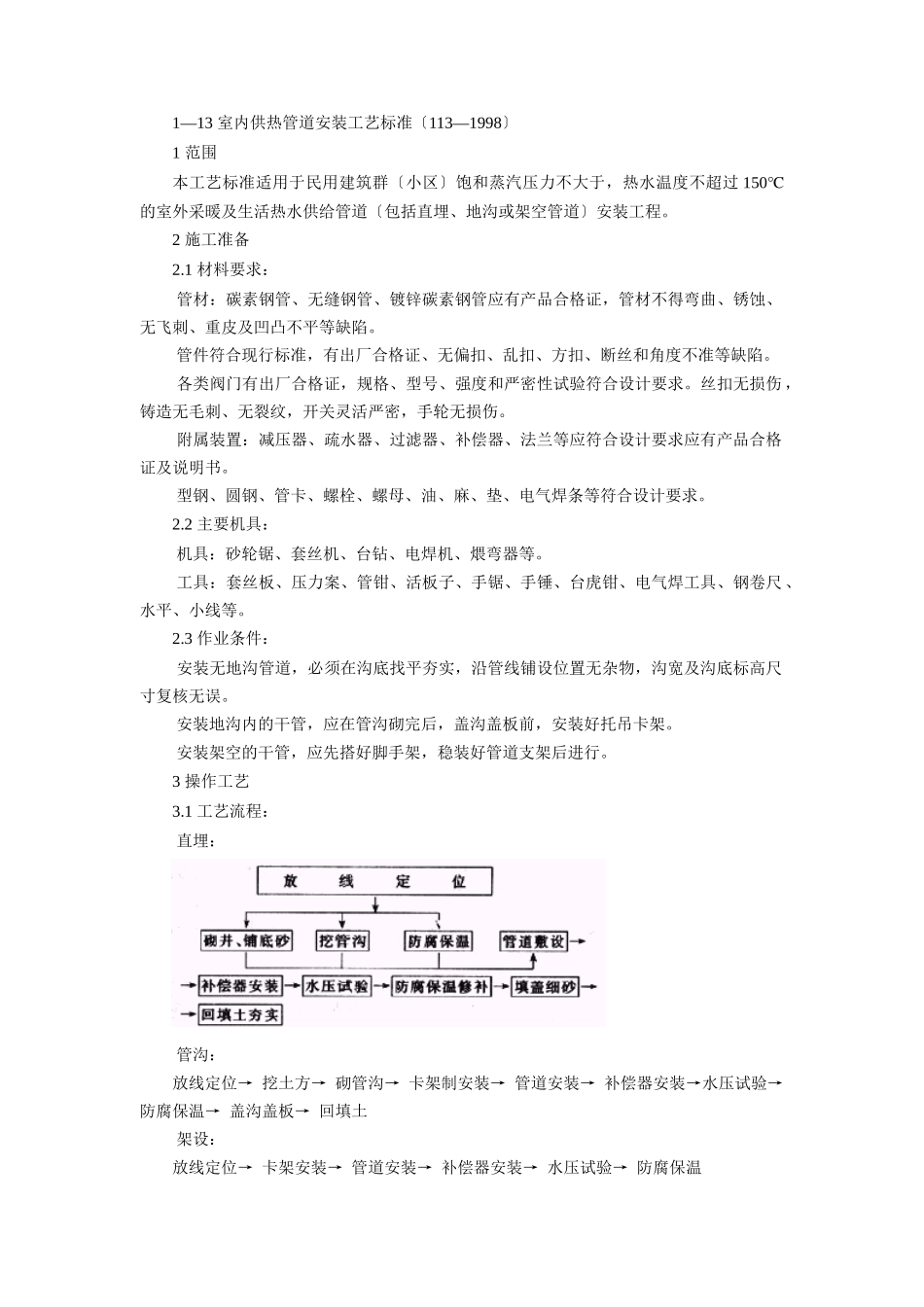

1—13 室内供热管道安装工艺标准〔113—1998〕1 范围本工艺标准适用于民用建筑群〔小区〕饱和蒸汽压力不大于,热水温度不超过 150℃的室外采暖及生活热水供给管道〔包括直埋、地沟或架空管道〕安装工程
2 施工准备2
1 材料要求: 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤 ,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书
型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2 主要机具: 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺 、水平、小线等
3 作业条件: 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架
安装架空的干管,应先搭好脚手架,稳装好管道支架后进行
3 操作工艺3
1 工艺流程: 直埋: 管沟:放线定位→ 挖土方→ 砌管沟→ 卡架制安装→ 管道安装→ 补偿器安装→水压试验→ 防腐保温→ 盖沟盖板→ 回填土 架设:放线定位→ 卡架安装→ 管道安装→ 补偿器安装→ 水压试验→ 防腐保温3
2 直埋管道安装: 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等
为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持~1m 的距离,沟底要求打平夯实,以防止管道弯曲受力不均
管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温
