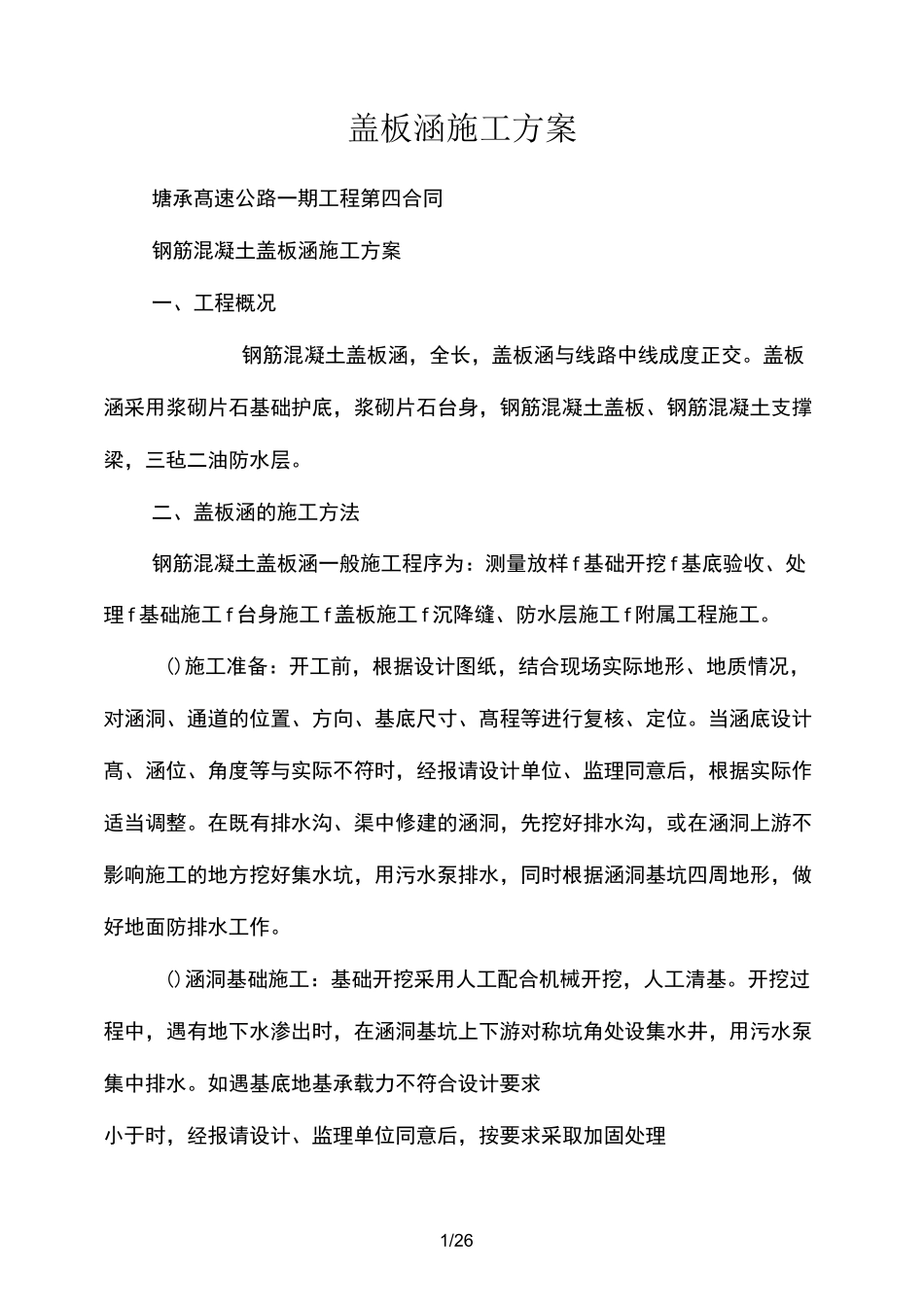

1/26盖板涵施工方案塘承髙速公路一期工程第四合同钢筋混凝土盖板涵施工方案一、工程概况钢筋混凝土盖板涵,全长,盖板涵与线路中线成度正交
盖板涵采用浆砌片石基础护底,浆砌片石台身,钢筋混凝土盖板、钢筋混凝土支撑梁,三毡二油防水层
二、盖板涵的施工方法钢筋混凝土盖板涵一般施工程序为:测量放样 f 基础开挖 f 基底验收、处理 f 基础施工 f 台身施工 f 盖板施工 f 沉降缝、防水层施工 f 附属工程施工
()施工准备:开工前,根据设计图纸,结合现场实际地形、地质情况,对涵洞、通道的位置、方向、基底尺寸、髙程等进行复核、定位
当涵底设计髙、涵位、角度等与实际不符时,经报请设计单位、监理同意后,根据实际作适当调整
在既有排水沟、渠中修建的涵洞,先挖好排水沟,或在涵洞上游不影响施工的地方挖好集水坑,用污水泵排水,同时根据涵洞基坑四周地形,做好地面防排水工作
()涵洞基础施工:基础开挖采用人工配合机械开挖,人工清基
开挖过程中,遇有地下水渗出时,在涵洞基坑上下游对称坑角处设集水井,用污水泵集中排水

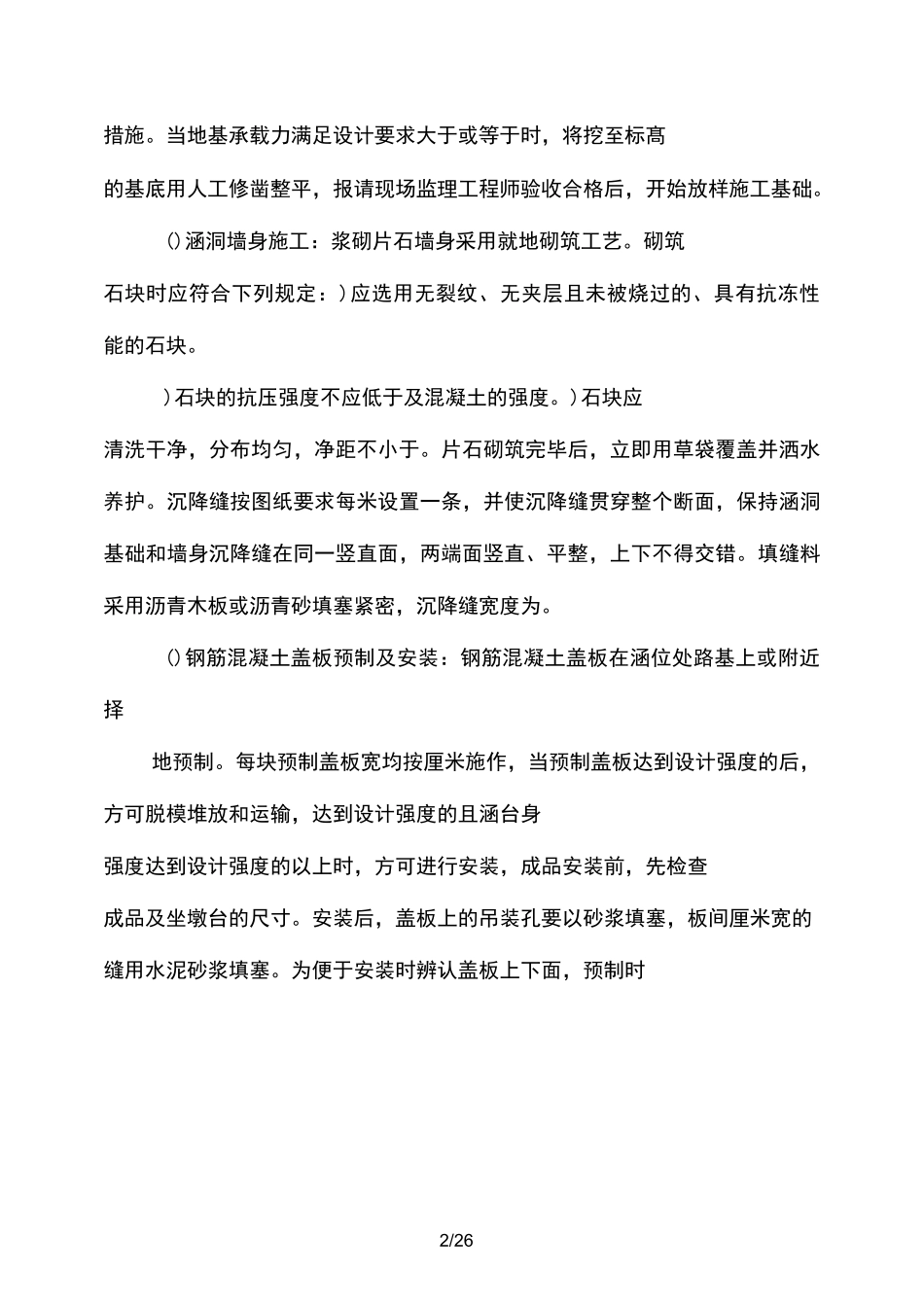

如遇基底地基承载力不符合设计要求小于时,经报请设计、监理单位同意后,按要求采取加固处理2/26措施
当地基承载力满足设计要求大于或等于时,将挖至标髙的基底用人工修凿整平,报请现场监理工程师验收合格后,开始放样施工基础
()涵洞墙身施工:浆砌片石墙身采用就地砌筑工艺
砌筑石块时应符合下列规定:)应选用无裂纹、无夹层且未被烧过的、具有抗冻性能的石块
)石块的抗压强度不应低于及混凝土的强度
)石块应清洗干净,分布均匀,净距不小于
片石砌筑完毕后,立即用草袋覆盖并洒水养护
沉降缝按图纸要求每米设置一条,并使沉降缝贯穿整个断面,保持涵洞基础和墙身沉降缝在同一竖直面,两端面竖直、平整,上下不得交错
填缝料采用沥青木板或沥青砂填塞紧密,沉降缝宽度为
()钢筋混凝土盖板预制及安装:钢筋混凝土盖板在涵位处
