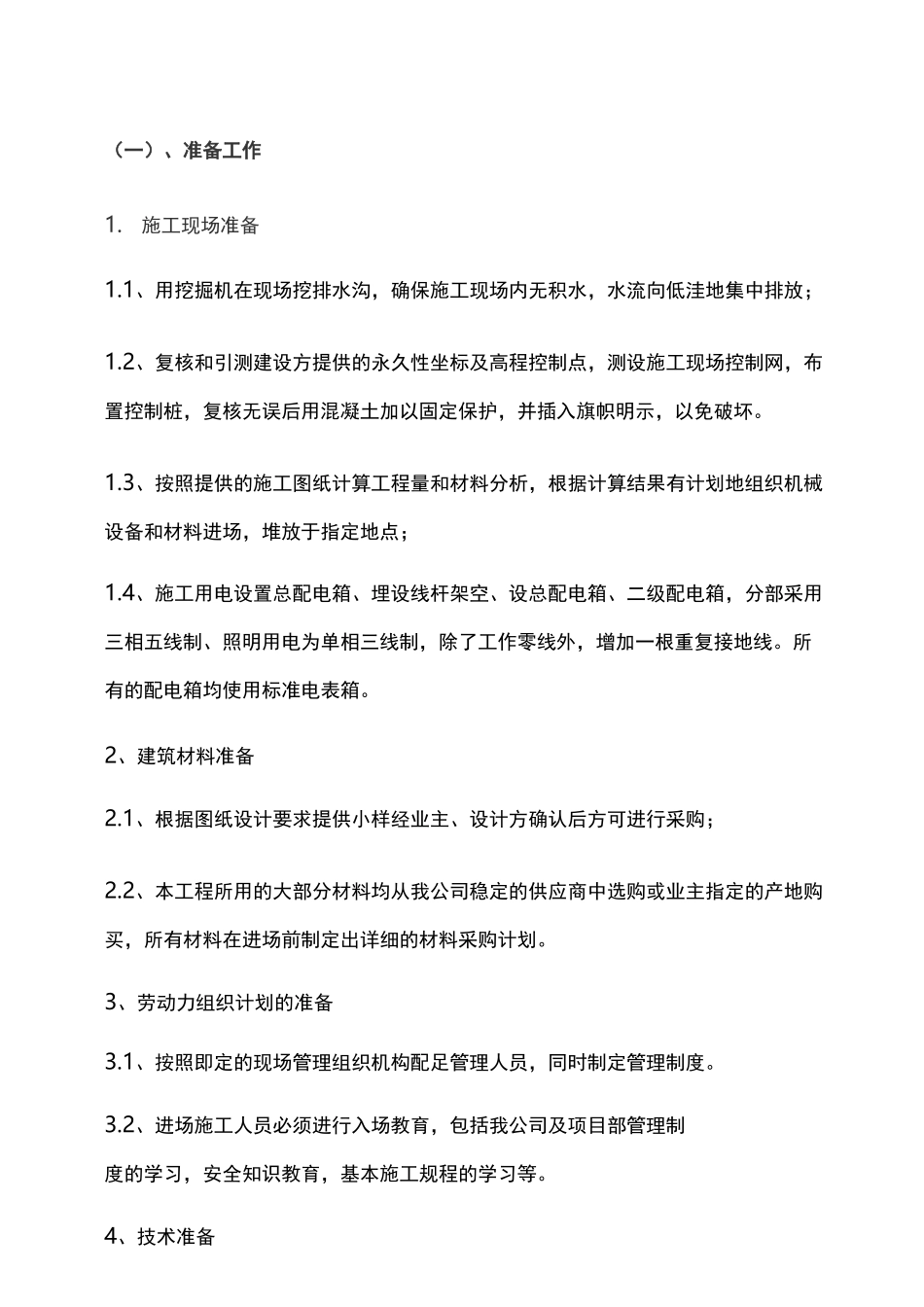

(一)、准备工作1
施工现场准备1
1、用挖掘机在现场挖排水沟,确保施工现场内无积水,水流向低洼地集中排放;1
2、复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏
3、按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;1
4、施工用电设置总配电箱、埋设线杆架空、设总配电箱、二级配电箱,分部采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线
所有的配电箱均使用标准电表箱
2、建筑材料准备2
1、根据图纸设计要求提供小样经业主、设计方确认后方可进行采购;2
2、本工程所用的大部分材料均从我公司稳定的供应商中选购或业主指定的产地购买,所有材料在进场前制定出详细的材料采购计划
3、劳动力组织计划的准备3
1、按照即定的现场管理组织机构配足管理人员,同时制定管理制度
2、进场施工人员必须进行入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等

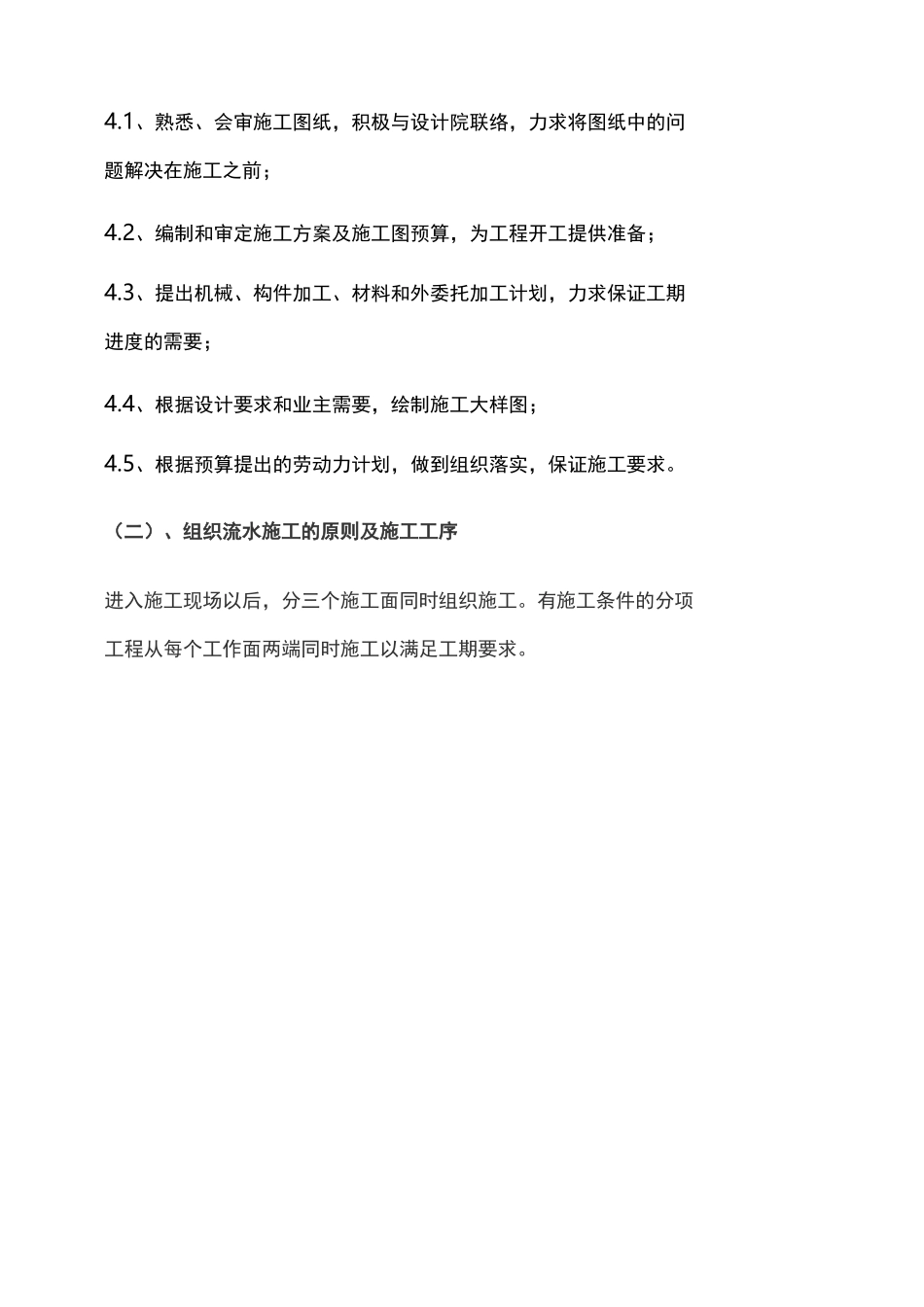

4、技术准备4
1、熟悉、会审施工图纸,积极与设计院联络,力求将图纸中的问题解决在施工之前;4
2、编制和审定施工方案及施工图预算,为工程开工提供准备;4
3、提出机械、构件加工、材料和外委托加工计划,力求保证工期进度的需要;4
4、根据设计要求和业主需要,绘制施工大样图;4
5、根据预算提出的劳动力计划,做到组织落实,保证施工要求
(二)、组织流水施工的原则及施工工序进入施工现场以后,分三个施工面同时组织施工
有施工条件的分项工程从每个工作面两端同时施工以满足工期要求

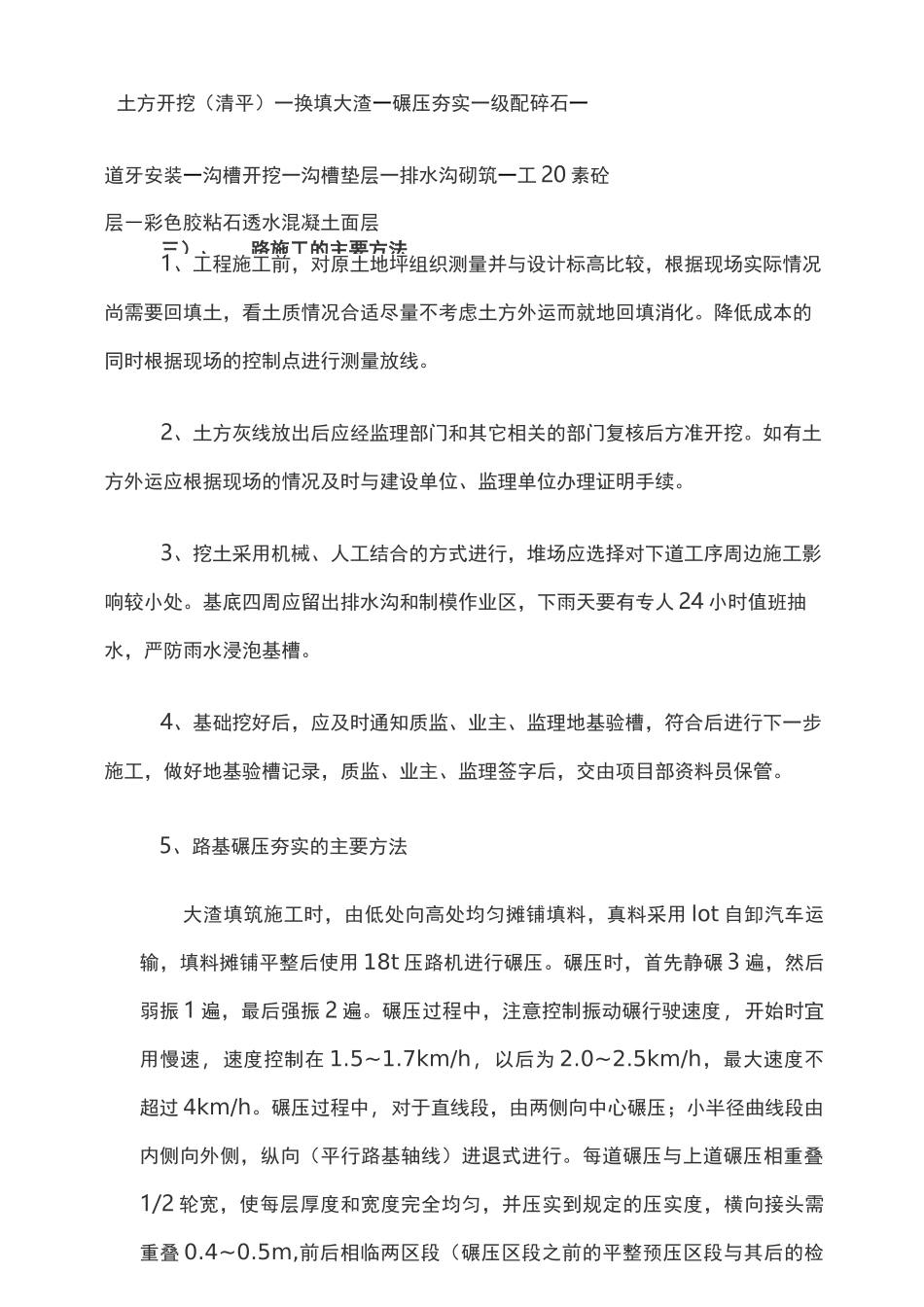

三)、路施工的主要方法土方开挖(清平)一换填大渣一碾压夯实一级配碎石一道牙安装一沟槽开挖一沟槽垫层一排水沟砌筑一工 20 素砼层―彩色胶粘石透水混凝土面层1、工程施工前,对原土地坪组织测
