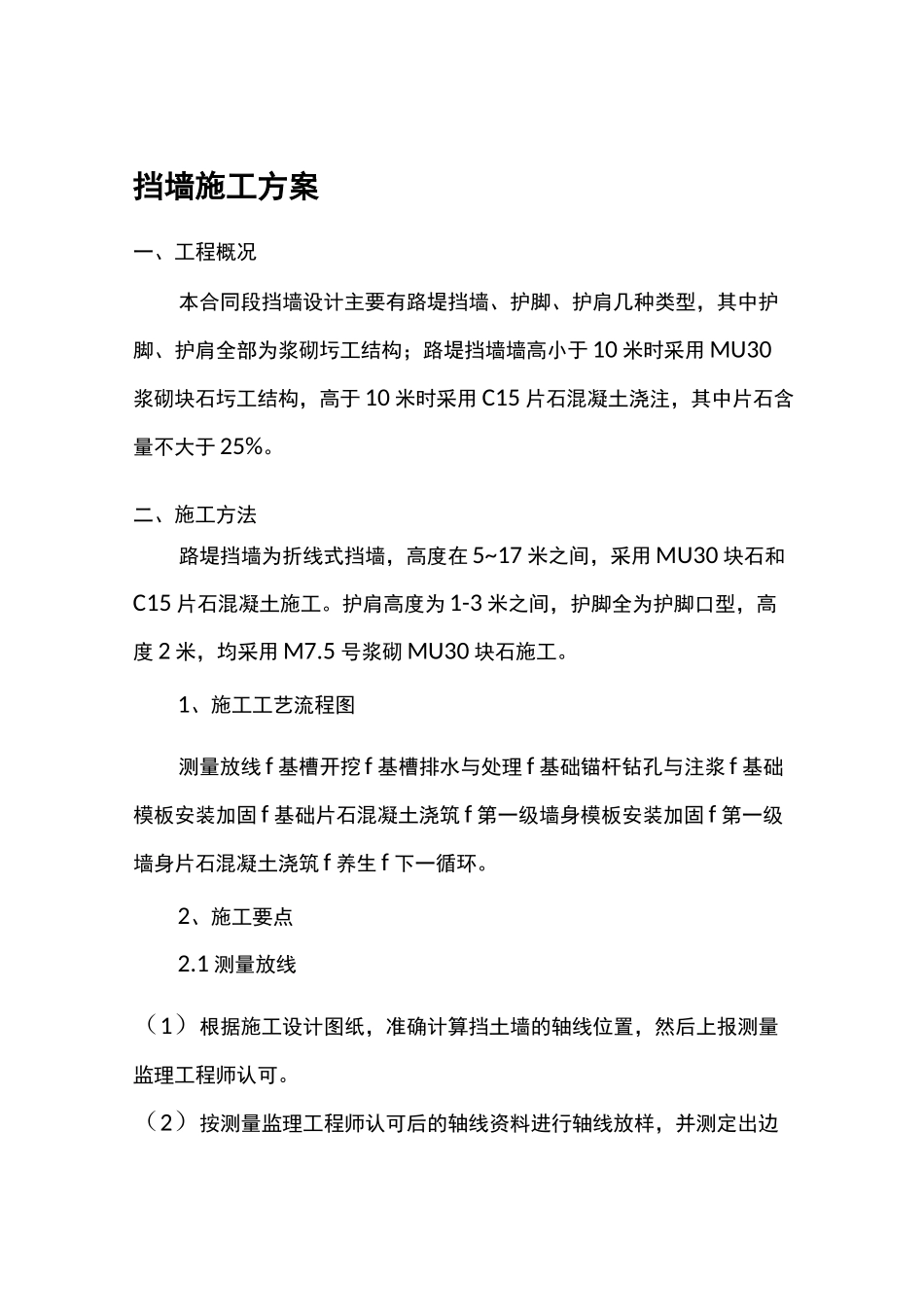

挡墙施工方案一、工程概况本合同段挡墙设计主要有路堤挡墙、护脚、护肩几种类型,其中护脚、护肩全部为浆砌圬工结构;路堤挡墙墙高小于 10 米时采用 MU30浆砌块石圬工结构,高于 10 米时采用 C15 片石混凝土浇注,其中片石含量不大于 25%
二、施工方法路堤挡墙为折线式挡墙,高度在 5~17 米之间,采用 MU30 块石和C15 片石混凝土施工
护肩高度为 1-3 米之间,护脚全为护脚口型,高度 2 米,均采用 M7
5 号浆砌 MU30 块石施工
1、施工工艺流程图测量放线 f 基槽开挖 f 基槽排水与处理 f 基础锚杆钻孔与注浆 f 基础模板安装加固 f 基础片石混凝土浇筑 f 第一级墙身模板安装加固 f 第一级墙身片石混凝土浇筑 f 养生 f 下一循环
2、施工要点2
1 测量放线(1)根据施工设计图纸,准确计算挡土墙的轴线位置,然后上报测量监理工程师认可
(2)按测量监理工程师认可后的轴线资料进行轴线放样,并测定出边线,同时引桩,便于校核,并上报监理工程师

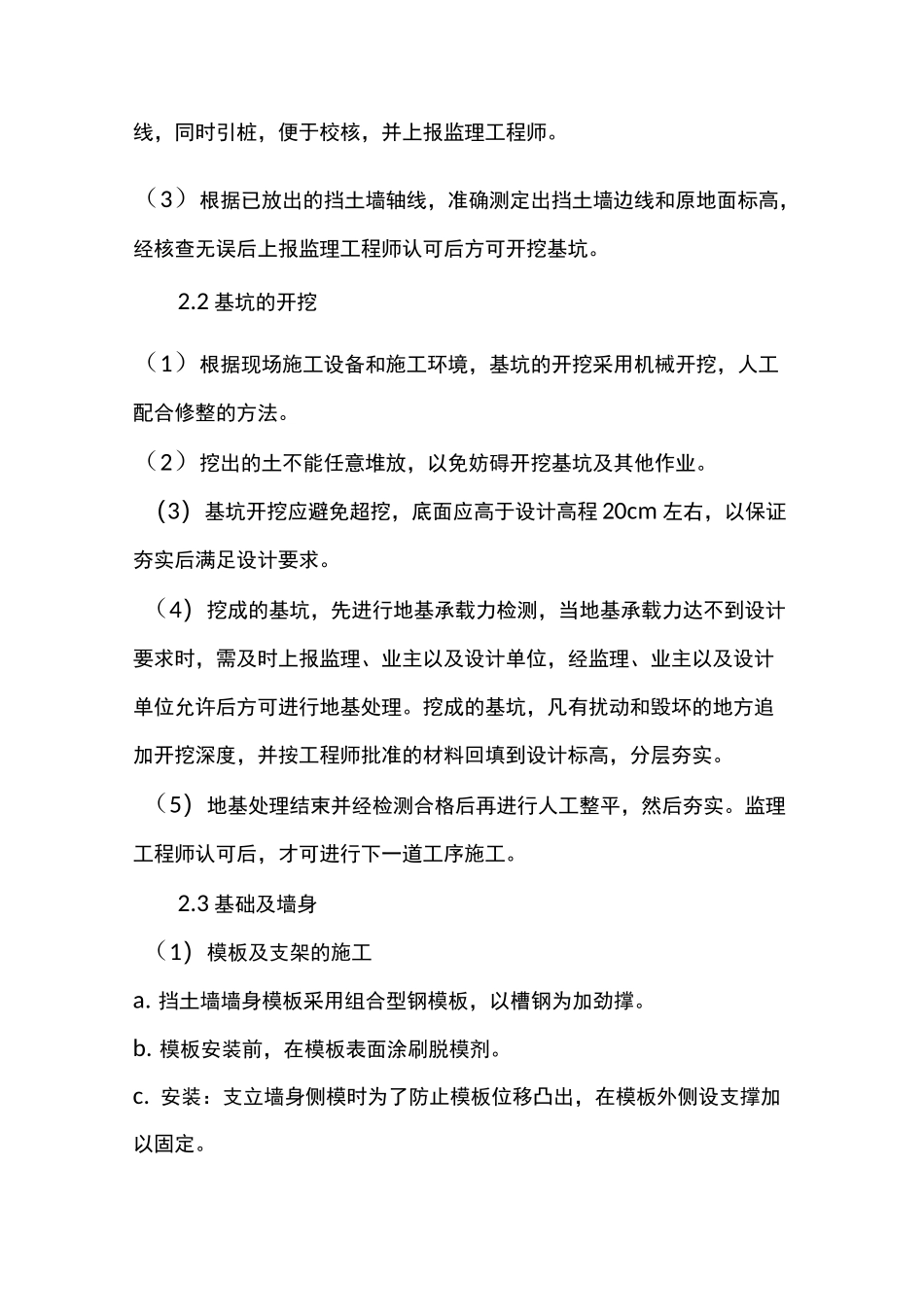

(3)根据已放出的挡土墙轴线,准确测定出挡土墙边线和原地面标高,经核查无误后上报监理工程师认可后方可开挖基坑
2 基坑的开挖(1)根据现场施工设备和施工环境,基坑的开挖采用机械开挖,人工配合修整的方法
(2)挖出的土不能任意堆放,以免妨碍开挖基坑及其他作业
(3)基坑开挖应避免超挖,底面应高于设计高程 20cm 左右,以保证夯实后满足设计要求
(4)挖成的基坑,先进行地基承载力检测,当地基承载力达不到设计要求时,需及时上报监理、业主以及设计单位,经监理、业主以及设计单位允许后方可进行地基处理
挖成的基坑,凡有扰动和毁坏的地方追加开挖深度,并按工程师批准的材料回填到设计标高,分层夯实
(5)地基处理结束并经检测合格后再进行人工整平,然后夯实
监理工程师认可后,才可进行下一道工序施工

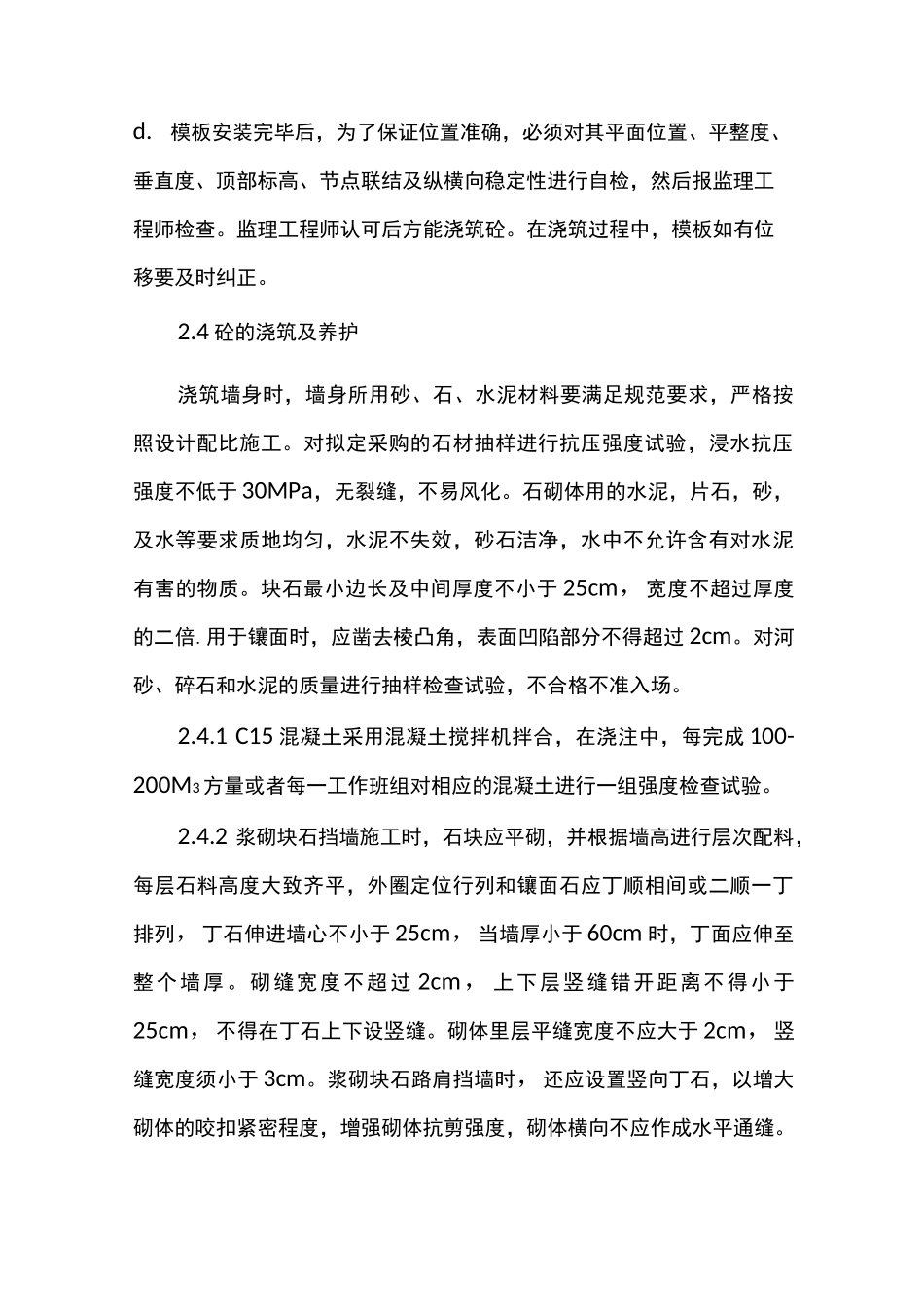

3 基础及墙身(1)模
