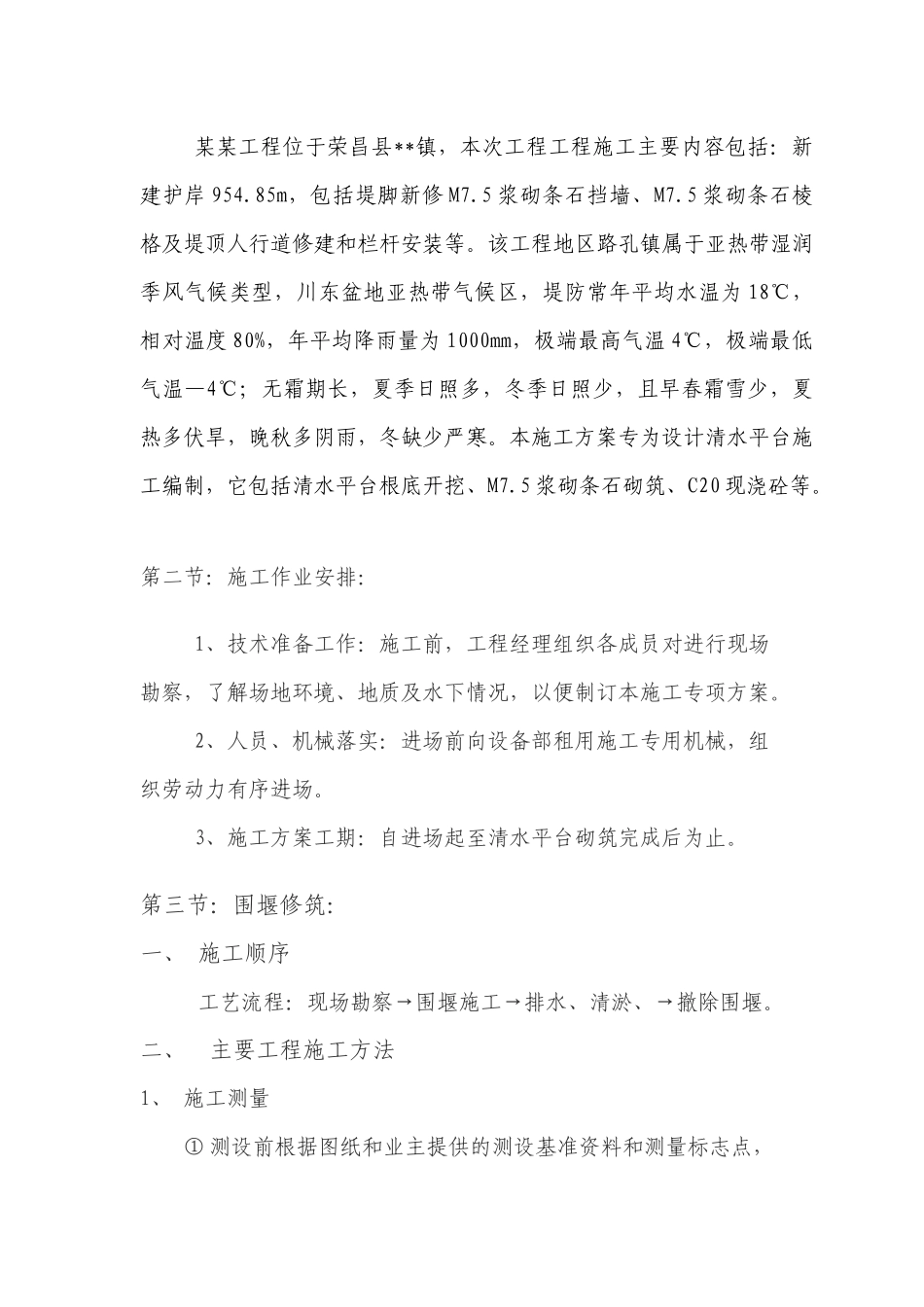

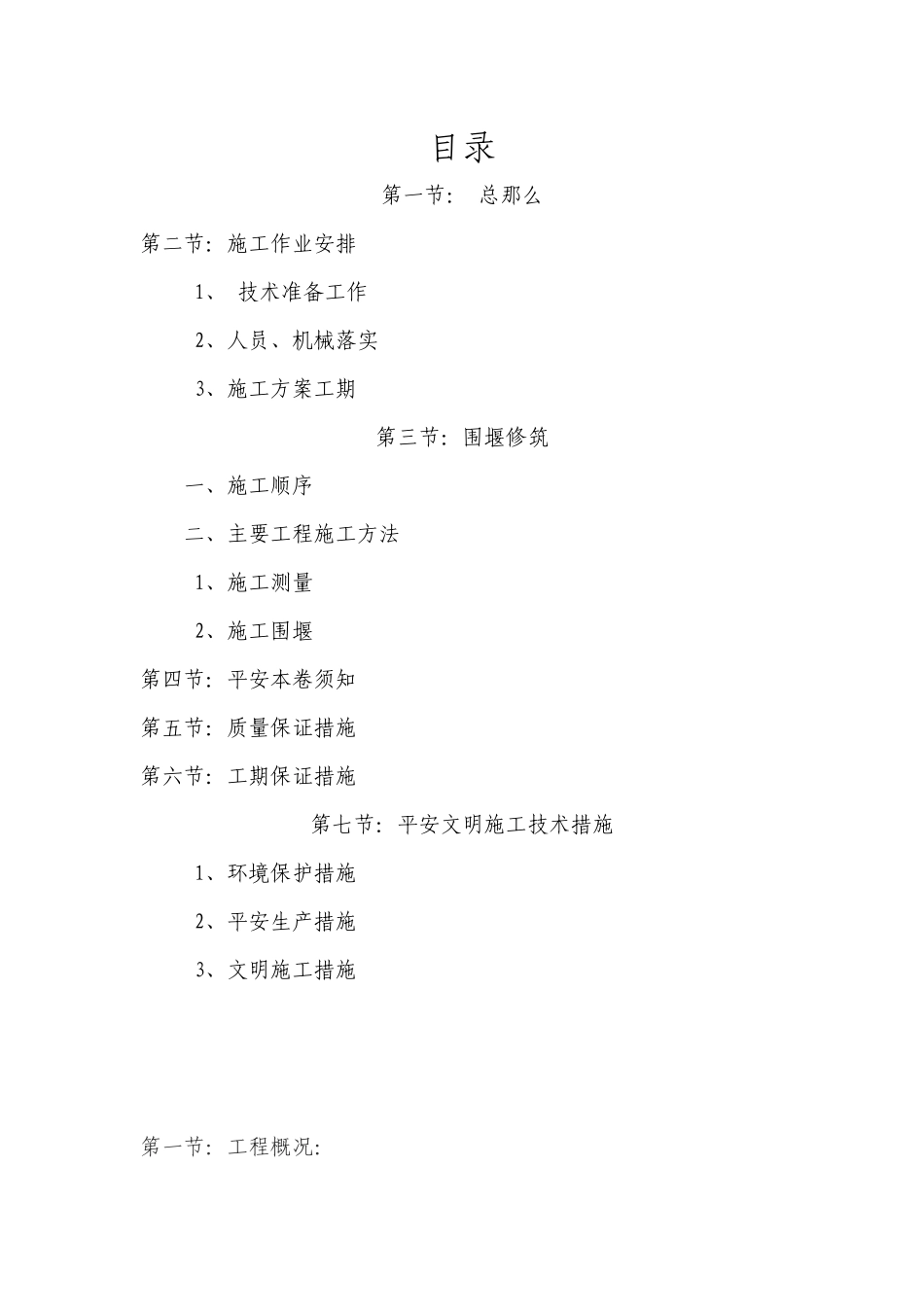

目录第一节: 总那么第二节:施工作业安排1、 技术准备工作2、人员、机械落实3、施工方案工期第三节:围堰修筑一、施工顺序二、主要工程施工方法1、施工测量2、施工围堰第四节:平安本卷须知第五节:质量保证措施第六节:工期保证措施第七节:平安文明施工技术措施1、环境保护措施2、平安生产措施3、文明施工措施第一节:工程概况:某某工程位于荣昌县**镇,本次工程工程施工主要内容包括:新建护岸 954
85m,包括堤脚新修 M7
5 浆砌条石挡墙、M7
5 浆砌条石棱格及堤顶人行道修建和栏杆安装等
该工程地区路孔镇属于亚热带湿润季风气候类型,川东盆地亚热带气候区,堤防常年平均水温为 18℃,相对温度 80%,年平均降雨量为 1000mm,极端最高气温 4℃,极端最低气温—4℃;无霜期长,夏季日照多,冬季日照少,且早春霜雪少,夏热多伏旱,晚秋多阴雨,冬缺少严寒
本施工方案专为设计清水平台施工编制,它包括清水平台根底开挖、M7
5 浆砌条石砌筑、C20 现浇砼等
第二节:施工作业安排:1、技术准备工作:施工前,工程经理组织各成员对进行现场勘察,了解场地环境、地质及水下情况,以便制订本施工专项方案
2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场
3、施工方案工期:自进场起至清水平台砌筑完成后为止
第三节:围堰修筑:一、 施工顺序 工艺流程:现场勘察→围堰施工→排水、清淤、→撤除围堰

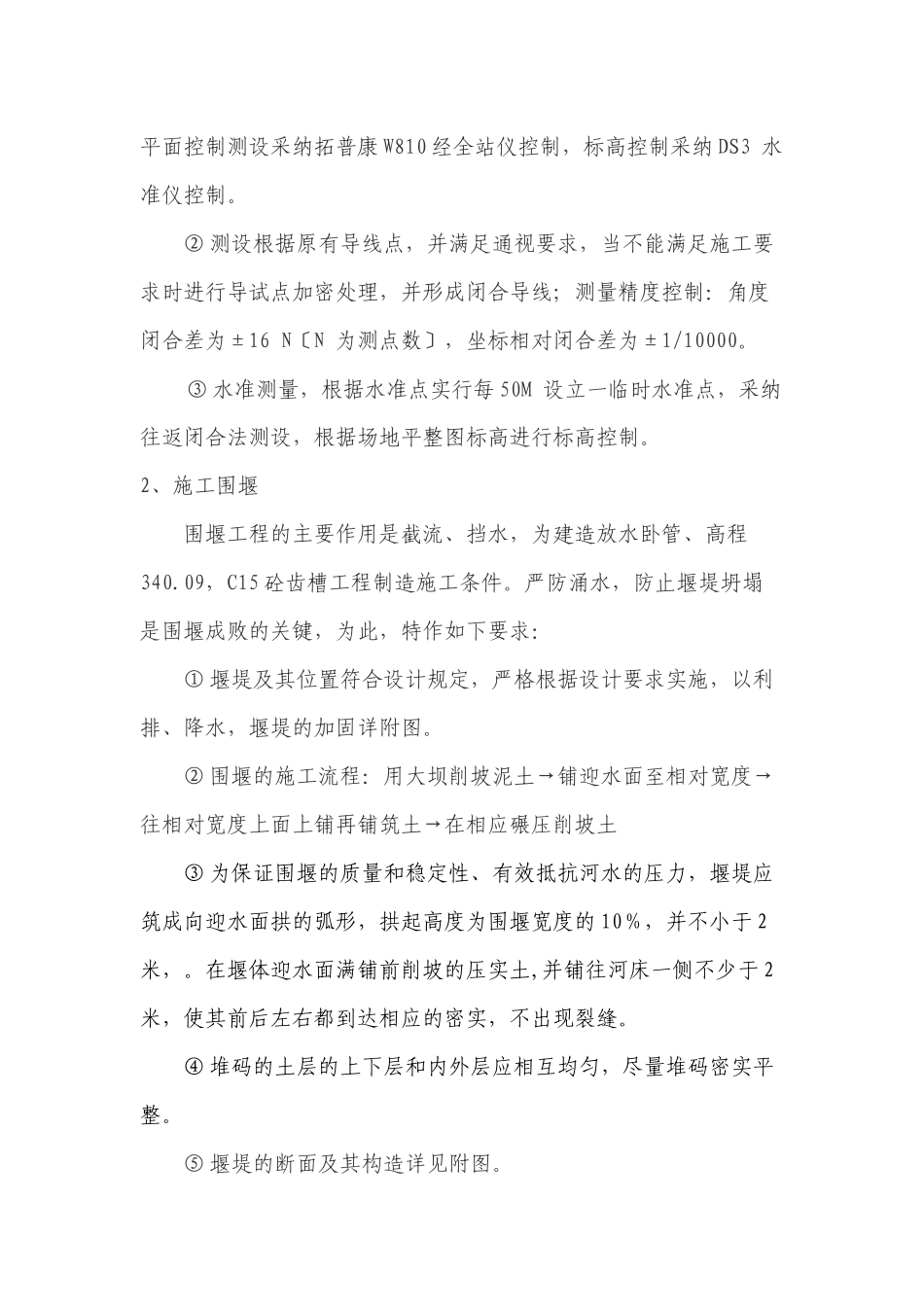

二、 主要工程施工方法1、 施工测量 ① 测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采纳拓普康 W810 经全站仪控制,标高控制采纳 DS3 水准仪控制
② 测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16 N〔N 为测点数〕,坐标相对闭合差为±1/10000
③ 水准测量,根据水准点实
