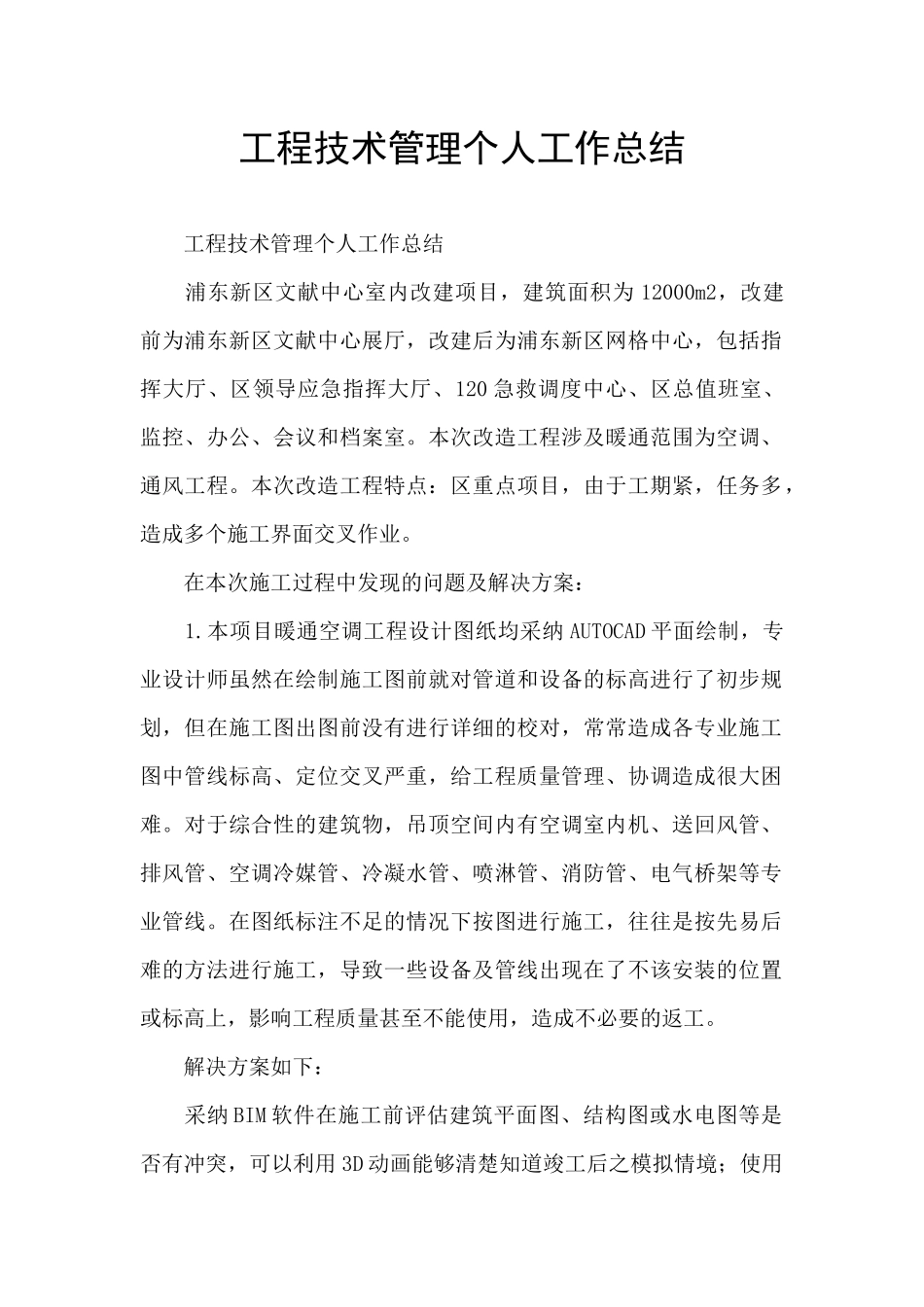

工程技术管理个人工作总结 工程技术管理个人工作总结 浦东新区文献中心室内改建项目,建筑面积为 12000m2,改建前为浦东新区文献中心展厅,改建后为浦东新区网格中心,包括指挥大厅、区领导应急指挥大厅、120 急救调度中心、区总值班室、监控、办公、会议和档案室
本次改造工程涉及暖通范围为空调、通风工程
本次改造工程特点:区重点项目,由于工期紧,任务多,造成多个施工界面交叉作业
在本次施工过程中发现的问题及解决方案: 1
本项目暖通空调工程设计图纸均采纳 AUTOCAD 平面绘制,专业设计师虽然在绘制施工图前就对管道和设备的标高进行了初步规划,但在施工图出图前没有进行详细的校对,常常造成各专业施工图中管线标高、定位交叉严重,给工程质量管理、协调造成很大困难
对于综合性的建筑物,吊顶空间内有空调室内机、送回风管、排风管、空调冷媒管、冷凝水管、喷淋管、消防管、电气桥架等专业管线
在图纸标注不足的情况下按图进行施工,往往是按先易后难的方法进行施工,导致一些设备及管线出现在了不该安装的位置或标高上,影响工程质量甚至不能使用,造成不必要的返工
解决方案如下: 采纳 BIM 软件在施工前评估建筑平面图、结构图或水电图等是否有冲突,可以利用 3D 动画能够清楚知道竣工后之模拟情境;使用单位可以了解所有工程材料及管线的位置、材质、来源等,方便维修;从业主、规划单位、建筑师、总承包、水电、消防、空调、维修单位,均可以利用同一系统了解或修改数据,成为良好的沟通平台
通过 BIM 模型的可视化交底,不仅让现场的技术员深刻的理解图纸,而且不会使施工人员对图纸错误理解从而造成的错误施工
避开因此返工而造成的工期延迟,材料及人工的浪费

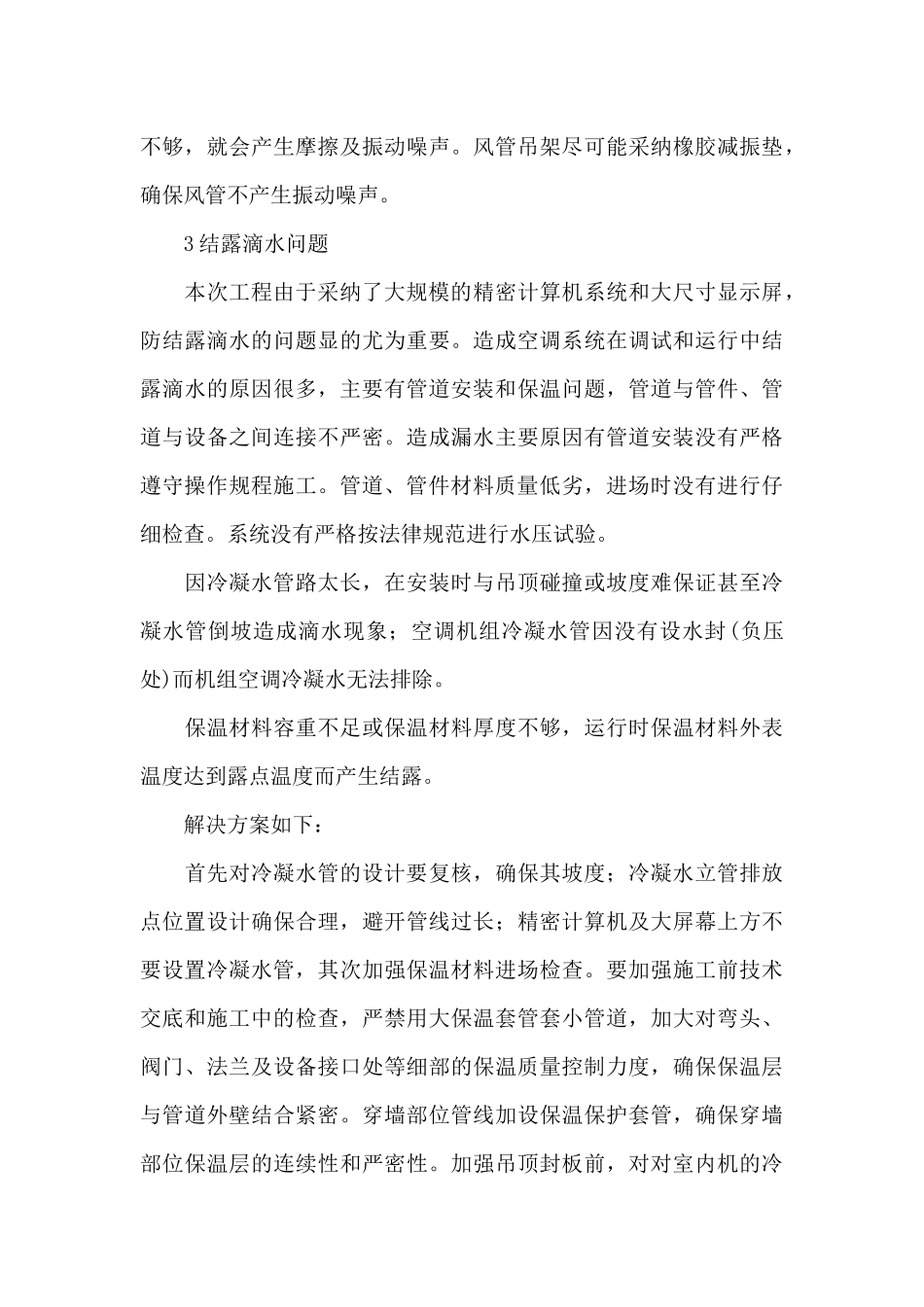

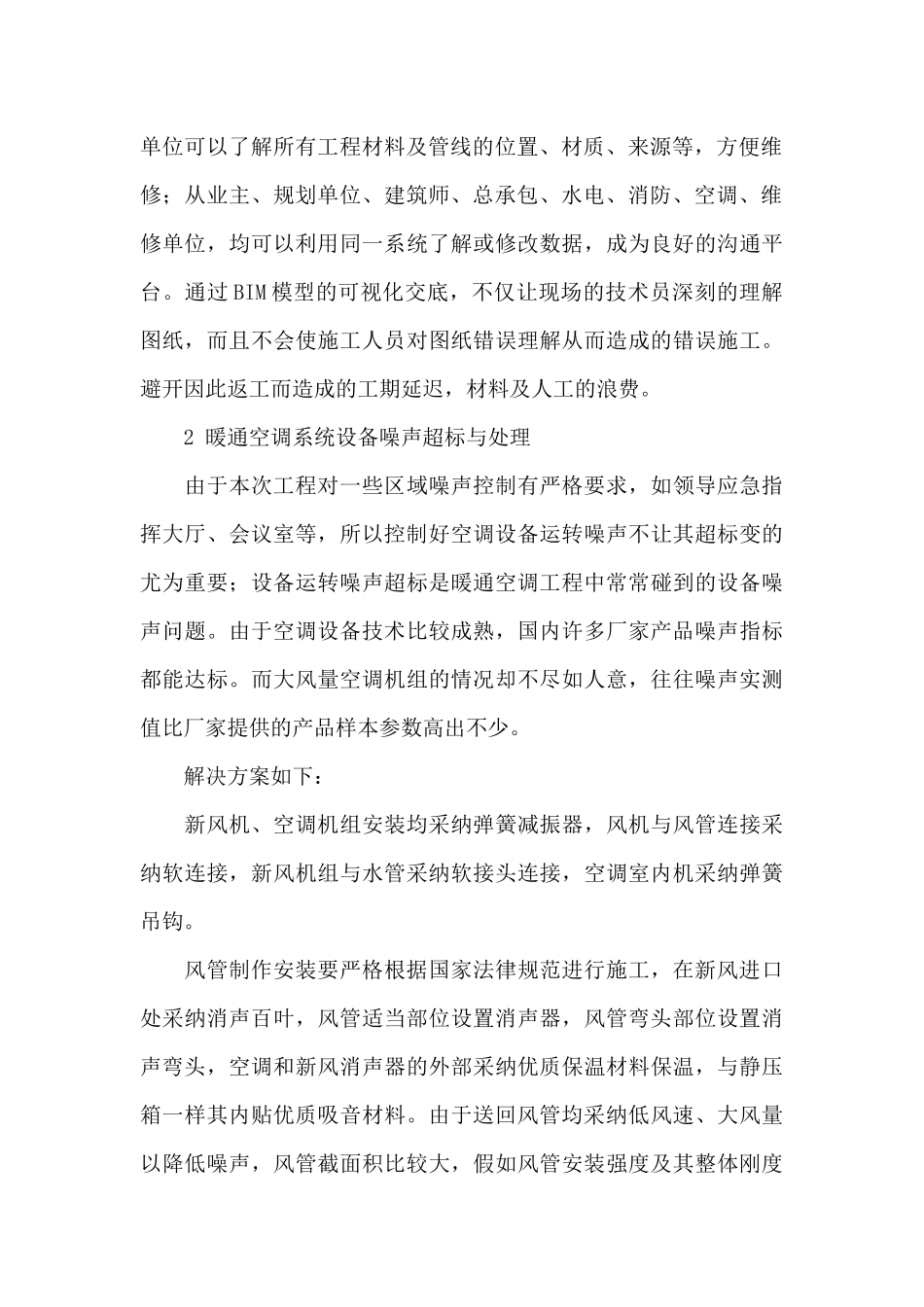

2 暖通空调系统设备噪声超标与处理 由于本次工程对一些区域噪声控制有严格要求,如领导应急指挥大厅、会议室等,所以控制好空调设备运转噪声不让其超标变的尤为重要;设备运转
