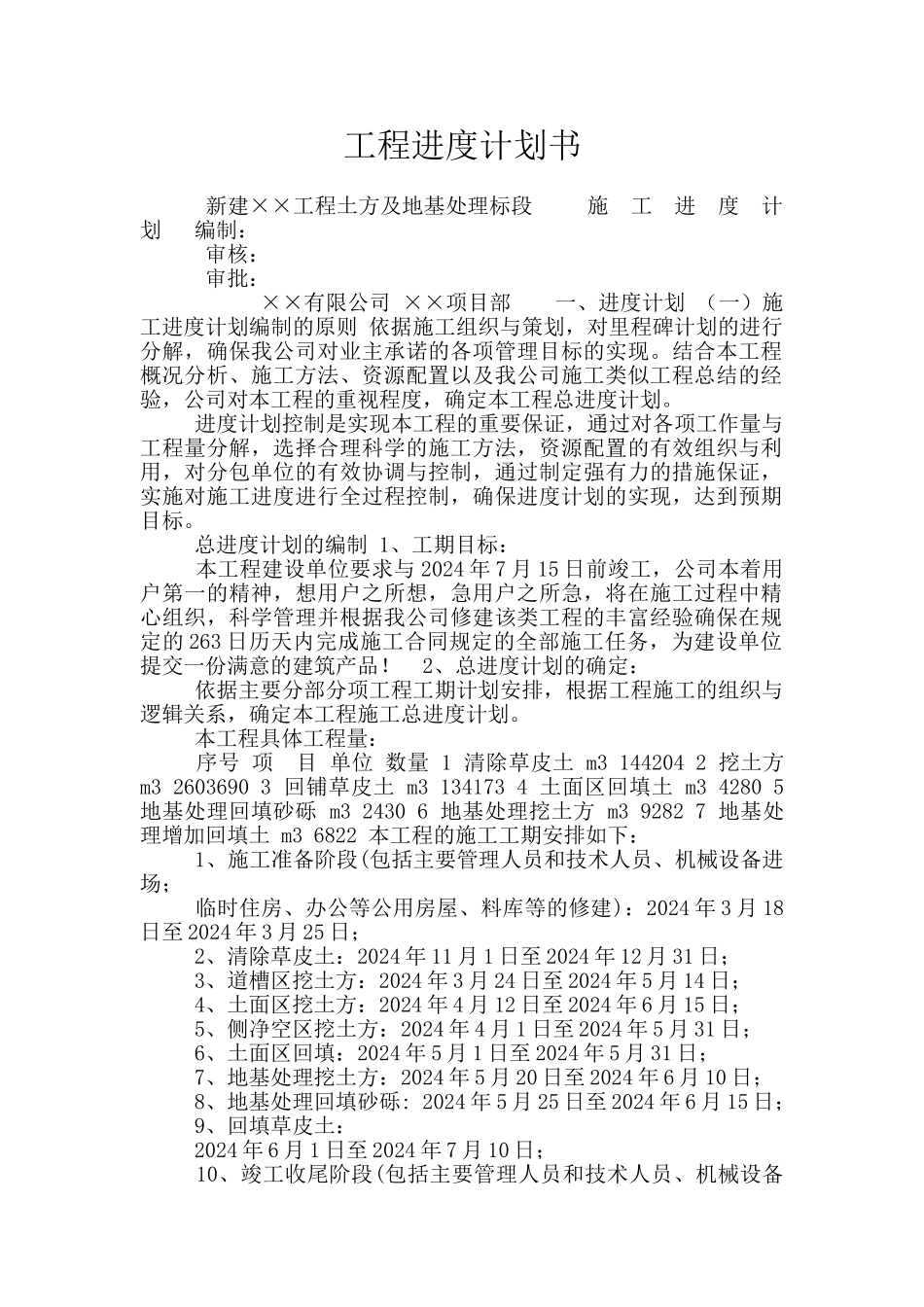

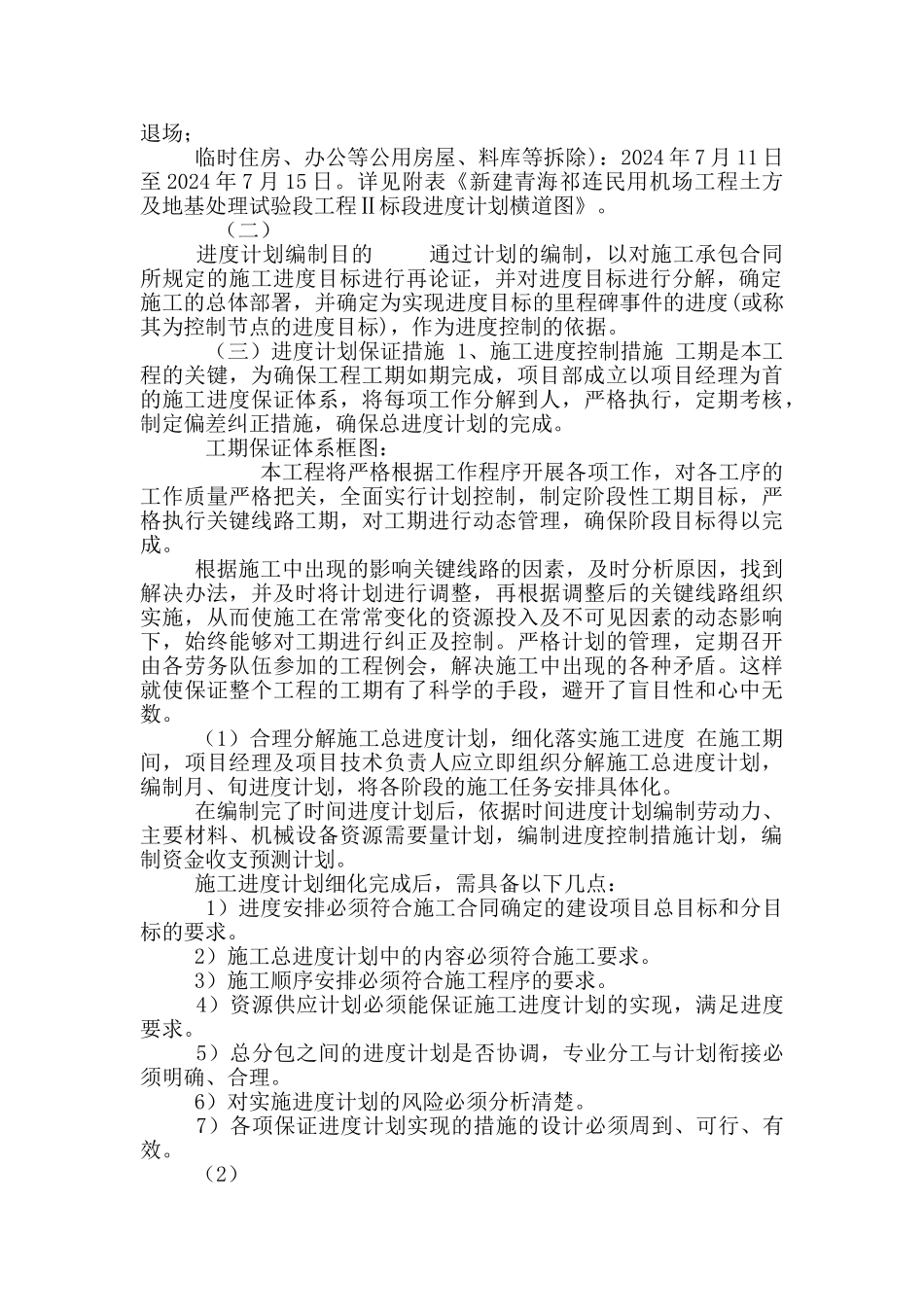

工程进度计划书 新建××工程土方及地基处理标段 施 工 进 度 计 划 编制: 审核: 审批: ××有限公司 ××项目部 一、进度计划 (一)施工进度计划编制的原则 依据施工组织与策划,对里程碑计划的进行分解,确保我公司对业主承诺的各项管理目标的实现。结合本工程概况分析、施工方法、资源配置以及我公司施工类似工程总结的经验,公司对本工程的重视程度,确定本工程总进度计划。 进度计划控制是实现本工程的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定强有力的措施保证,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标。 总进度计划的编制 1、工期目标: 本工程建设单位要求与 2024 年 7 月 15 日前竣工,公司本着用户第一的精神,想用户之所想,急用户之所急,将在施工过程中精心组织,科学管理并根据我公司修建该类工程的丰富经验确保在规定的 263 日历天内完成施工合同规定的全部施工任务,为建设单位提交一份满意的建筑产品! 2、总进度计划的确定: 依据主要分部分项工程工期计划安排,根据工程施工的组织与逻辑关系,确定本工程施工总进度计划。 本工程具体工程量: 序号 项 目 单位 数量 1 清除草皮土 m3 144204 2 挖土方 m3 2603690 3 回铺草皮土 m3 134173 4 土面区回填土 m3 4280 5 地基处理回填砂砾 m3 2430 6 地基处理挖土方 m3 9282 7 地基处理增加回填土 m3 6822 本工程的施工工期安排如下: 1、施工准备阶段(包括主要管理人员和技术人员、机械设备进场; 临时住房、办公等公用房屋、料库等的修建):2024 年 3 月 18日至 2024 年 3 月 25 日; 2、清除草皮土:2024 年 11 月 1 日至 2024 年 12 月 31 日; 3、道槽区挖土方:2024 年 3 月 24 日至 2024 年 5 月 14 日; 4、土面区挖土方:2024 年 4 月 12 日至 2024 年 6 月 15 日; 5、侧净空区挖土方:2024 年 4 月 1 日至 2024 年 5 月 31 日; 6、土面区回填:2024 年 5 月 1 日至 2024 年 5 月 31 日; 7、地基处理挖土方:2024 年 5 月 20 日至 2024 年 6 月 10 日; 8、地基处理回填砂砾: 2024 年 5 月 25 日至 2024 年 6 月 15 日; 9、回填草皮土: 2024 年 6 月 1 日至 2024 ...
