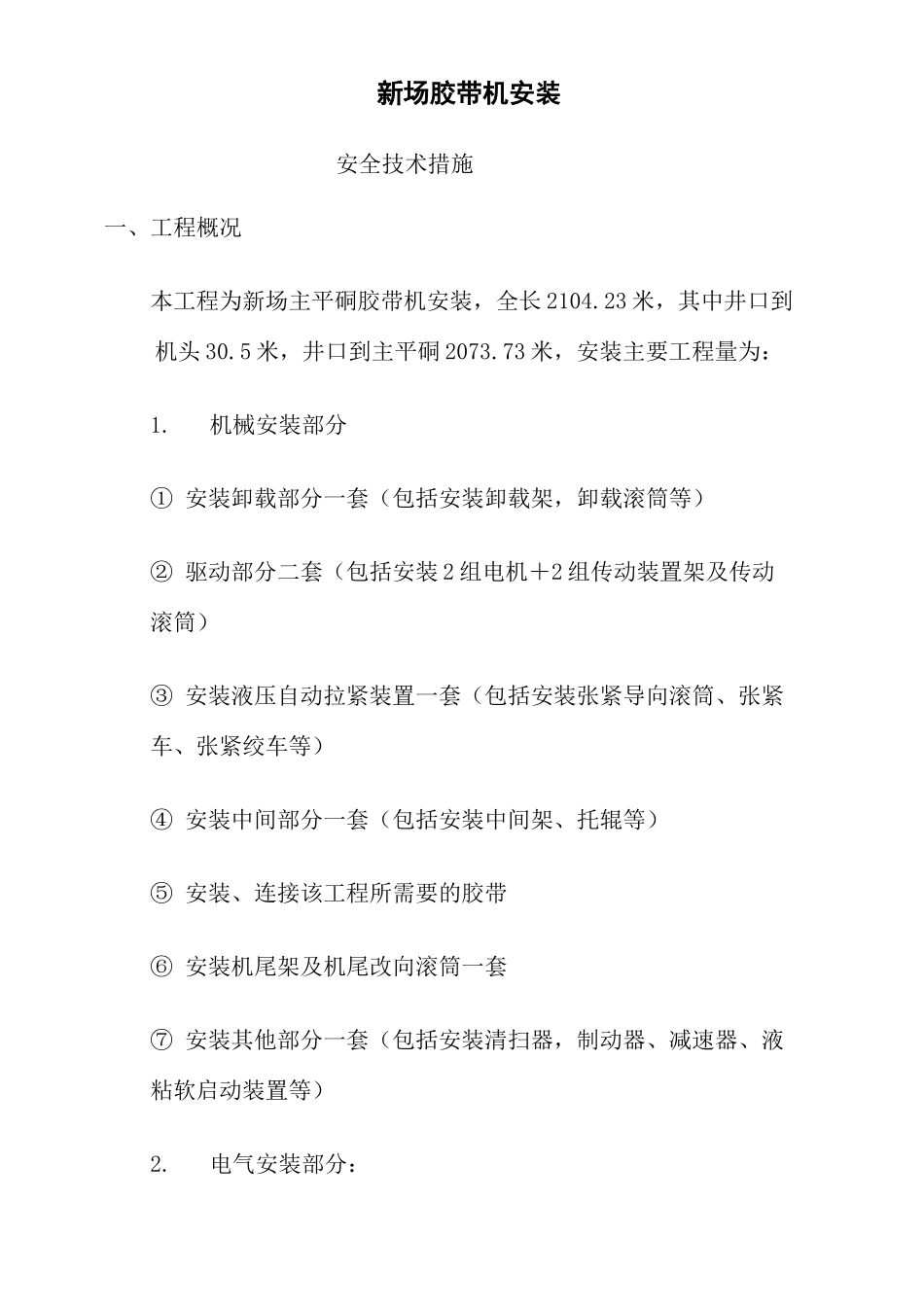

新场胶带机安装施工组织设计新场胶带机安装施工组织设计会签栏部门签字日期编制机运部安监部机电副总机电副总经理总工程师新场胶带机安装安全技术措施一、工程概况本工程为新场主平硐胶带机安装,全长 2104
23 米,其中井口到机头 30
5 米,井口到主平硐 2073
73 米,安装主要工程量为:1
机械安装部分① 安装卸载部分一套(包括安装卸载架,卸载滚筒等)② 驱动部分二套(包括安装 2 组电机+2 组传动装置架及传动滚筒)③ 安装液压自动拉紧装置一套(包括安装张紧导向滚筒、张紧车、张紧绞车等)④ 安装中间部分一套(包括安装中间架、托辊等)⑤ 安装、连接该工程所需要的胶带⑥ 安装机尾架及机尾改向滚筒一套⑦ 安装其他部分一套(包括安装清扫器,制动器、减速器、液粘软启动装置等)2
电气安装部分:包括低压供电系统、控制系统,皮带保护系统,内容如下:① 安装防爆可逆电磁启动器 QJZ-80N—台、QJZ-200/1140 防爆电磁启动器一台
② 电缆敷设,包括安装敷设本工程所需数量的低压动力电缆、控制电缆,以及电缆头的制作及安装等
二、施工时间:2014
13 至完工三、施工地点:新场主平硐四、施工组织工程负责人:唐永林技术负责人:李天喜安全负责人:陈东和施工负责人:杨安华材料负责人:吴少云1
作业人员由工程负责人、安全负责人,技术员,施工负责人,起重工、电钳工组成,参加人员各负其责,各尽其职
特种工(钳工、电工、起重工等)必须经过专门培训,并有相应的资格证书
施工组织数量职责工程负责人11•责负责组织安排施工人力,物力
严格按照作业指导书的施工工艺要求,质量要求进行施工
全面负责工程质量、安全工作
2•做好设备安装的质量自检和工序交接工作,组织完善施工记录
施工过程中,图纸不清不施工,材料不合格不施工,上一级工序验收不合格不施工
4•发生质量、安全事故立即上报,同时组织本
