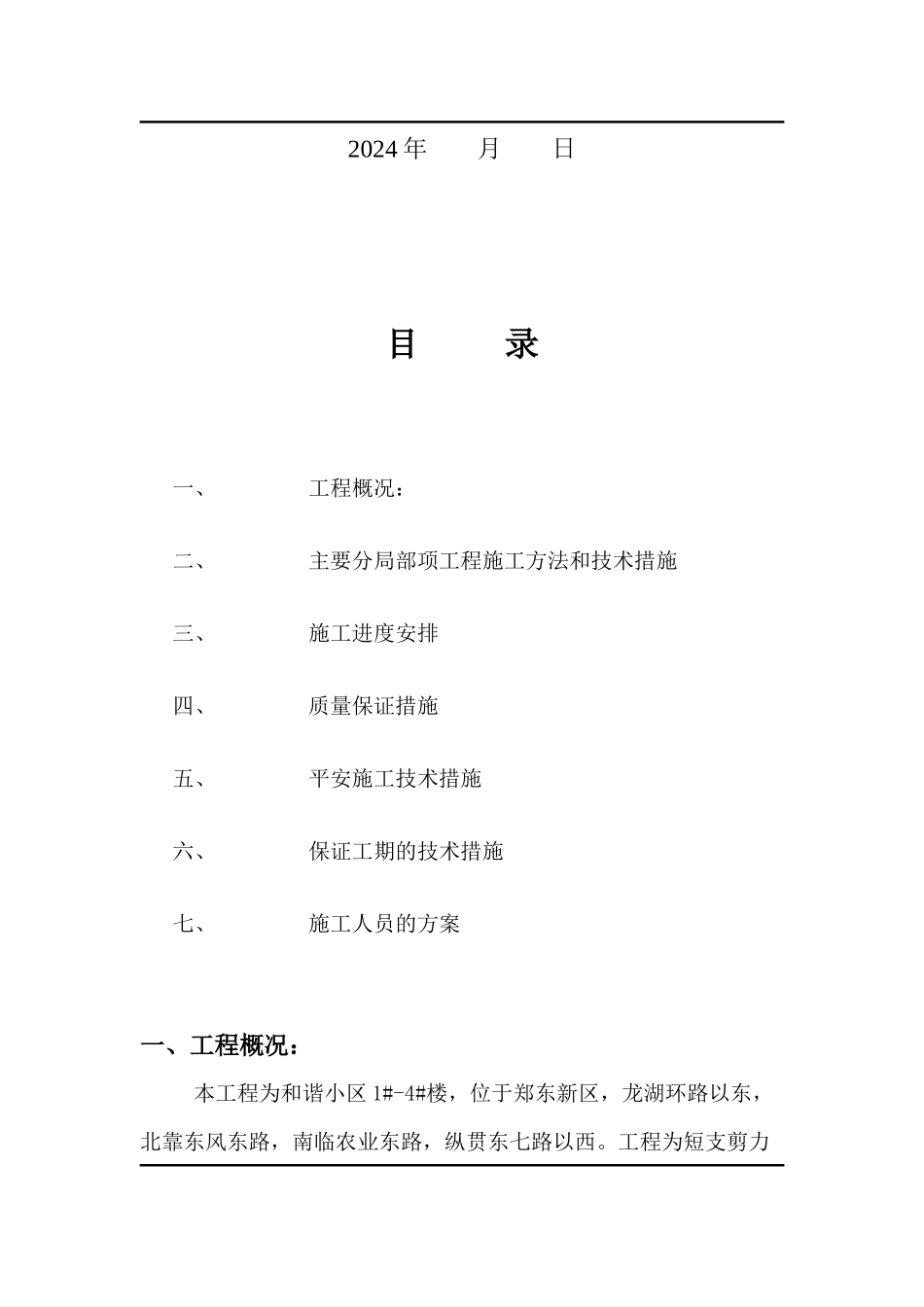

干挂石材施工方案[ 2024-4-13 10:49:00 | By: 微微 ] 和谐小区 1#-4#楼干挂石材施工专项施工方案编制人:审核人:审批人:郑州东风建筑工程2024 年 月 日目 录一、 工程概况:二、 主要分局部项工程施工方法和技术措施三、 施工进度安排四、 质量保证措施五、 平安施工技术措施六、 保证工期的技术措施七、 施工人员的方案 一、工程概况:本工程为和谐小区 1#-4#楼,位于郑东新区,龙湖环路以东,北靠东风东路,南临农业东路,纵贯东七路以西

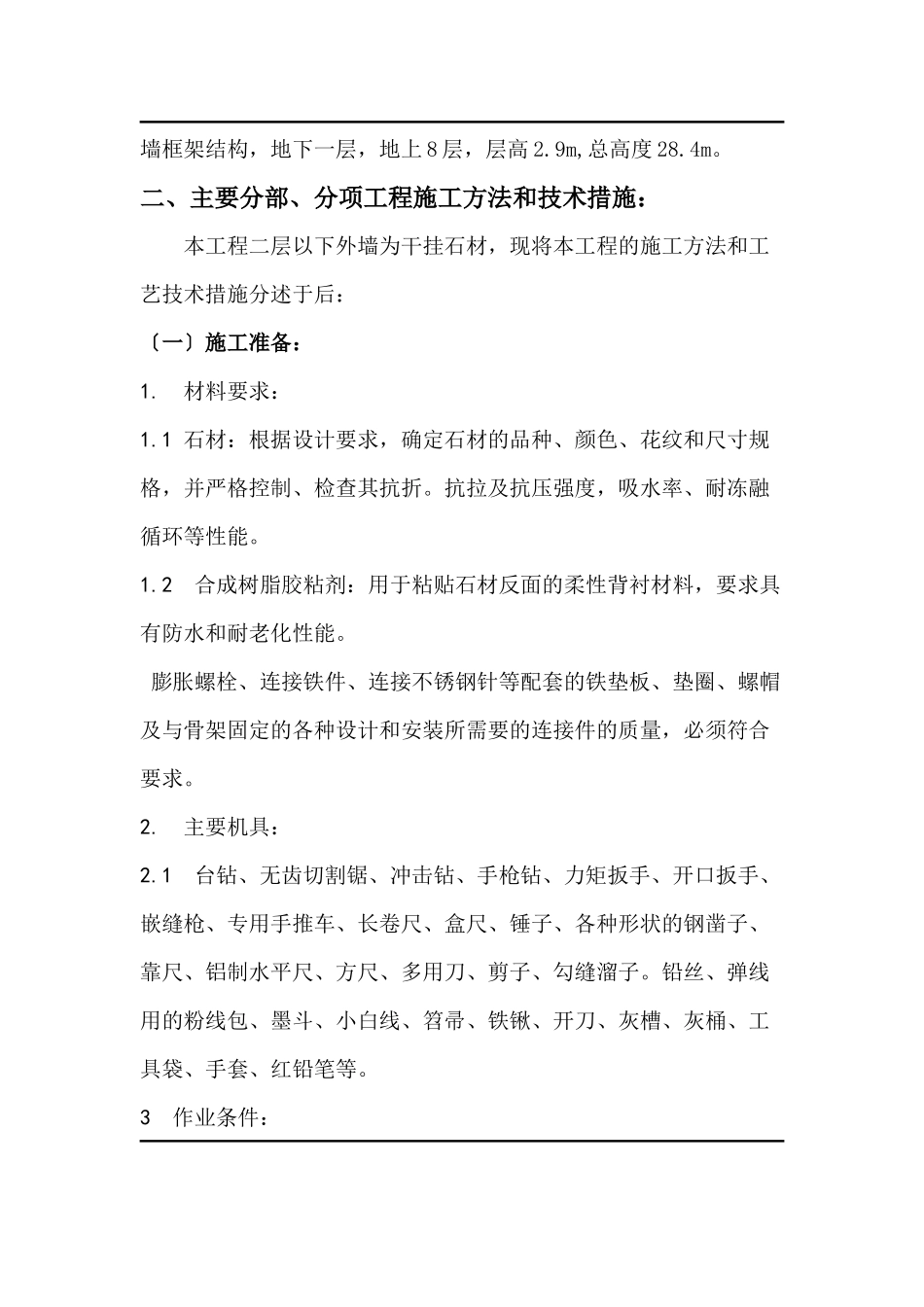

工程为短支剪力墙框架结构,地下一层,地上 8 层,层高 2
9m,总高度 28
二、主要分部、分项工程施工方法和技术措施:本工程二层以下外墙为干挂石材,现将本工程的施工方法和工艺技术措施分述于后:〔一〕施工准备:1
材料要求:1
1 石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折
抗拉及抗压强度,吸水率、耐冻融循环等性能
2 合成树脂胶粘剂:用于粘贴石材反面的柔性背衬材料,要求具有防水和耐老化性能
膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求
主要机具:2
1 台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子
铅丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等
3 作业条件:3
1 检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行外表处理工作
2 对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子撤除时,不得碰撞已完成的成品
大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工
