110kV 庙佛二回线更换光纤工程〔1#-18#塔段〕施工方案武汉顺泰电力工程2011 年 10 月 21 日 110kV 庙佛二回线更换光纤工程施 工 方 案编 制:校 对:审 核:批 准:第一章 工程概况1

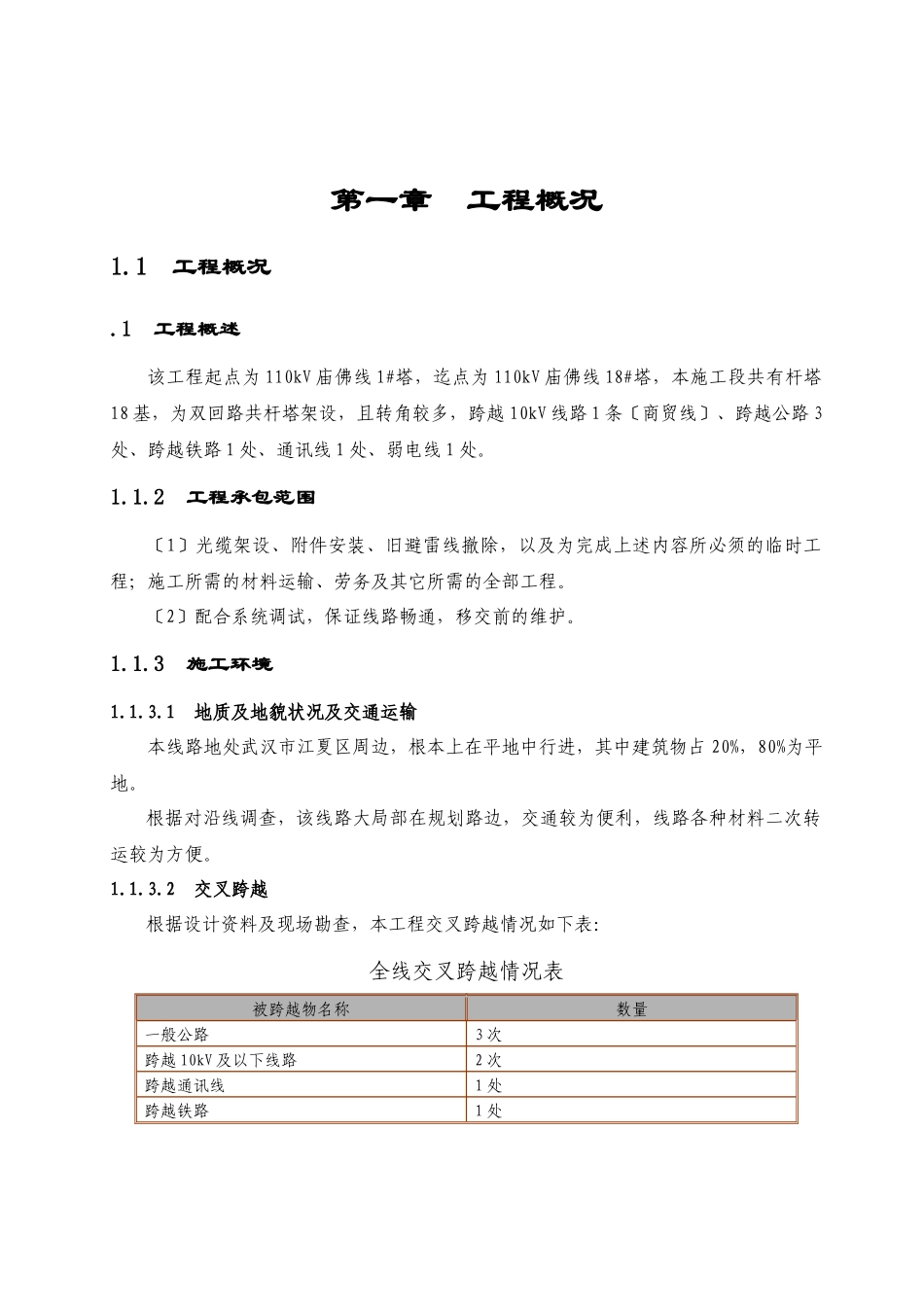

1 工程概况
1 工程概述该工程起点为 110kV 庙佛线 1#塔,迄点为 110kV 庙佛线 18#塔,本施工段共有杆塔18 基,为双回路共杆塔架设,且转角较多,跨越 10kV 线路 1 条〔商贸线〕、跨越公路 3处、跨越铁路 1 处、通讯线 1 处、弱电线 1 处
2 工程承包范围〔1〕光缆架设、附件安装、旧避雷线撤除,以及为完成上述内容所必须的临时工程;施工所需的材料运输、劳务及其它所需的全部工程
〔2〕配合系统调试,保证线路畅通,移交前的维护
3 施工环境1
1 地质及地貌状况及交通运输本线路地处武汉市江夏区周边,根本上在平地中行进,其中建筑物占 20%,80%为平地
根据对沿线调查,该线路大局部在规划路边,交通较为便利,线路各种材料二次转运较为方便
2 交叉跨越根据设计资料及现场勘查,本工程交叉跨越情况如下表:全线交叉跨越情况表被跨越物名称数量 一般公路3 次跨越 10kV 及以下线路2 次跨越通讯线1 处跨越铁路1 处1
4 工程特点1
1 设计特点本工程设计为将 110kV 庙佛二回线〔1#—18#塔段〕原 GJ-50 地线更换为 OPGW 芯光缆
2 施工特点〔1〕本工程施工工期较紧,应协调安排施工,注意停电施工工作的平安措施
〔2〕本工程大多数塔位位于平地,方便使用大重型设备
〔3〕本工程停电、拆掉原地线金具并将原地线放入滑车、清障和越障是关键
〔4〕送电线路施工中,沿线的清障及赔偿、民事处理是影响工程顺利进行的关键,故开工前,必须了解当地的民风民谷,制定详细的公共关系方案,在施工中作好政
