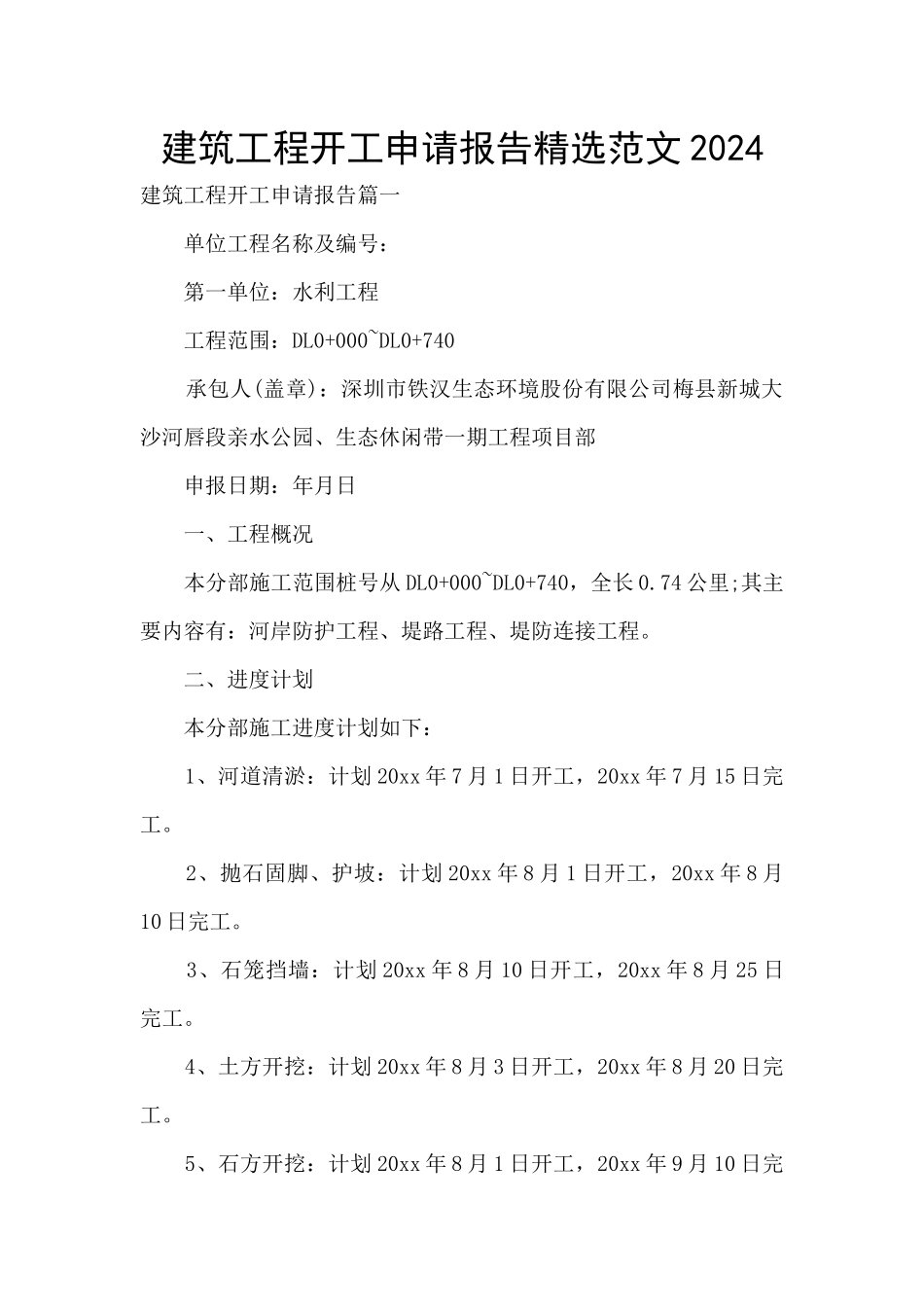

建筑工程开工申请报告精选范文 2024建筑工程开工申请报告篇一 单位工程名称及编号: 第一单位:水利工程 工程范围:DL0+000~DL0+740 承包人(盖章):深圳市铁汉生态环境股份有限公司梅县新城大沙河唇段亲水公园、生态休闲带一期工程项目部 申报日期:年月日 一、工程概况 本分部施工范围桩号从 DL0+000~DL0+740,全长 0
74 公里;其主要内容有:河岸防护工程、堤路工程、堤防连接工程
二、进度计划 本分部施工进度计划如下: 1、河道清淤:计划 20xx 年 7 月 1 日开工,20xx 年 7 月 15 日完工
2、抛石固脚、护坡:计划 20xx 年 8 月 1 日开工,20xx 年 8 月10 日完工
3、石笼挡墙:计划 20xx 年 8 月 10 日开工,20xx 年 8 月 25 日完工

4、土方开挖:计划 20xx 年 8 月 3 日开工,20xx 年 8 月 20 日完工
5、石方开挖:计划 20xx 年 8 月 1 日开工,20xx 年 9 月 10 日完工
6、土方回填:计划 20xx 年 10 月 5 日开工,20xx 年 8 月 20 日完工
7、钢筋砼排水管涵:计划 20xx 年 8 月 10 日开工,20xx 年 9 月15 日完工
8、C20 砼防洪墙:计划 20xx 年 8 月 10 日开工,20xx 年 9 月 25日完工
三、资源配置 1、主要施工机械配置:本工程项目繁多,所需机械设备数量较大,主要机械设备详见下表: 2、建筑材料:根据施工进度和需要提前 3 天进场
3、劳动力配置:平均日上劳动力 85 人

四、进度计划保证措施 4
施工管理措施 (1)加强项目管理,项目部与业主、监理工程师和设计单位密切配合,统一领导施工、统一指挥协调,对施工进度、质量安全等全面负责,从组织和形式上保证进度计划的实现
