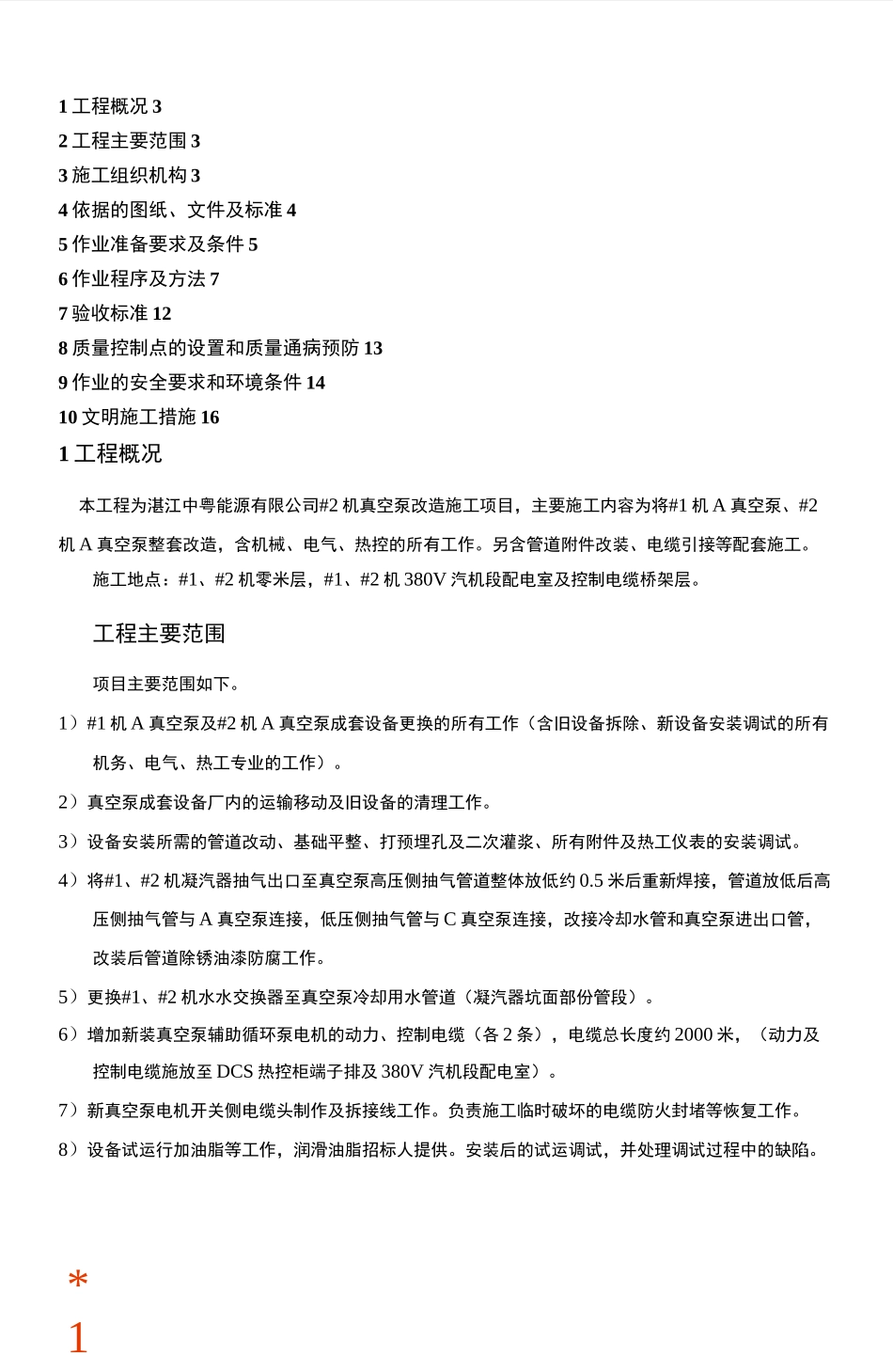

*1^广1 工程概况 32 工程主要范围 33 施工组织机构 34 依据的图纸、文件及标准 45 作业准备要求及条件 56 作业程序及方法 77 验收标准 128 质量控制点的设置和质量通病预防 139 作业的安全要求和环境条件 1410 文明施工措施 161 工程概况本工程为湛江中粤能源有限公司#2 机真空泵改造施工项目,主要施工内容为将#1 机 A 真空泵、#2机 A 真空泵整套改造,含机械、电气、热控的所有工作
另含管道附件改装、电缆引接等配套施工
施工地点:#1、#2 机零米层,#1、#2 机 380V 汽机段配电室及控制电缆桥架层
工程主要范围项目主要范围如下
1)#1 机 A 真空泵及#2 机 A 真空泵成套设备更换的所有工作(含旧设备拆除、新设备安装调试的所有机务、电气、热工专业的工作)
2)真空泵成套设备厂内的运输移动及旧设备的清理工作
3)设备安装所需的管道改动、基础平整、打预埋孔及二次灌浆、所有附件及热工仪表的安装调试
4)将#1、#2 机凝汽器抽气出口至真空泵高压侧抽气管道整体放低约 0
5 米后重新焊接,管道放低后高压侧抽气管与 A 真空泵连接,低压侧抽气管与 C 真空泵连接,改接冷却水管和真空泵进出口管,改装后管道除锈油漆防腐工作
5)更换#1、#2 机水水交换器至真空泵冷却用水管道(凝汽器坑面部份管段)
6)增加新装真空泵辅助循环泵电机的动力、控制电缆(各 2 条),电缆总长度约 2000 米,(动力及控制电缆施放至 DCS 热控柜端子排及 380V 汽机段配电室)
7)新真空泵电机开关侧电缆头制作及拆接线工作
负责施工临时破坏的电缆防火封堵等恢复工作
8)设备试运行加油脂等工作,润滑油脂招标人提供
安装后的试运调试,并处理调试过程中的缺陷

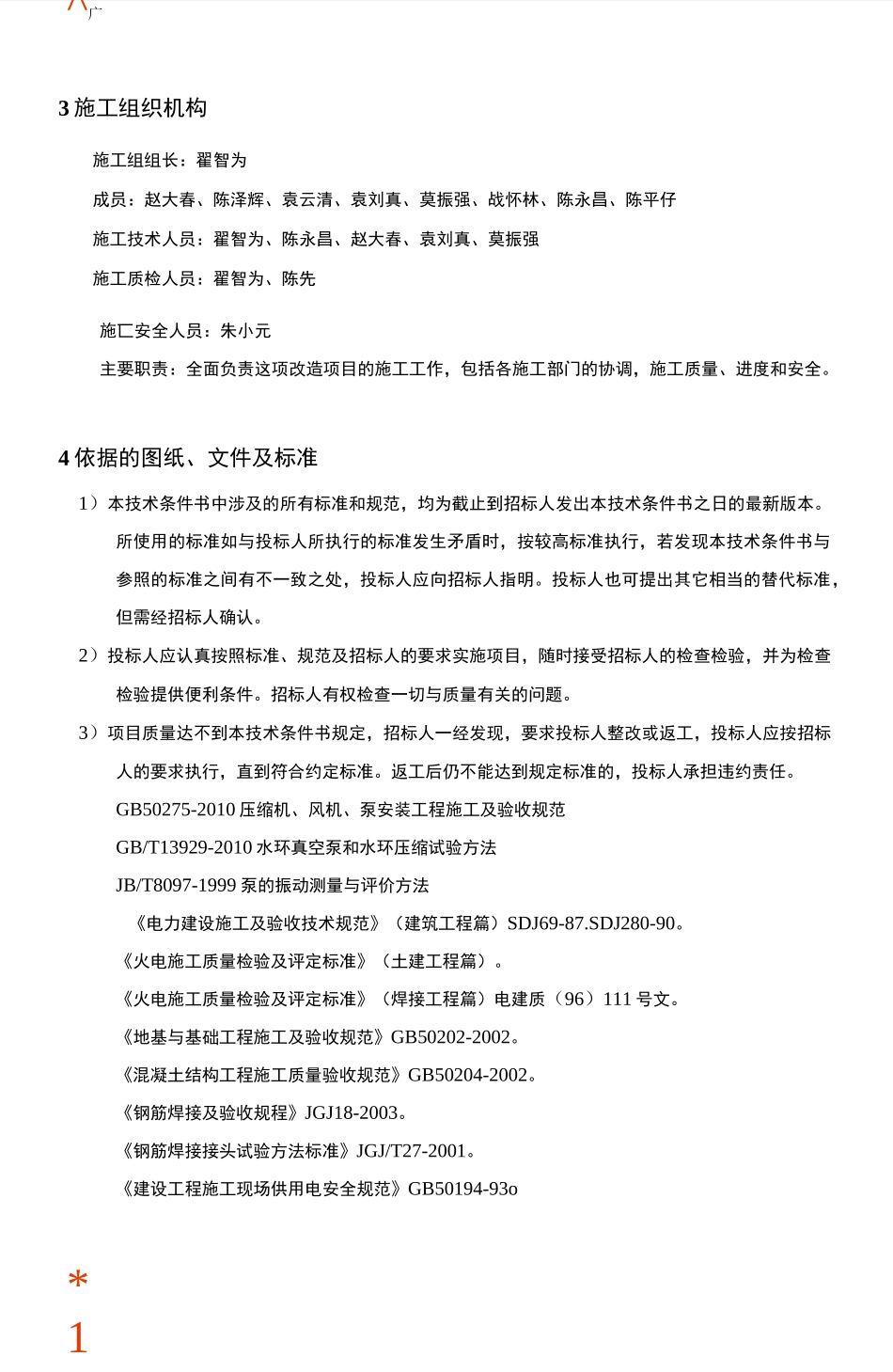

*1^广*1^广3 施工组织机构施工组组长:翟智为成员:赵大春、陈泽辉、袁云清、袁刘真、莫振强、战怀林、陈
