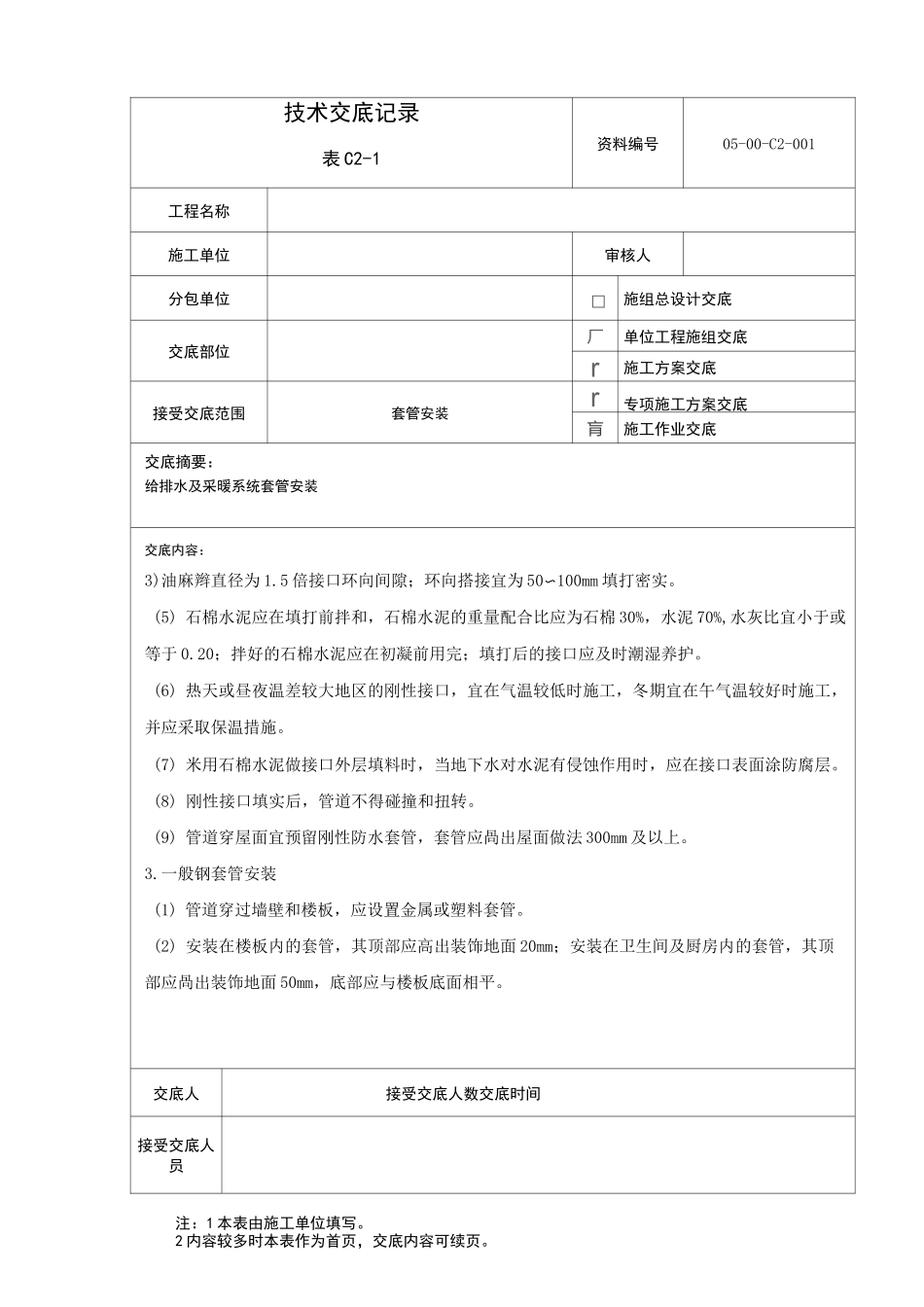

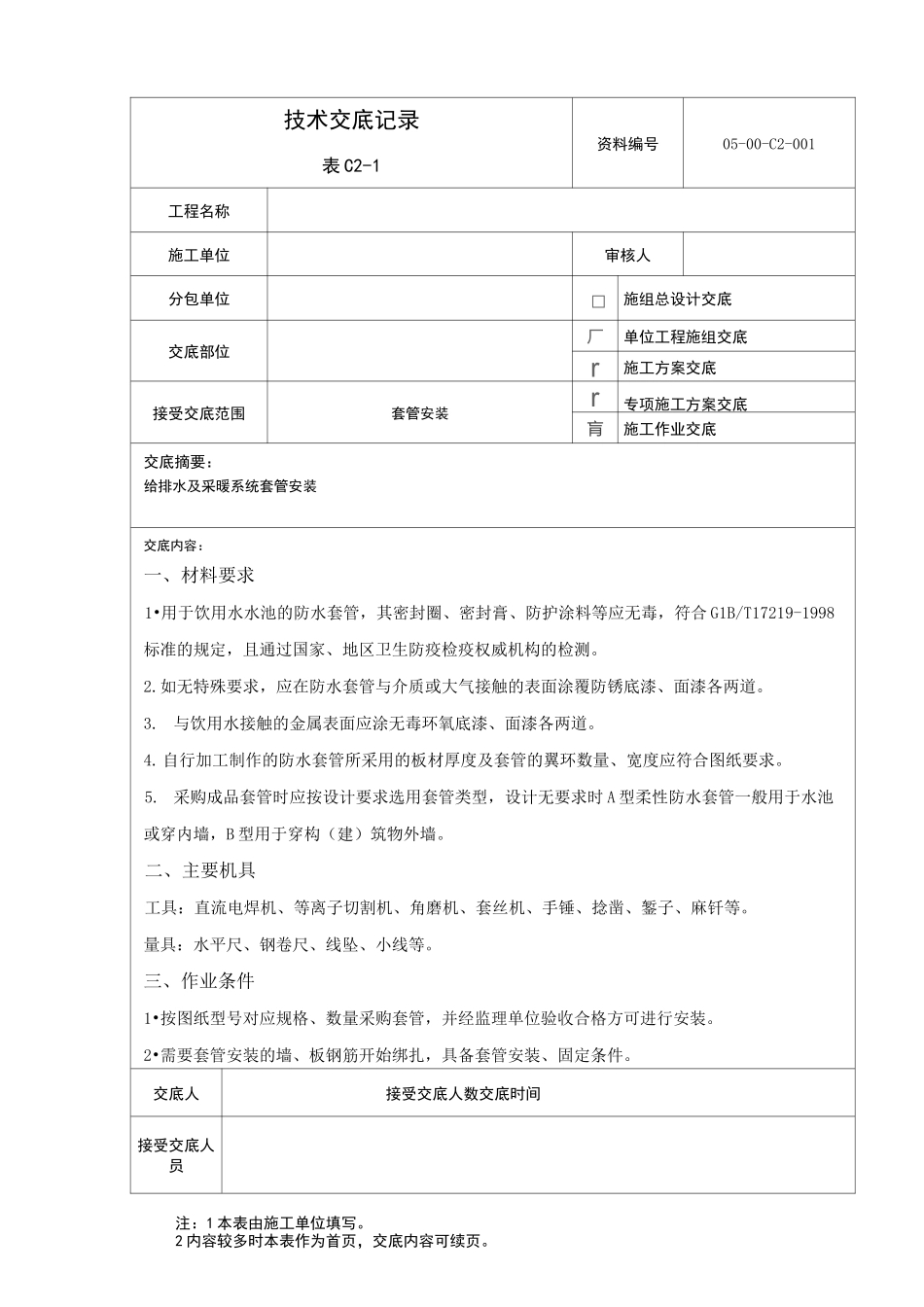

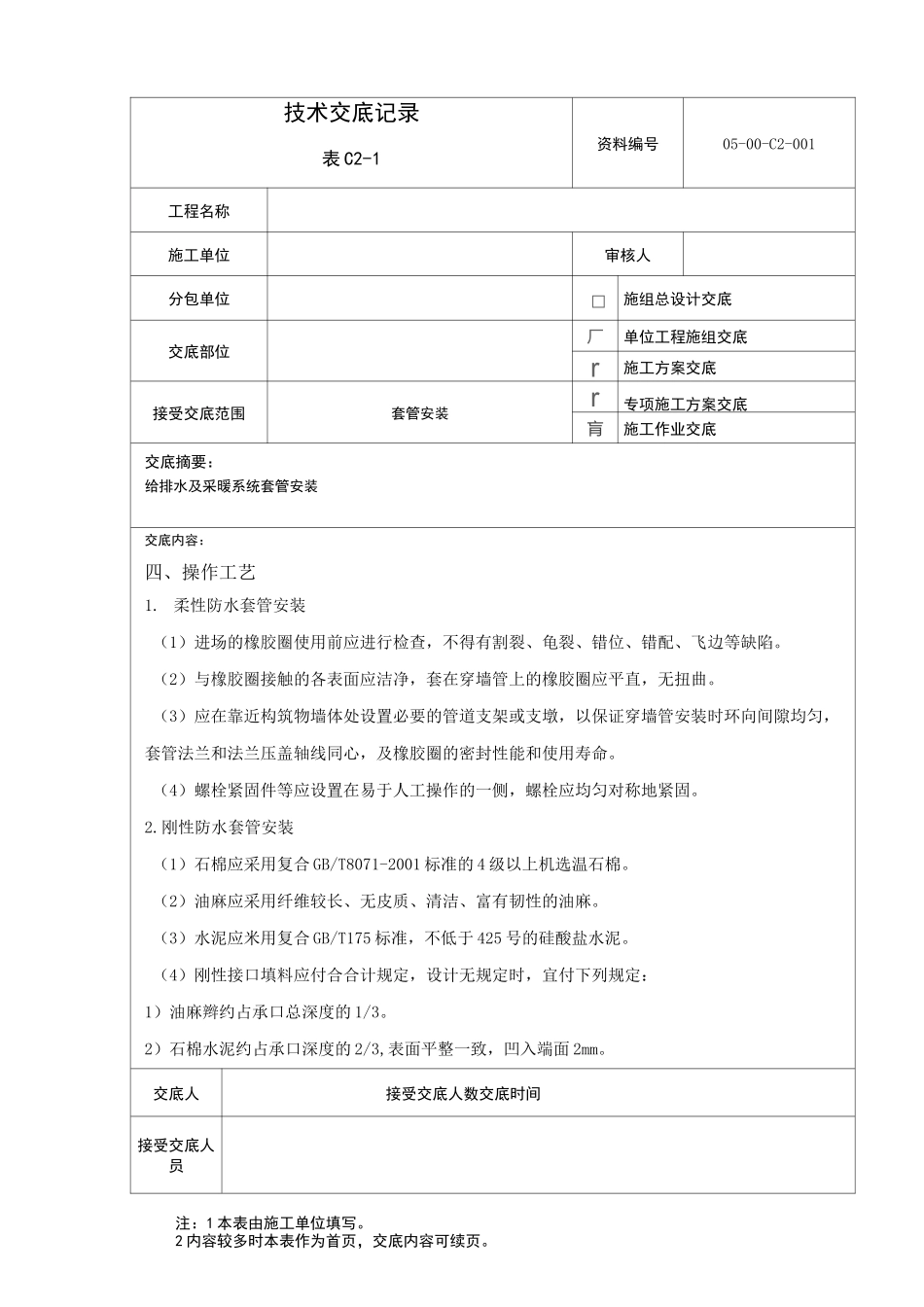

注:1 本表由施工单位填写。2 内容较多时本表作为首页,交底内容可续页。技术交底记录表 C2-1资料编号05-00-C2-001工程名称施工单位审核人分包单位□施组总设计交底交底部位厂单位工程施组交底r施工方案交底接受交底范围套管安装r专项施工方案交底肓施工作业交底交底摘要:给排水及采暖系统套管安装交底内容:一、材料要求1•用于饮用水水池的防水套管,其密封圈、密封膏、防护涂料等应无毒,符合 G1B/T17219-1998标准的规定,且通过国家、地区卫生防疫检疫权威机构的检测。2.如无特殊要求,应在防水套管与介质或大气接触的表面涂覆防锈底漆、面漆各两道。3.与饮用水接触的金属表面应涂无毒环氧底漆、面漆各两道。4. 自行加工制作的防水套管所采用的板材厚度及套管的翼环数量、宽度应符合图纸要求。5. 采购成品套管时应按设计要求选用套管类型,设计无要求时 A 型柔性防水套管一般用于水池或穿内墙,B 型用于穿构(建)筑物外墙。二、主要机具工具:直流电焊机、等离子切割机、角磨机、套丝机、手锤、捻凿、錾子、麻钎等。量具:水平尺、钢卷尺、线坠、小线等。三、作业条件1•按图纸型号对应规格、数量采购套管,并经监理单位验收合格方可进行安装。2•需要套管安装的墙、板钢筋开始绑扎,具备套管安装、固定条件。交底人接受交底人数交底时间接受交底人员注:1 本表由施工单位填写。2 内容较多时本表作为首页,交底内容可续页。技术交底记录表 C2-1资料编号05-00-C2-001工程名称施工单位审核人分包单位□施组总设计交底交底部位厂单位工程施组交底r施工方案交底接受交底范围套管安装r专项施工方案交底肓施工作业交底交底摘要:给排水及采暖系统套管安装交底内容:四、操作工艺1. 柔性防水套管安装(1)进场的橡胶圈使用前应进行检查,不得有割裂、龟裂、错位、错配、飞边等缺陷。(2)与橡胶圈接触的各表面应洁净,套在穿墙管上的橡胶圈应平直,无扭曲。(3)应在靠近构筑物墙体处设置必要的管道支架或支墩,以保证穿墙管安装时环向间隙均匀,套管法兰和法兰压盖轴线同心,及橡胶圈的密封性能和使用寿命。(4)螺栓紧固件等应设置在易于人工操作的一侧,螺栓应均匀对称地紧固。2.刚性防水套管安装(1)石棉应采用复合 GB/T8071-2001 标准的 4 级以上机选温石棉。(2)油麻应采用纤维较长、无皮质、清洁、富有韧性的油麻。(3)水泥应米用复合 GB/T175 标准,不低于 425 号的硅酸盐水泥。(4)刚性接口填料应付合合计规定,...
