乐山市金口河元宝山矿业有限公司矿山开采方案公司董事会、总经理:随着矿山基建工程的快速推进,选矿厂土建工程已接近尾声
各种设备在 3 月底、4 月初将陆续进场安装,设备安装后将进行厂区地坪硬化、动力线路布设、厂房搭建
预计在五月中旬可进行试生产阶段
现将矿山生产现状和近期开采方案报告于后,请审阅
一、矿山生产现状自公司于去年 12 月 27 日正式接手矿山,矿山技术人员对有条件的矿井进行了编录
经编录和测量发现矿山的问题较多,原有的矿井有一定规模和可能出矿的 1#井和 2#井与资料对照出入较大,332 较少,更多的是 333 和 334
1#井座标 X:3250375
326;Y:321180
51;高程 Z:2039
主巷长 154M
经扩帮后巷道断面 2M*2
2M,再过一周后可全面扩完
目前在这一中段内暂无可布工作面的矿脉
2#井座标 X:3250076
807;Y:321068
597;高程 Z:1843
主巷长 243M
有 2 处向上通至地面通风口
可布置 2 个工作面,出矿量不大,目前主巷扩帮 70M
矿山的 3#、5#、7#(自编号)井硐,目前处于探矿,没有达到采矿的程度

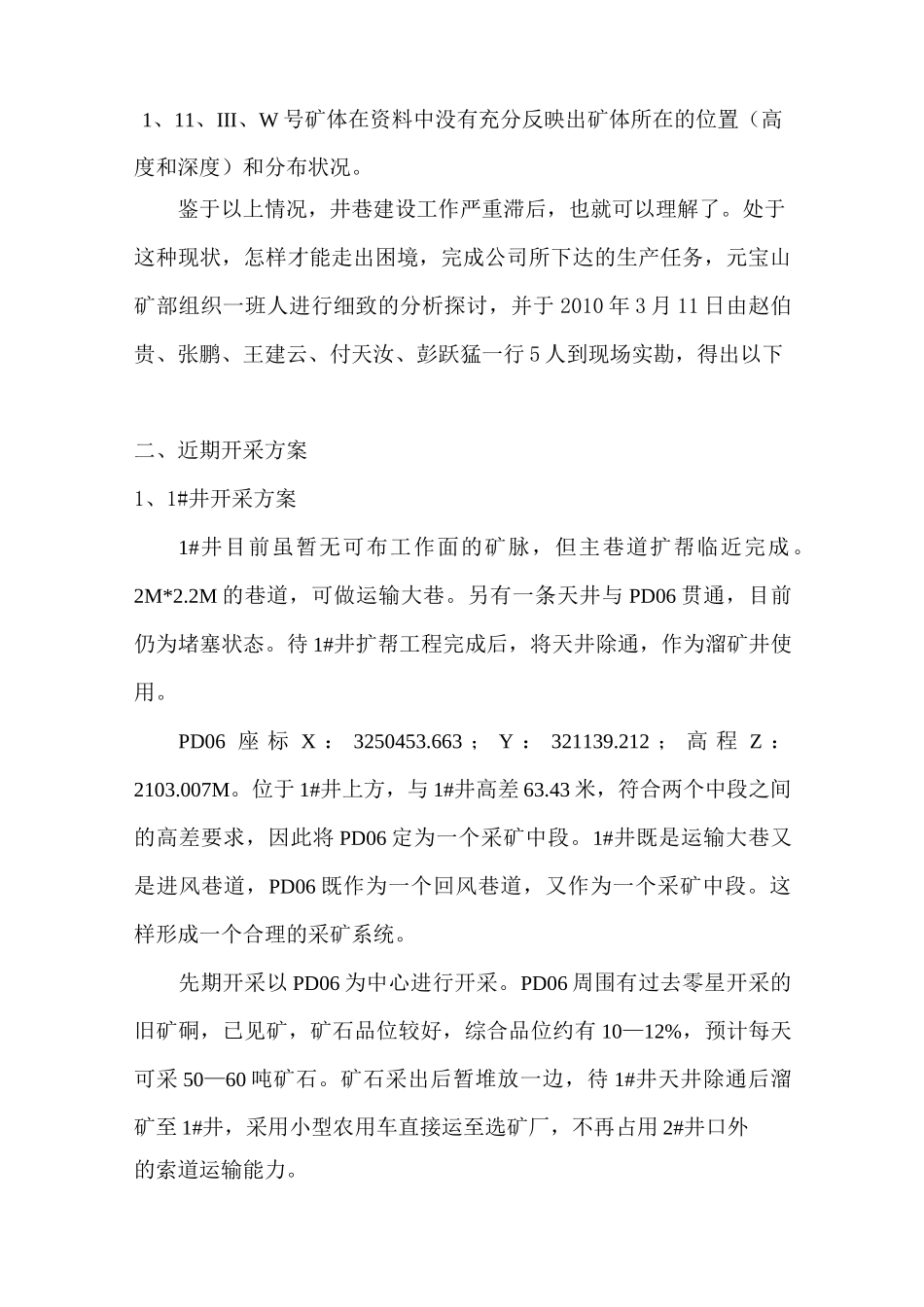

元宝山矿区前期的地质勘探工作程度做得不够,勘探中所探明的1、11、III、W 号矿体在资料中没有充分反映出矿体所在的位置(高度和深度)和分布状况
鉴于以上情况,井巷建设工作严重滞后,也就可以理解了
处于这种现状,怎样才能走出困境,完成公司所下达的生产任务,元宝山矿部组织一班人进行细致的分析探讨,并于 2010 年 3 月 11 日由赵伯贵、张鹏、王建云、付天汝、彭跃猛一行 5 人到现场实勘,得出以下二、近期开采方案1、1#井开采方案1#井目前虽暂无可布工作面的矿脉,但主巷道扩帮临近完成
2M 的巷道,可做运输大巷
另有一条天井与 PD06 贯通,目前仍为堵塞状态
