盖板涵施工技术交底大全

盖板涵施工技术交底大全_第1页
1/8
盖板涵施工技术交底大全_第2页
2/8
盖板涵施工技术交底大全_第3页
3/8

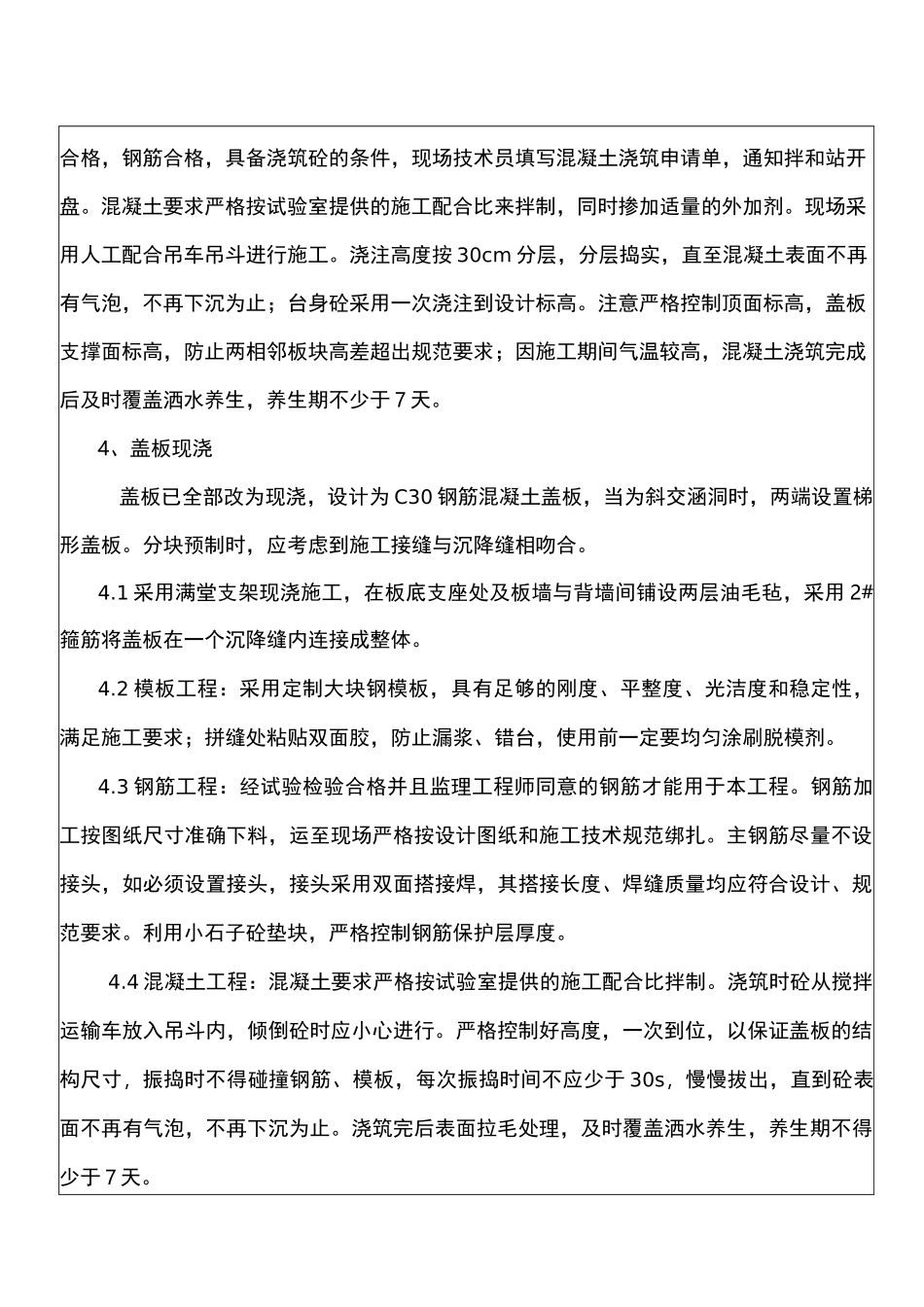

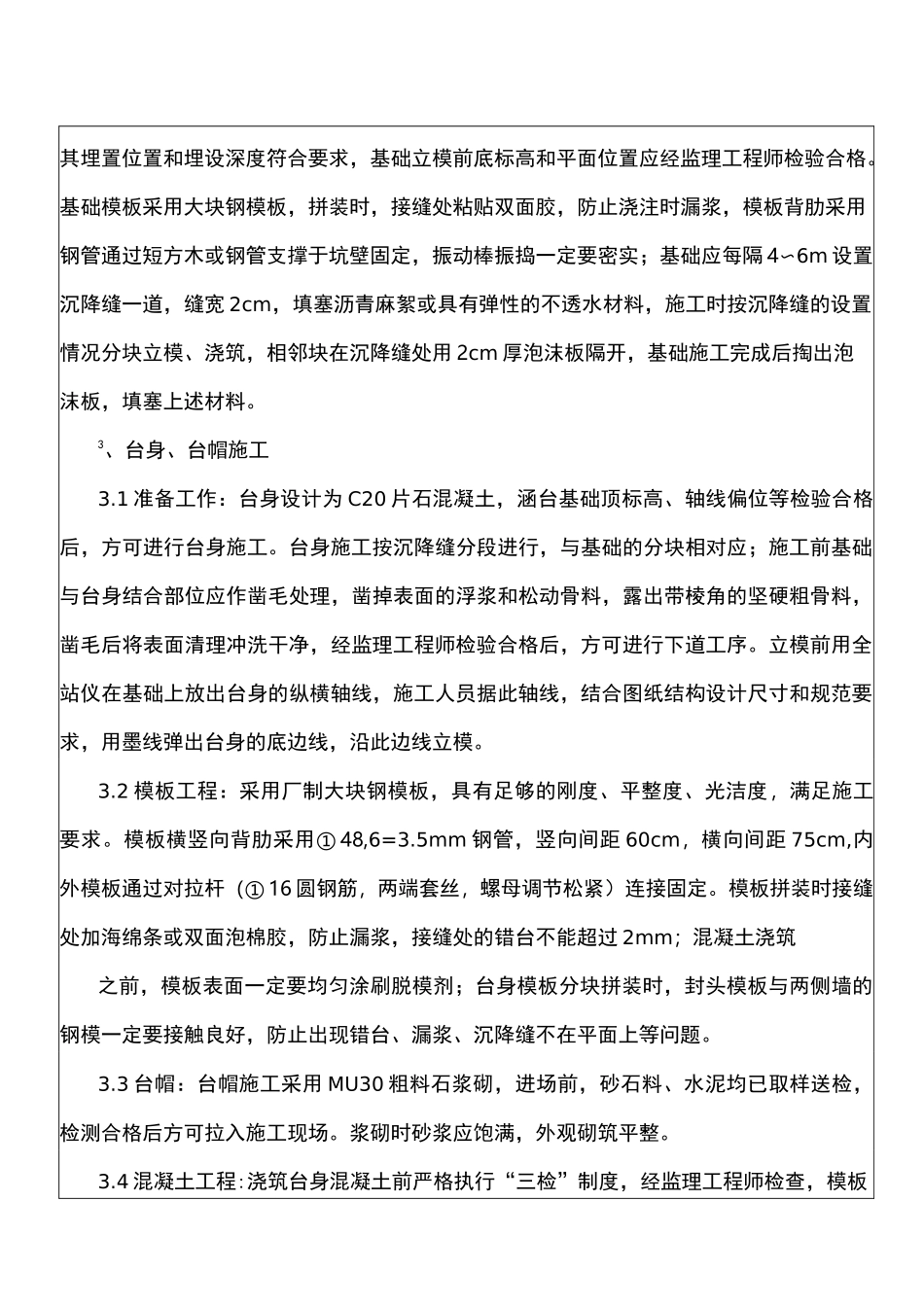

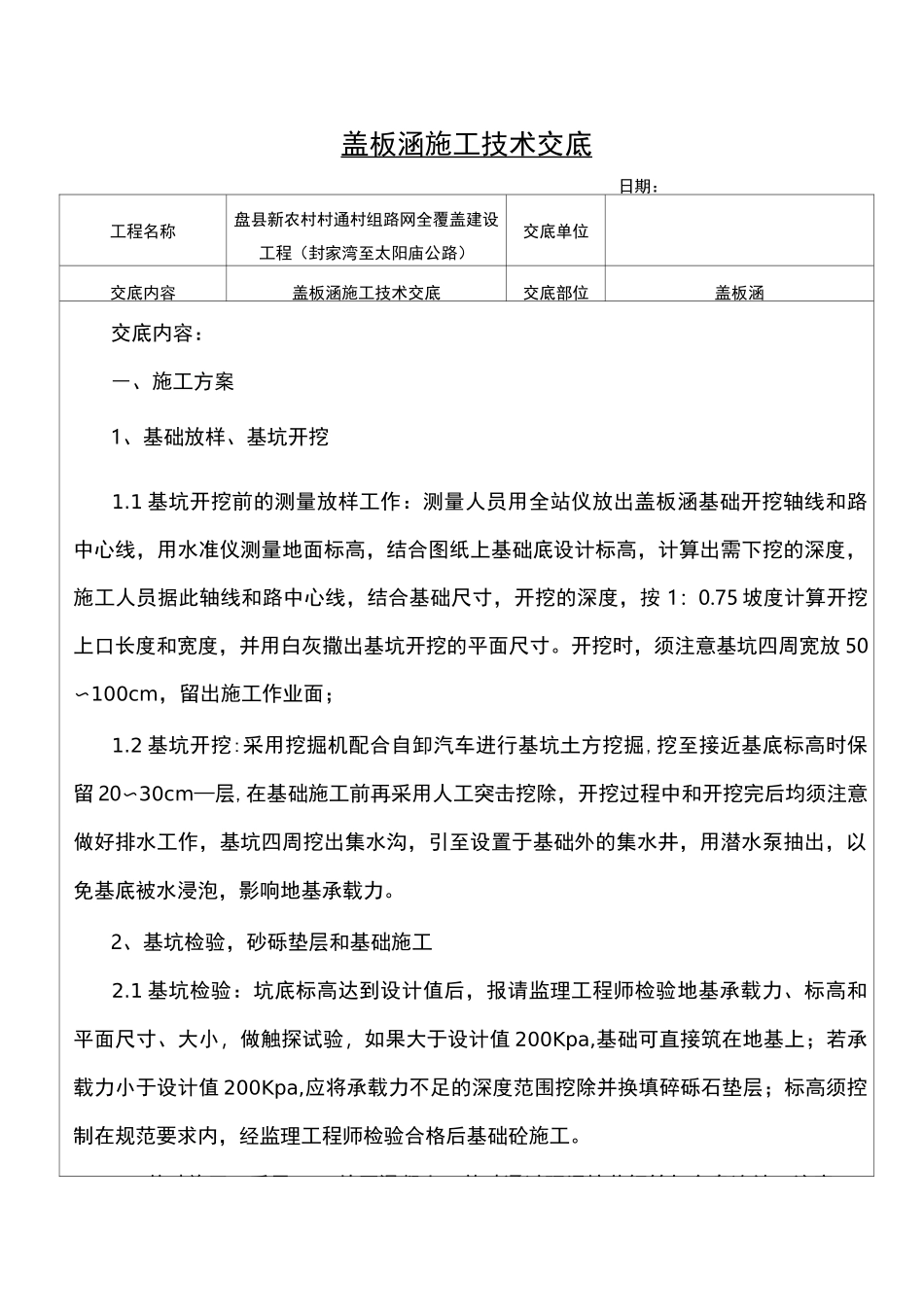

盖板涵施工技术交底 日期:工程名称盘县新农村村通村组路网全覆盖建设工程(封家湾至太阳庙公路)交底单位交底内容盖板涵施工技术交底交底部位盖板涵交底内容:―、施工方案1、基础放样、基坑开挖1.1 基坑开挖前的测量放样工作:测量人员用全站仪放出盖板涵基础开挖轴线和路中心线,用水准仪测量地面标高,结合图纸上基础底设计标高,计算出需下挖的深度,施工人员据此轴线和路中心线,结合基础尺寸,开挖的深度,按 1:0.75 坡度计算开挖上口长度和宽度,并用白灰撒出基坑开挖的平面尺寸。开挖时,须注意基坑四周宽放 50〜100cm,留出施工作业面;1.2 基坑开挖:采用挖掘机配合自卸汽车进行基坑土方挖掘,挖至接近基底标高时保留 20〜30cm—层,在基础施工前再采用人工突击挖除,开挖过程中和开挖完后均须注意做好排水工作,基坑四周挖出集水沟,引至设置于基础外的集水井,用潜水泵抽出,以免基底被水浸泡,影响地基承载力。2、基坑检验,砂砾垫层和基础施工2.1 基坑检验:坑底标高达到设计值后,报请监理工程师检验地基承载力、标高和平面尺寸、大小,做触探试验,如果大于设计值 200Kpa,基础可直接筑在地基上;若承载力小于设计值 200Kpa,应将承载力不足的深度范围挖除并换填碎砾石垫层;标高须控制在规范要求内,经监理工程师检验合格后基础砼施工。2.2 基础施工:采用 C20 片石混凝土,基础通过预埋接茬钢筋与台身连结,注意其埋置位置和埋设深度符合要求,基础立模前底标高和平面位置应经监理工程师检验合格。基础模板采用大块钢模板,拼装时,接缝处粘贴双面胶,防止浇注时漏浆,模板背肋采用钢管通过短方木或钢管支撑于坑壁固定,振动棒振捣一定要密实;基础应每隔 4〜6m 设置沉降缝一道,缝宽 2cm,填塞沥青麻絮或具有弹性的不透水材料,施工时按沉降缝的设置情况分块立模、浇筑,相邻块在沉降缝处用 2cm 厚泡沫板隔开,基础施工完成后掏出泡沫板,填塞上述材料。3、台身、台帽施工3.1 准备工作:台身设计为 C20 片石混凝土,涵台基础顶标高、轴线偏位等检验合格后,方可进行台身施工。台身施工按沉降缝分段进行,与基础的分块相对应;施工前基础与台身结合部位应作凿毛处理,凿掉表面的浮浆和松动骨料,露出带棱角的坚硬粗骨料,凿毛后将表面清理冲洗干净,经监理工程师检验合格后,方可进行下道工序。立模前用全站仪在基础上放出台身的纵横轴线,施工人员据此轴线,结合图纸结构设计尺寸和规范要求,用墨线弹出台身...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

盖板涵施工技术交底大全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
