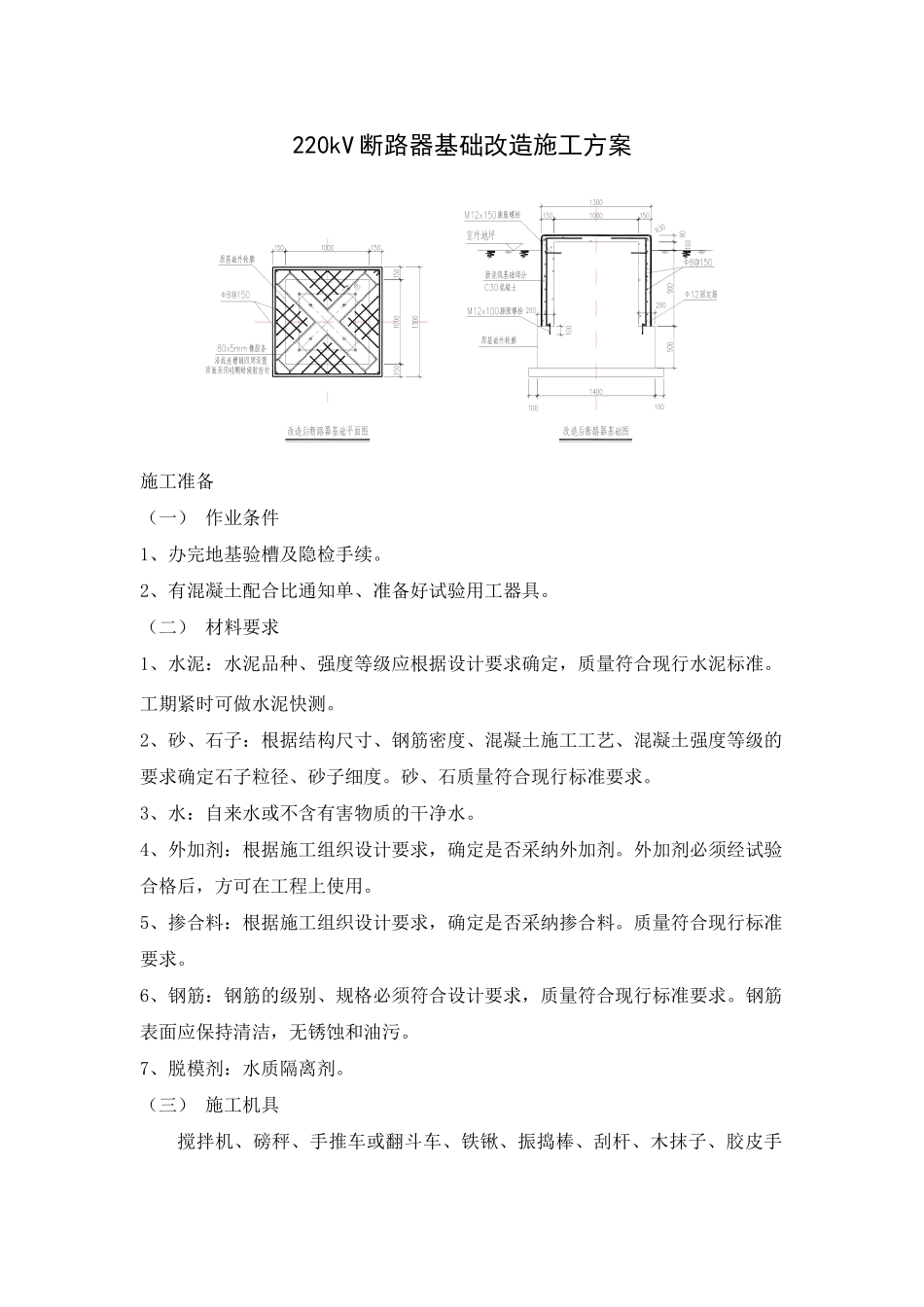

220kV 断路器基础改造施工方案施工准备(一) 作业条件1、办完地基验槽及隐检手续
2、有混凝土配合比通知单、准备好试验用工器具
(二) 材料要求1、水泥:水泥品种、强度等级应根据设计要求确定,质量符合现行水泥标准
工期紧时可做水泥快测
2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度
砂、石质量符合现行标准要求
3、水:自来水或不含有害物质的干净水
4、外加剂:根据施工组织设计要求,确定是否采纳外加剂
外加剂必须经试验合格后,方可在工程上使用
5、掺合料:根据施工组织设计要求,确定是否采纳掺合料
质量符合现行标准要求
6、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求
钢筋表面应保持清洁,无锈蚀和油污
7、脱模剂:水质隔离剂
(三) 施工机具搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽、钢筋加工机械、木制井字架等

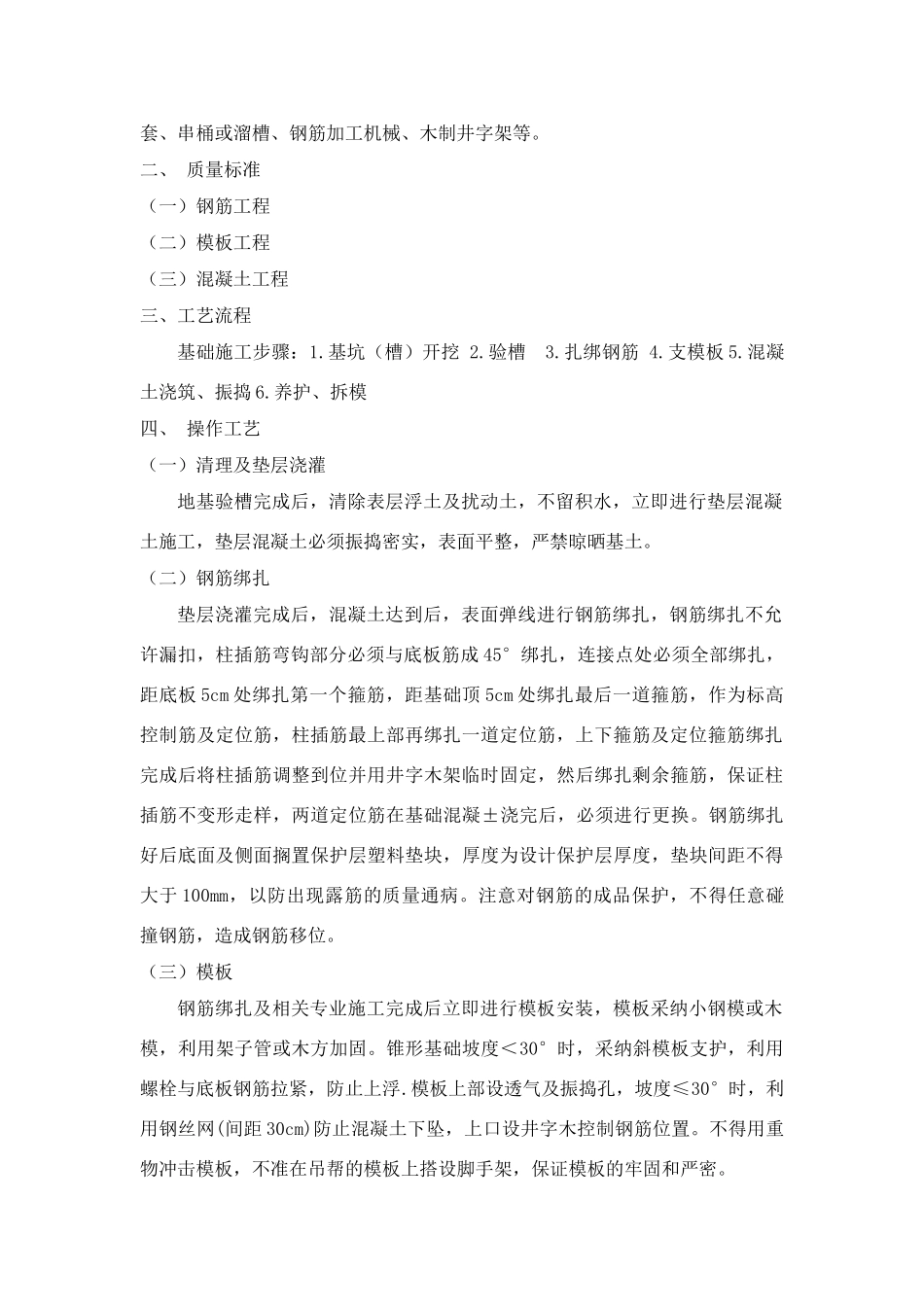

二、 质量标准(一)钢筋工程(二)模板工程(三)混凝土工程三、工艺流程基础施工步骤:1
基坑(槽)开挖 2
扎绑钢筋 4
混凝土浇筑、振捣 6
养护、拆模四、 操作工艺(一)清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不留积水,立即进行垫层混凝土施工,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土
(二)钢筋绑扎垫层浇灌完成后,混凝土达到后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成 45°绑扎,连接点处必须全部绑扎,距底板 5cm 处绑扎第一个箍筋,距基础顶 5cm 处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝±浇完后,必须进行更换

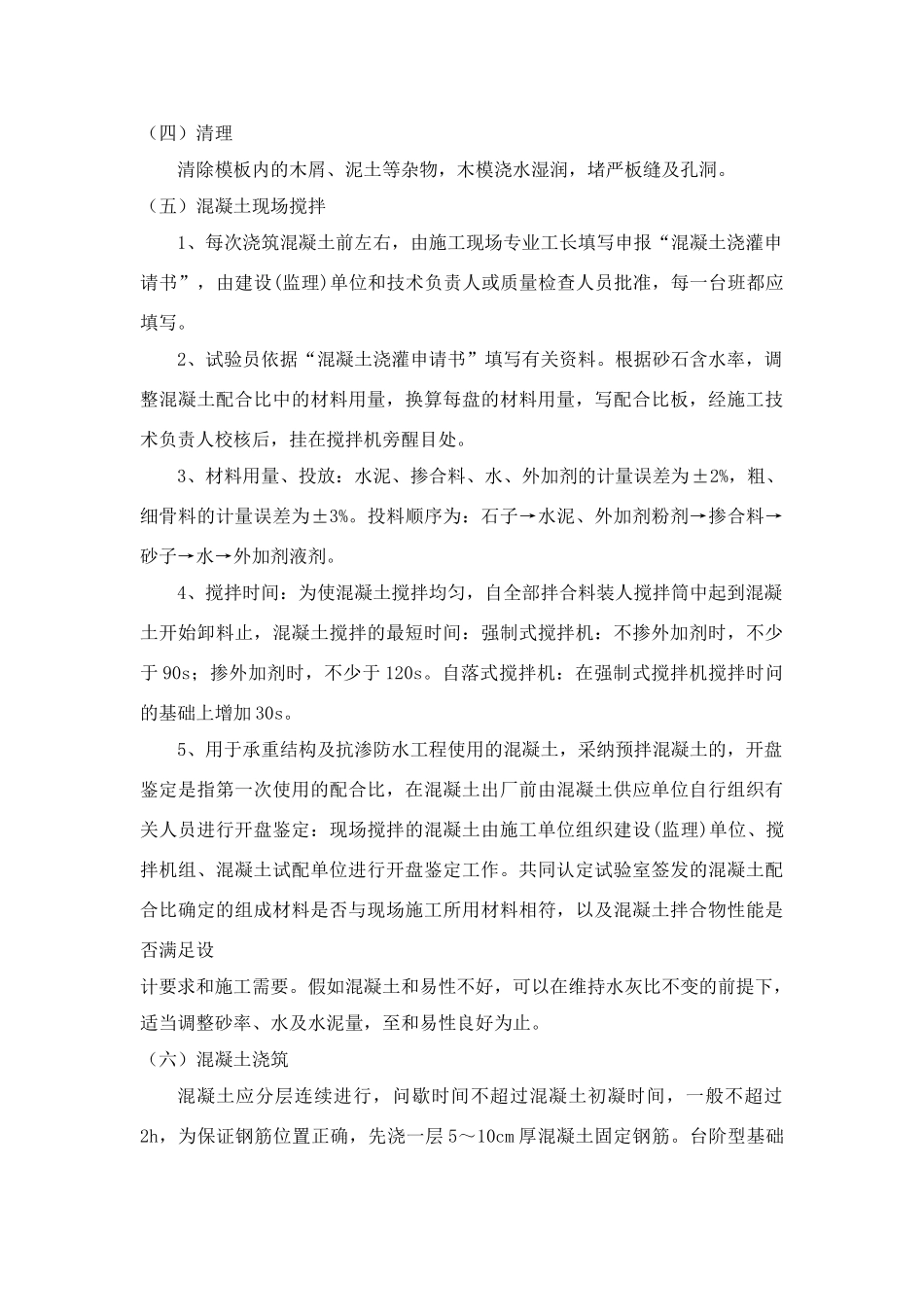

钢筋绑扎好后底面及侧
