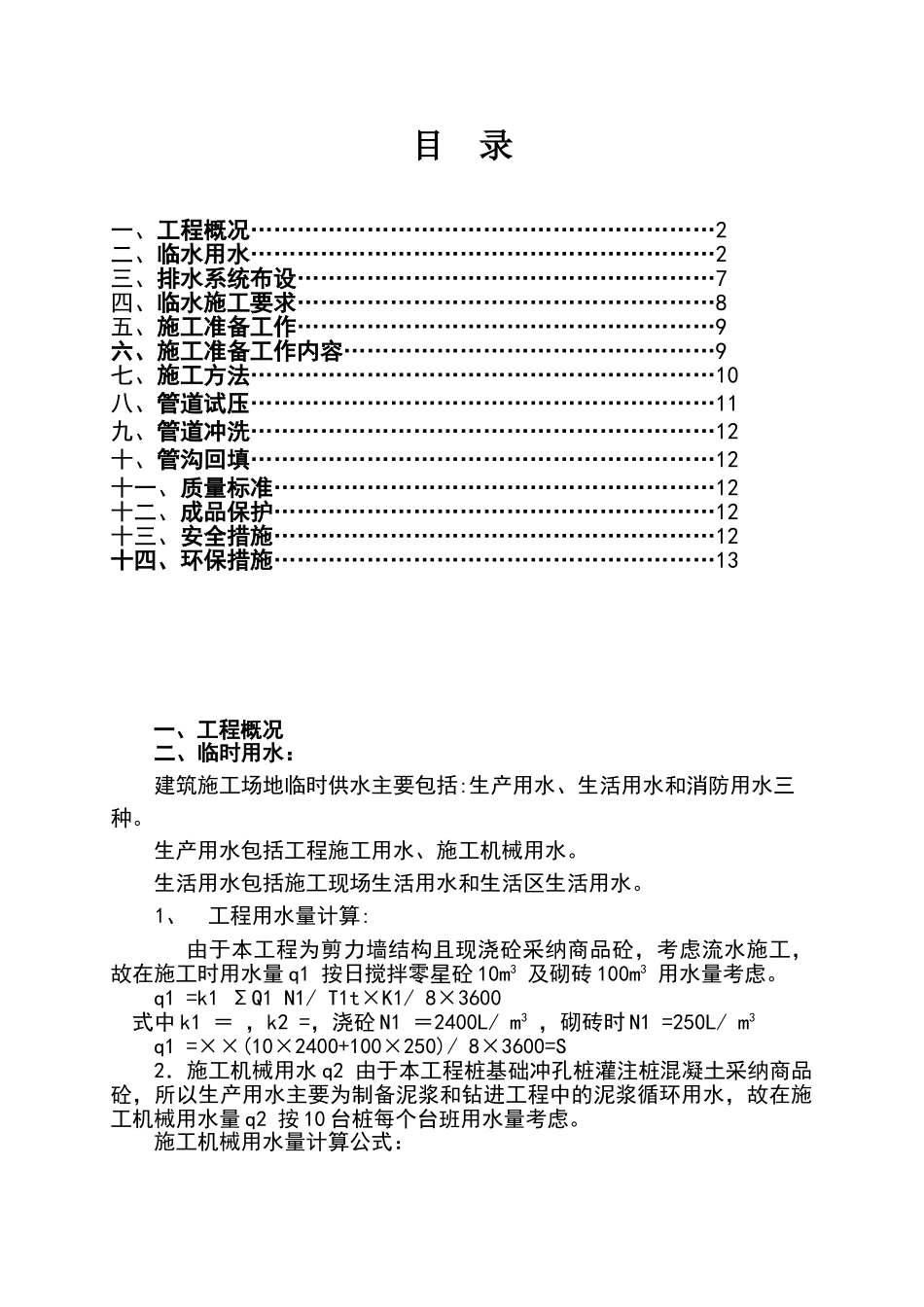

目 录一、工程概况……………………………………………………2二、临水用水……………………………………………………2三、排水系统布设………………………………………………7四、临水施工要求………………………………………………8五、施工准备工作………………………………………………9六、施工准备工作内容…………………………………………9七、施工方法……………………………………………………10八、管道试压……………………………………………………11九、管道冲洗……………………………………………………12十、管沟回填……………………………………………………12十一、质量标准…………………………………………………12十二、成品保护…………………………………………………12十三、安全措施…………………………………………………12十四、环保措施…………………………………………………13一、工程概况二、临时用水:建筑施工场地临时供水主要包括:生产用水、生活用水和消防用水三种。 生产用水包括工程施工用水、施工机械用水。 生活用水包括施工现场生活用水和生活区生活用水。1、工程用水量计算:由于本工程为剪力墙结构且现浇砼采纳商品砼,考虑流水施工,故在施工时用水量 q1 按日搅拌零星砼 10m3 及砌砖 100m3 用水量考虑。q1 =k1 ΣQ1 N1/ T1t×K1/ 8×3600 式中 k1 = ,k2 =,浇砼 N1 =2400L/ m3 ,砌砖时 N1 =250L/ m3 q1 =××(10×2400+100×250)/ 8×3600=S2.施工机械用水 q2 由于本工程桩基础冲孔桩灌注桩混凝土采纳商品砼,所以生产用水主要为制备泥浆和钻进工程中的泥浆循环用水,故在施工机械用水量 q2 按 10 台桩每个台班用水量考虑。 施工机械用水量计算公式: 其中 q2 ── 施工机械用水量 (L/s); K1 ── 未预见的施工用水系数,取; Q2 ── 同一种机械台数(台),取值如下表; N2 ── 施工机械台班用水定额,取值如下表; K3 ── 施工机械用水不均匀系数,取。施工机械用水定额列表如下:序号机械名称型号单位耗水量N1(L)机械台数Q2换算系数1冲孔桩机台·台班 经过计算得到 q2 =×10××(8×3600)=S。 3、生活用水量计算: 施工施工场地用水量计算公式: 其中 q3 ── 施工施工场地生活用水量 (L/s); P1 ── 施工现场高峰期生活人数,取500人; N3 ── 施工施工场地生活用水定额,取值如下表; b ── 每天工作班数(班...
