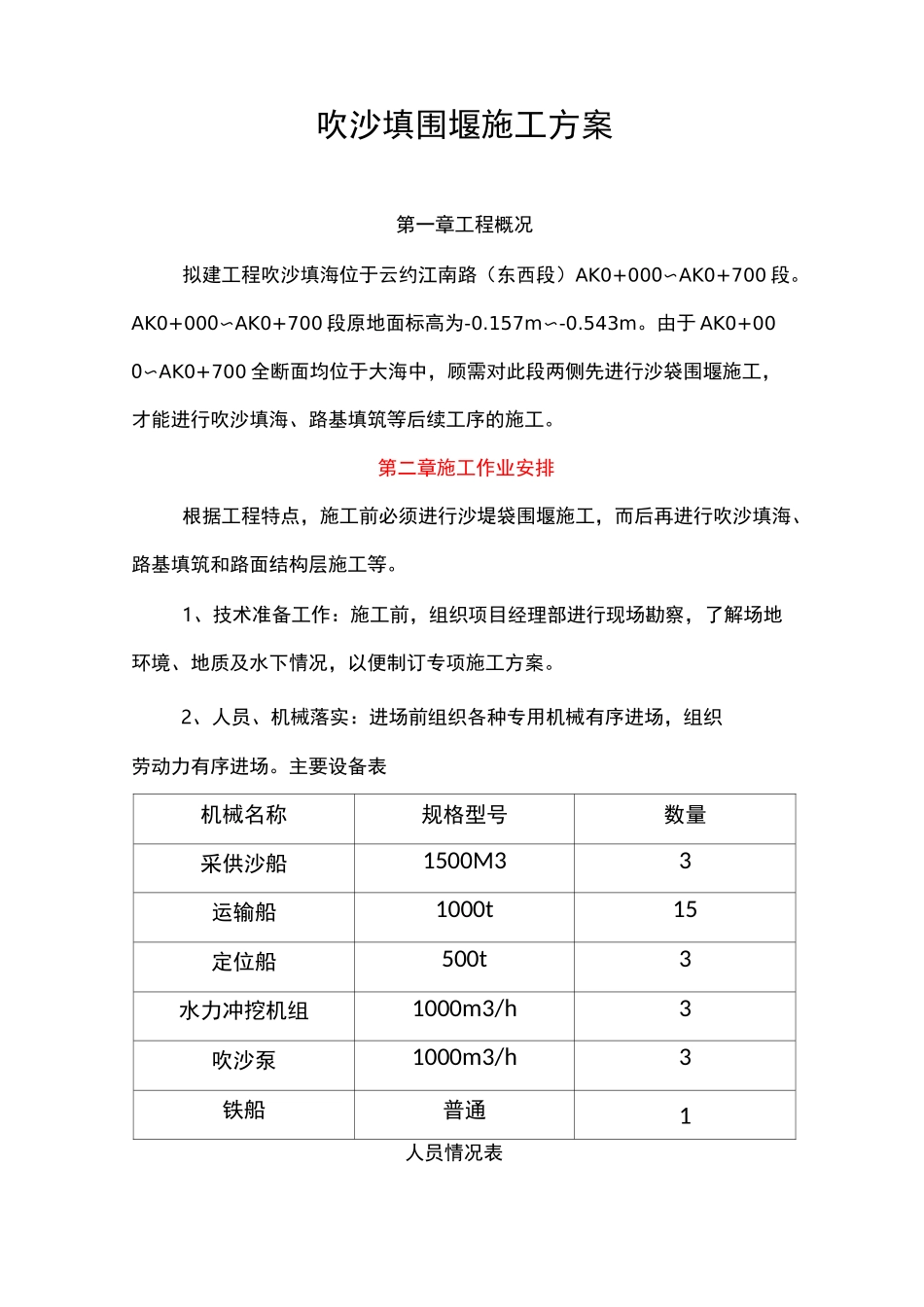

吹沙填围堰施工方案第一章工程概况拟建工程吹沙填海位于云约江南路(东西段)AK0+000〜AK0+700 段
AK0+000〜AK0+700 段原地面标高为-0
157m〜-0
由于 AK0+000〜AK0+700 全断面均位于大海中,顾需对此段两侧先进行沙袋围堰施工,才能进行吹沙填海、路基填筑等后续工序的施工
第二章施工作业安排根据工程特点,施工前必须进行沙堤袋围堰施工,而后再进行吹沙填海、路基填筑和路面结构层施工等
1、技术准备工作:施工前,组织项目经理部进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案
2、人员、机械落实:进场前组织各种专用机械有序进场,组织劳动力有序进场

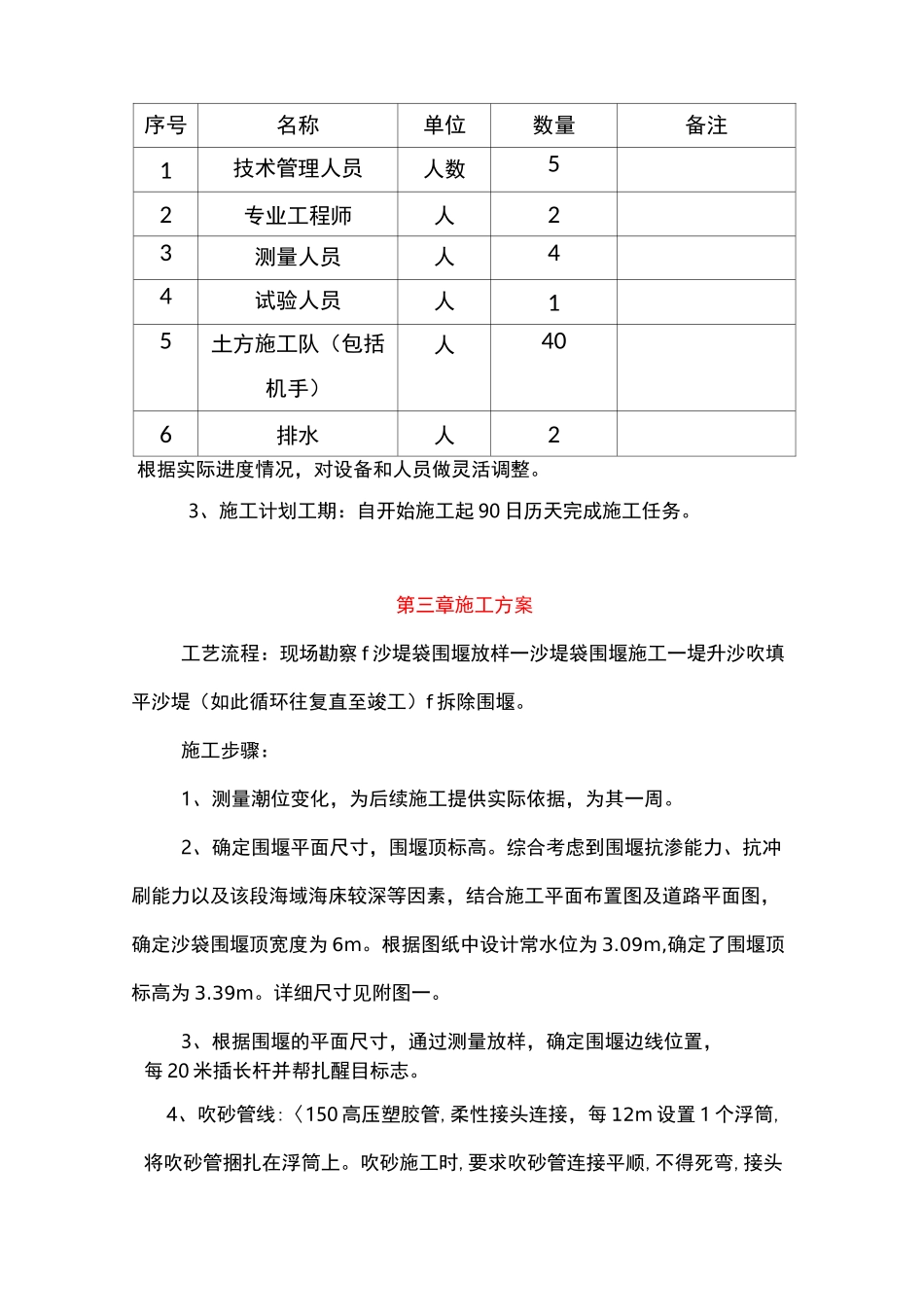

主要设备表机械名称规格型号数量采供沙船1500M33运输船1000t15定位船500t3水力冲挖机组1000m3/h3吹沙泵1000m3/h3铁船普通1人员情况表序号名称单位数量备注1技术管理人员人数52专业工程师人23测量人员人44试验人员人15土方施工队(包括机手)人406排水人2根据实际进度情况,对设备和人员做灵活调整
3、施工计划工期:自开始施工起 90 日历天完成施工任务
第三章施工方案工艺流程:现场勘察 f 沙堤袋围堰放样一沙堤袋围堰施工一堤升沙吹填平沙堤(如此循环往复直至竣工)f 拆除围堰
施工步骤:1、测量潮位变化,为后续施工提供实际依据,为其一周
2、确定围堰平面尺寸,围堰顶标高
综合考虑到围堰抗渗能力、抗冲刷能力以及该段海域海床较深等因素,结合施工平面布置图及道路平面图,确定沙袋围堰顶宽度为 6m
根据图纸中设计常水位为 3
09m,确定了围堰顶标高为 3
详细尺寸见附图一
3、根据围堰的平面尺寸,通过测量放样,确定围堰边线位置,每 20 米插长杆并帮扎醒目标志

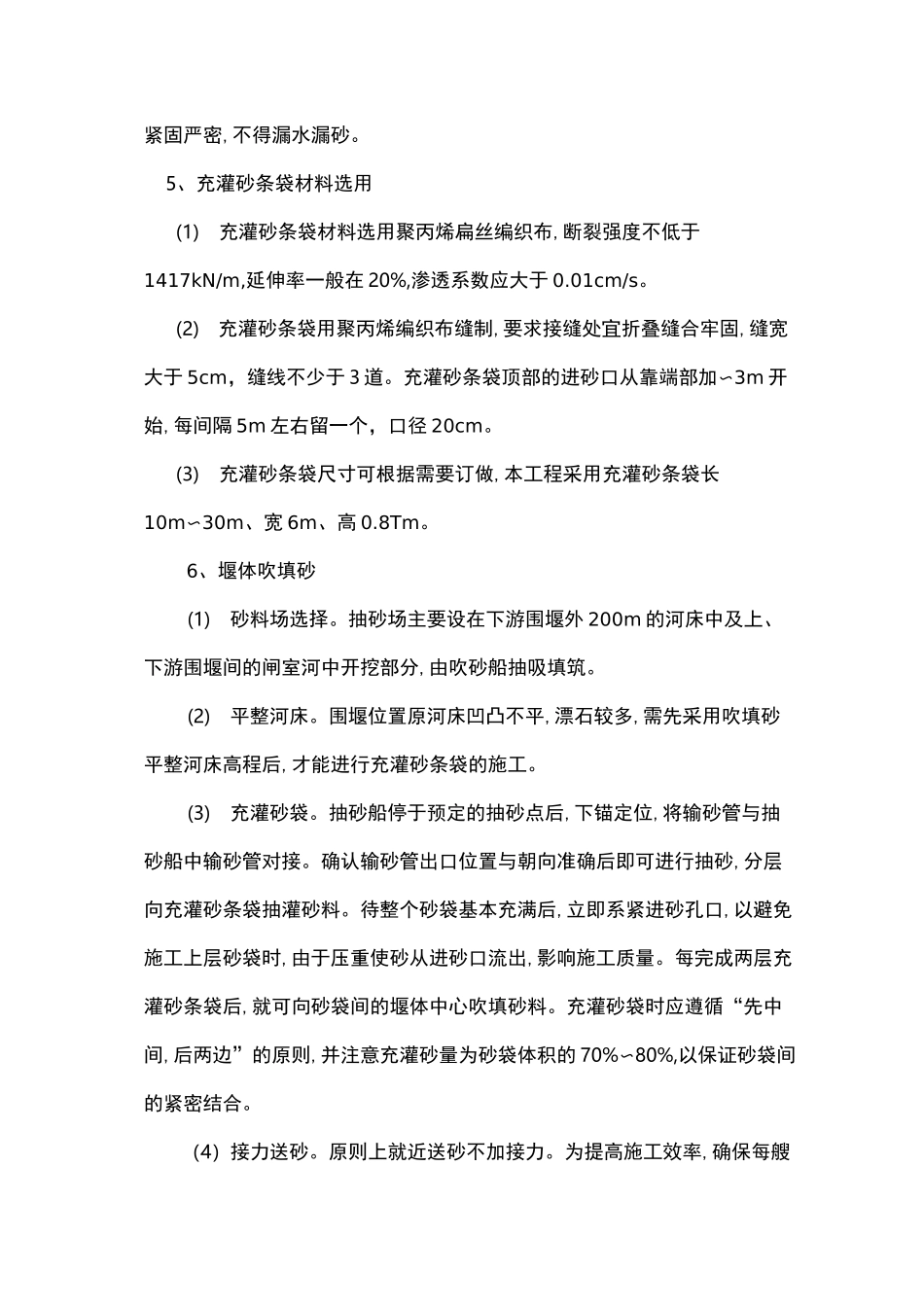

4、吹砂管线:〈150 高压塑胶管,柔性接头连接,每 12m 设置 1 个浮筒,将吹砂
