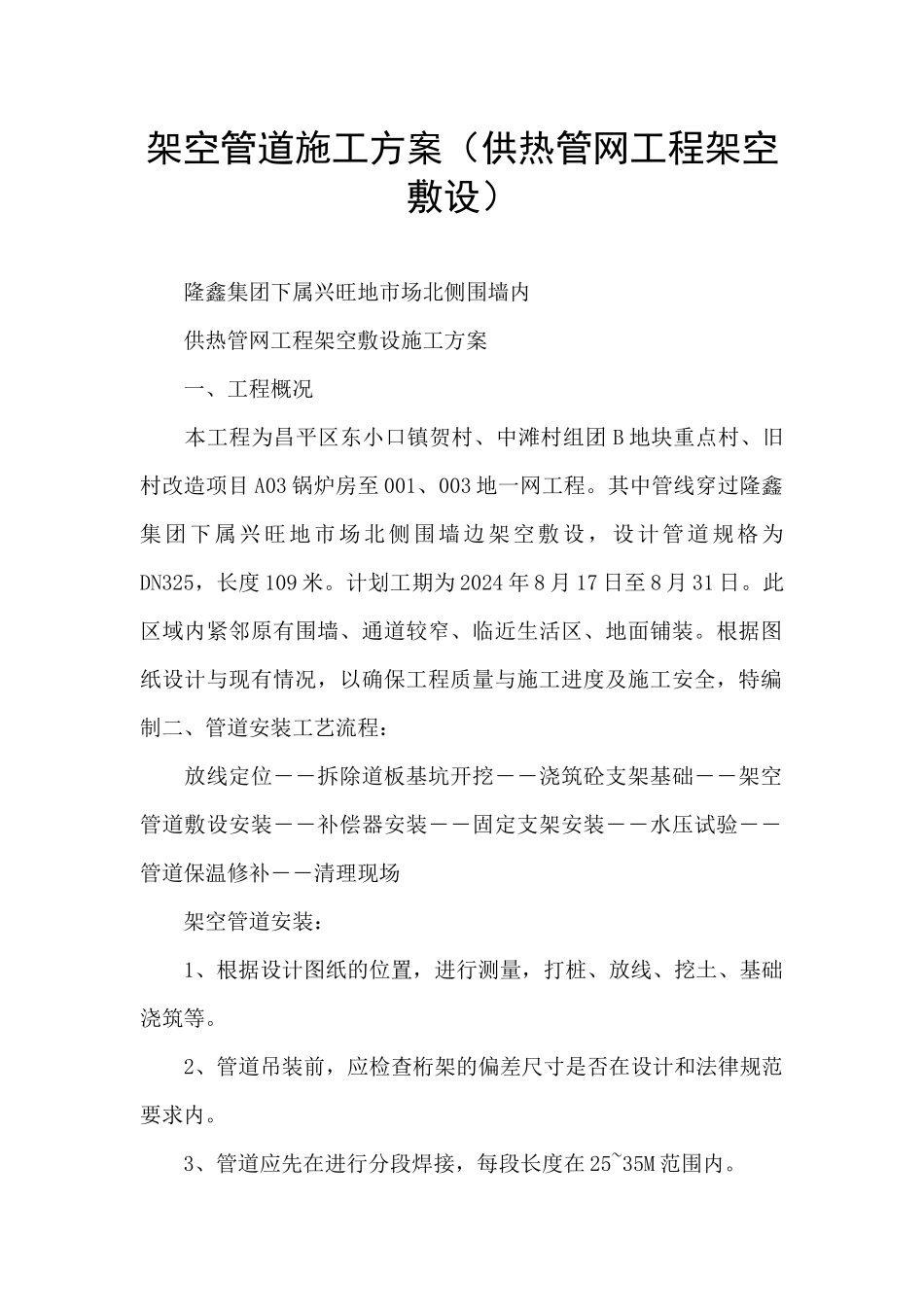

架空管道施工方案(供热管网工程架空敷设) 隆鑫集团下属兴旺地市场北侧围墙内 供热管网工程架空敷设施工方案 一、工程概况 本工程为昌平区东小口镇贺村、中滩村组团 B 地块重点村、旧村改造项目 A03 锅炉房至 001、003 地一网工程
其中管线穿过隆鑫集团下属兴旺地市场北侧围墙边架空敷设,设计管道规格为DN325,长度 109 米
计划工期为 2024 年 8 月 17 日至 8 月 31 日
此区域内紧邻原有围墙、通道较窄、临近生活区、地面铺装
根据图纸设计与现有情况,以确保工程质量与施工进度及施工安全,特编制二、管道安装工艺流程: 放线定位――拆除道板基坑开挖――浇筑砼支架基础――架空管道敷设安装――补偿器安装――固定支架安装――水压试验――管道保温修补――清理现场 架空管道安装: 1、根据设计图纸的位置,进行测量,打桩、放线、挖土、基础浇筑等
2、管道吊装前,应检查桁架的偏差尺寸是否在设计和法律规范要求内
3、管道应先在进行分段焊接,每段长度在 25~35M 范围内
4、阀门、配件、补偿器支架等,应按施工要求在试压前安装完毕

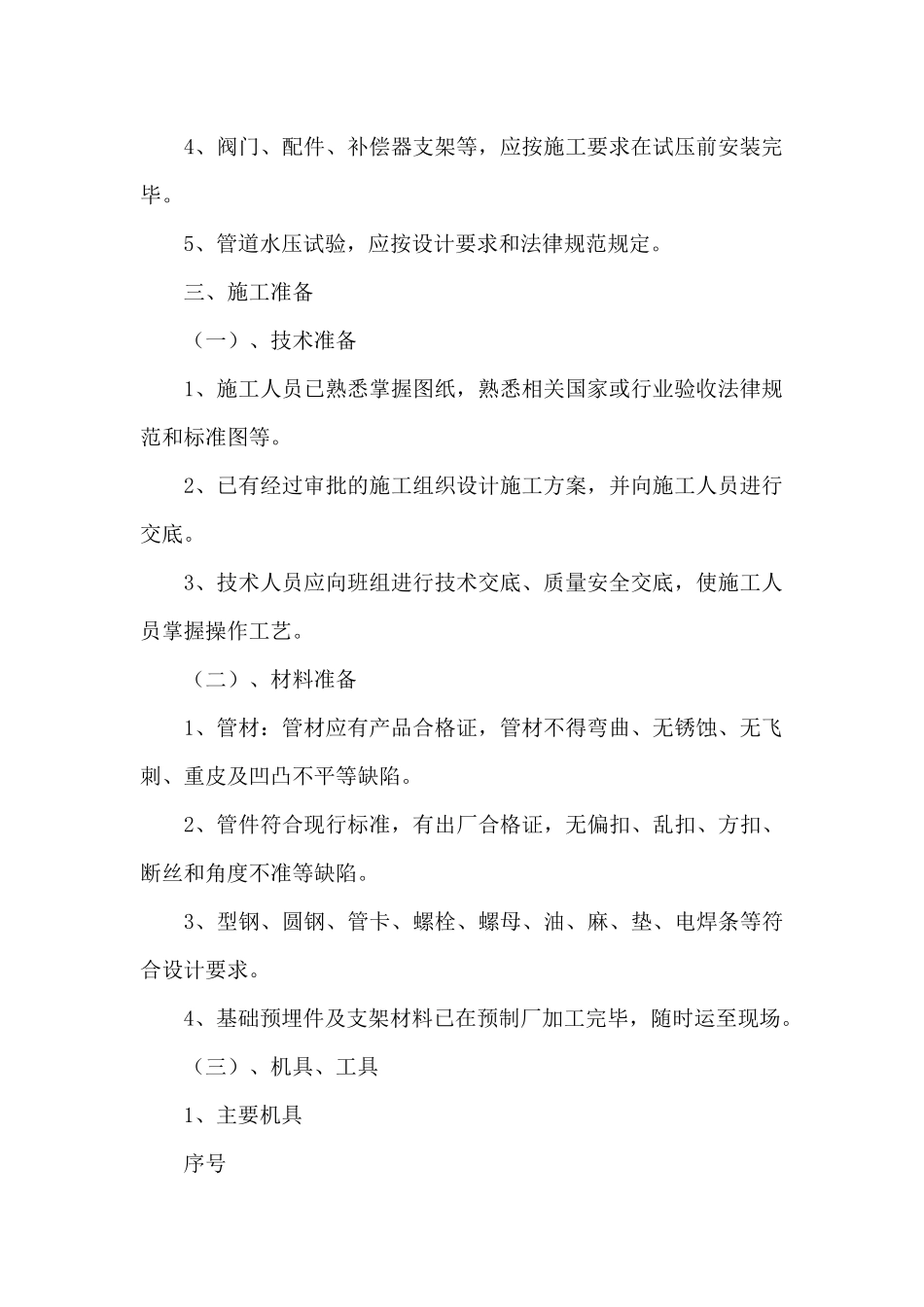

5、管道水压试验,应按设计要求和法律规范规定
三、施工准备 (一)、技术准备 1、施工人员已熟悉掌握图纸,熟悉相关国家或行业验收法律规范和标准图等
2、已有经过审批的施工组织设计施工方案,并向施工人员进行交底
3、技术人员应向班组进行技术交底、质量安全交底,使施工人员掌握操作工艺
(二)、材料准备 1、管材:管材应有产品合格证,管材不得弯曲、无锈蚀、无飞刺、重皮及凹凸不平等缺陷
2、管件符合现行标准,有出厂合格证,无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3、型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电焊条等符合设计要求
4、基础预埋件及支架材料已在预制厂加工完毕,随时运至现场

(三)、机具、工具 1、主要机具 序号 机具
