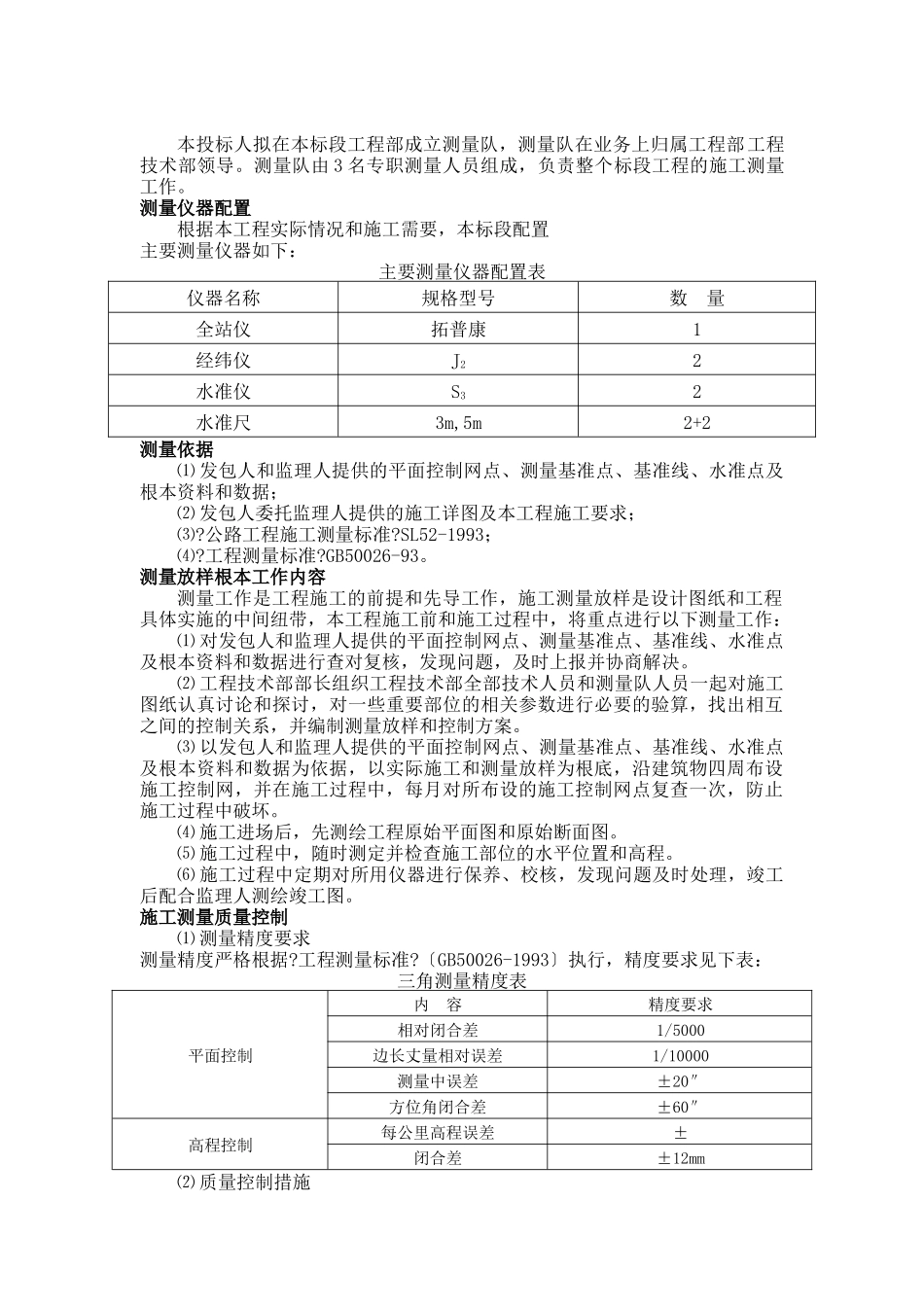

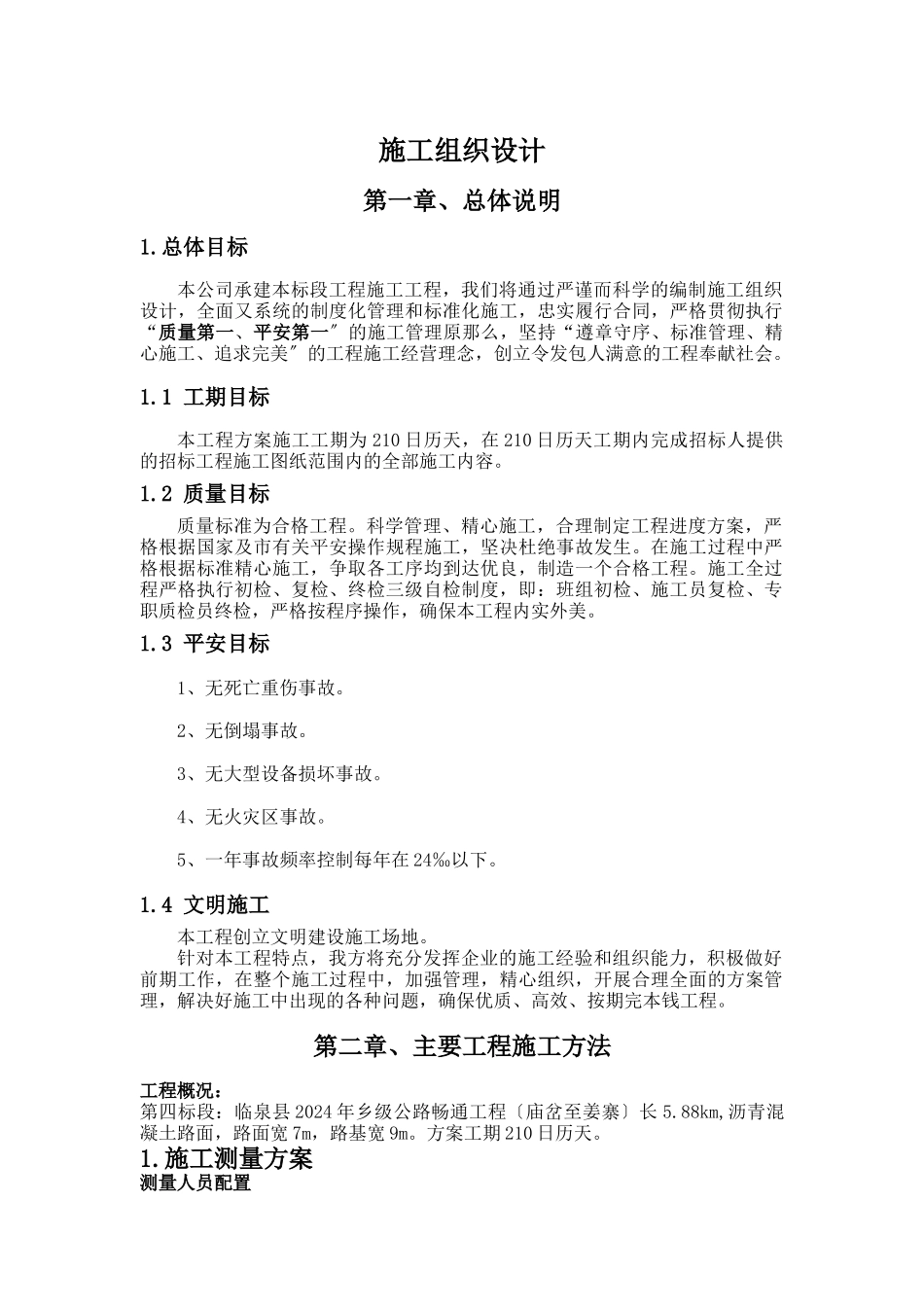

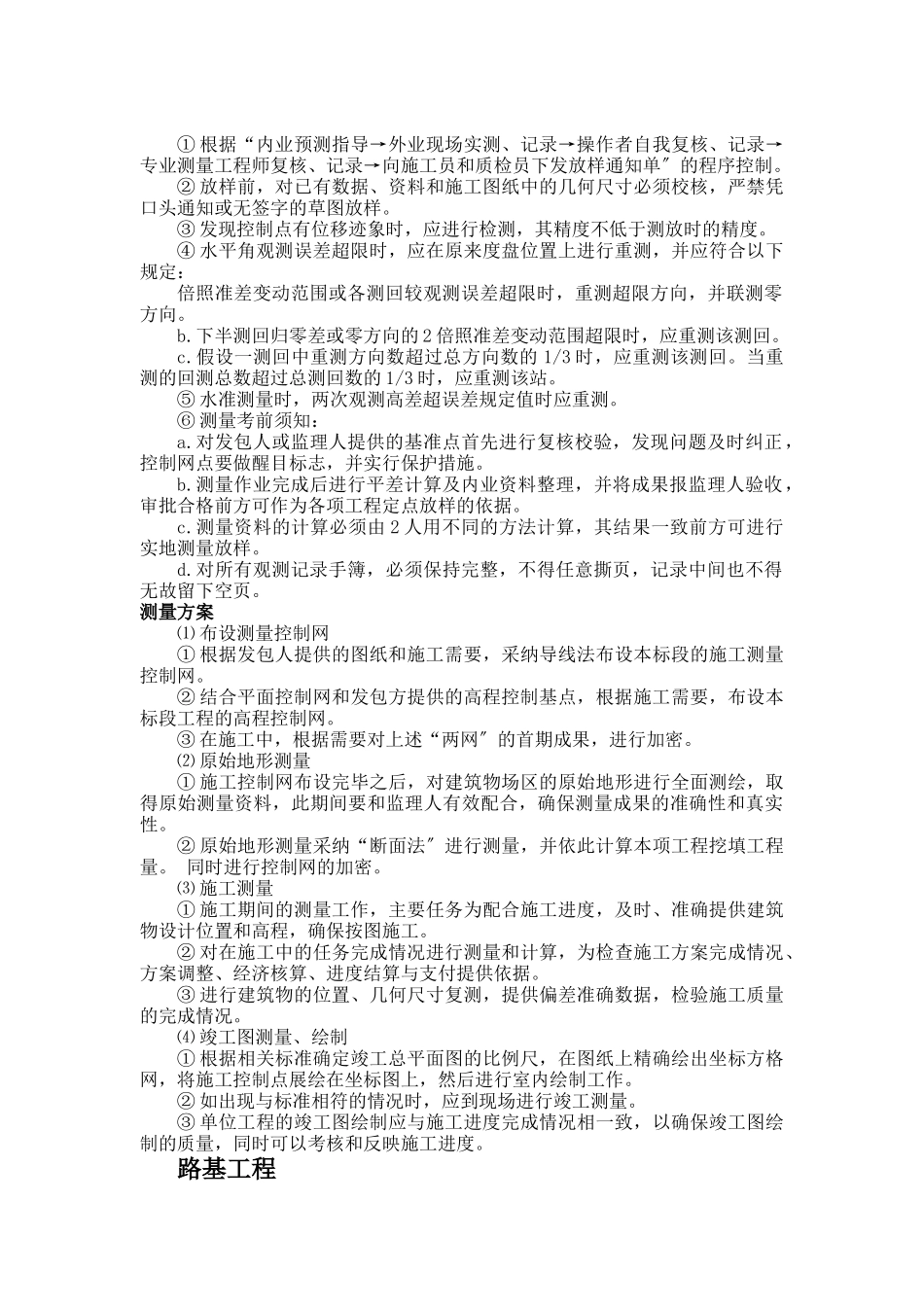

施工组织设计第一章、总体说明1.总体目标本公司承建本标段工程施工工程,我们将通过严谨而科学的编制施工组织设计,全面又系统的制度化管理和标准化施工,忠实履行合同,严格贯彻执行“质量第一、平安第一〞的施工管理原那么,坚持“遵章守序、标准管理、精心施工、追求完美〞的工程施工经营理念,创立令发包人满意的工程奉献社会。1.1 工期目标本工程方案施工工期为 210 日历天,在 210 日历天工期内完成招标人提供的招标工程施工图纸范围内的全部施工内容。1.2 质量目标质量标准为合格工程。科学管理、精心施工,合理制定工程进度方案,严格根据国家及市有关平安操作规程施工,坚决杜绝事故发生。在施工过程中严格根据标准精心施工,争取各工序均到达优良,制造一个合格工程。施工全过程严格执行初检、复检、终检三级自检制度,即:班组初检、施工员复检、专职质检员终检,严格按程序操作,确保本工程内实外美。1.3 平安目标 1、无死亡重伤事故。 2、无倒塌事故。 3、无大型设备损坏事故。 4、无火灾区事故。 5、一年事故频率控制每年在 24‰以下。1.4 文明施工本工程创立文明建设施工场地。针对本工程特点,我方将充分发挥企业的施工经验和组织能力,积极做好前期工作,在整个施工过程中,加强管理,精心组织,开展合理全面的方案管理,解决好施工中出现的各种问题,确保优质、高效、按期完本钱工程。第二章、主要工程施工方法工程概况:第四标段:临泉县 2024 年乡级公路畅通工程〔庙岔至姜寨〕长 5.88km,沥青混凝土路面,路面宽 7m,路基宽 9m。方案工期 210 日历天。1.施工测量方案测量人员配置本投标人拟在本标段工程部成立测量队,测量队在业务上归属工程部工程技术部领导。测量队由 3 名专职测量人员组成,负责整个标段工程的施工测量工作。测量仪器配置根据本工程实际情况和施工需要,本标段配置 主要测量仪器如下:主要测量仪器配置表仪器名称规格型号数 量全站仪拓普康1经纬仪J22水准仪S32水准尺3m,5m2+2测量依据⑴ 发包人和监理人提供的平面控制网点、测量基准点、基准线、水准点及根本资料和数据;⑵ 发包人委托监理人提供的施工详图及本工程施工要求;⑶?公路工程施工测量标准?SL52-1993;⑷?工程测量标准?GB50026-93。测量放样根本工作内容测量工作是工程施工的前提和先导工作,施工测量放样是设计图纸和工程具体实施的中间纽带,本工程施工前和施工过程中,将重点进行以下测量工作:⑴ 对发包人和监...
