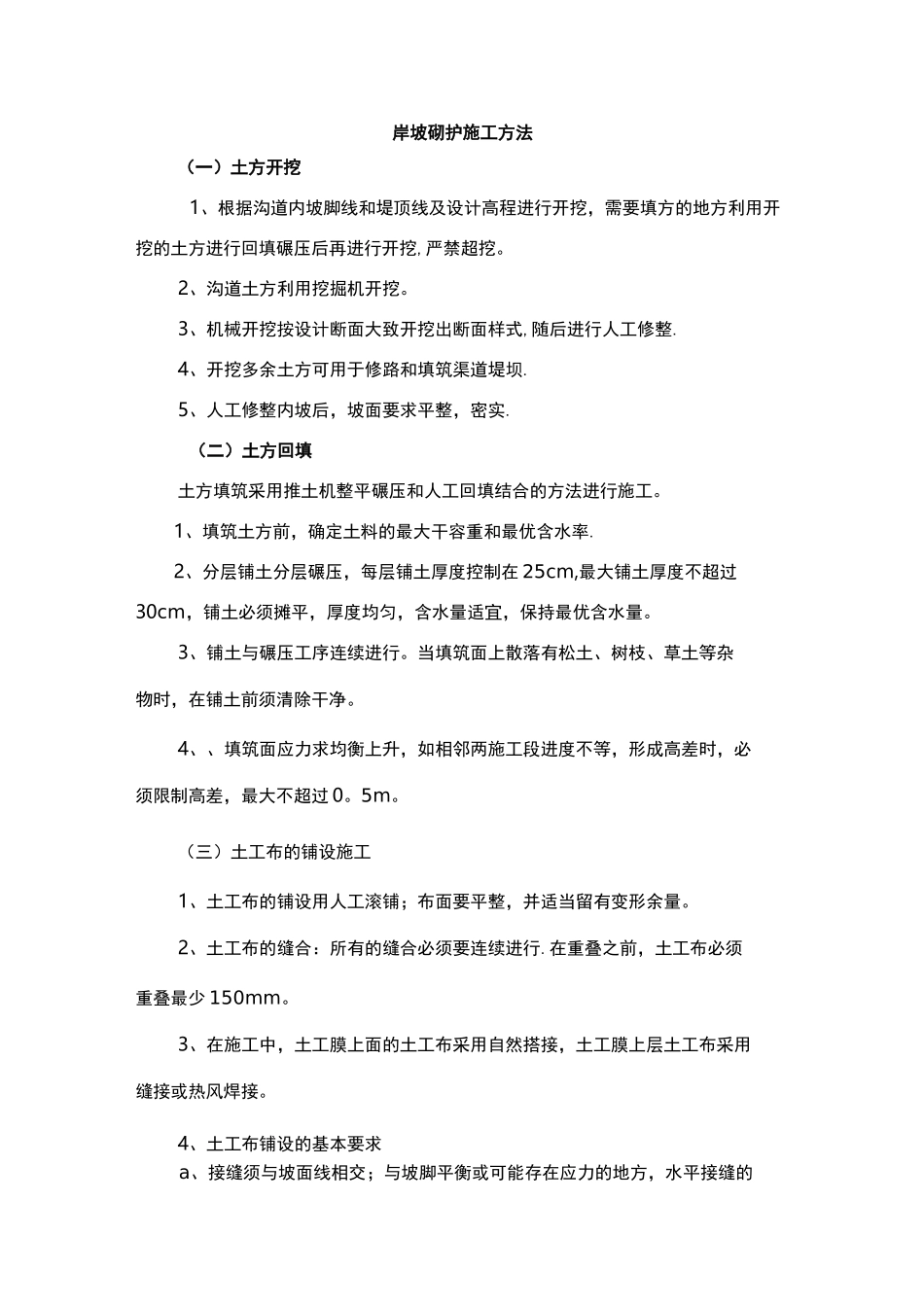

岸坡砌护施工方法(一)土方开挖1、根据沟道内坡脚线和堤顶线及设计高程进行开挖,需要填方的地方利用开挖的土方进行回填碾压后再进行开挖,严禁超挖
2、沟道土方利用挖掘机开挖
3、机械开挖按设计断面大致开挖出断面样式,随后进行人工修整
4、开挖多余土方可用于修路和填筑渠道堤坝
5、人工修整内坡后,坡面要求平整,密实
(二)土方回填土方填筑采用推土机整平碾压和人工回填结合的方法进行施工
1、填筑土方前,确定土料的最大干容重和最优含水率
2、分层铺土分层碾压,每层铺土厚度控制在 25cm,最大铺土厚度不超过30cm,铺土必须摊平,厚度均匀,含水量适宜,保持最优含水量
3、铺土与碾压工序连续进行
当填筑面上散落有松土、树枝、草土等杂物时,在铺土前须清除干净
4、、填筑面应力求均衡上升,如相邻两施工段进度不等,形成高差时,必须限制高差,最大不超过 0
(三)土工布的铺设施工1、土工布的铺设用人工滚铺;布面要平整,并适当留有变形余量
2、土工布的缝合:所有的缝合必须要连续进行
在重叠之前,土工布必须重叠最少 150mm
3、在施工中,土工膜上面的土工布采用自然搭接,土工膜上层土工布采用缝接或热风焊接

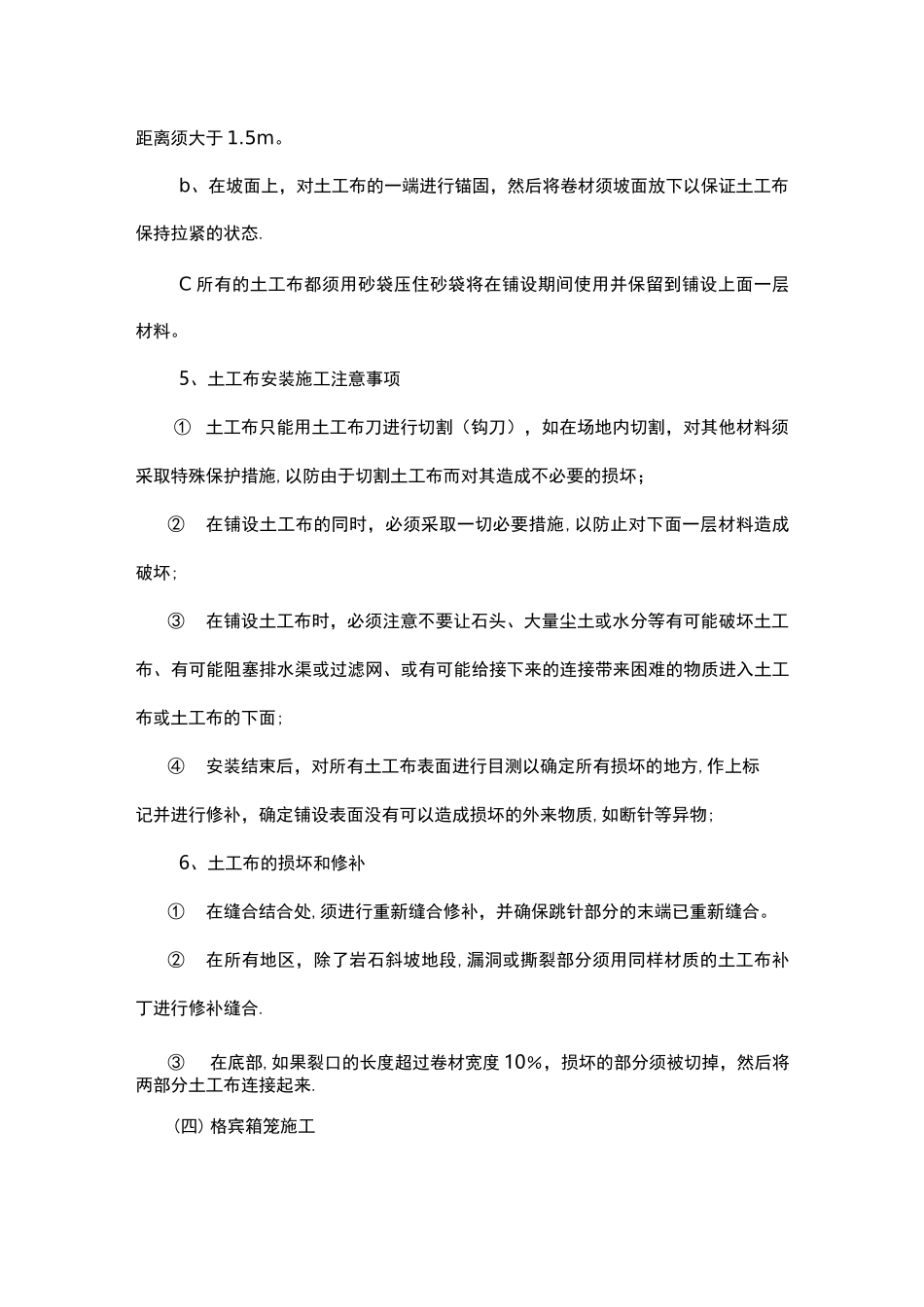

4、土工布铺设的基本要求a、接缝须与坡面线相交;与坡脚平衡或可能存在应力的地方,水平接缝的距离须大于 1
b、在坡面上,对土工布的一端进行锚固,然后将卷材须坡面放下以保证土工布保持拉紧的状态
C 所有的土工布都须用砂袋压住砂袋将在铺设期间使用并保留到铺设上面一层材料
5、土工布安装施工注意事项①土工布只能用土工布刀进行切割(钩刀),如在场地内切割,对其他材料须采取特殊保护措施,以防由于切割土工布而对其造成不必要的损坏;②在铺设土工布的同时,必须采取一切必要措施,以防止对下面一层材料造成破坏;③在铺设土工布时,必须注意不要让石头、大量尘土或水分等有可能破坏土工布、有可能阻塞排水渠或过
