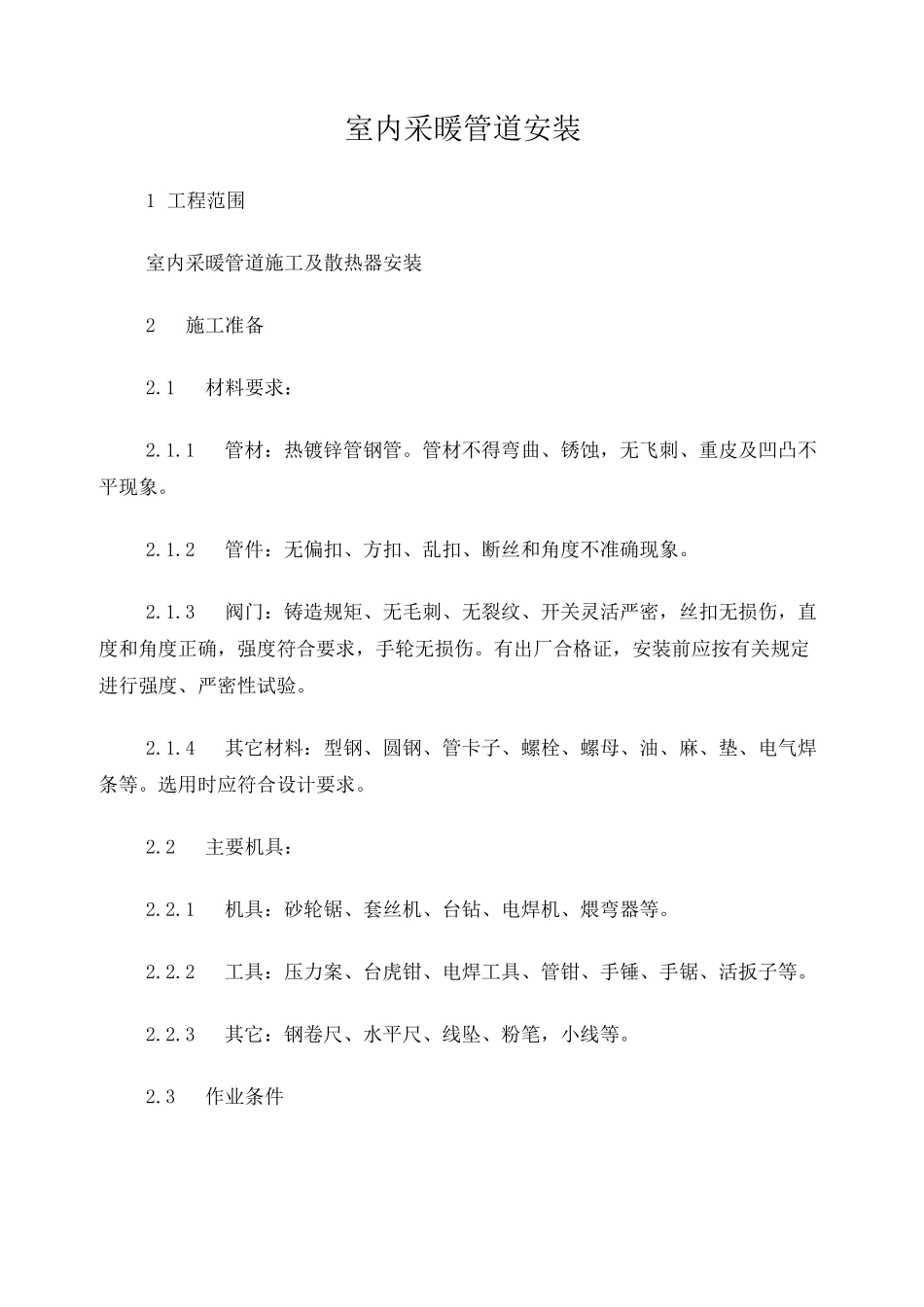

室内采暖管道安装1 工程范围室内采暖管道施工及散热器安装2施工准备2.1材料要求:2.1.1管材:热镀锌管钢管。管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。2.1.2管件:无偏扣、方扣、乱扣、断丝和角度不准确现象。2.1.3阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。有出厂合格证,安装前应按有关规定进行强度、严密性试验。2.1.4其它材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等。选用时应符合设计要求。2.2主要机具:2.2.1机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。2.2.2工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等。2.2.3其它:钢卷尺、水平尺、线坠、粉笔,小线等。2.3作业条件2.3.1干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊卡架,未盖沟盖板前安装。位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装。2.3.2立管安装必须在确定准确的地面标高后进行。2.3.3支管安装必须在墙面抹灰后进行。3操作工艺3.1工艺流程:安装准备 —>预制加工 —> 卡架安装 —>干管安装 —>立管安装 —>支管安装 —>散热器安装f 试压 f冲洗—f防腐—f保温—f调试3.2安装准备:3.2.1认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。3.2.2按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点。预留口、坐标位置等。3.3干管安装:3.3.1 按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐。3.3.2安装卡架,按设计要求或规定间距安装。吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。安装托架上的管道时,先把管就位在托架上,把第一节管装好 U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。3.3.3干管安装应从进户或分支路点开始,装管前要检查管腔并清理干净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,一人在接口处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露 2〜3 扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)。3.3.4制作羊角弯时,应煨两个 75°左右的弯头,在联接...
