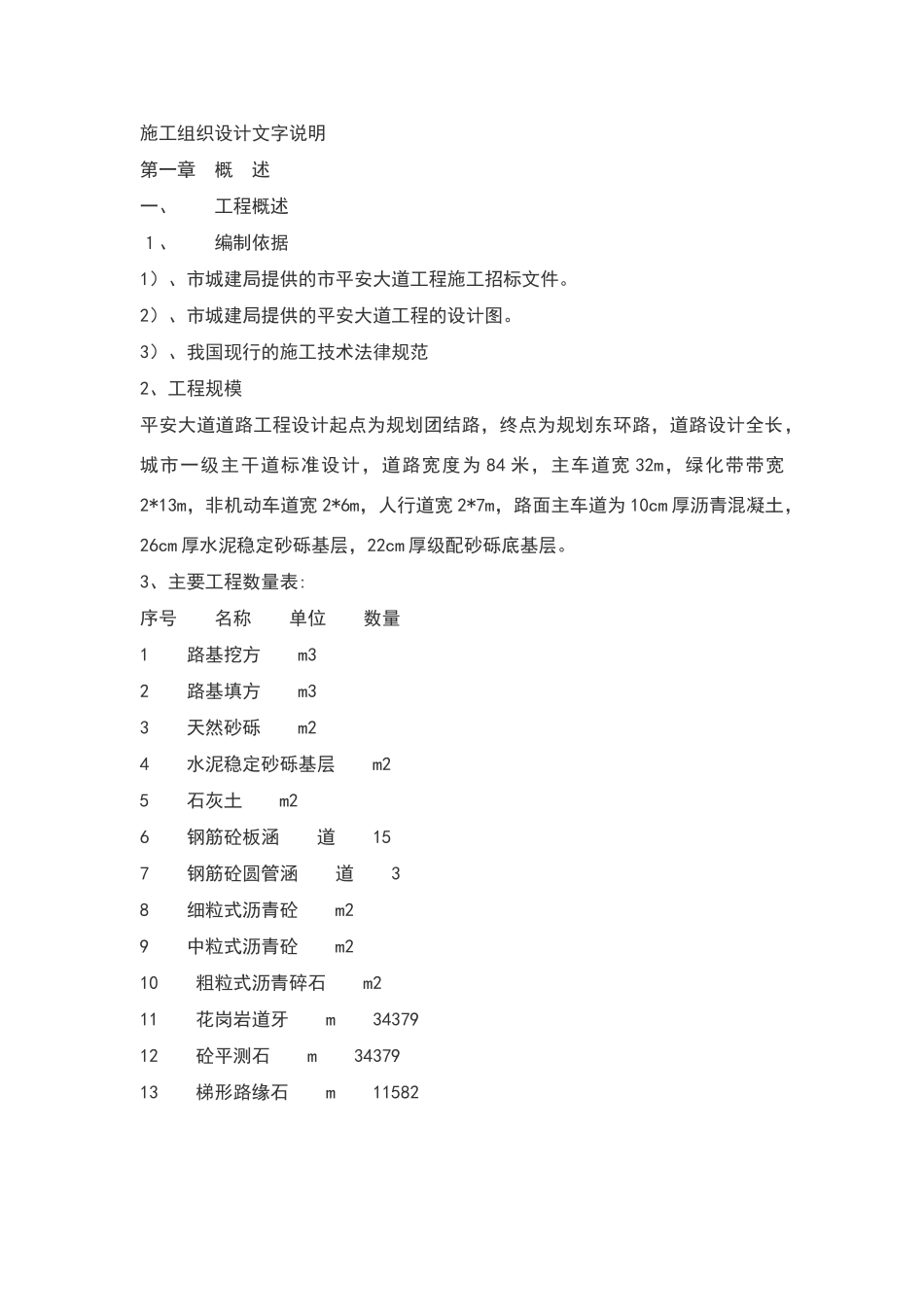

施工组织设计文字说明第一章 概 述一、 工程概述1、 编制依据1)、市城建局提供的市平安大道工程施工招标文件
2)、市城建局提供的平安大道工程的设计图
3)、我国现行的施工技术法律规范2、工程规模平安大道道路工程设计起点为规划团结路,终点为规划东环路,道路设计全长,城市一级主干道标准设计,道路宽度为 84 米,主车道宽 32m,绿化带带宽2*13m,非机动车道宽 2*6m,人行道宽 2*7m,路面主车道为 10cm 厚沥青混凝土,26cm 厚水泥稳定砂砾基层,22cm 厚级配砂砾底基层

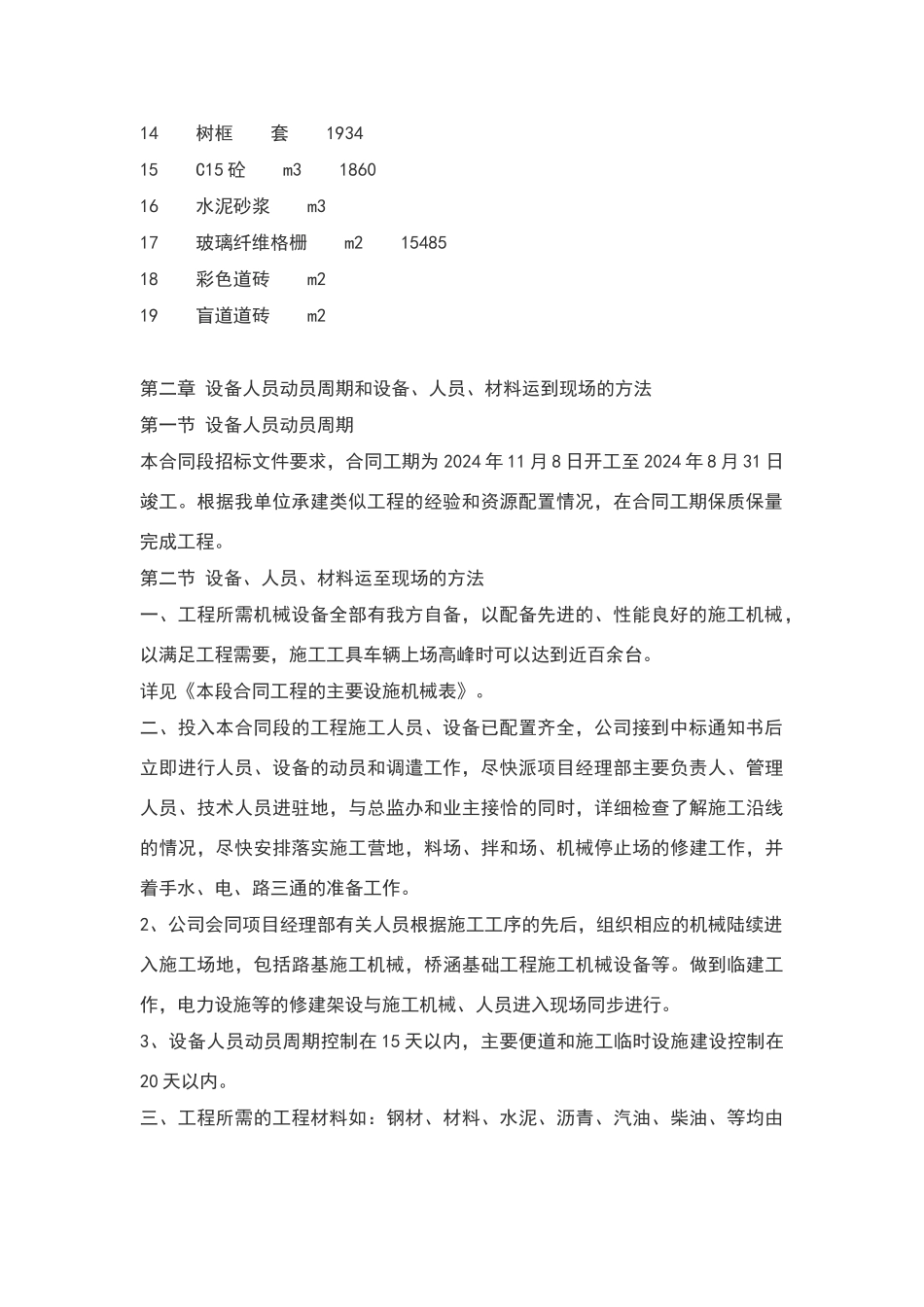

3、主要工程数量表:序号 名称 单位 数量1 路基挖方 m3 2 路基填方 m3 3 天然砂砾 m2 4 水泥稳定砂砾基层 m2 5 石灰土 m2 6 钢筋砼板涵 道 157 钢筋砼圆管涵 道 38 细粒式沥青砼 m2 9 中粒式沥青砼 m2 10 粗粒式沥青碎石 m2 11 花岗岩道牙 m 3437912 砼平测石 m 3437913 梯形路缘石 m 1158214 树框 套 193415 C15 砼 m3 186016 水泥砂浆 m3 17 玻璃纤维格栅 m2 1548518 彩色道砖 m2 19 盲道道砖 m2 第二章 设备人员动员周期和设备、人员、材料运到现场的方法第一节 设备人员动员周期本合同段招标文件要求,合同工期为 2024 年 11 月 8 日开工至 2024 年 8 月 31 日竣工
根据我单位承建类似工程的经验和资源配置情况,在合同工期保质保量完成工程
第二节 设备、人员、材料运至现场的方法一、工程所需机械设备全部有我方自备,以配备先进的、性能良好的施工机械,以满足工程需要,施工工具车辆上场高峰时可以达到近百余台
详见《本段合同工程的主要设施机械表》
二、投入本合同段的工程施工人员、设备已配置齐全,公司接到中标通知书后立即进行人员、设备的动员和调遣工作,尽快派项目经理部主
