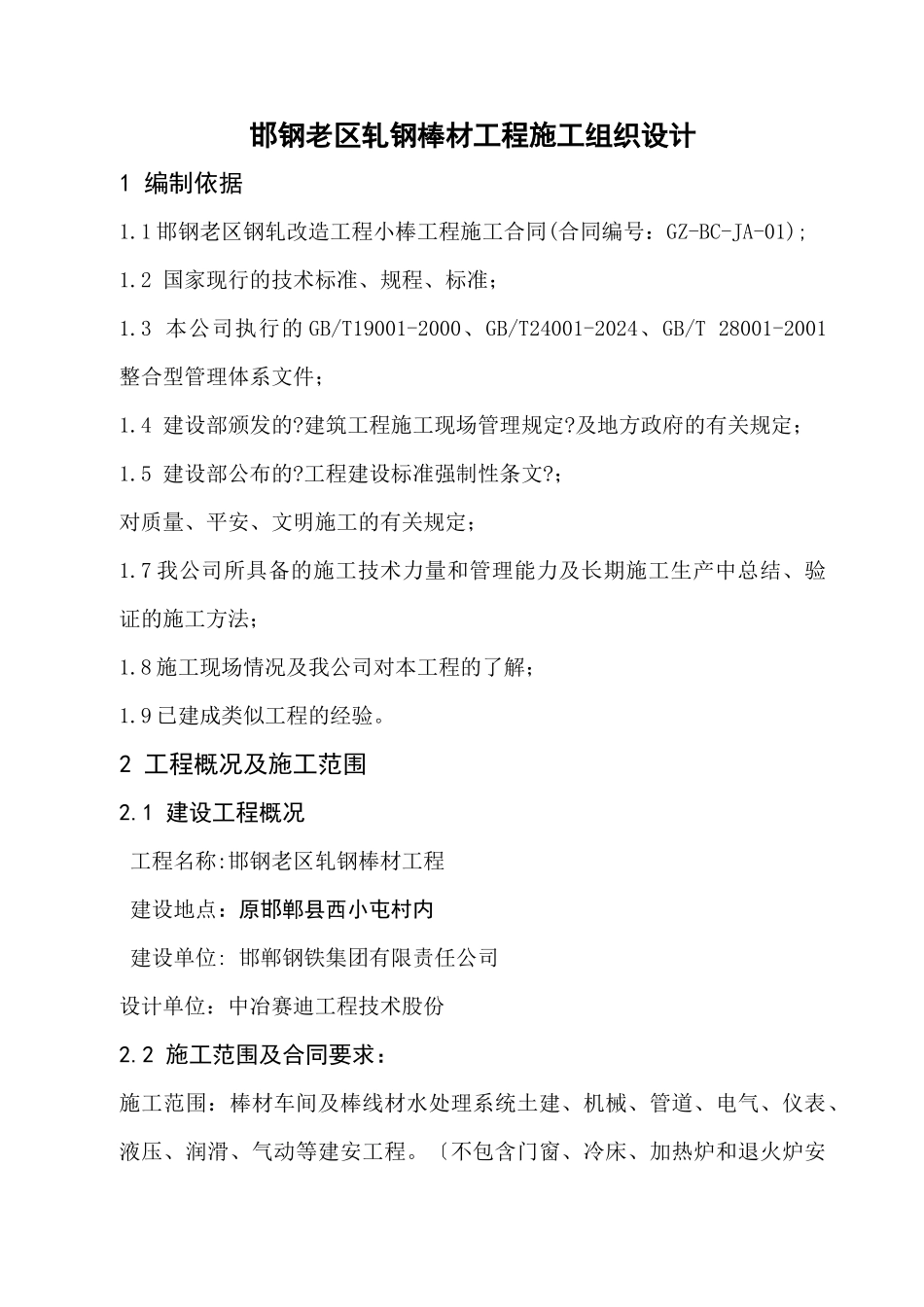

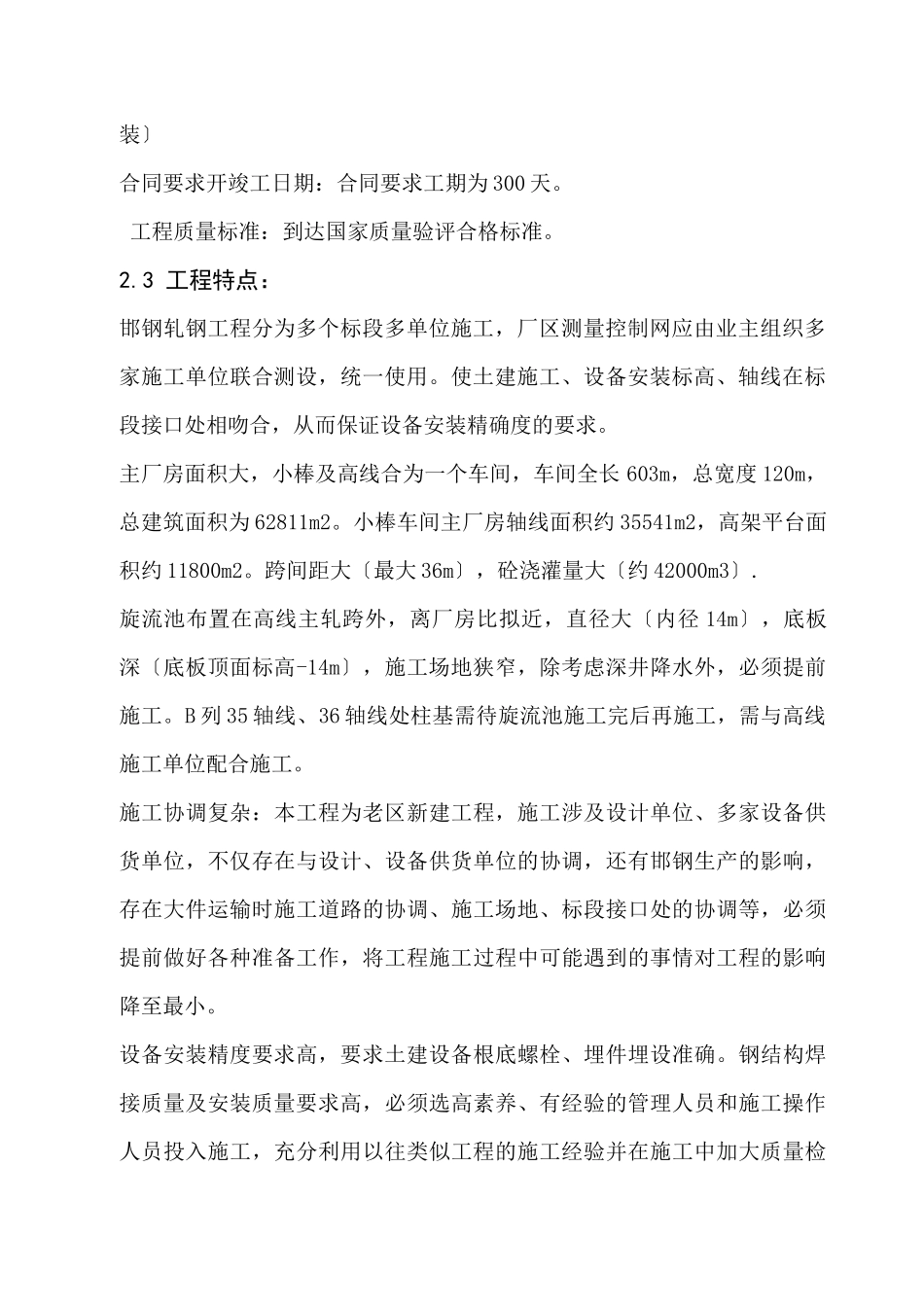

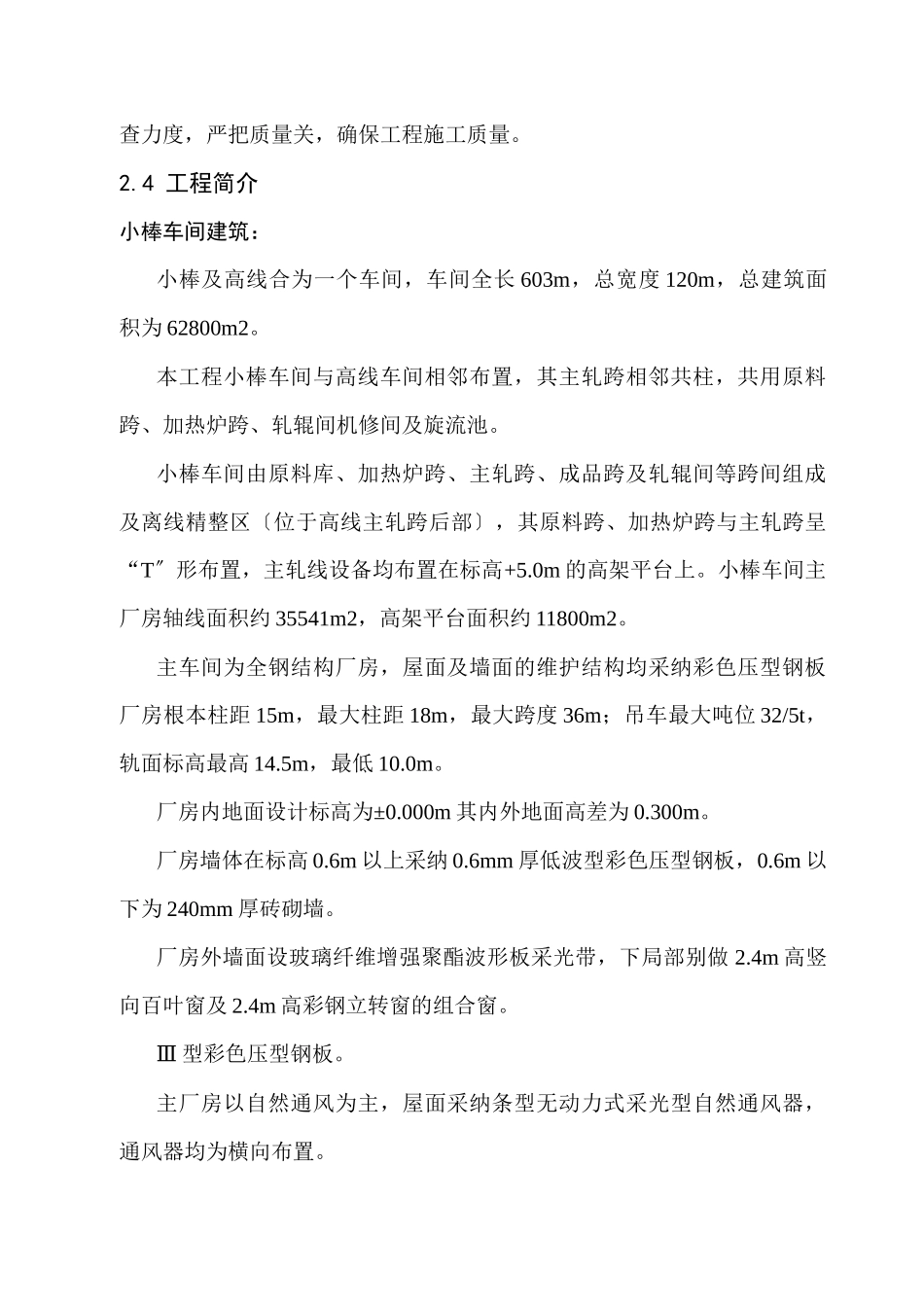

邯钢老区轧钢棒材工程施工组织设计1 编制依据1.1 邯钢老区钢轧改造工程小棒工程施工合同(合同编号:GZ-BC-JA-01);1.2 国家现行的技术标准、规程、标准;1.3 本公司执行的 GB/T19001-2000、GB/T24001-2024、GB/T 28001-2001整合型管理体系文件;1.4 建设部颁发的?建筑工程施工现场管理规定?及地方政府的有关规定;1.5 建设部公布的?工程建设标准强制性条文?;对质量、平安、文明施工的有关规定;1.7 我公司所具备的施工技术力量和管理能力及长期施工生产中总结、验证的施工方法;1.8 施工现场情况及我公司对本工程的了解;1.9 已建成类似工程的经验。2 工程概况及施工范围2.1 建设工程概况 工程名称:邯钢老区轧钢棒材工程 建设地点:原邯郸县西小屯村内 建设单位: 邯郸钢铁集团有限责任公司设计单位:中冶赛迪工程技术股份2.2 施工范围及合同要求:施工范围:棒材车间及棒线材水处理系统土建、机械、管道、电气、仪表、液压、润滑、气动等建安工程。〔不包含门窗、冷床、加热炉和退火炉安装〕合同要求开竣工日期:合同要求工期为 300 天。 工程质量标准:到达国家质量验评合格标准。2.3 工程特点:邯钢轧钢工程分为多个标段多单位施工,厂区测量控制网应由业主组织多家施工单位联合测设,统一使用。使土建施工、设备安装标高、轴线在标段接口处相吻合,从而保证设备安装精确度的要求。主厂房面积大,小棒及高线合为一个车间,车间全长 603m,总宽度 120m,总建筑面积为 62811m2。小棒车间主厂房轴线面积约 35541m2,高架平台面积约 11800m2。跨间距大〔最大 36m〕,砼浇灌量大〔约 42000m3〕.旋流池布置在高线主轧跨外,离厂房比拟近,直径大〔内径 14m〕,底板深〔底板顶面标高-14m〕,施工场地狭窄,除考虑深井降水外,必须提前施工。B 列 35 轴线、36 轴线处柱基需待旋流池施工完后再施工,需与高线施工单位配合施工。施工协调复杂:本工程为老区新建工程,施工涉及设计单位、多家设备供货单位,不仅存在与设计、设备供货单位的协调,还有邯钢生产的影响,存在大件运输时施工道路的协调、施工场地、标段接口处的协调等,必须提前做好各种准备工作,将工程施工过程中可能遇到的事情对工程的影响降至最小。设备安装精度要求高,要求土建设备根底螺栓、埋件埋设准确。钢结构焊接质量及安装质量要求高,必须选高素养、有经验的管理人员和施工操作人员投入施工,充分利用以往类似工程的施工经验并在施工中加大质量...
