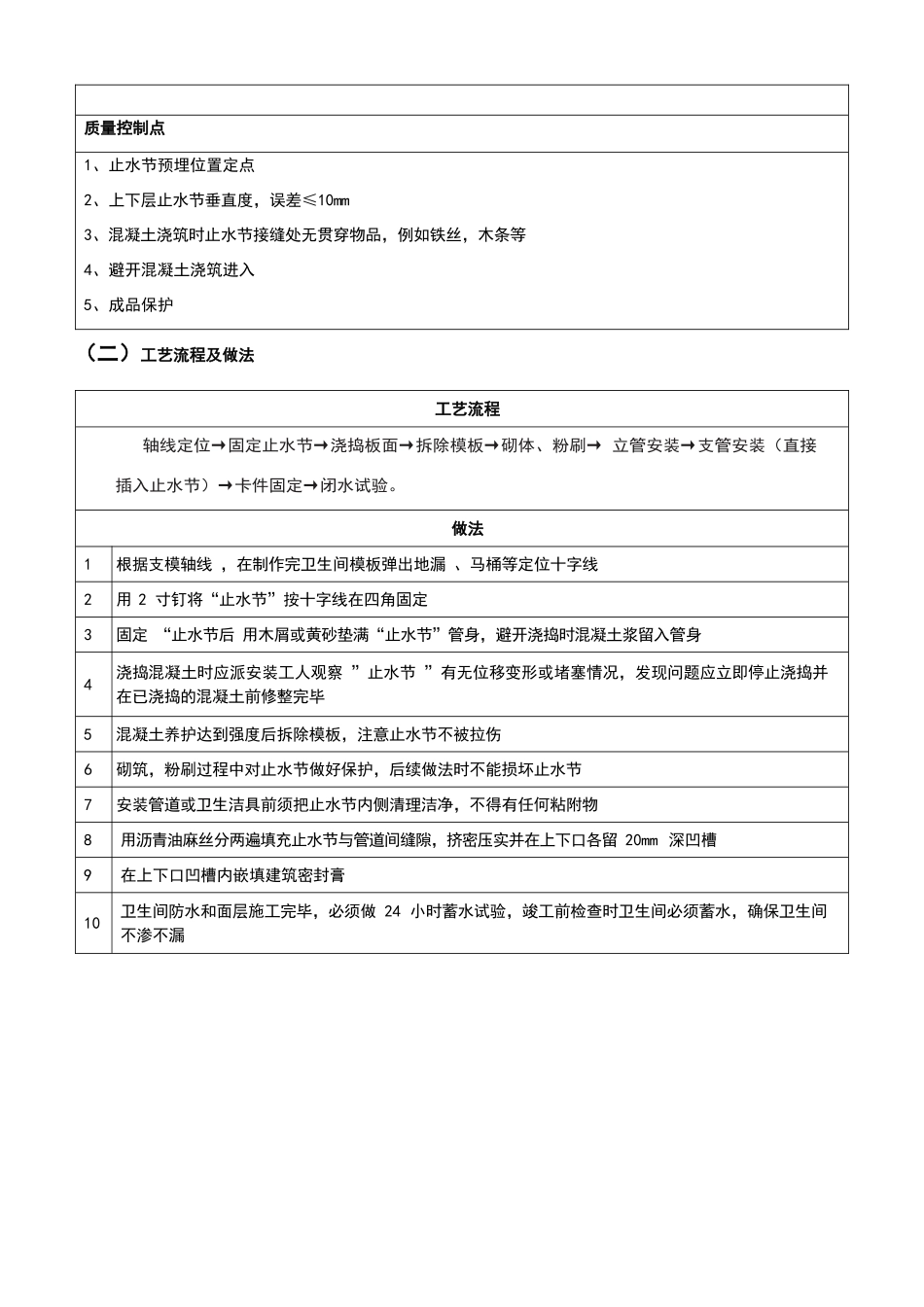

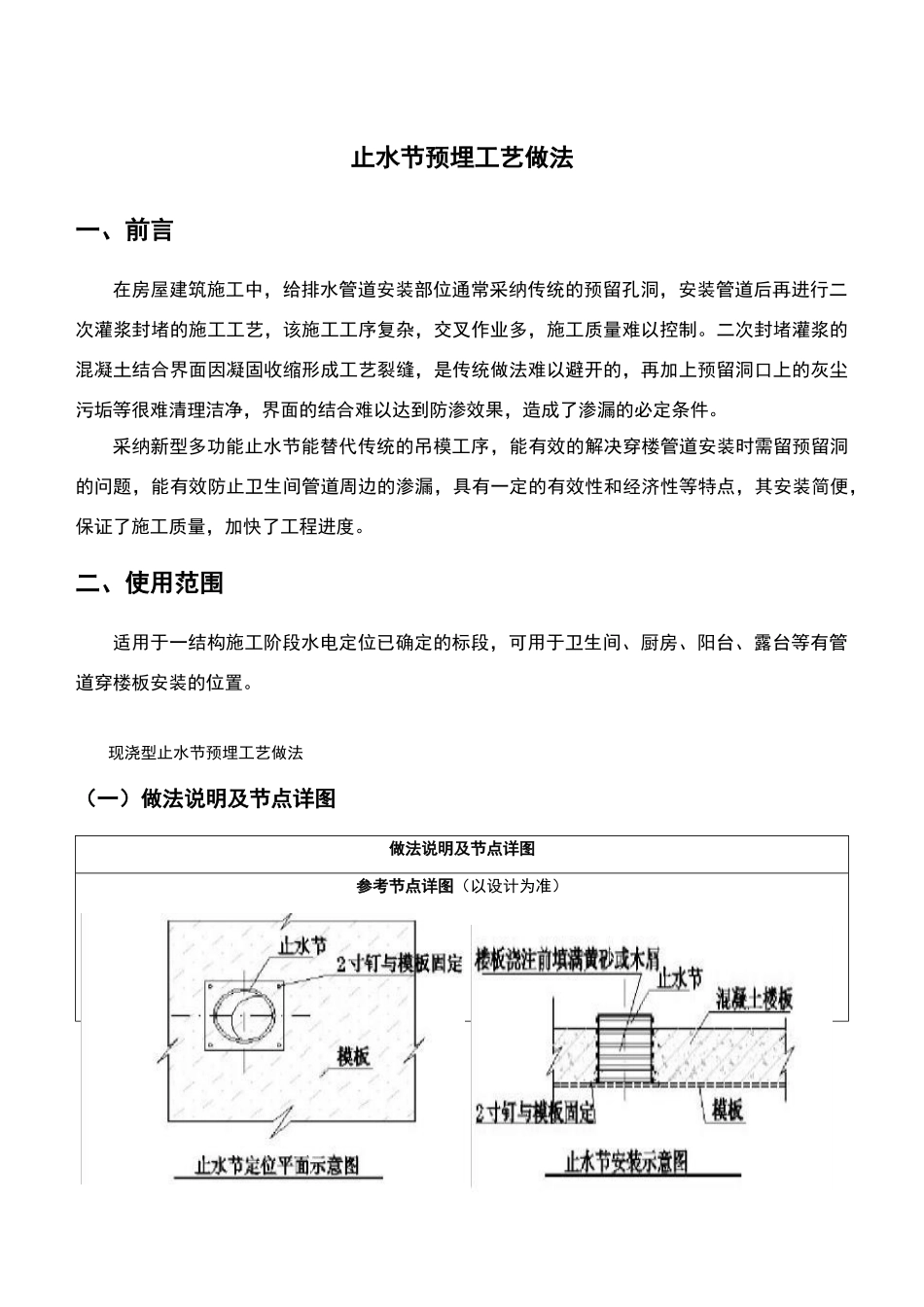

止水节预埋工艺做法(试行版)编制日期审核日期批准日期修订记录日 期修订状态修改内容修改人审核人批准人参加讨论认定人员: 止水节预埋工艺做法一、前言在房屋建筑施工中,给排水管道安装部位通常采纳传统的预留孔洞,安装管道后再进行二次灌浆封堵的施工工艺,该施工工序复杂,交叉作业多,施工质量难以控制。二次封堵灌浆的混凝土结合界面因凝固收缩形成工艺裂缝,是传统做法难以避开的,再加上预留洞口上的灰尘污垢等很难清理洁净,界面的结合难以达到防渗效果,造成了渗漏的必定条件。采纳新型多功能止水节能替代传统的吊模工序,能有效的解决穿楼管道安装时需留预留洞的问题,能有效防止卫生间管道周边的渗漏,具有一定的有效性和经济性等特点,其安装简便,保证了施工质量,加快了工程进度。二、使用范围适用于一结构施工阶段水电定位已确定的标段,可用于卫生间、厨房、阳台、露台等有管道穿楼板安装的位置。现浇型止水节预埋工艺做法(一)做法说明及节点详图做法说明及节点详图参考节点详图(以设计为准)质量控制点1、止水节预埋位置定点2、上下层止水节垂直度,误差≤10mm3、混凝土浇筑时止水节接缝处无贯穿物品,例如铁丝,木条等4、避开混凝土浇筑进入5、成品保护(二)工艺流程及做法工艺流程轴线定位→固定止水节→浇捣板面→拆除模板→砌体、粉刷→ 立管安装→支管安装(直接插入止水节)→卡件固定→闭水试验。做法1根据支模轴线 ,在制作完卫生间模板弹出地漏 、马桶等定位十字线2用 2 寸钉将“止水节”按十字线在四角固定3固定 “止水节后 用木屑或黄砂垫满“止水节”管身,避开浇捣时混凝土浆留入管身4浇捣混凝土时应派安装工人观察 ”止水节 ”有无位移变形或堵塞情况,发现问题应立即停止浇捣并在已浇捣的混凝土前修整完毕5混凝土养护达到强度后拆除模板,注意止水节不被拉伤6砌筑,粉刷过程中对止水节做好保护,后续做法时不能损坏止水节7安装管道或卫生洁具前须把止水节内侧清理洁净,不得有任何粘附物8用沥青油麻丝分两遍填充止水节与管道间缝隙,挤密压实并在上下口各留 20mm 深凹槽9在上下口凹槽内嵌填建筑密封膏10卫生间防水和面层施工完毕,必须做 24 小时蓄水试验,竣工前检查时卫生间必须蓄水,确保卫生间不渗不漏
