满堂脚手架专项施工方案

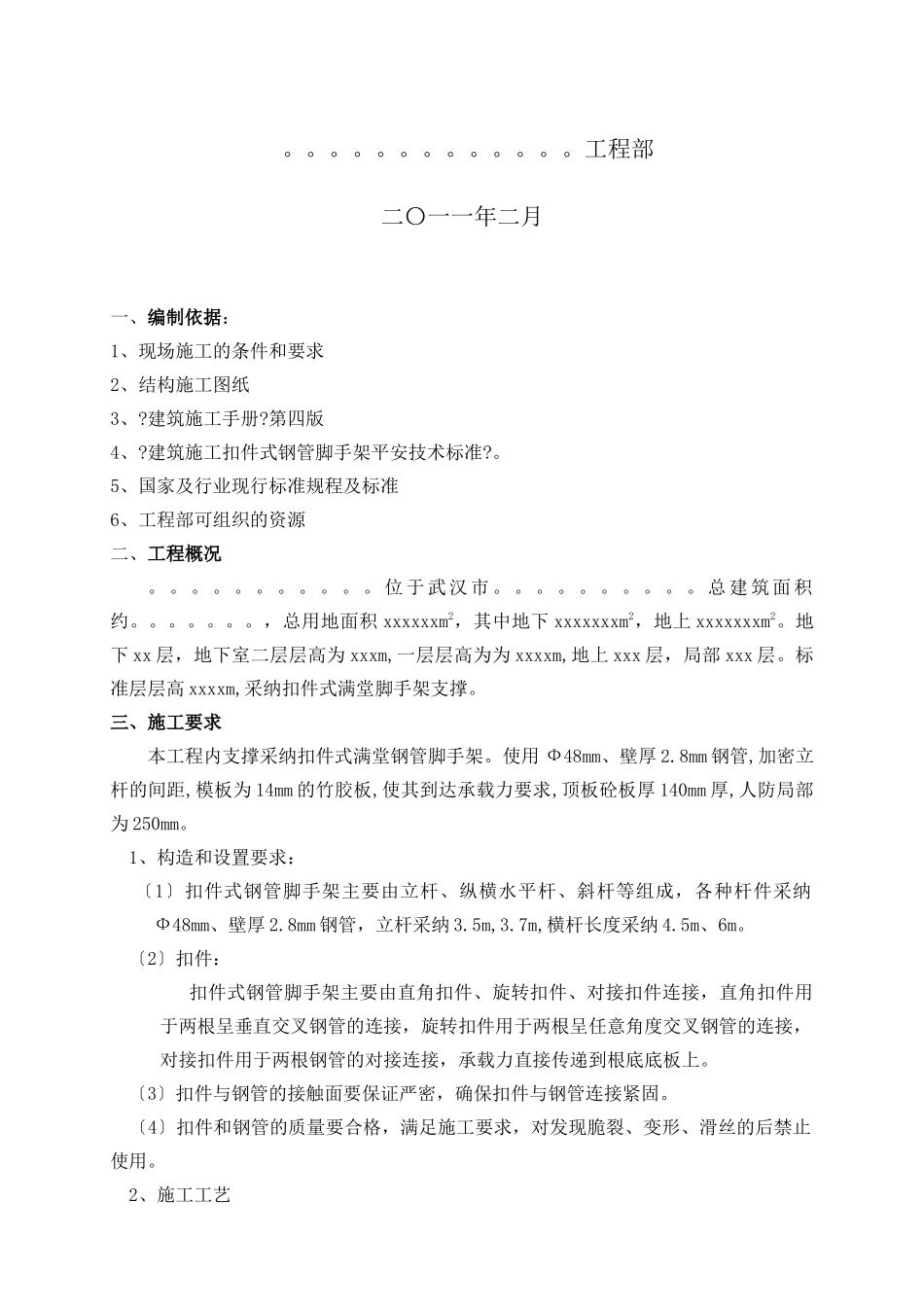

工程部 二〇一一年二月 一、编制依据:1、现场施工的条件和要求2、结构施工图纸3、
建筑施工手册
建筑施工扣件式钢管脚手架平安技术标准
5、国家及行业现行标准规程及标准6、工程部可组织的资源二、工程概况
位 于 武 汉 市
总 建 筑 面 积约
,总用地面积 xxxxxxm2,其中地下 xxxxxxxm2,地上 xxxxxxxm2
地下 xx 层,地下室二层层高为 xxxm,一层层高为为 xxxxm,地上 xxx 层,局部 xxx 层
标准层层高 xxxxm,采纳扣件式满堂脚手架支撑
三、施工要求本工程内支撑采纳扣件式满堂钢管脚手架
使用 Ф48mm、壁厚 2
8mm 钢管,加密立杆的间距,模板为 14mm 的竹胶板,使其到达承载力要求,顶板砼板厚 140mm 厚,人防局部为 250mm
1、构造和设置要求:〔1〕扣件式钢管脚手架主要由立杆、纵横水平杆、斜杆等组成,各种杆件采纳Ф48mm、壁厚 2
8mm 钢管,立杆采纳 3
7m,横杆长度采纳 4
〔2〕扣件: 扣件式钢管脚手架主要由直角扣件、旋转扣件、对接扣件连接,直角扣件用于两根呈垂直交叉钢管的连接,旋转扣件用于两根呈任意角度交叉钢管的连接,对接扣件用于两根钢管的对接连接,承载力直接传递到根底底板上
〔3〕扣件与钢管的接触面要保证严密,确保扣件与钢管连接紧固
〔4〕扣件和钢管的质量要合格,满足施工要求,对发现脆裂、变形、滑丝的后禁止使用

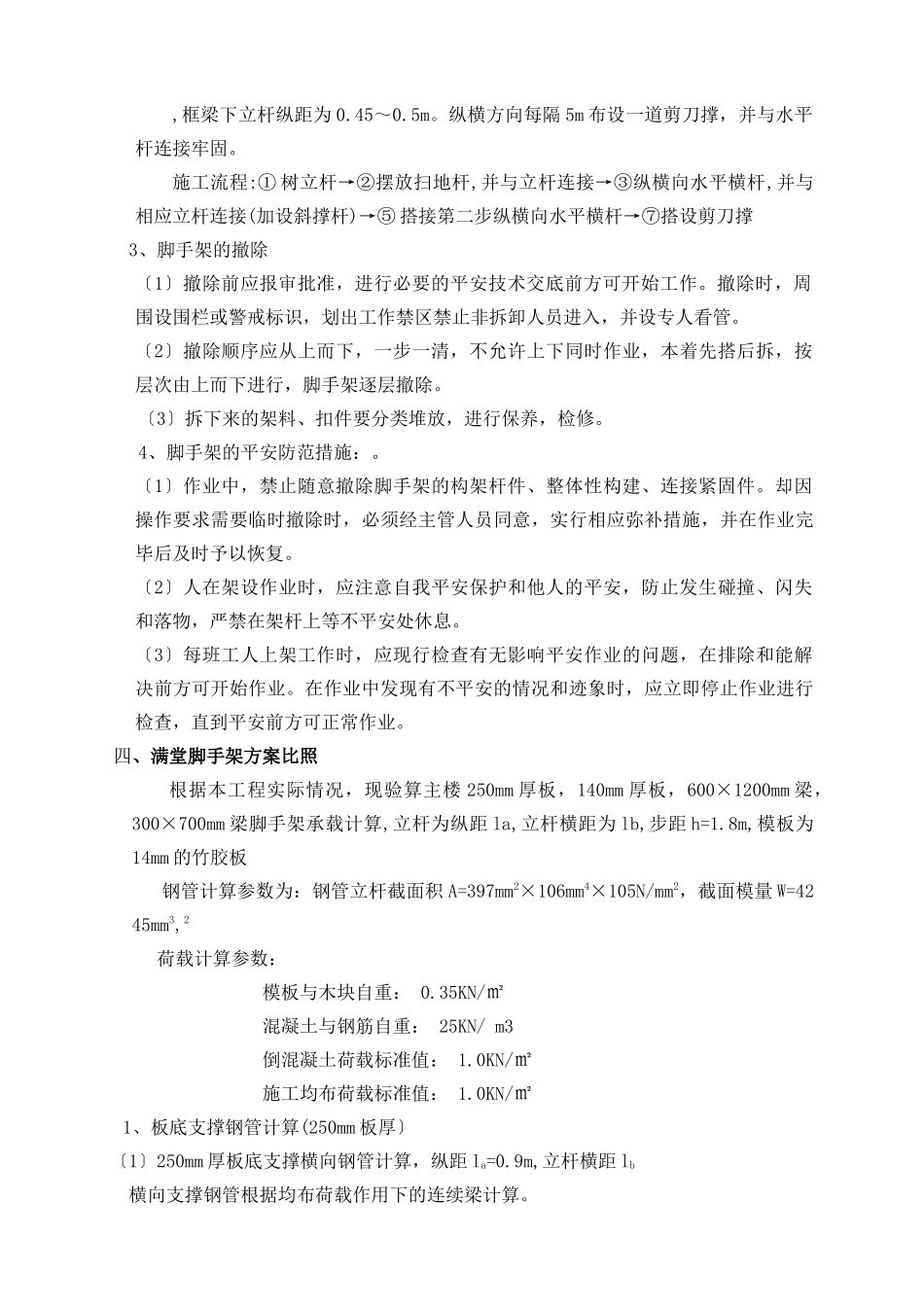

2、施工工艺,框梁下立杆纵距为 0
纵横方向每隔 5m 布设一道剪刀撑,并与水平杆连接牢固
施工流程:① 树立杆→②摆放扫地杆,并与立杆连接→③纵横向水平横杆,并与相应立杆连接(加设斜撑杆)
