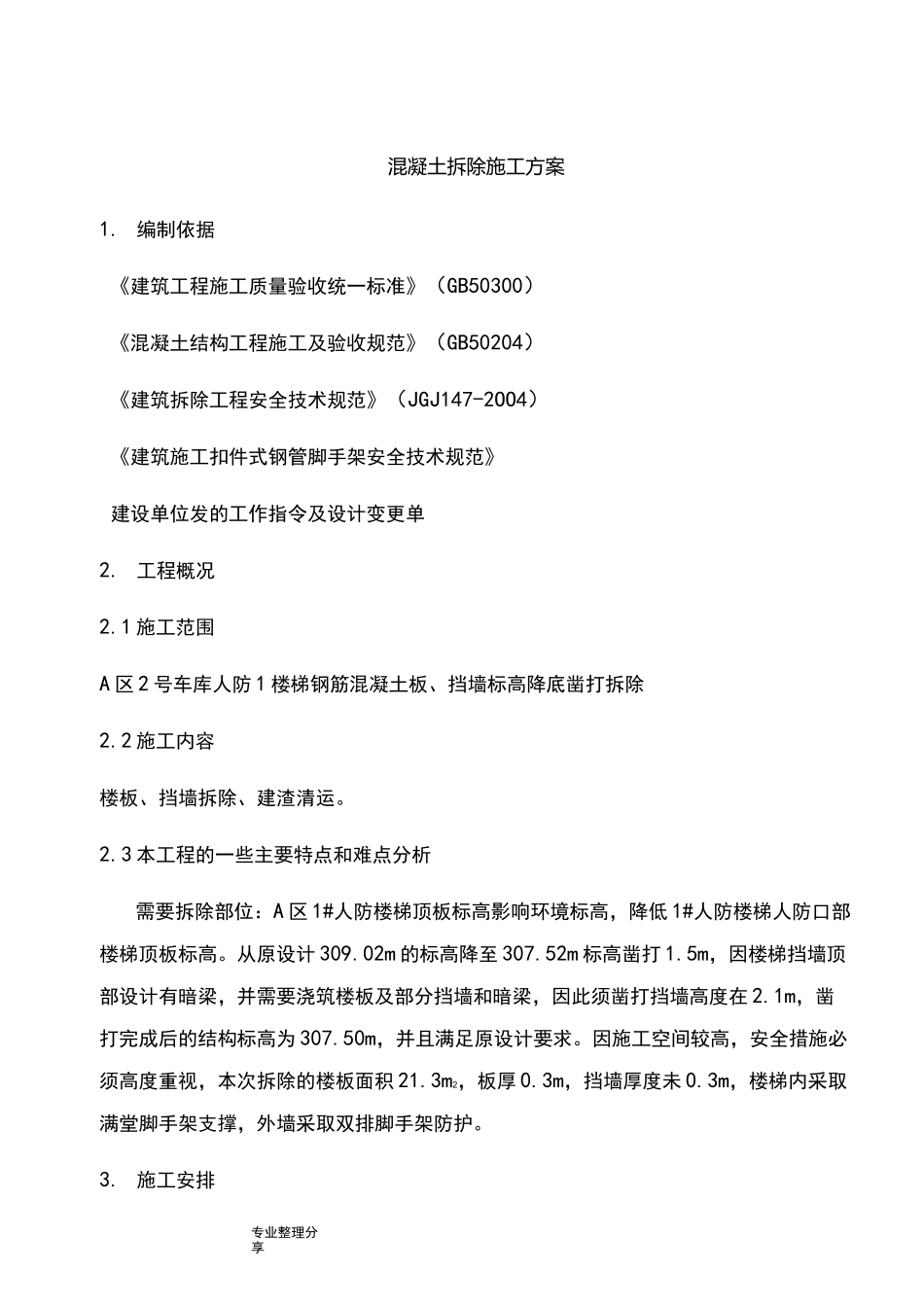

专业整理分享混凝土拆除施工方案1
编制依据《建筑工程施工质量验收统一标准》(GB50300)《混凝土结构工程施工及验收规范》(GB50204)《建筑拆除工程安全技术规范》(JGJ147-2OO4)《建筑施工扣件式钢管脚手架安全技术规范》建设单位发的工作指令及设计变更单2
1 施工范围A 区 2 号车库人防 1 楼梯钢筋混凝土板、挡墙标高降底凿打拆除2
2 施工内容楼板、挡墙拆除、建渣清运
3 本工程的一些主要特点和难点分析需要拆除部位:A 区 1#人防楼梯顶板标高影响环境标高,降低 1#人防楼梯人防口部楼梯顶板标高
从原设计 309
02m 的标高降至 307
52m 标高凿打 1
5m,因楼梯挡墙顶部设计有暗梁,并需要浇筑楼板及部分挡墙和暗梁,因此须凿打挡墙高度在 2
1m,凿打完成后的结构标高为 307
50m,并且满足原设计要求
因施工空间较高,安全措施必须高度重视,本次拆除的楼板面积 21
3m2,板厚 0
3m,挡墙厚度未 0
3m,楼梯内采取满堂脚手架支撑,外墙采取双排脚手架防护
施工安排专业整理分享3

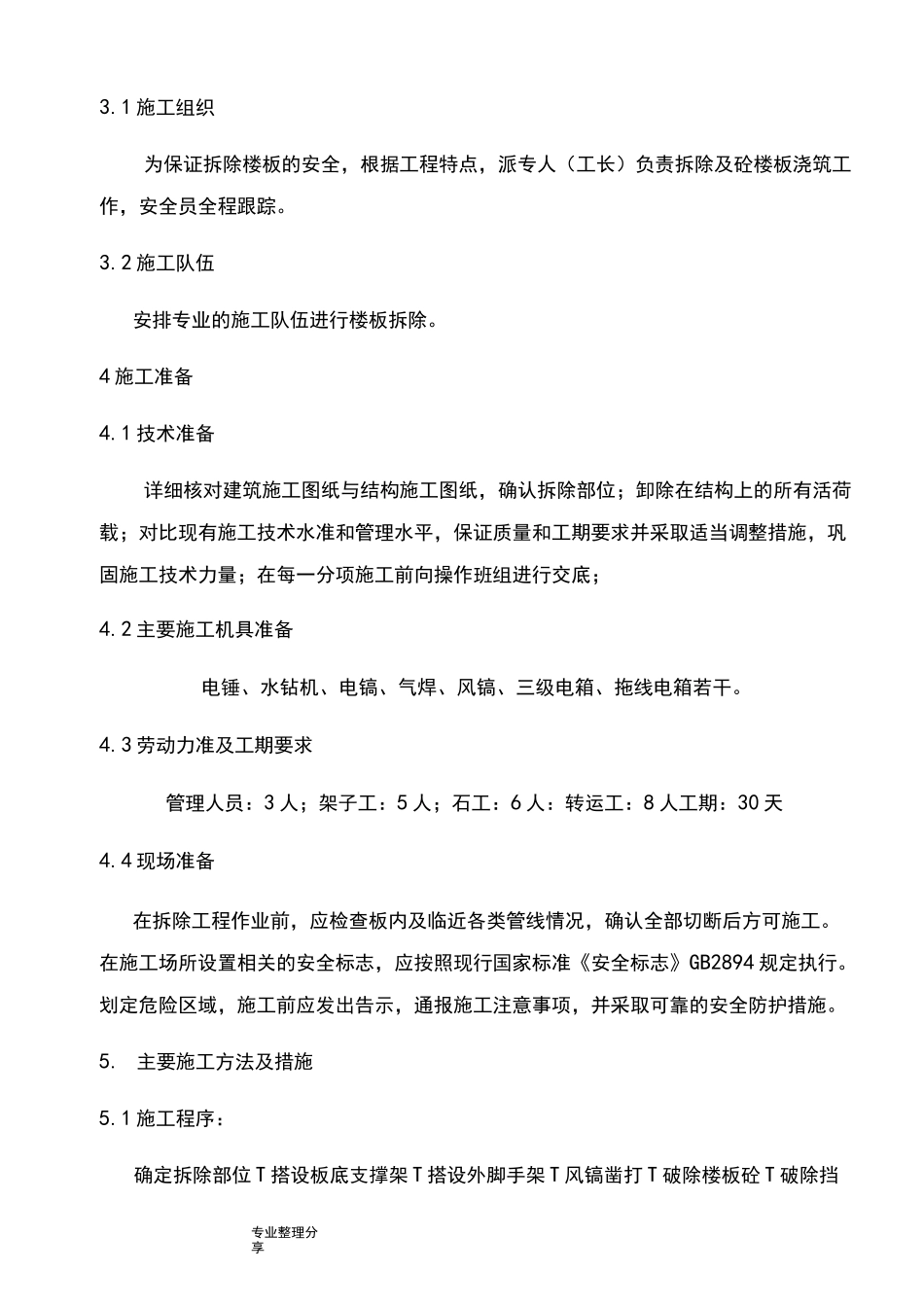

1 施工组织为保证拆除楼板的安全,根据工程特点,派专人(工长)负责拆除及砼楼板浇筑工作,安全员全程跟踪
2 施工队伍安排专业的施工队伍进行楼板拆除
4 施工准备4
1 技术准备详细核对建筑施工图纸与结构施工图纸,确认拆除部位;卸除在结构上的所有活荷载;对比现有施工技术水准和管理水平,保证质量和工期要求并采取适当调整措施,巩固施工技术力量;在每一分项施工前向操作班组进行交底;4
2 主要施工机具准备电锤、水钻机、电镐、气焊、风镐、三级电箱、拖线电箱若干
3 劳动力准及工期要求管理人员:3 人;架子工:5 人;石工:6 人:转运工:8 人工期:30 天4
4 现场准备在拆除工程作业前,应检查板内及临近各类管线情况,确认全部切断后方可
