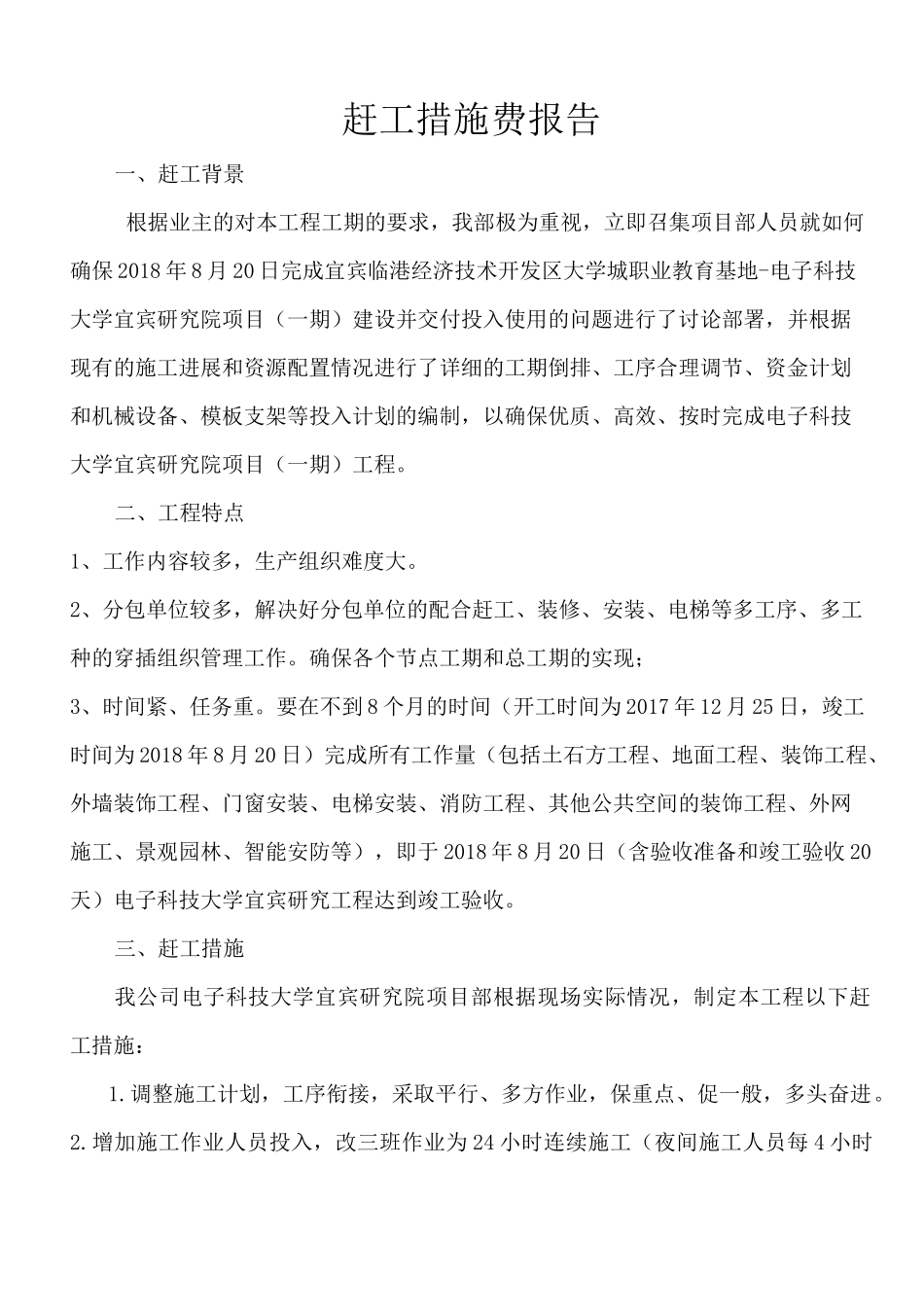

赶工措施费报告一、赶工背景根据业主的对本工程工期的要求,我部极为重视,立即召集项目部人员就如何确保 2018 年 8 月 20 日完成宜宾临港经济技术开发区大学城职业教育基地-电子科技大学宜宾研究院项目(一期)建设并交付投入使用的问题进行了讨论部署,并根据现有的施工进展和资源配置情况进行了详细的工期倒排、工序合理调节、资金计划和机械设备、模板支架等投入计划的编制,以确保优质、高效、按时完成电子科技大学宜宾研究院项目(一期)工程
二、工程特点1、工作内容较多,生产组织难度大
2、分包单位较多,解决好分包单位的配合赶工、装修、安装、电梯等多工序、多工种的穿插组织管理工作
确保各个节点工期和总工期的实现;3、时间紧、任务重
要在不到 8 个月的时间(开工时间为 2017 年 12 月 25 日,竣工时间为 2018 年 8 月 20 日)完成所有工作量(包括土石方工程、地面工程、装饰工程、外墙装饰工程、门窗安装、电梯安装、消防工程、其他公共空间的装饰工程、外网施工、景观园林、智能安防等),即于 2018 年 8 月 20 日(含验收准备和竣工验收 20天)电子科技大学宜宾研究工程达到竣工验收
三、赶工措施我公司电子科技大学宜宾研究院项目部根据现场实际情况,制定本工程以下赶工措施:1
调整施工计划,工序衔接,采取平行、多方作业,保重点、促一般,多头奋进

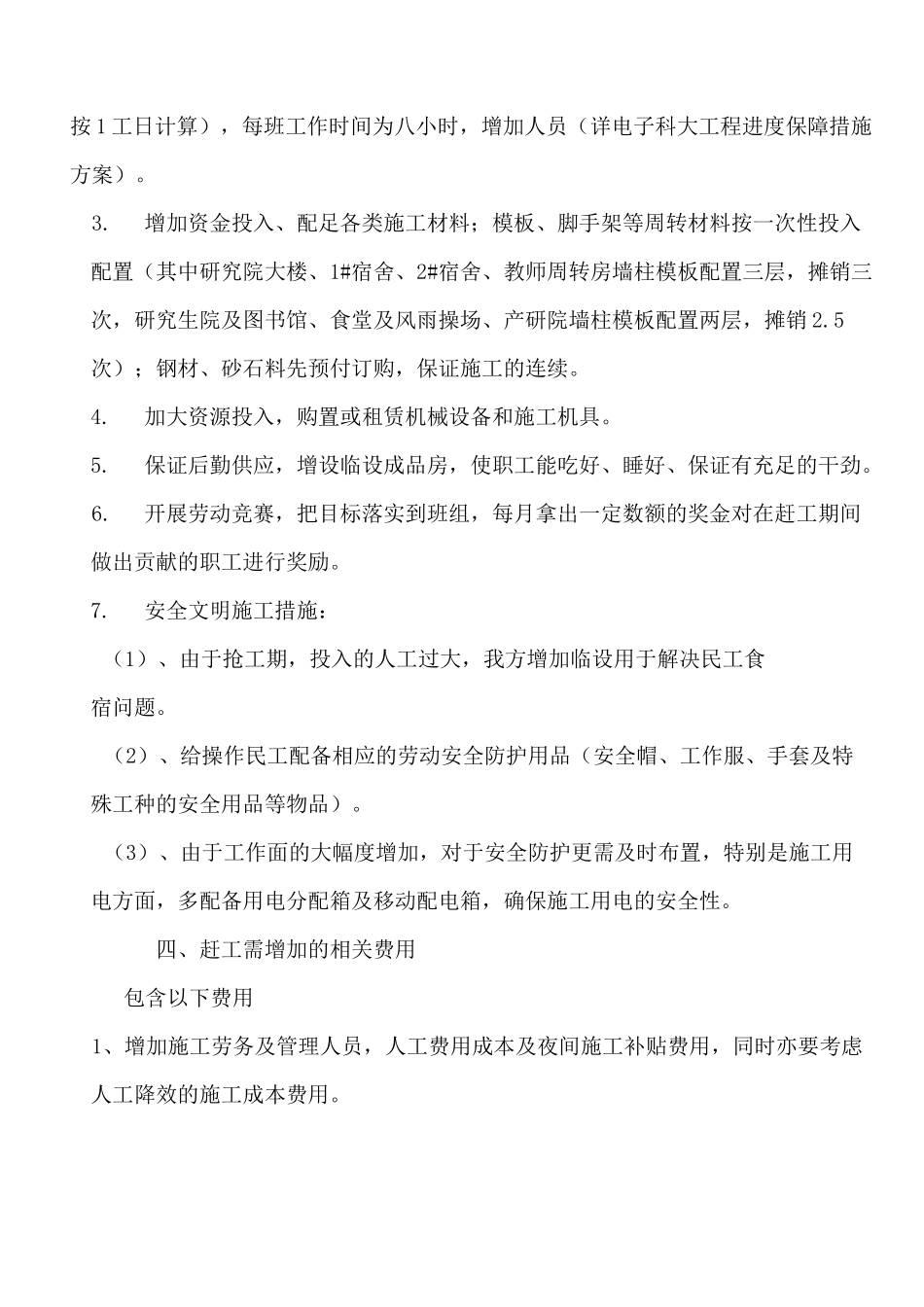

增加施工作业人员投入,改三班作业为 24 小时连续施工(夜间施工人员每 4 小时按 1 工日计算),每班工作时间为八小时,增加人员(详电子科大工程进度保障措施方案)
增加资金投入、配足各类施工材料;模板、脚手架等周转材料按一次性投入配置(其中研究院大楼、1#宿舍、2#宿舍、教师周转房墙柱模板配置三层,摊销三次,研究生院及图书馆、食堂及风雨操场、产研院墙柱模板配置两层,摊销 2
5次);钢材、砂石料先预付订购,保证施工的连续
