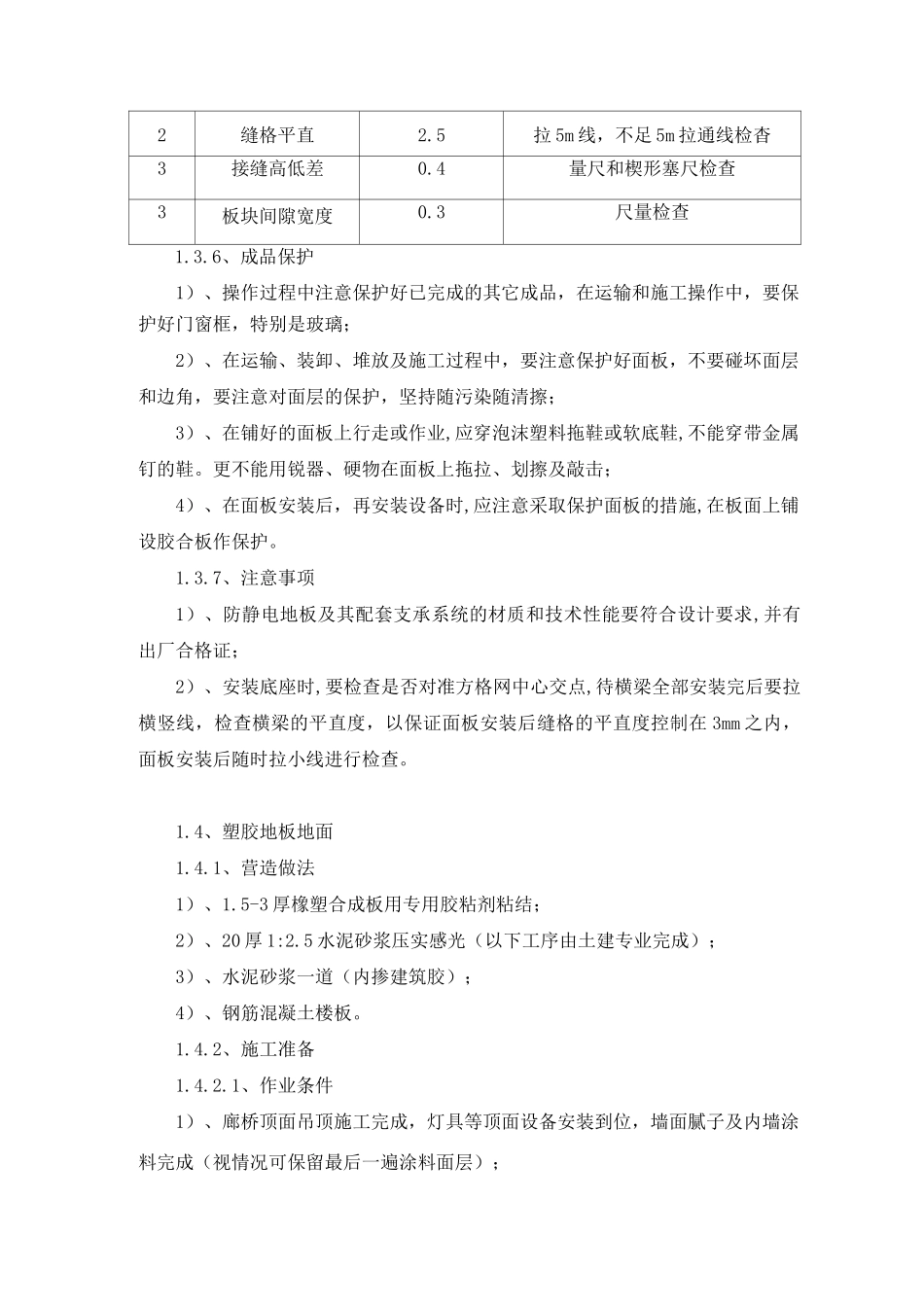

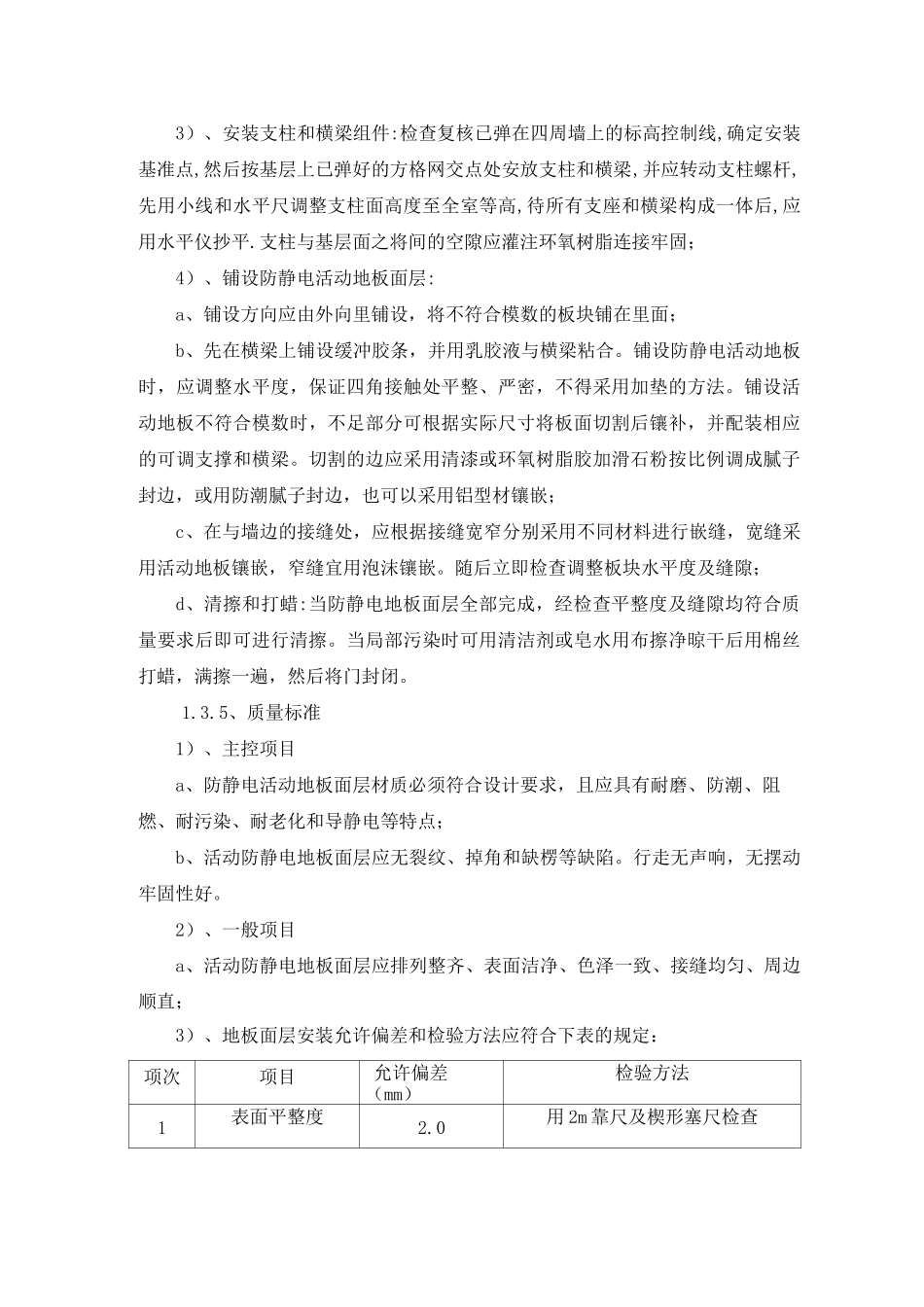

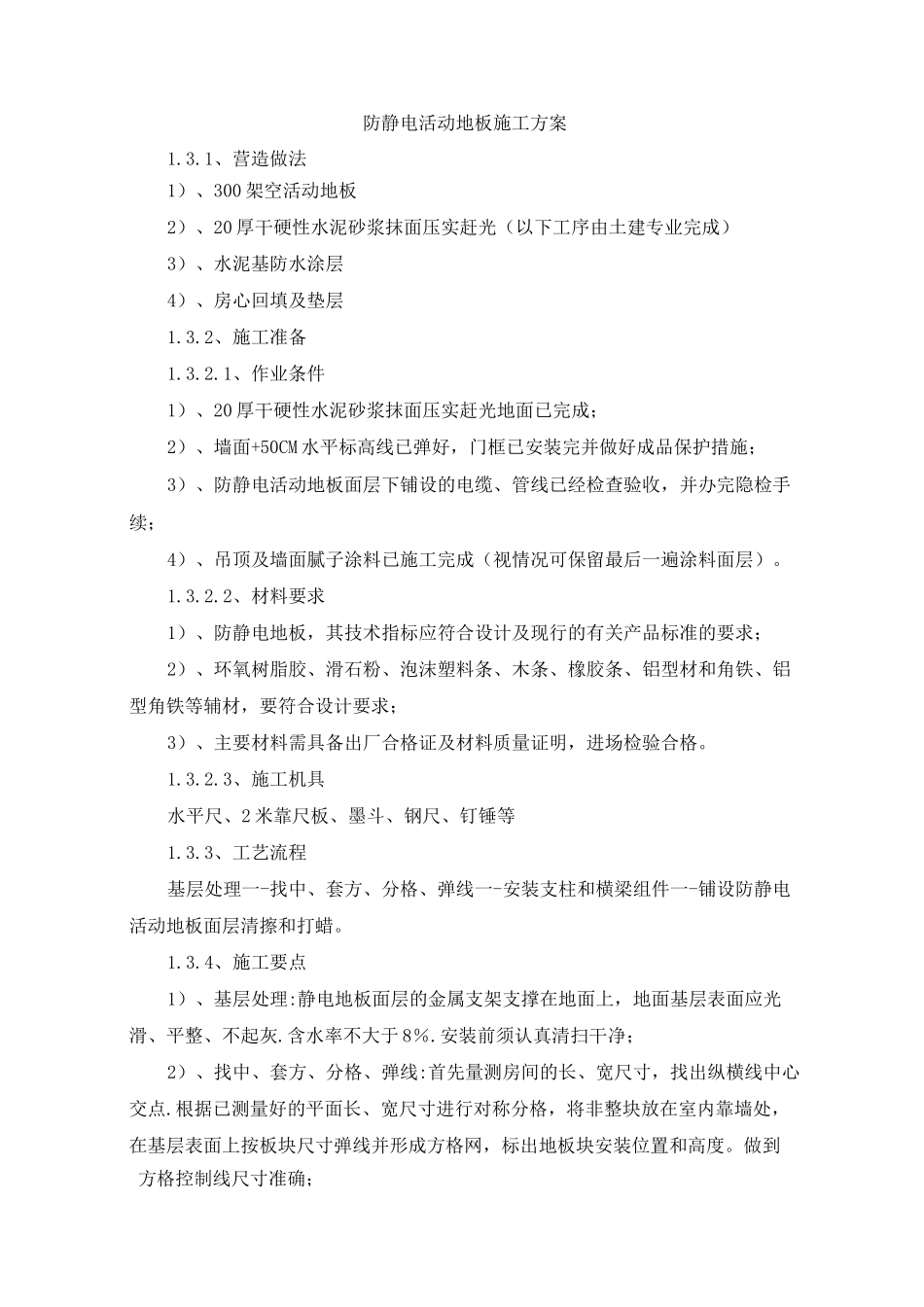

防静电活动地板施工方案1.3.1、营造做法1)、300 架空活动地板2)、20 厚干硬性水泥砂浆抹面压实赶光(以下工序由土建专业完成)3)、水泥基防水涂层4)、房心回填及垫层1.3.2、施工准备1.3.2.1、作业条件1)、20 厚干硬性水泥砂浆抹面压实赶光地面已完成;2)、墙面+50CM 水平标高线已弹好,门框已安装完并做好成品保护措施;3)、防静电活动地板面层下铺设的电缆、管线已经检查验收,并办完隐检手续;4)、吊顶及墙面腻子涂料已施工完成(视情况可保留最后一遍涂料面层)。1.3.2.2、材料要求1)、防静电地板,其技术指标应符合设计及现行的有关产品标准的要求;2)、环氧树脂胶、滑石粉、泡沫塑料条、木条、橡胶条、铝型材和角铁、铝型角铁等辅材,要符合设计要求;3)、主要材料需具备出厂合格证及材料质量证明,进场检验合格。1.3.2.3、施工机具水平尺、2 米靠尺板、墨斗、钢尺、钉锤等1.3.3、工艺流程基层处理一-找中、套方、分格、弹线一-安装支柱和横梁组件一-铺设防静电活动地板面层清擦和打蜡。1.3.4、施工要点1)、基层处理:静电地板面层的金属支架支撑在地面上,地面基层表面应光滑、平整、不起灰.含水率不大于 8%.安装前须认真清扫干净;2)、找中、套方、分格、弹线:首先量测房间的长、宽尺寸,找出纵横线中心交点.根据已测量好的平面长、宽尺寸进行对称分格,将非整块放在室内靠墙处,在基层表面上按板块尺寸弹线并形成方格网,标出地板块安装位置和高度。做到方格控制线尺寸准确;3)、安装支柱和横梁组件:检查复核已弹在四周墙上的标高控制线,确定安装基准点,然后按基层上已弹好的方格网交点处安放支柱和横梁,并应转动支柱螺杆,先用小线和水平尺调整支柱面高度至全室等高,待所有支座和横梁构成一体后,应用水平仪抄平.支柱与基层面之将间的空隙应灌注环氧树脂连接牢固;4)、铺设防静电活动地板面层:a、铺设方向应由外向里铺设,将不符合模数的板块铺在里面;b、先在横梁上铺设缓冲胶条,并用乳胶液与横梁粘合。铺设防静电活动地板时,应调整水平度,保证四角接触处平整、严密,不得采用加垫的方法。铺设活动地板不符合模数时,不足部分可根据实际尺寸将板面切割后镶补,并配装相应的可调支撑和横梁。切割的边应采用清漆或环氧树脂胶加滑石粉按比例调成腻子封边,或用防潮腻子封边,也可以采用铝型材镶嵌;c、在与墙边的接缝处,应根据接缝宽窄分别采用不同材料进行嵌缝,宽缝采用活动地板镶嵌,窄缝宜用泡沫镶嵌。随后立即...
