盾构到达施工方案

盾构到达施工方案_第1页
1/26
盾构到达施工方案_第2页
2/26
盾构到达施工方案_第3页
3/26

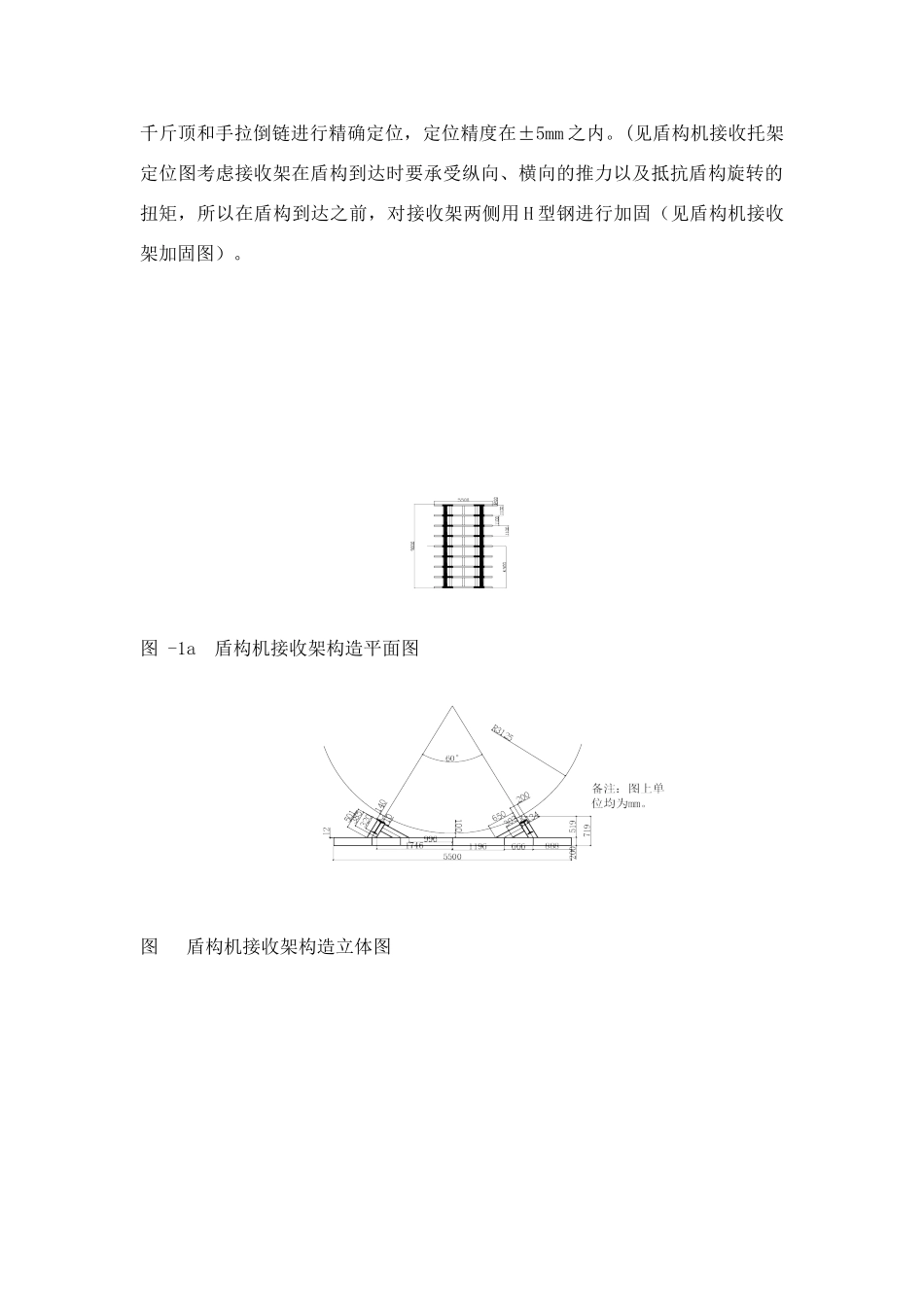

第三章 盾构到达施工1、盾构到达工艺流程盾构到达工艺流程(见图 图 盾构到达工艺流程图2、到达端头井地层加固根据设计要求,盾构到达端头加固采纳两排三重管旋喷桩 Φ800@600+袖阀管注浆加固。先注外围,后注中部,以达到一序外围成墙、二序内部压密的目的。采纳跳孔注浆的原则,以达到释放压力,防止地面隆起。加固范围:水平盾构区间左右各 3m;竖向盾构隧道上部 6m 处,下部深化中风化岩层 1m。加固后的土体应有良好的均匀性和自立性,无侧限单轴抗压强度≥,地层渗透系数不大于 10-5cm/sec。3、盾构接收托架安装托架安装前,通过车站临时预留口将地面控制点坐标引入车站底板,根据设计中心线计算出线路中心线坐标,进行中心线放样,托架高程放样时,高程一般比设计高程低 2cm 左右,测量点位放样精度控制在 3mm 以内。接收托架主要采纳型钢(工字钢、H 型钢、钢板)焊接组成。将预制好的盾构托架(见盾构机接收架构造图-1a、)吊入工作井内,根据测量放样的基线进行接收托架定位,托架定位采纳吊车进行初步定位,再通过千斤顶和手拉倒链进行精确定位,定位精度在±5mm 之内。(见盾构机接收托架定位图考虑接收架在盾构到达时要承受纵向、横向的推力以及抵抗盾构旋转的扭矩,所以在盾构到达之前,对接收架两侧用 H 型钢进行加固(见盾构机接收架加固图)。图 -1a 盾构机接收架构造平面图图 盾构机接收架构造立体图图 盾构机接收架安装定位 图 到达托架的加固4、洞门混凝土的凿除洞门混凝土凿除分两次进行,第一次洞门凿除在盾构掘进到到达端前进行,切除外排钢筋,并凿除外排钢筋和内排钢筋间混凝土;第二次洞门凿除在盾构机掘进到到达端后,切除内排钢筋。1)脚手架的搭设盾构到达前需凿除洞圈范围内的围护结构。施工前,在洞圈内搭设钢管脚手架(钢材规格:Q235,外径 42.7mm,壁厚 2.3mm),搭设高度 6~7m,洞门凿除时间为 7 天左右。(详见洞口内脚手架布置图)。图 洞口内脚手架布置图凿除洞门混凝土之前,对洞门加固土体进行钻芯取样,检测土体的加固强度是否达到设计要求(加固体抗压强度不小于 1Mpa,渗透系数 1×10-5cm/min),假如未达到强度要求,则实行补加固措施。然后在洞竖井的每一个洞眼的范围内水平钻 9 孔,长度深化到加固体后 0.5m,孔径 50mm,观测 9 孔总流水量小于 30 升/小时,如超过限值,须重新进行地面补浆。2)洞门混凝土的凿除洞门混凝土分 9 块凿除(详见洞门混凝土分块凿除...
