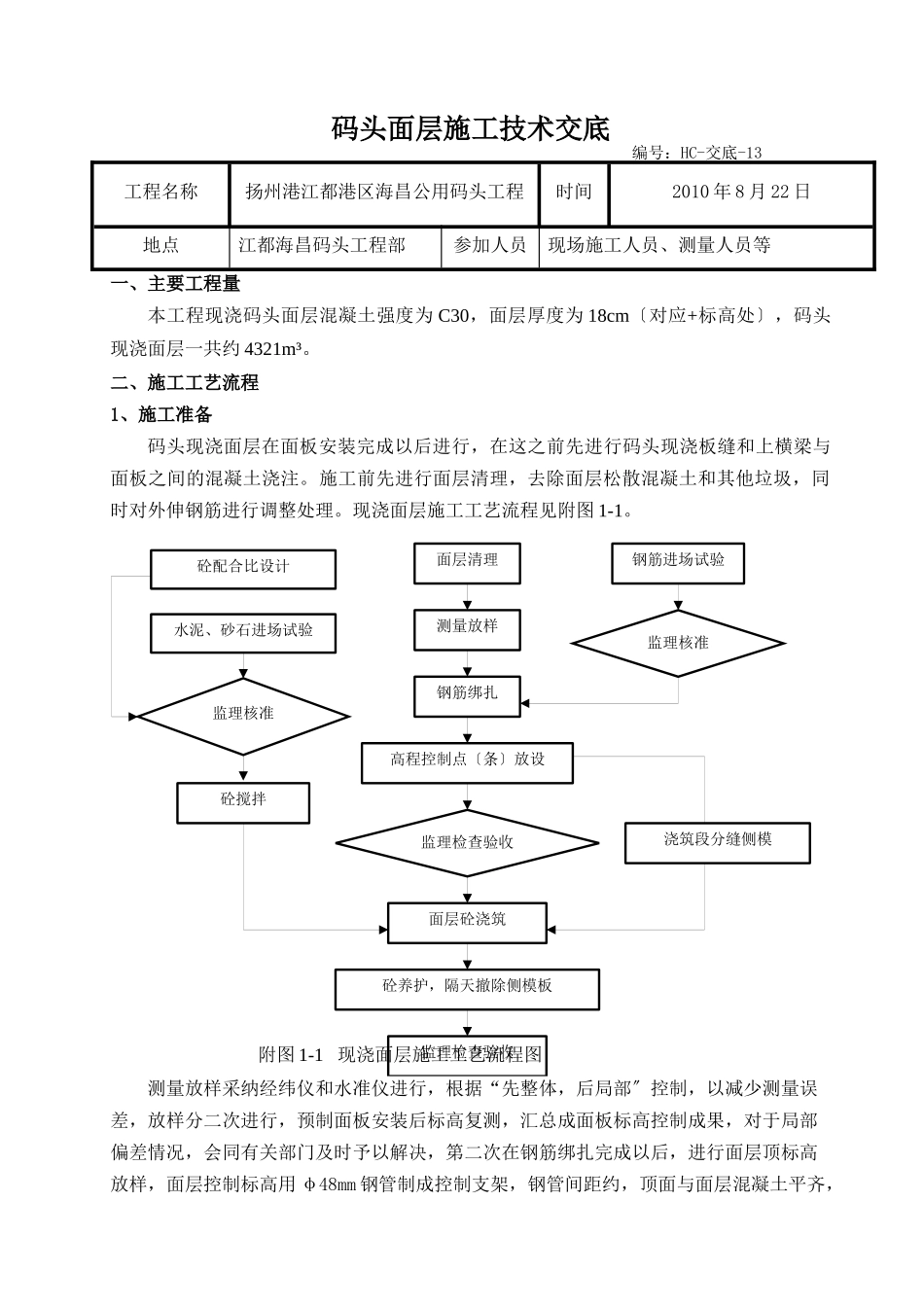

监理核准面层清理钢筋绑扎高程控制点〔条〕放设面层砼浇筑监理检查验收砼养护,隔天撤除侧模板砼搅拌钢筋进场试验测量放样浇筑段分缝侧模监理检查验收砼配合比设计水泥、砂石进场试验监理核准码头面层施工技术交底 编号:HC-交底-13工程名称扬州港江都港区海昌公用码头工程时间2010 年 8 月 22 日地点江都海昌码头工程部参加人员现场施工人员、测量人员等一、主要工程量本工程现浇码头面层混凝土强度为 C30,面层厚度为 18cm〔对应+标高处〕,码头现浇面层一共约 4321m³
二、施工工艺流程1、施工准备码头现浇面层在面板安装完成以后进行,在这之前先进行码头现浇板缝和上横梁与面板之间的混凝土浇注
施工前先进行面层清理,去除面层松散混凝土和其他垃圾,同时对外伸钢筋进行调整处理
现浇面层施工工艺流程见附图 1-1
附图 1-1 现浇面层施工工艺流程图测量放样采纳经纬仪和水准仪进行,根据“先整体,后局部〞控制,以减少测量误差,放样分二次进行,预制面板安装后标高复测,汇总成面板标高控制成果,对于局部偏差情况,会同有关部门及时予以解决,第二次在钢筋绑扎完成以后,进行面层顶标高放样,面层控制标高用 φ48mm 钢管制成控制支架,钢管间距约,顶面与面层混凝土平齐,下部支撑采纳短钢筋制成支架,钢筋可焊接在面板和纵、横梁外伸钢筋上,也可预埋在现浇板缝和纵、横梁上,支架间距为 1000mm 左右
面层顶面需根据设计图纸放坡,面层放坡坡度不完全一致,码头面层从污水沟两侧向污水沟处放坡,码头面层共有 3 条污水沟,不同位置坡度也不相同,须严格根据设计图纸要求放坡

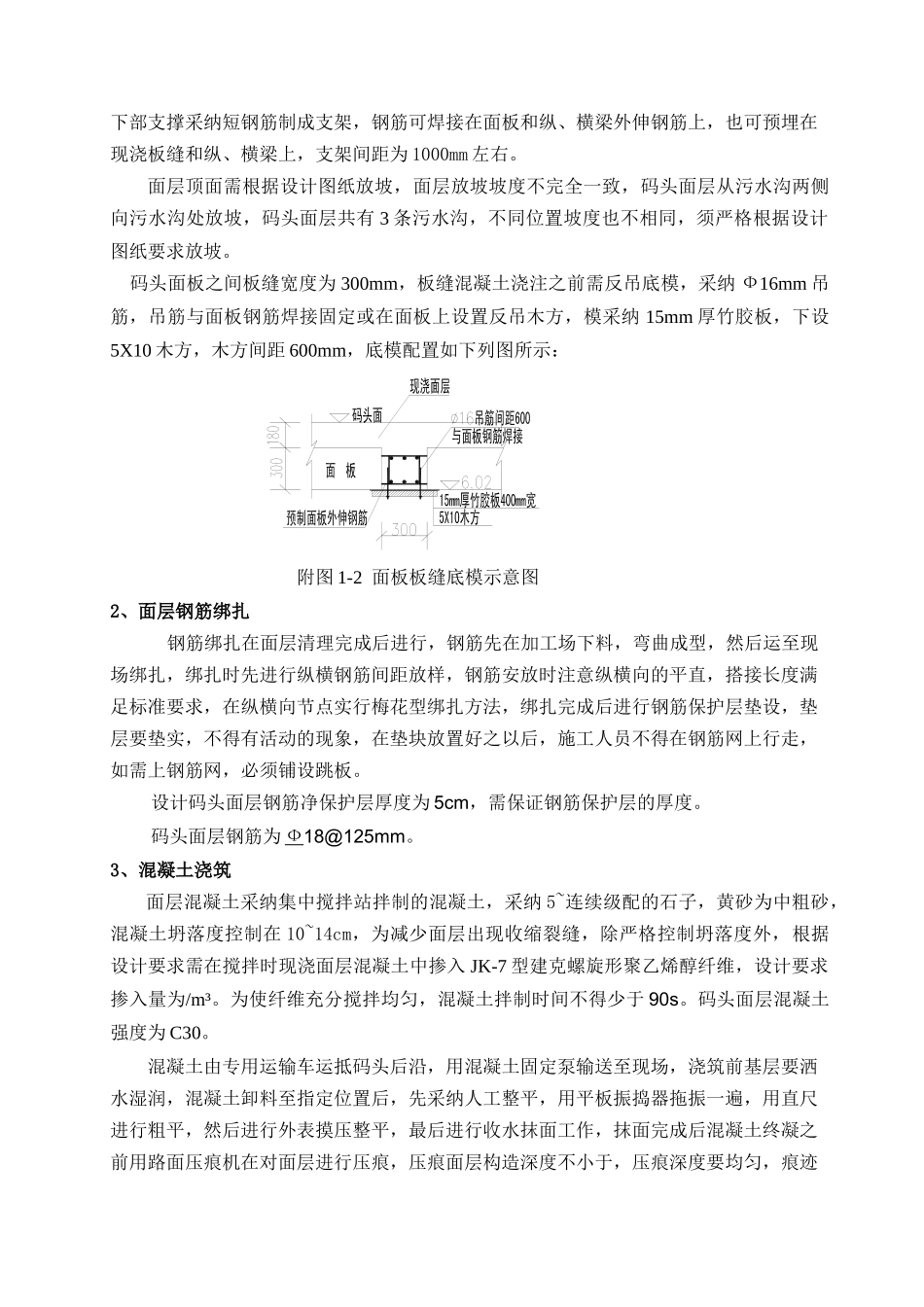

码头面板之间板缝宽度为 300mm,板缝混凝土浇注之前需反吊底模,采纳 Ф16mm 吊筋,吊筋与面板钢筋焊接固定或在面板上设置反吊木方,模采纳 15mm 厚竹胶板,下设5X10 木方,木方间距 600mm,底模配置如下列图所示:附图 1-2 面
