CB01施工技术方案申报表(承包[2015]技案 07 号)合同名称:普定县猫洞河水库合同编号:PDSTGCSG-2015-05致:贵州江河监理有限公司猫洞河水库工程项目监理部根据水利水电工程施工组织设计规范,我方已编制猫洞河水库工程围堰及导流施工方案,按本方案实施后,风险由我方承担
口施工组织设计口施工技术方案口工程测量施测计划和方案口施工工法口工程放样计划口专项试验计划和方案口请贵方审批
承包人:(全称及盖章)项目经理:(签名)日期:年月日监理机构将另行签发审批意见

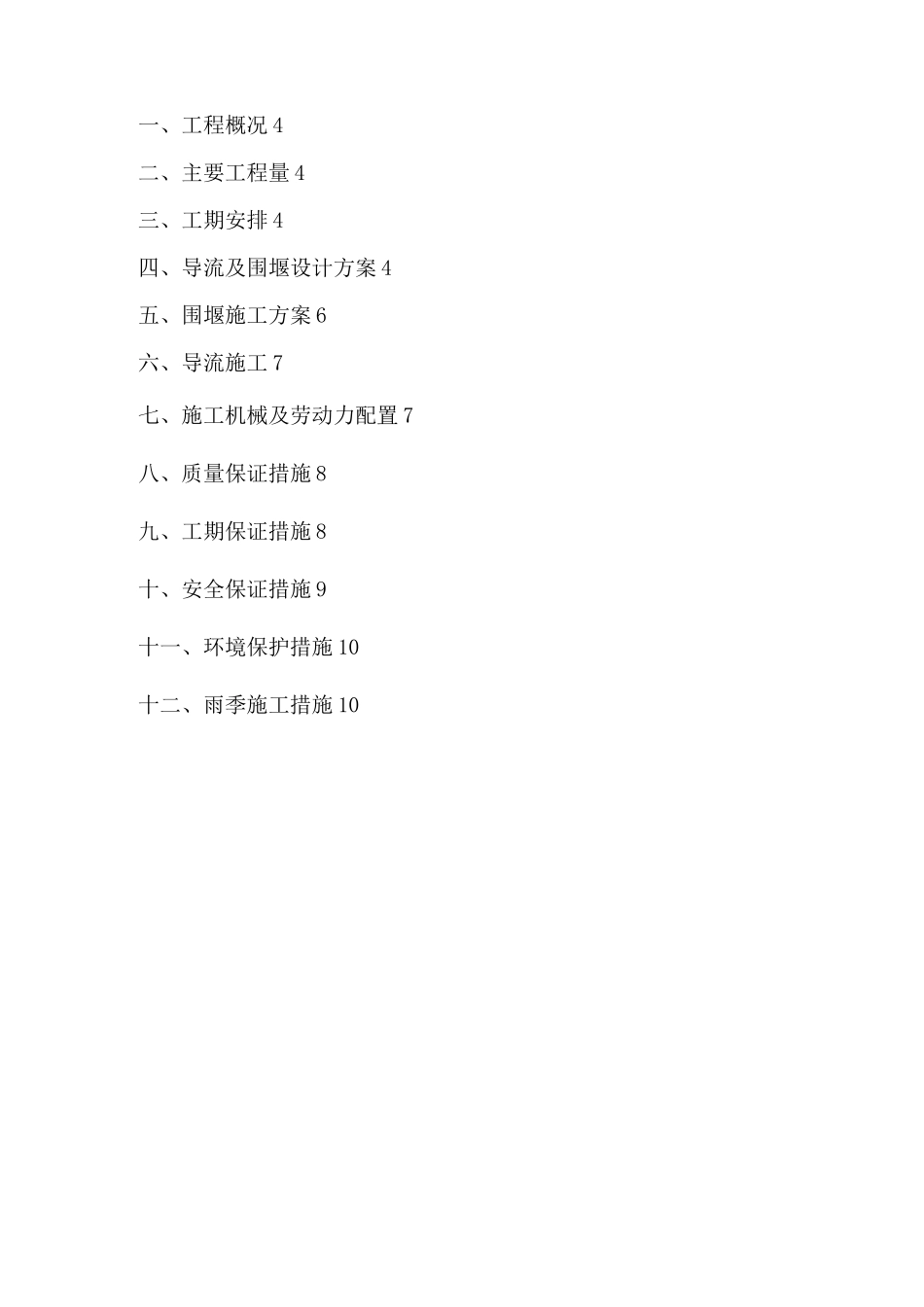

监理机构:(全称及盖章)签收人:(签名)日期:年月曰普定县猫洞河水库工程围堰及导流施工方案贵州梵水工程建设有限公司普定县猫洞河水库工程项目部2015 年 9 月 20 日目录一、工程概况 4二、主要工程量 4三、工期安排 4四、导流及围堰设计方案 4五、围堰施工方案 6六、导流施工 7七、施工机械及劳动力配置 7八、质量保证措施 8九、工期保证措施 8十、安全保证措施 9十一、环境保护措施 10十二、雨季施工措施 10一、工程概况本工程主体建筑物为 C15 埋石混凝土重力坝,坝体混凝土(含埋石)工程量约 5
0 万 m3,坝体内设置灌浆廊道及取水兼放空口等设施
建坝河段主河床平缓,宽 l~5m
河床两岸台地发育,宽 30~70m;左岸地形坡度 30~45°,坡面总体上平整;右岸为一凸出山脊地形,岸坡地形坡度 45°左右,坡面总体平整
围堰用涵管导流方式进行导流
二、主要工程量表 2-11覆盖层开挖m326112河道清淤m31263土石回填m38464土石方拆除m34335土工布m23006150 钢管m240三、工期安排2015 年 10 月 28 日前完成围堰施工
四、导流及围堰设计方案1、根据初设报告施工洪水资料及施工进度安排,本工程大坝导流时段选取 10 月~次年 4 月河流枯水期,枯水期导流
