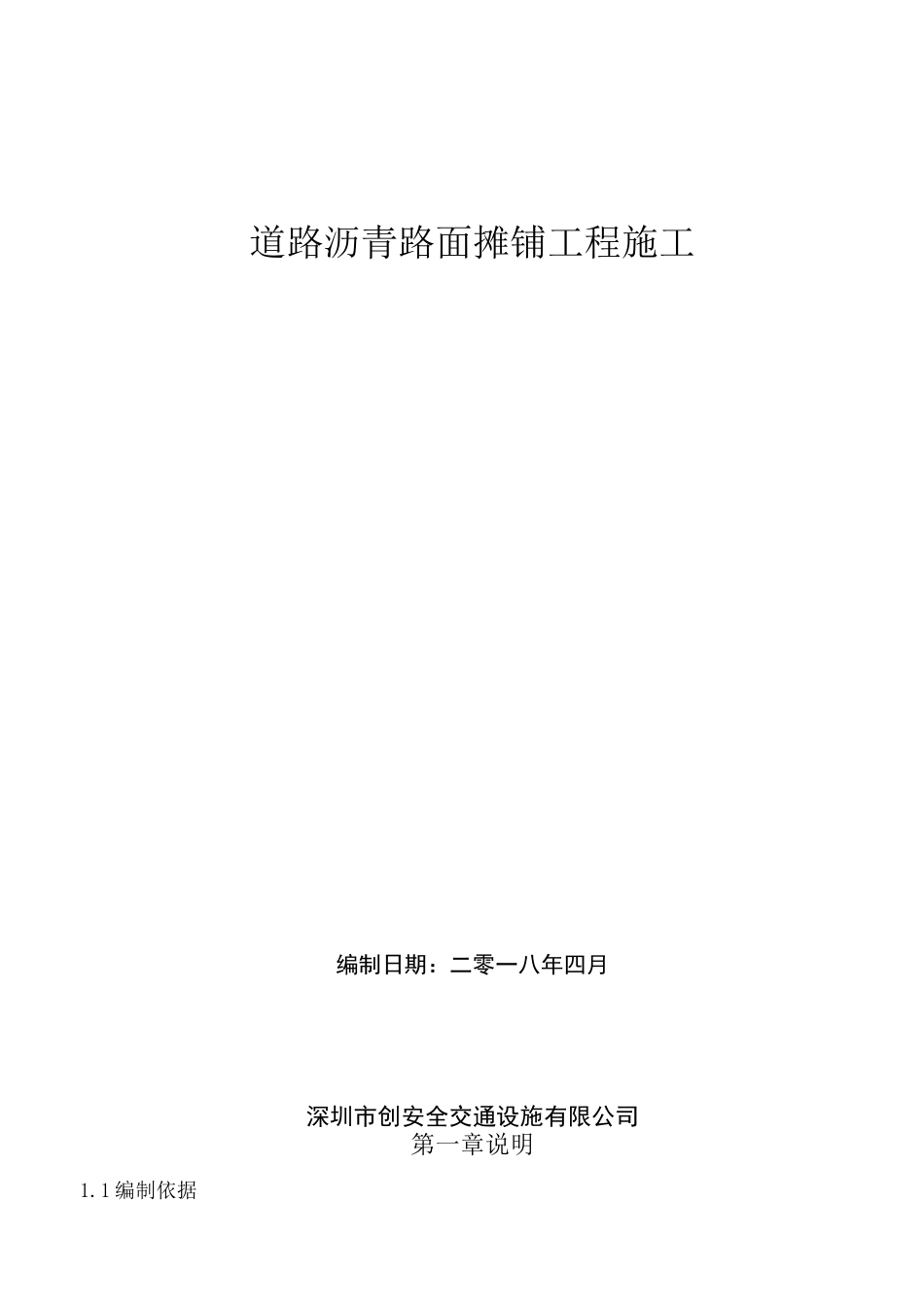

道路沥青路面摊铺工程施工编制日期:二零一八年四月深圳市创安全交通设施有限公司第一章说明1

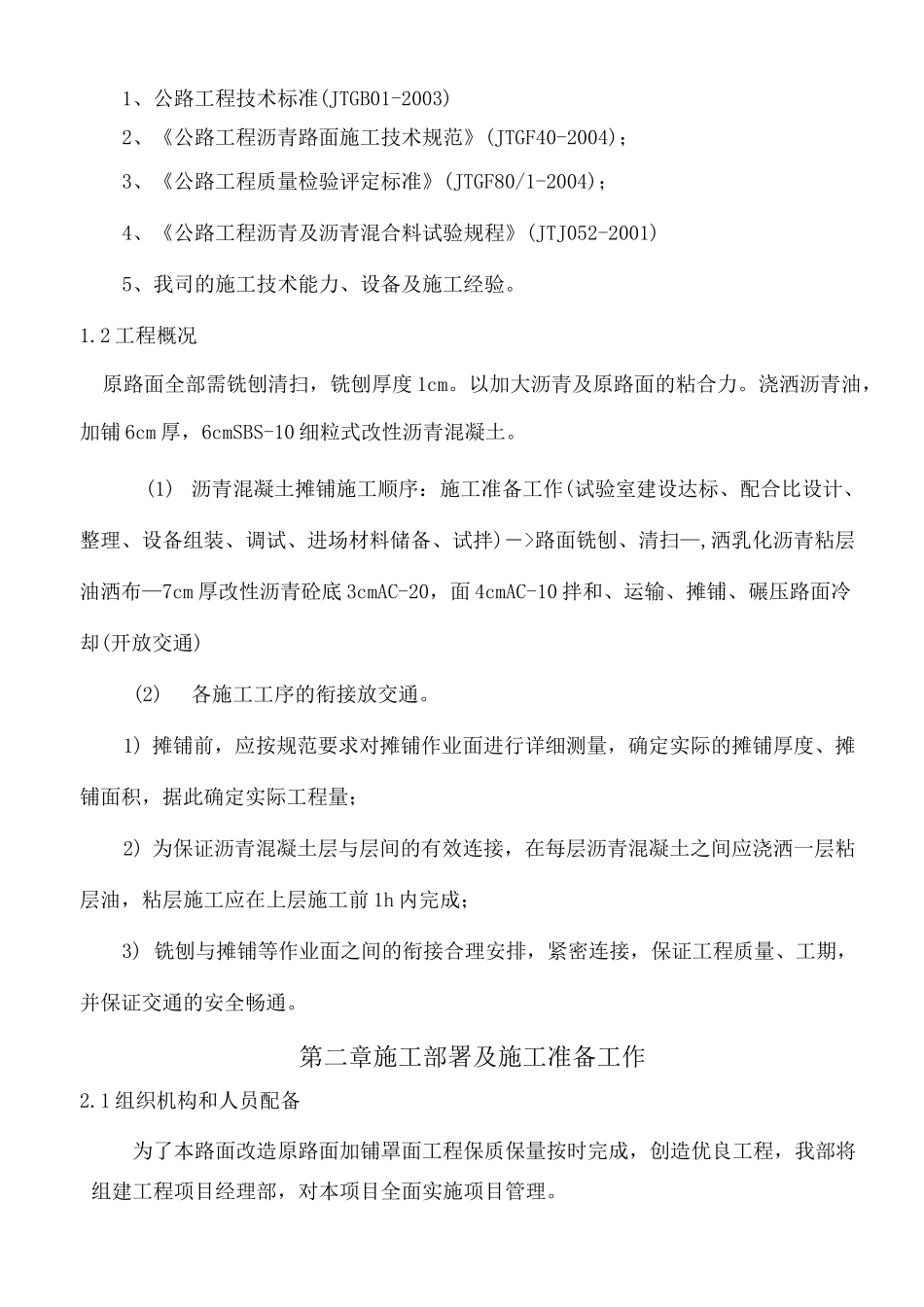

1 编制依据1、公路工程技术标准(JTGB01-2003)2、《公路工程沥青路面施工技术规范》(JTGF40-2004);3、《公路工程质量检验评定标准》(JTGF80/1-2004);4、《公路工程沥青及沥青混合料试验规程》(JTJ052-2001)5、我司的施工技术能力、设备及施工经验
2 工程概况原路面全部需铣刨清扫,铣刨厚度 1cm
以加大沥青及原路面的粘合力
浇洒沥青油,加铺 6cm 厚,6cmSBS-10 细粒式改性沥青混凝土
(1) 沥青混凝土摊铺施工顺序:施工准备工作(试验室建设达标、配合比设计、整理、设备组装、调试、进场材料储备、试拌)―>路面铣刨、清扫—,洒乳化沥青粘层油洒布—7cm 厚改性沥青砼底 3cmAC-20,面 4cmAC-10 拌和、运输、摊铺、碾压路面冷却(开放交通)(2)各施工工序的衔接放交通
1) 摊铺前,应按规范要求对摊铺作业面进行详细测量,确定实际的摊铺厚度、摊铺面积,据此确定实际工程量;2) 为保证沥青混凝土层与层间的有效连接,在每层沥青混凝土之间应浇洒一层粘层油,粘层施工应在上层施工前 1h 内完成;3) 铣刨与摊铺等作业面之间的衔接合理安排,紧密连接,保证工程质量、工期,并保证交通的安全畅通
第二章施工部署及施工准备工作2
1 组织机构和人员配备为了本路面改造原路面加铺罩面工程保质保量按时完成,创造优良工程,我部将组建工程项目经理部,对本项目全面实施项目管理

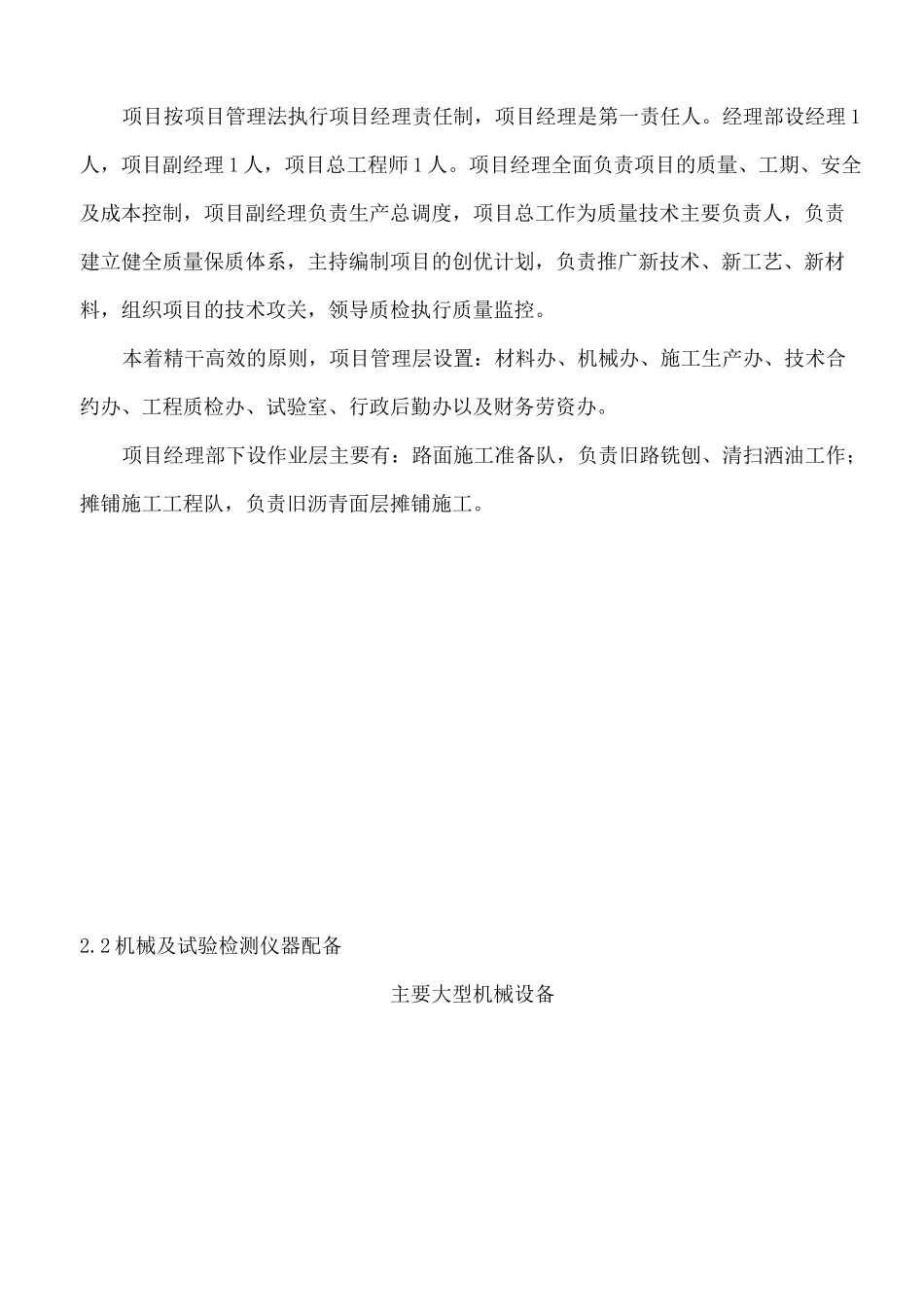

项目按项目管理法执行项目经理责任制,项目经理是第一责任人
经理部设经理 1人,项目副经理 1 人,项目总工程师 1 人
项目经理全面负责项目的质量、工期、安全及成本控制,项目副经理负责生产总调度,项目总工作为质量技术主要负责人,负责建立健全质量保质体系,主持编制项目的创优计划,负
