电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

连续梁直线段预应力孔道堵塞处理施工方案

连续梁直线段预应力孔道堵塞处理施工方案_第1页
1/5
连续梁直线段预应力孔道堵塞处理施工方案_第2页
2/5
连续梁直线段预应力孔道堵塞处理施工方案_第3页
3/5

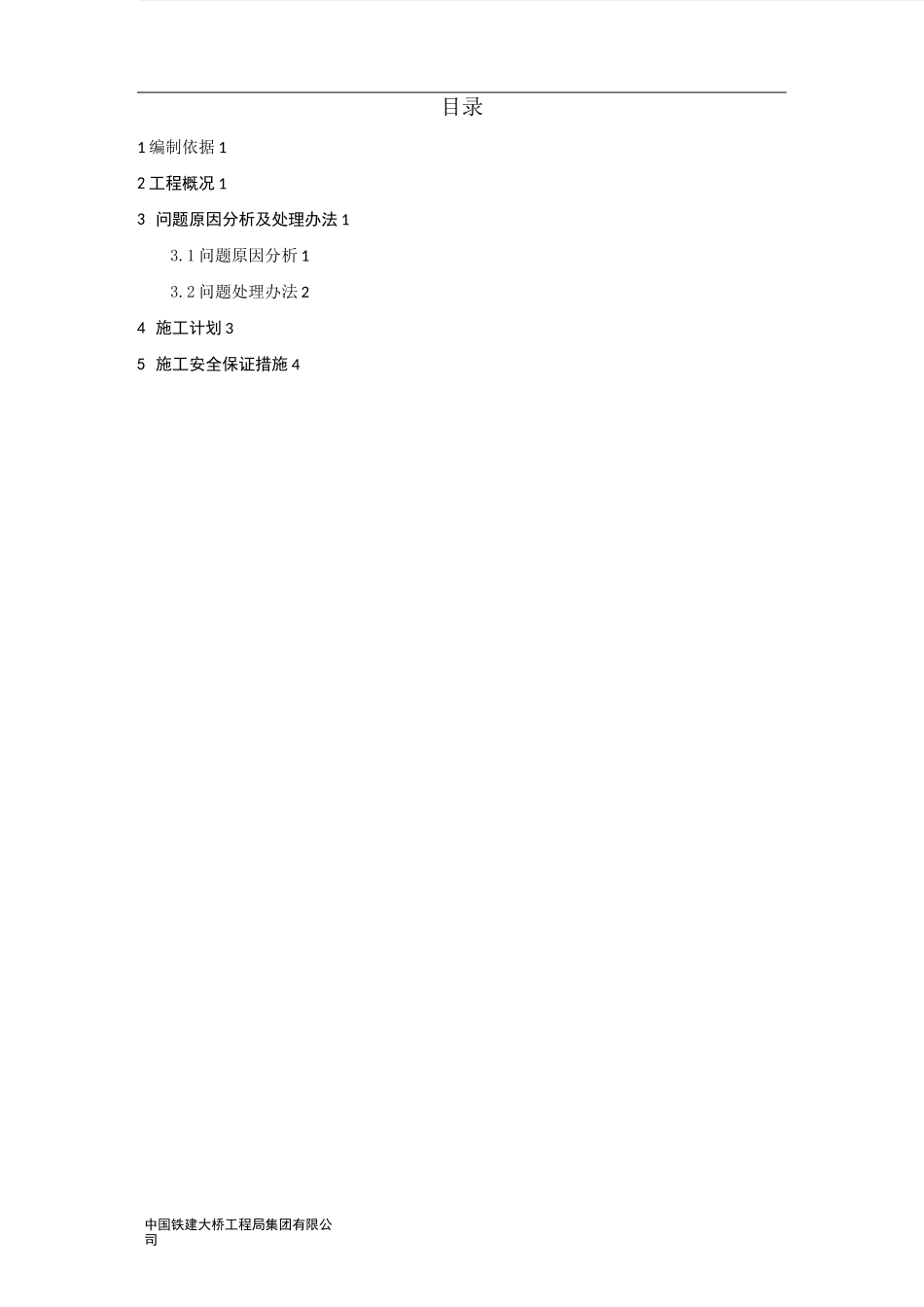

中国铁建大桥工程局集团有限公司目录1 编制依据 12 工程概况 13 问题原因分析及处理办法 13.1 问题原因分析 13.2 问题处理办法 24 施工计划 35 施工安全保证措施 4大桥^^m 连续梁预应力孔道堵塞处理方中国铁建大桥工程局集团有限公司 3特大桥()m 连续梁预应力孔道堵塞处理方案中国铁建大桥工程局集团有限公司 2在边跨合拢前,进行先穿钢绞线。发现腹板有 3 束 15 孔的钢绞线不能全部穿过(左侧穿过 11 根、右侧穿过 9 根、右侧穿过根),其余 41 束钢绞线全部穿过。这三束现场用卷扬机两头正反穿均不能全部穿过。经项目部技术人员分析判定为金属波绞管塌陷、水泥浆进入堵塞了孔道。原因为腹板孔道比较隐蔽,工人振捣出现偏差,振动棒触碰到金属波纹管,导致金属波绞管塌陷、水泥浆进入堵塞了孔道。3.2 问题处理办法针对#墩直线段 3 束孔道堵塞问题,经项目相关技术部门开会决定采取对孔道塌陷、堵塞位置准确定位后局部凿开对孔道进行疏通清理。以梁端头中心底板底为坐标原点(0,0,0),横向线路方向为 X轴,纵向线路中心方向为 Y 轴,梁垂直高方向为 Z 轴,对孔道堵塞位置进行准确定位。经测得特大桥()m 连续梁预应力孔道堵塞处理方案中国铁建大桥工程局集团有限公司 3牛 H— n 横議面 ( 1 : 皿) 特大桥()m 连续梁预应力孔道堵塞处理方案中国铁建大桥工程局集团有限公司 4完好率及出勤率。设备执行定机、定人、定岗的三定制度,加强人员的培训,提高上岗人员的素质。主要材料设备进场计划表主要劳动力计划

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

连续梁直线段预应力孔道堵塞处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
