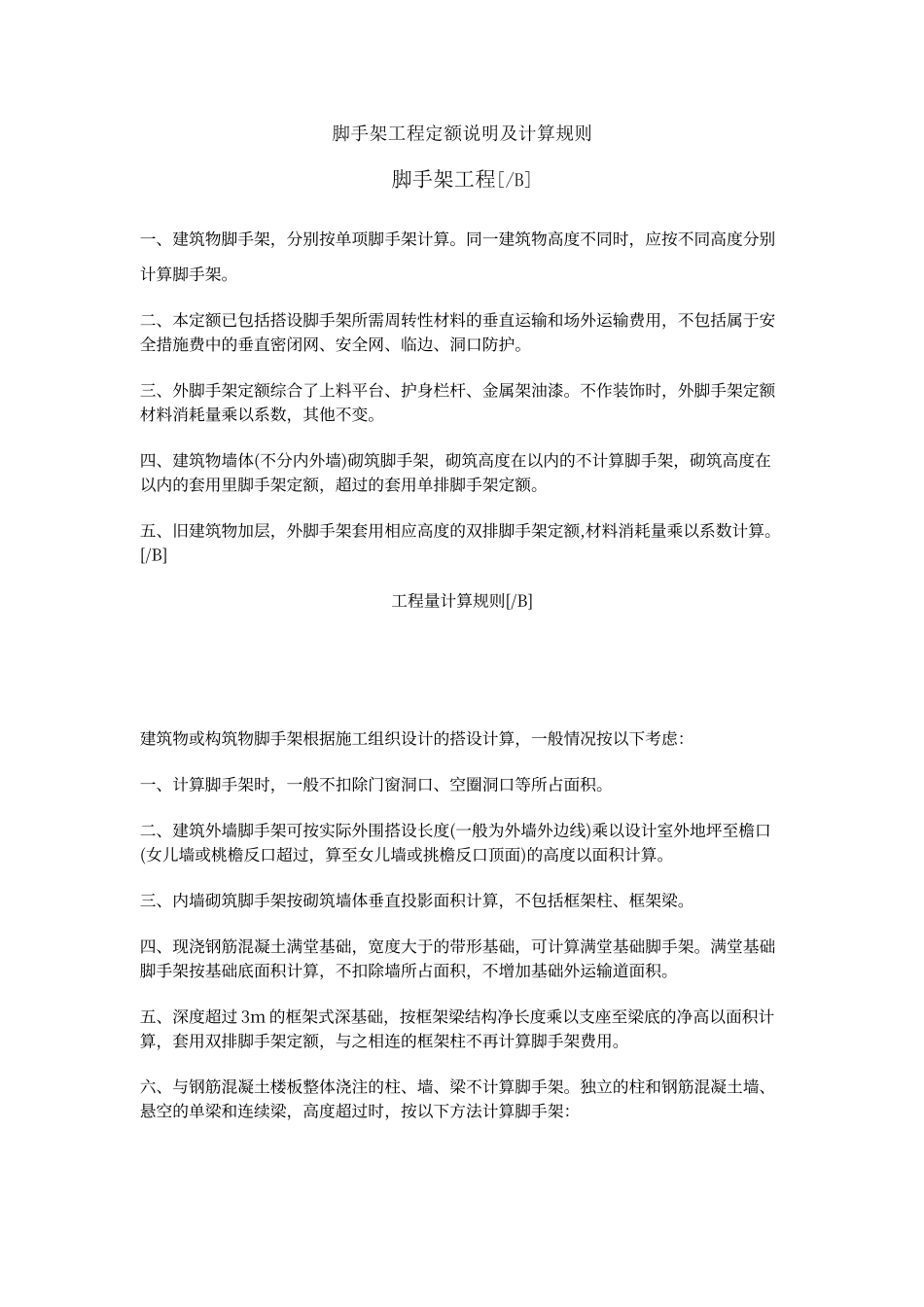

脚手架工程定额说明及计算规则脚手架工程[/B]一、建筑物脚手架,分别按单项脚手架计算
同一建筑物高度不同时,应按不同高度分别计算脚手架
二、本定额已包括搭设脚手架所需周转性材料的垂直运输和场外运输费用,不包括属于安全措施费中的垂直密闭网、安全网、临边、洞口防护
三、外脚手架定额综合了上料平台、护身栏杆、金属架油漆
不作装饰时,外脚手架定额材料消耗量乘以系数,其他不变
四、建筑物墙体(不分内外墙)砌筑脚手架,砌筑高度在以内的不计算脚手架,砌筑高度在以内的套用里脚手架定额,超过的套用单排脚手架定额
五、旧建筑物加层,外脚手架套用相应高度的双排脚手架定额,材料消耗量乘以系数计算
[/B]工程量计算规则[/B] 建筑物或构筑物脚手架根据施工组织设计的搭设计算,一般情况按以下考虑:一、计算脚手架时,一般不扣除门窗洞口、空圈洞口等所占面积
二、建筑外墙脚手架可按实际外围搭设长度(一般为外墙外边线)乘以设计室外地坪至檐口(女儿墙或桃檐反口超过,算至女儿墙或挑檐反口顶面)的高度以面积计算
三、内墙砌筑脚手架按砌筑墙体垂直投影面积计算,不包括框架柱、框架梁
四、现浇钢筋混凝土满堂基础,宽度大于的带形基础,可计算满堂基础脚手架
满堂基础脚手架按基础底面积计算,不扣除墙所占面积,不增加基础外运输道面积
五、深度超过 3m 的框架式深基础,按框架梁结构净长度乘以支座至梁底的净高以面积计算,套用双排脚手架定额,与之相连的框架柱不再计算脚手架费用
六、与钢筋混凝土楼板整体浇注的柱、墙、梁不计算脚手架

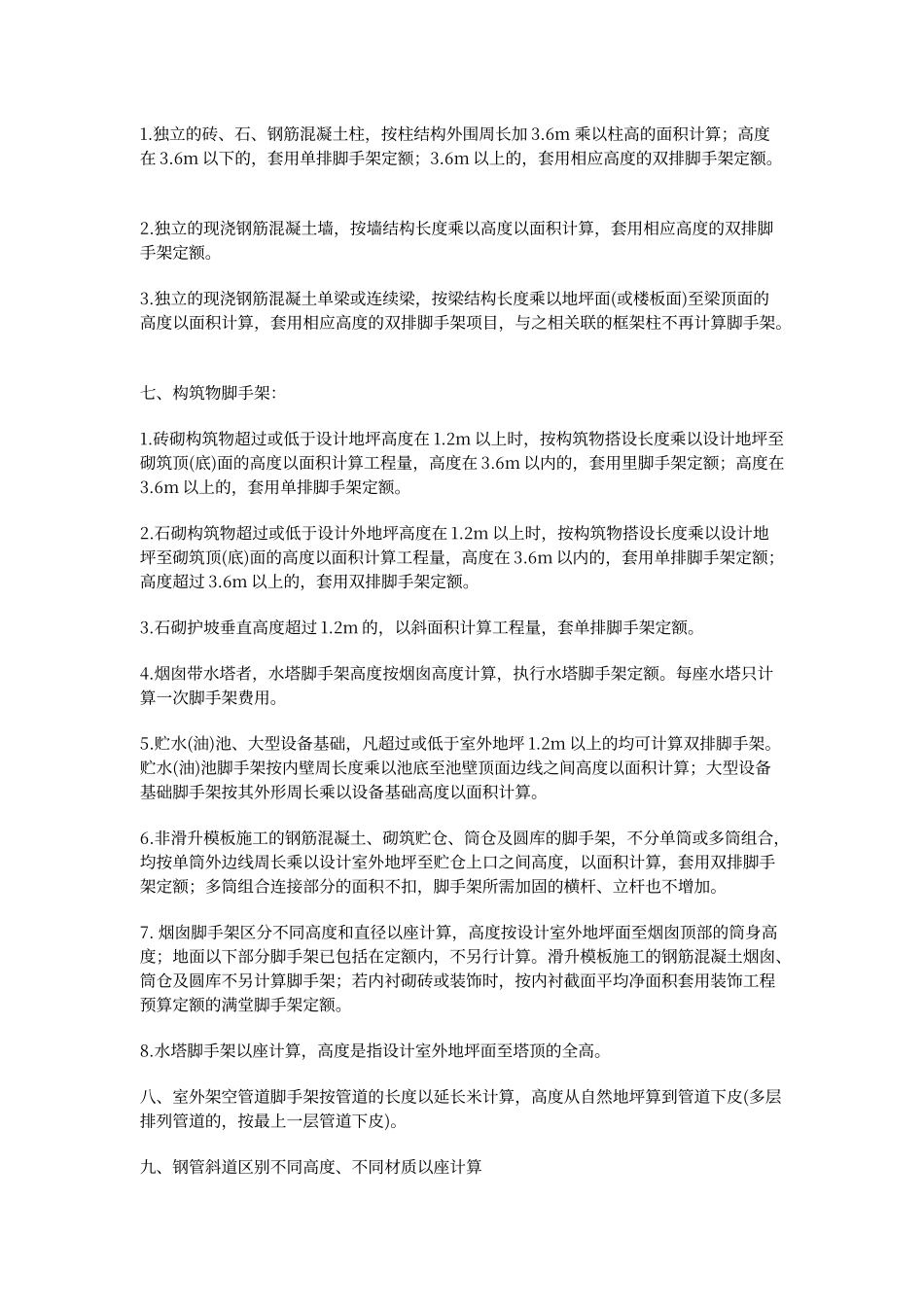

独立的柱和钢筋混凝土墙、悬空的单梁和连续梁,高度超过时,按以下方法计算脚手架:1
独立的砖、石、钢筋混凝土柱,按柱结构外围周长加 3
6m 乘以柱高的面积计算;高度在 3
6m 以下的,套用单排脚手架定额;3
6m 以上的,套用相应高度的双排脚手架定额
独立的现浇钢筋混凝土墙,按墙结构长度乘以高度以面
