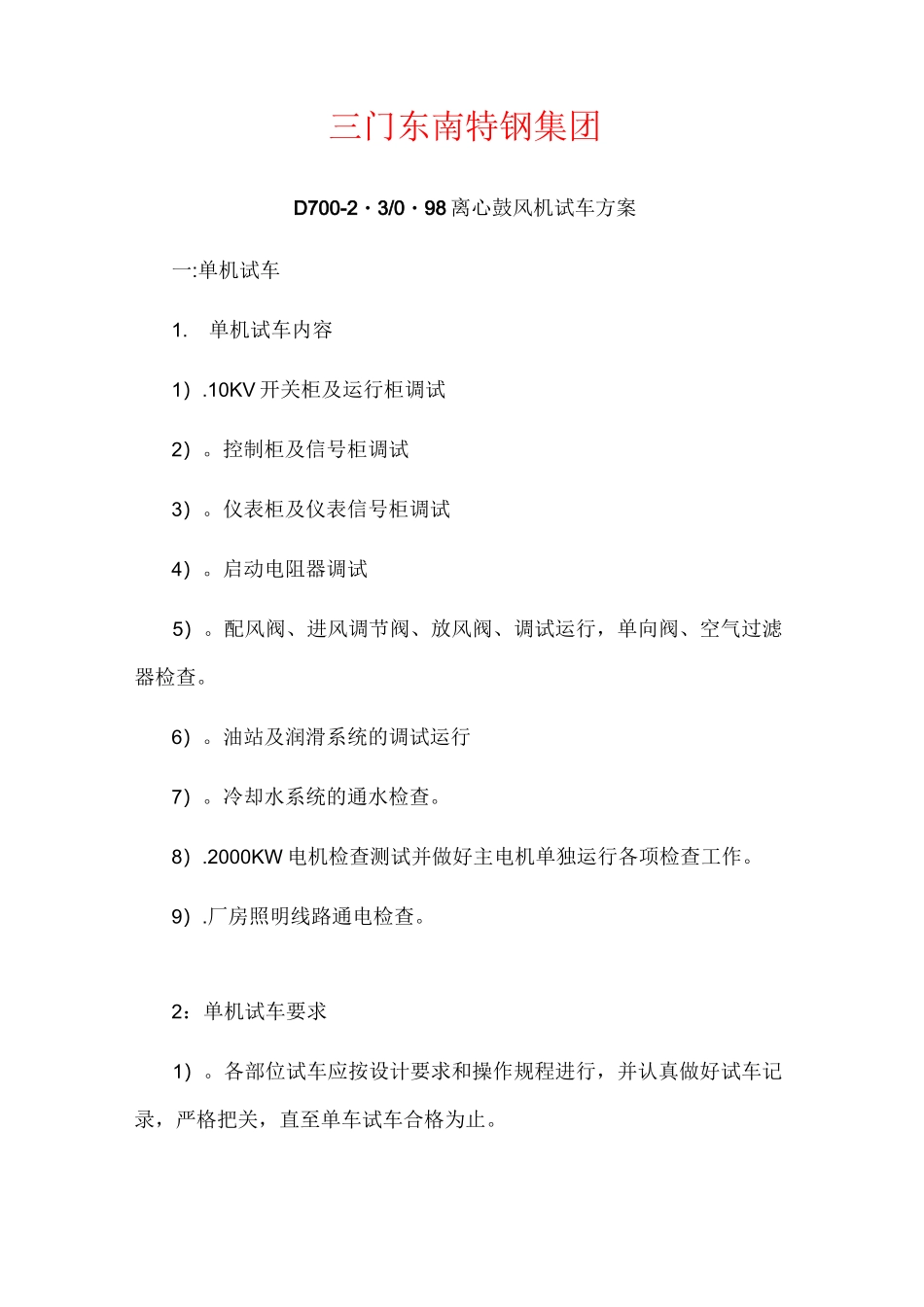

三门东南特钢集团D700-2・3/0・98 离心鼓风机试车方案一:单机试车1
单机试车内容1)
10KV 开关柜及运行柜调试2)
控制柜及信号柜调试3)
仪表柜及仪表信号柜调试4)
启动电阻器调试5)
配风阀、进风调节阀、放风阀、调试运行,单向阀、空气过滤器检查
油站及润滑系统的调试运行7)
冷却水系统的通水检查
2000KW 电机检查测试并做好主电机单独运行各项检查工作
厂房照明线路通电检查

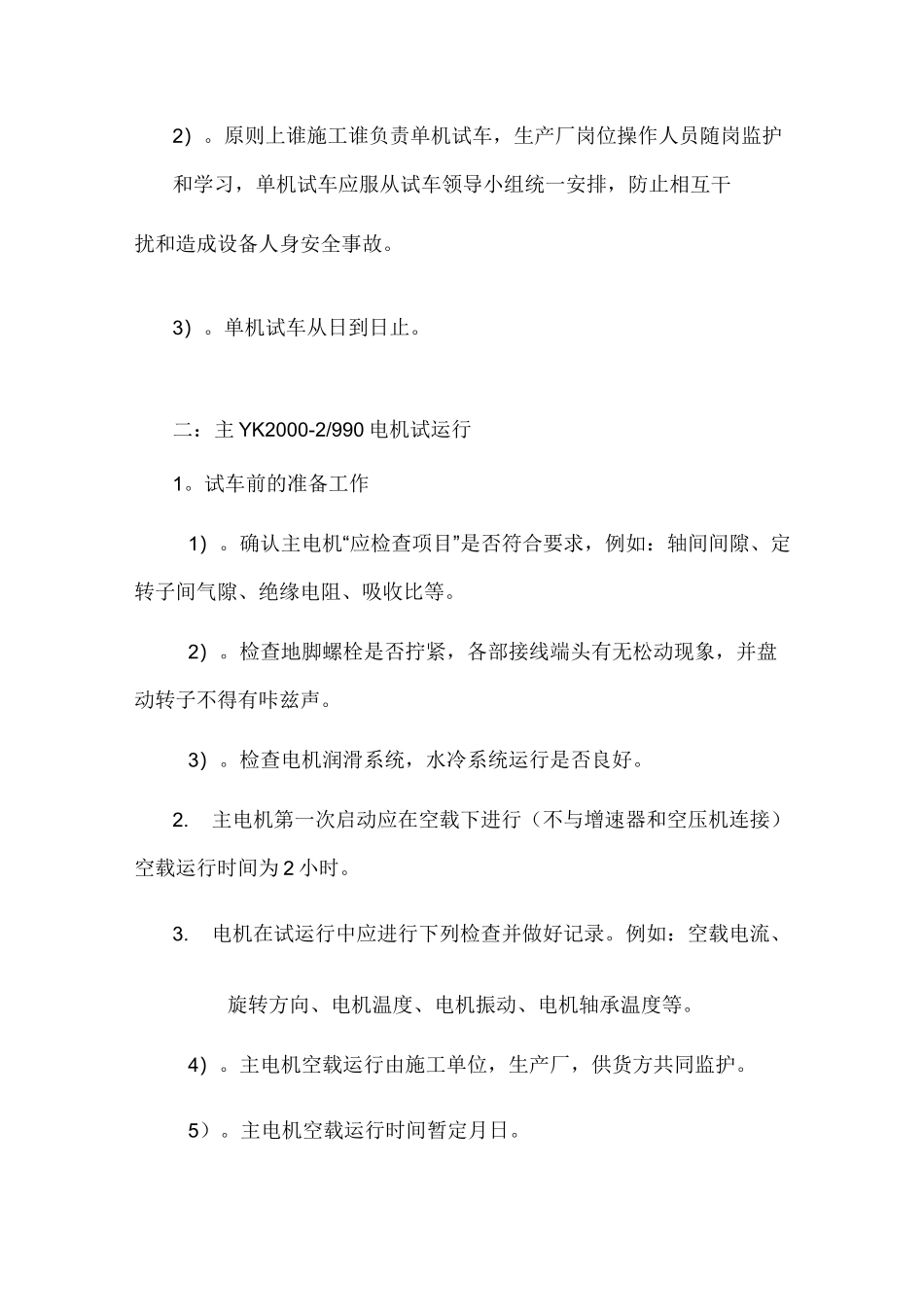

2:单机试车要求1)
各部位试车应按设计要求和操作规程进行,并认真做好试车记录,严格把关,直至单车试车合格为止
原则上谁施工谁负责单机试车,生产厂岗位操作人员随岗监护和学习,单机试车应服从试车领导小组统一安排,防止相互干扰和造成设备人身安全事故
单机试车从日到日止
二:主 YK2000-2/990 电机试运行1
试车前的准备工作1)
确认主电机“应检查项目”是否符合要求,例如:轴间间隙、定转子间气隙、绝缘电阻、吸收比等
检查地脚螺栓是否拧紧,各部接线端头有无松动现象,并盘动转子不得有咔兹声
检查电机润滑系统,水冷系统运行是否良好
主电机第一次启动应在空载下进行(不与增速器和空压机连接)空载运行时间为 2 小时
电机在试运行中应进行下列检查并做好记录
例如:空载电流、旋转方向、电机温度、电机振动、电机轴承温度等
主电机空载运行由施工单位,生产厂,供货方共同监护
主电机空载运行时间暂定月日

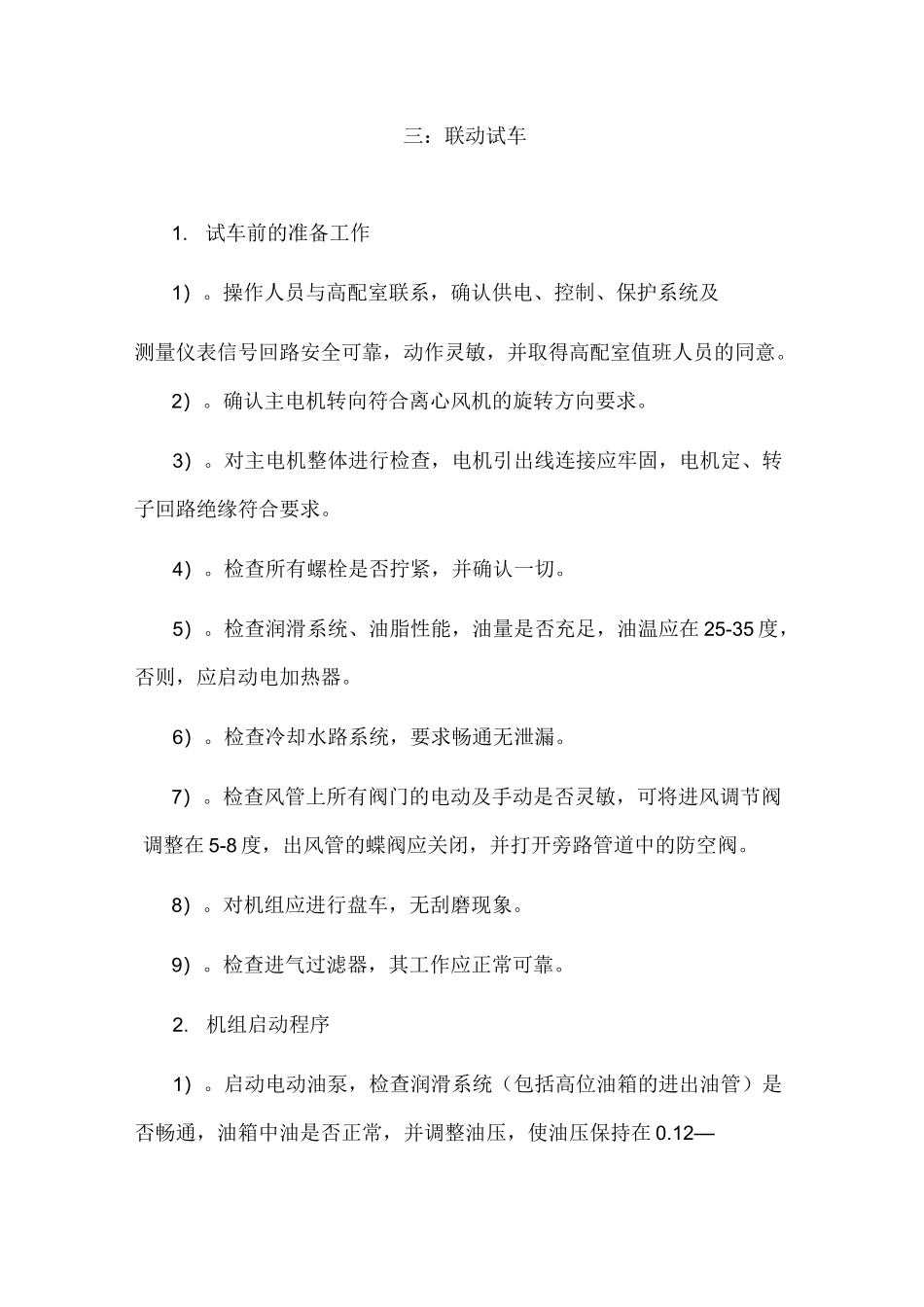

三:联动试车1
试车前的准备工作1)
操作人员与高配室联系,确认供电、控制、保护系统及测量仪表信号回路安全可靠,动作灵敏,并取得高配室值班人员的同意
确认主电机转向符合离心风机的旋转方向要求
对主电机整体进行检查,电机引出线连接应牢固,电机定、转子回路绝缘符合要求
检查所有螺栓是否拧紧,并确认一切
检查润滑系统、油脂
