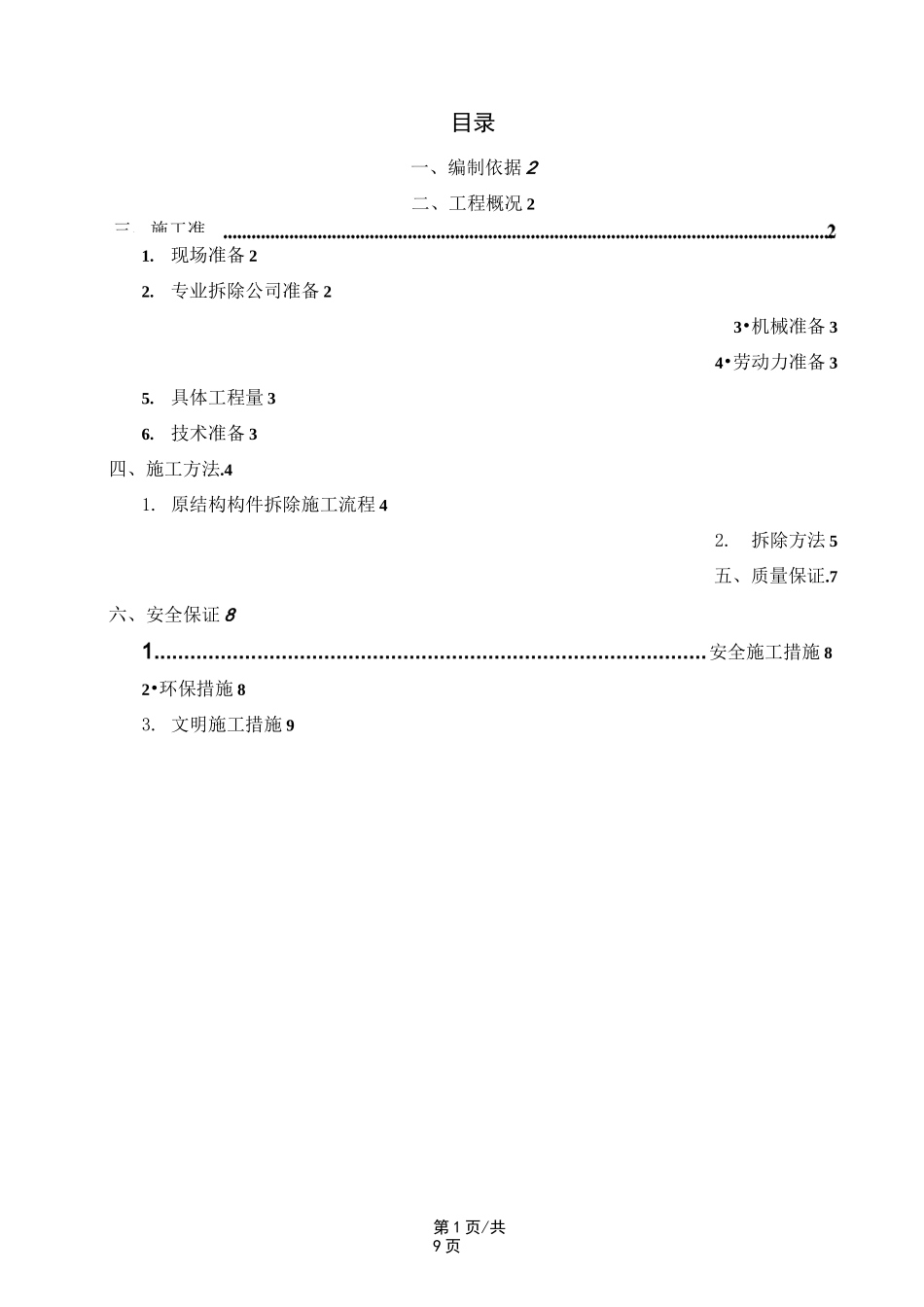

第 1 页/共9 页三、施工准目录一、编制依据 2二、工程概况 21
现场准备 22

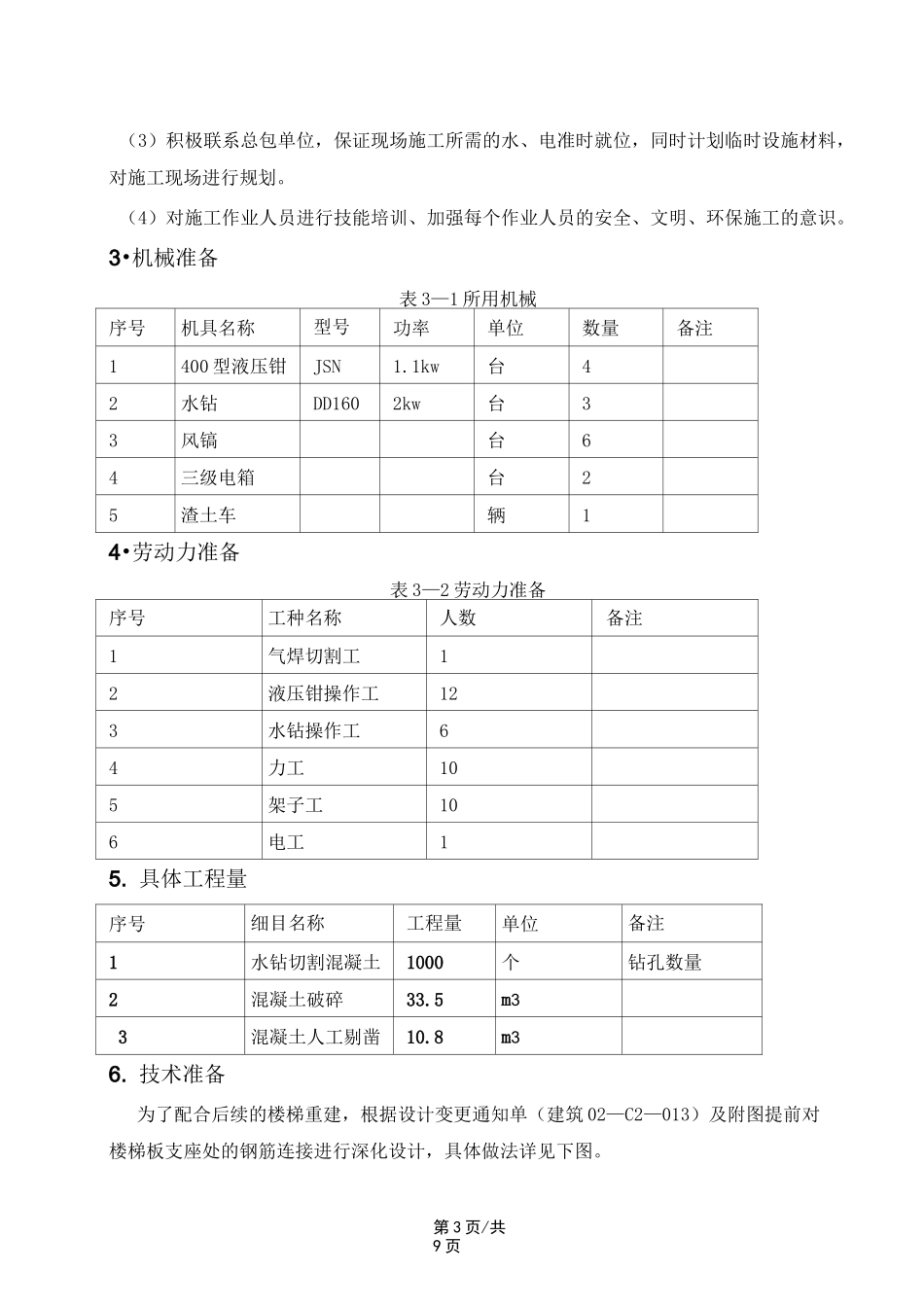

专业拆除公司准备 23•机械准备 34•劳动力准备 35
具体工程量 36
技术准备 3四、施工方法
原结构构件拆除施工流程 42
拆除方法 5五、质量保证
7六、安全保证 81
安全施工措施 82•环保措施 83

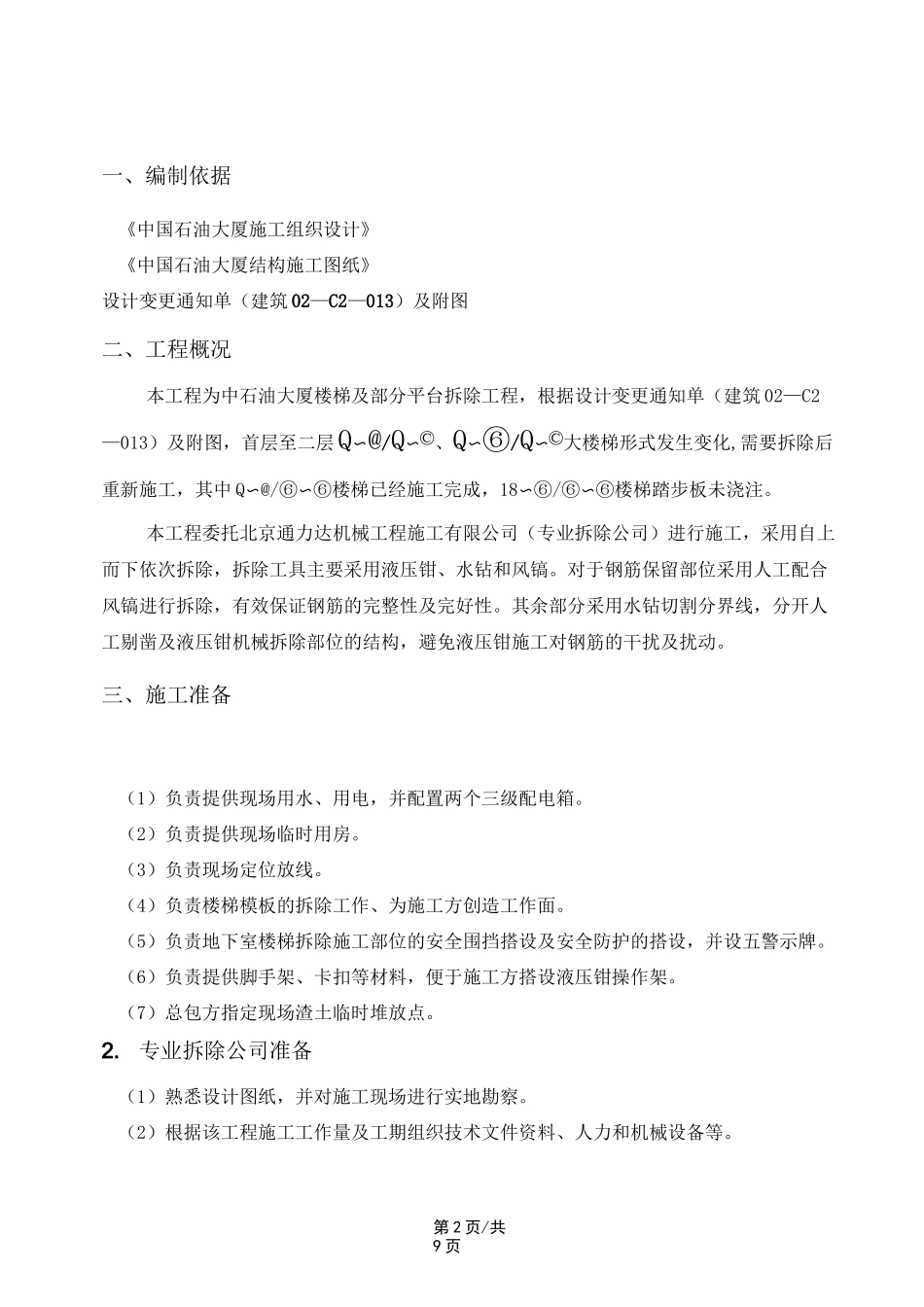

文明施工措施 9第 2 页/共9 页一、编制依据《中国石油大厦施工组织设计》《中国石油大厦结构施工图纸》设计变更通知单(建筑 02—C2—013)及附图二、工程概况本工程为中石油大厦楼梯及部分平台拆除工程,根据设计变更通知单(建筑 02—C2—013)及附图,首层至二层Q〜@/Q〜©、Q〜⑥/Q〜©大楼梯形式发生变化,需要拆除后重新施工,其中 Q〜@/⑥〜⑥楼梯已经施工完成,18〜⑥/⑥〜⑥楼梯踏步板未浇注
本工程委托北京通力达机械工程施工有限公司(专业拆除公司)进行施工,采用自上而下依次拆除,拆除工具主要采用液压钳、水钻和风镐
对于钢筋保留部位采用人工配合风镐进行拆除,有效保证钢筋的完整性及完好性
其余部分采用水钻切割分界线,分开人工剔凿及液压钳机械拆除部位的结构,避免液压钳施工对钢筋的干扰及扰动
三、施工准备(1)负责提供现场用水、用电,并配置两个三级配电箱
(2)负责提供现场临时用房
(3)负责现场定位放线
(4)负责楼梯模板的拆除工作、为施工方创造工作面
(5)负责地下室楼梯拆除施工部位的安全围挡搭设及安全防护的搭设,并设五警示牌
(6)负责提供脚手架、卡扣等材料,便于施工方搭设液压钳操作架
(7)总包方指定现场渣土临时堆放点
专业拆除公司准备(1)熟悉设计图纸,并对施工现场进行
