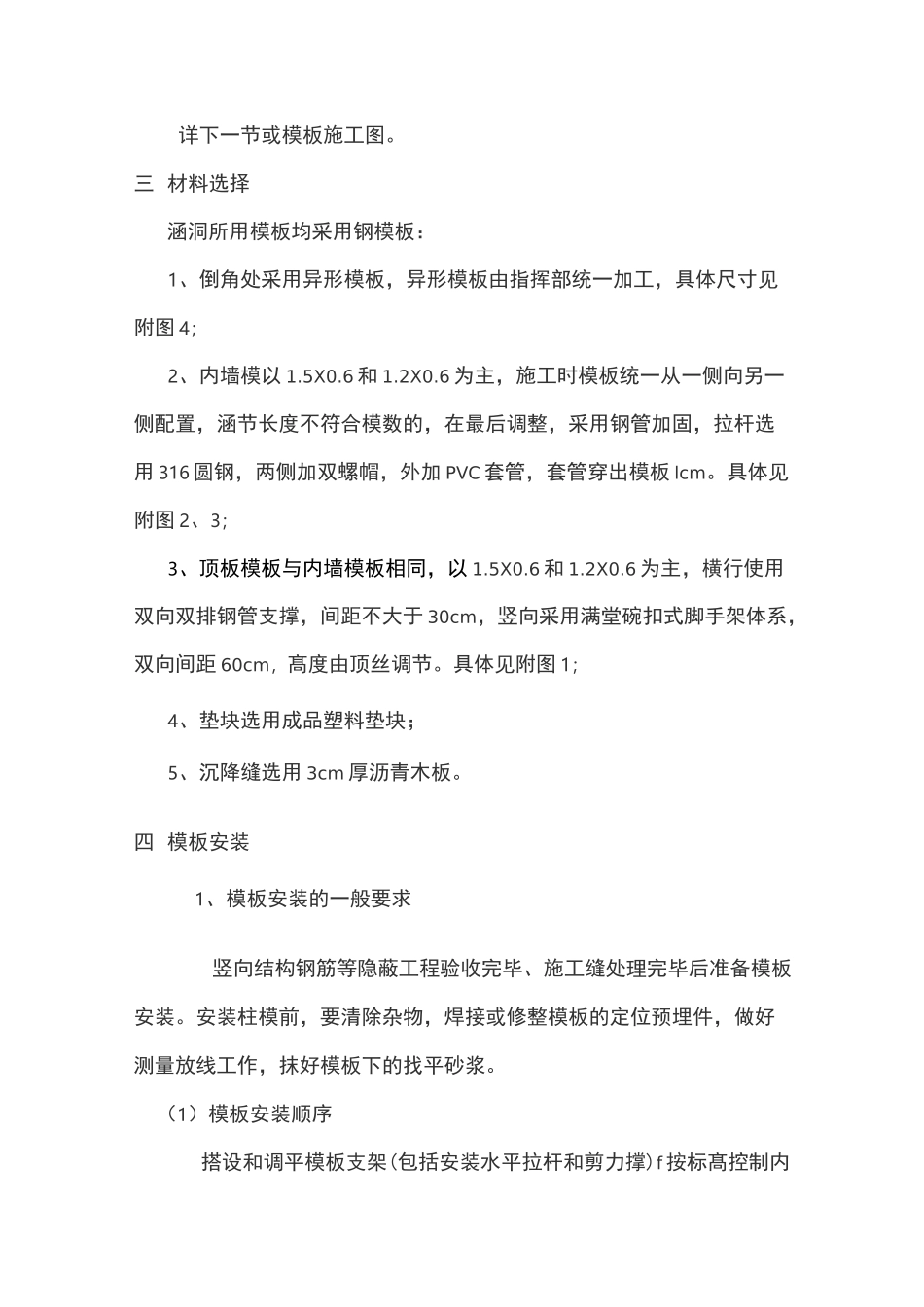

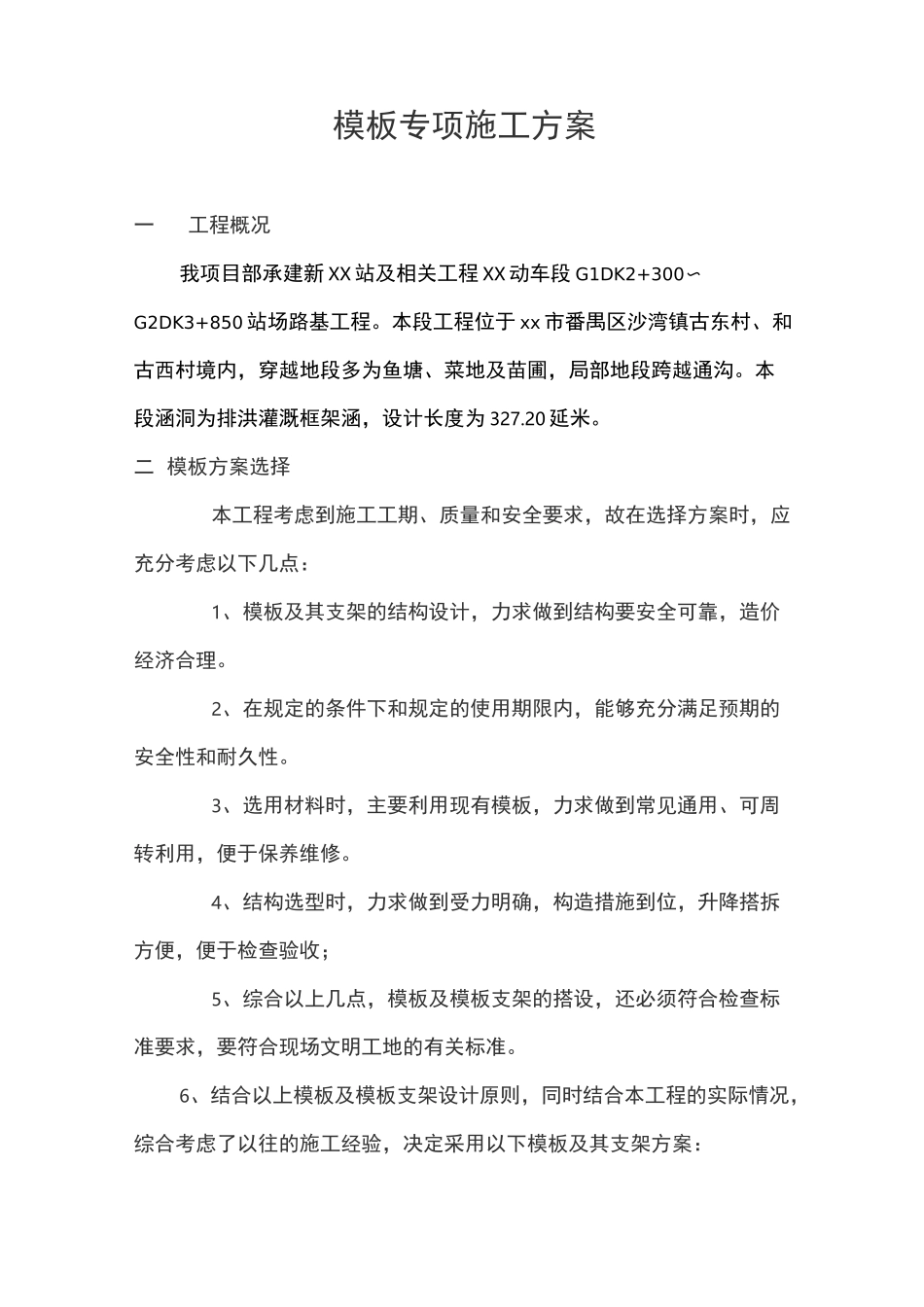

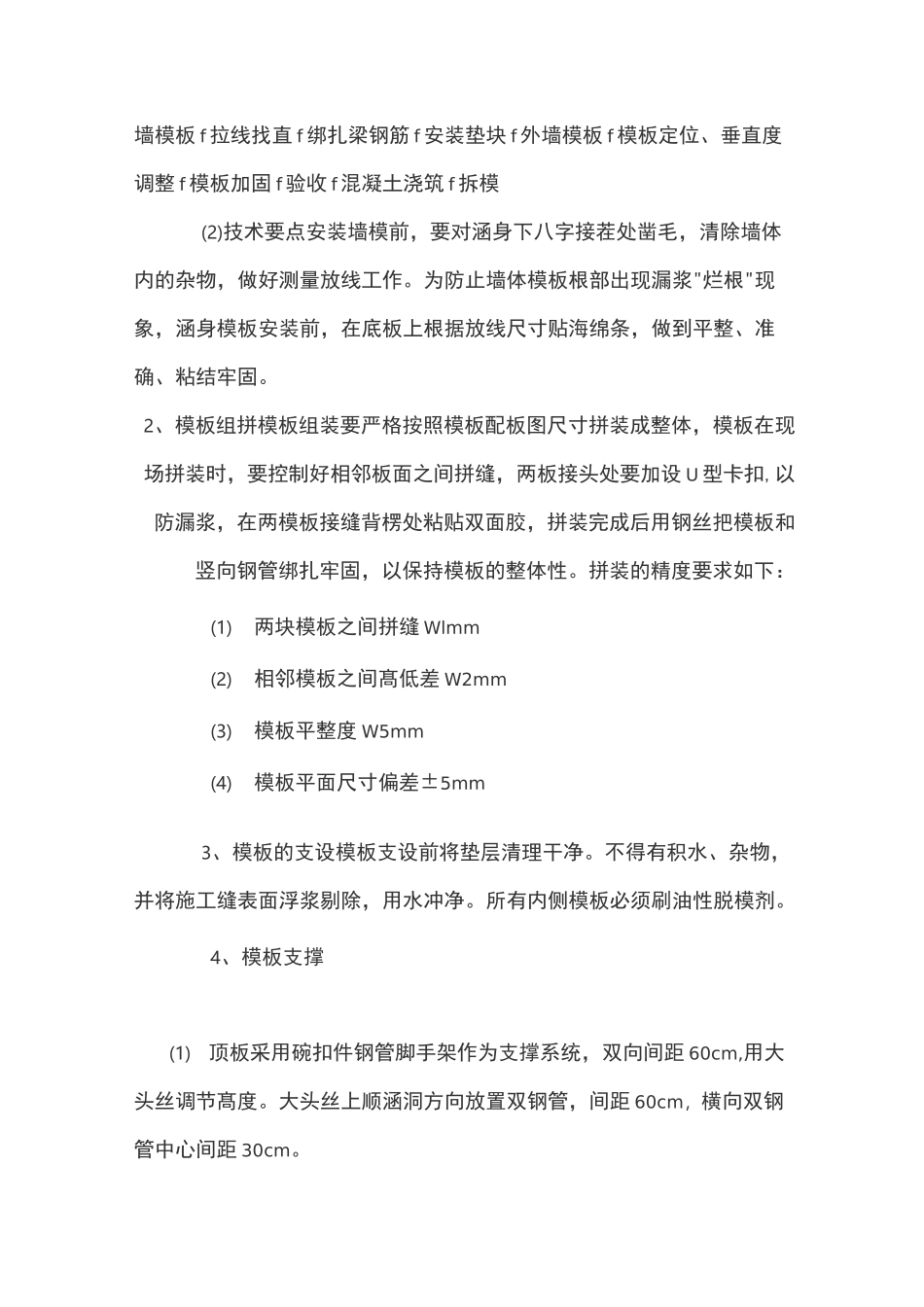

模板专项施工方案一工程概况我项目部承建新 XX 站及相关工程 XX 动车段 G1DK2+300〜G2DK3+850 站场路基工程。本段工程位于 xx 市番禺区沙湾镇古东村、和古西村境内,穿越地段多为鱼塘、菜地及苗圃,局部地段跨越通沟。本段涵洞为排洪灌溉框架涵,设计长度为 327.20 延米。二 模板方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。3、选用材料时,主要利用现有模板,力求做到常见通用、可周转利用,便于保养维修。4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合检查标准要求,要符合现场文明工地的有关标准。6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下模板及其支架方案:详下一节或模板施工图。三 材料选择涵洞所用模板均采用钢模板:1、倒角处采用异形模板,异形模板由指挥部统一加工,具体尺寸见附图 4;2、内墙模以 1.5X0.6 和 1.2X0.6 为主,施工时模板统一从一侧向另一侧配置,涵节长度不符合模数的,在最后调整,采用钢管加固,拉杆选用 316 圆钢,两侧加双螺帽,外加 PVC 套管,套管穿出模板 lcm。具体见附图 2、3;3、顶板模板与内墙模板相同,以 1.5X0.6 和 1.2X0.6 为主,横行使用双向双排钢管支撑,间距不大于 30cm,竖向采用满堂碗扣式脚手架体系,双向间距 60cm,髙度由顶丝调节。具体见附图 1;4、垫块选用成品塑料垫块;5、沉降缝选用 3cm 厚沥青木板。四 模板安装1、模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。(1)模板安装顺序搭设和调平模板支架(包括安装水平拉杆和剪力撑)f 按标髙控制内墙模板 f 拉线找直 f 绑扎梁钢筋 f 安装垫块 f 外墙模板 f 模板定位、垂直度调整 f 模板加固 f 验收 f 混凝土浇筑 f 拆模(2)技术要点安装墙模前,要对涵身下八字接茬处凿毛,清除墙体内的杂物,做好测量放线工作。为防止墙体模板根部出现漏浆"烂根"现象,涵身模板安装前,在底板上根据放线尺寸贴海绵条,做到平...
