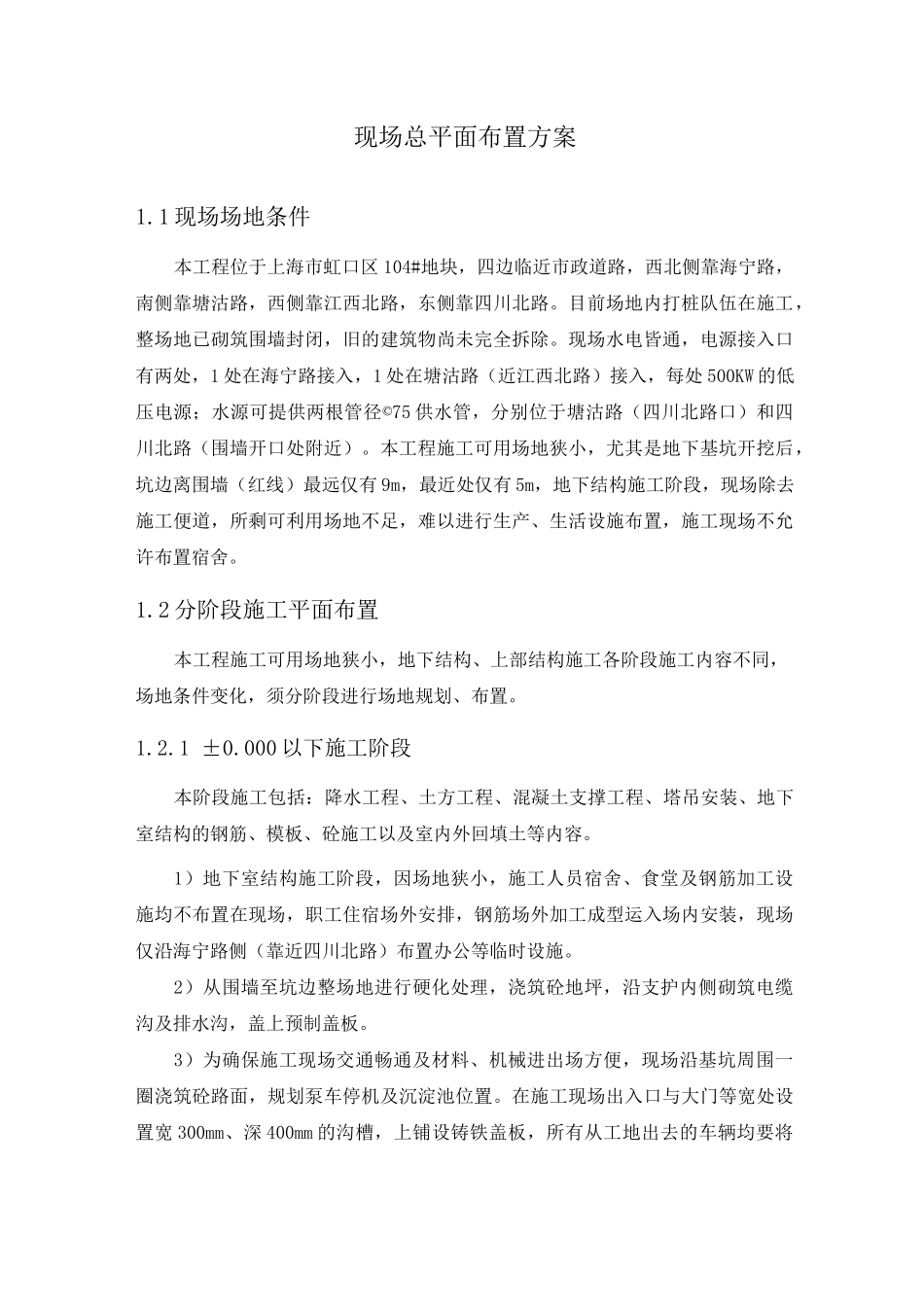

现场总平面布置方案1.1 现场场地条件本工程位于上海市虹口区 104#地块,四边临近市政道路,西北侧靠海宁路,南侧靠塘沽路,西侧靠江西北路,东侧靠四川北路。目前场地内打桩队伍在施工,整场地已砌筑围墙封闭,旧的建筑物尚未完全拆除。现场水电皆通,电源接入口有两处,1 处在海宁路接入,1 处在塘沽路(近江西北路)接入,每处 500KW 的低压电源;水源可提供两根管径©75 供水管,分别位于塘沽路(四川北路口)和四川北路(围墙开口处附近)。本工程施工可用场地狭小,尤其是地下基坑开挖后,坑边离围墙(红线)最远仅有 9m,最近处仅有 5m,地下结构施工阶段,现场除去施工便道,所剩可利用场地不足,难以进行生产、生活设施布置,施工现场不允许布置宿舍。1.2 分阶段施工平面布置本工程施工可用场地狭小,地下结构、上部结构施工各阶段施工内容不同,场地条件变化,须分阶段进行场地规划、布置。1.2.1 ±0.000 以下施工阶段本阶段施工包括:降水工程、土方工程、混凝土支撑工程、塔吊安装、地下室结构的钢筋、模板、砼施工以及室内外回填土等内容。1)地下室结构施工阶段,因场地狭小,施工人员宿舍、食堂及钢筋加工设施均不布置在现场,职工住宿场外安排,钢筋场外加工成型运入场内安装,现场仅沿海宁路侧(靠近四川北路)布置办公等临时设施。2)从围墙至坑边整场地进行硬化处理,浇筑砼地坪,沿支护内侧砌筑电缆沟及排水沟,盖上预制盖板。3)为确保施工现场交通畅通及材料、机械进出场方便,现场沿基坑周围一圈浇筑砼路面,规划泵车停机及沉淀池位置。在施工现场出入口与大门等宽处设置宽 300mm、深 400mm 的沟槽,上铺设铸铁盖板,所有从工地出去的车辆均要将泥水冲洗干净,泥水经沉淀后,排入市政管道,沉淀池专人定期清理。4)临时供水、供电,从场地的两处水源接干管至各个施工部位,根据需要留出接头位置。供电由配电箱沿基坑布置,铺设在电缆沟内引至专用配电箱,供生产、办公及现场照明用电,场地四周设大功率镝灯。5)本工程拟布置 3 台大型塔吊,基本上可覆盖整个施工区域。周转材料尽可能布置在塔吊工作范围内,减少二次搬运。考虑 2 台塔吊在土方开挖前安装,土方开挖、支撑施工时即可使用,主塔吊 K50 在底板施工完毕后进行安装,地下结构施工时即可投入使用。具体塔吊基础选型及安装方案将在工程中标后根据具体现场情况确定呈报详细方案。6)地下部分施工平面布置图见 1.2-1。1.2.2 ±0.000 以上主体...
