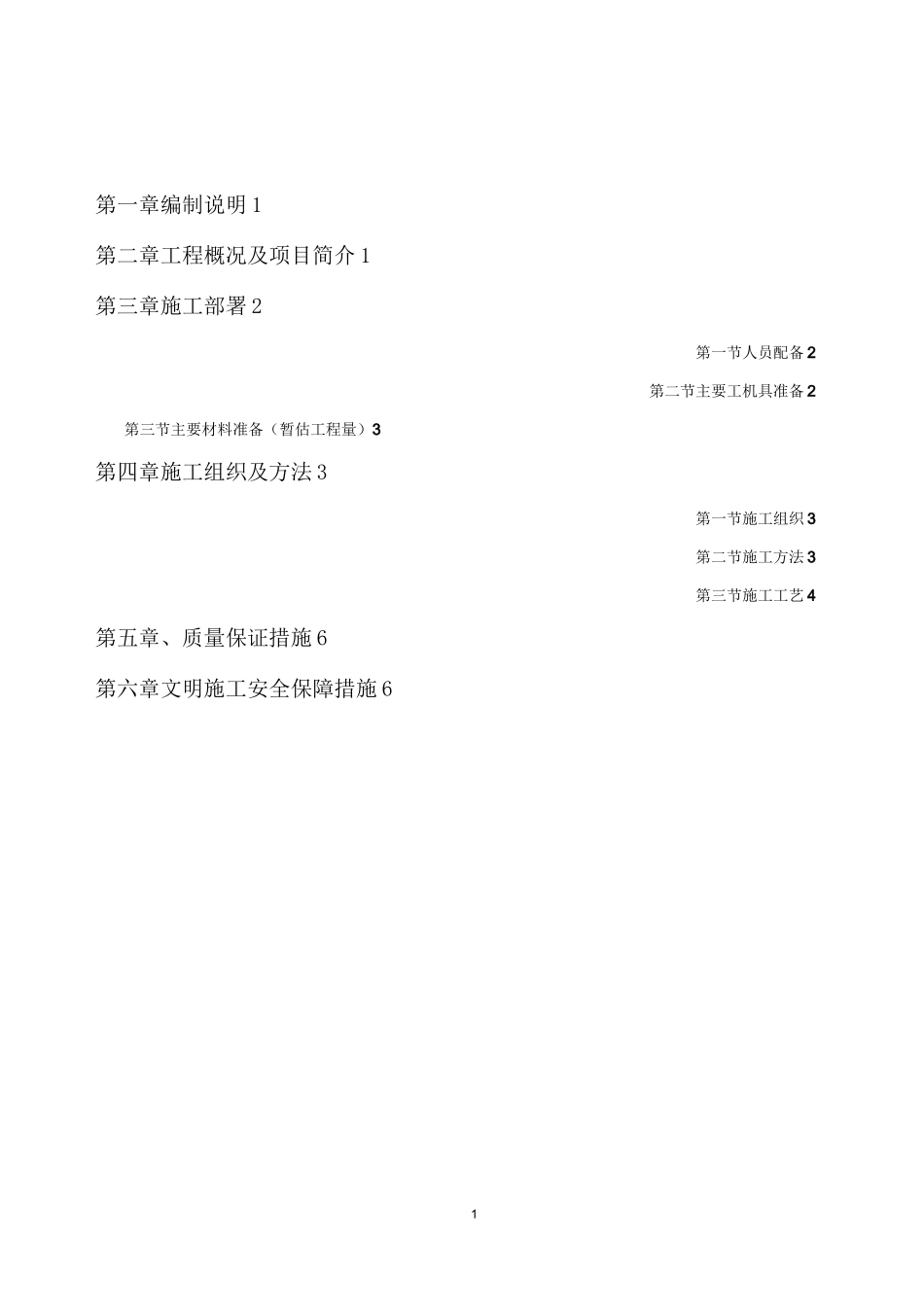

1第一章编制说明 1第二章工程概况及项目简介 1第三章施工部署 2第一节人员配备 2第二节主要工机具准备 2第三节主要材料准备(暂估工程量)3第四章施工组织及方法 3第一节施工组织 3第二节施工方法 3第三节施工工艺 4第五章、质量保证措施 6第六章文明施工安全保障措施 61第一章编制说明1 号楼-3 号楼之间为雍和园三期小区道路主出入口,为了方便 2 号楼及 3 号楼施工便利,以及为优筑体系穿插施工提供条件,此出入口现需开通
第二章工程概况及项目简介工程名称:工程地址:设计单位:建设单位:监理单位:施工单位:本工程位于惠州市惠城区金榜路与古塘坳大道交叉口西北角,主总用地面积23739
,总建筑面积 109886 其中地下建筑面积 14025 mJ第三章施工部署第一节人员配制序号主要工作人数1围挡、大门范围测量放线4 人2围挡、大门基础施工6 人3围挡支撑立柱施工4 人4围挡彩钢板及大门施工4 人5配套设备施工4 人67第二节主要工机具准备主要机具包括:尖、平头铁锹、板手、铁铲、手锤、手推车、铁镐、钢尺、水平尺2梅花板手、电焊机等

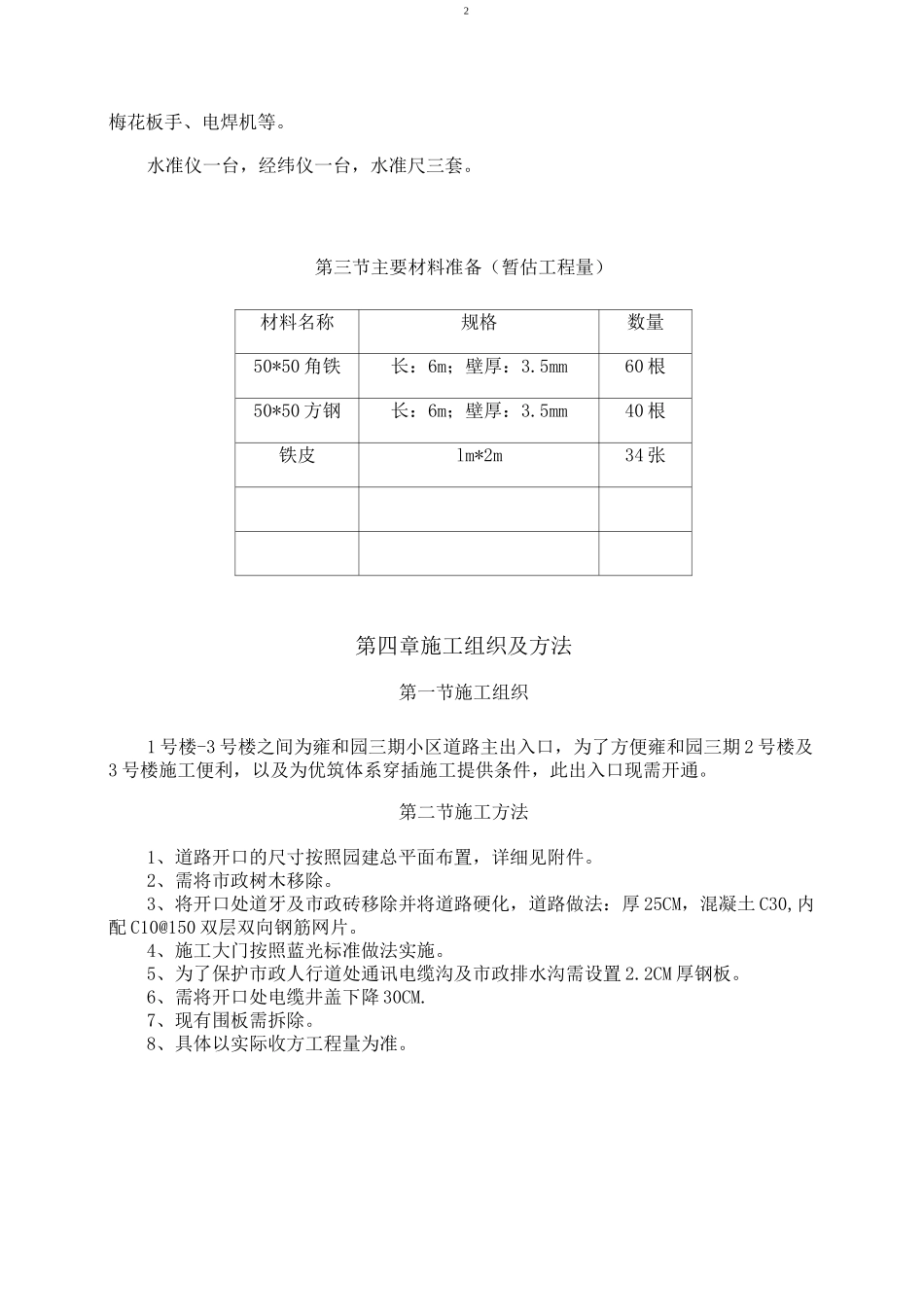

水准仪一台,经纬仪一台,水准尺三套
第三节主要材料准备(暂估工程量)材料名称规格数量50*50 角铁长:6m;壁厚:3
5mm60 根50*50 方钢长:6m;壁厚:3
5mm40 根铁皮lm*2m34 张第四章施工组织及方法第一节施工组织1 号楼-3 号楼之间为雍和园三期小区道路主出入口,为了方便雍和园三期 2 号楼及3 号楼施工便利,以及为优筑体系穿插施工提供条件,此出入口现需开通
第二节施工方法1、道路开口的尺寸按照园建总平面布置,详细见附件
2、需将市政树木移除
3、将开口处道牙及市政砖移除并将道路硬化,道路做法:厚 25CM,混凝土 C30,内配 C10@150 双层双向钢筋网片
4、施工大门按照蓝光标准做法实施
5、为了保护
