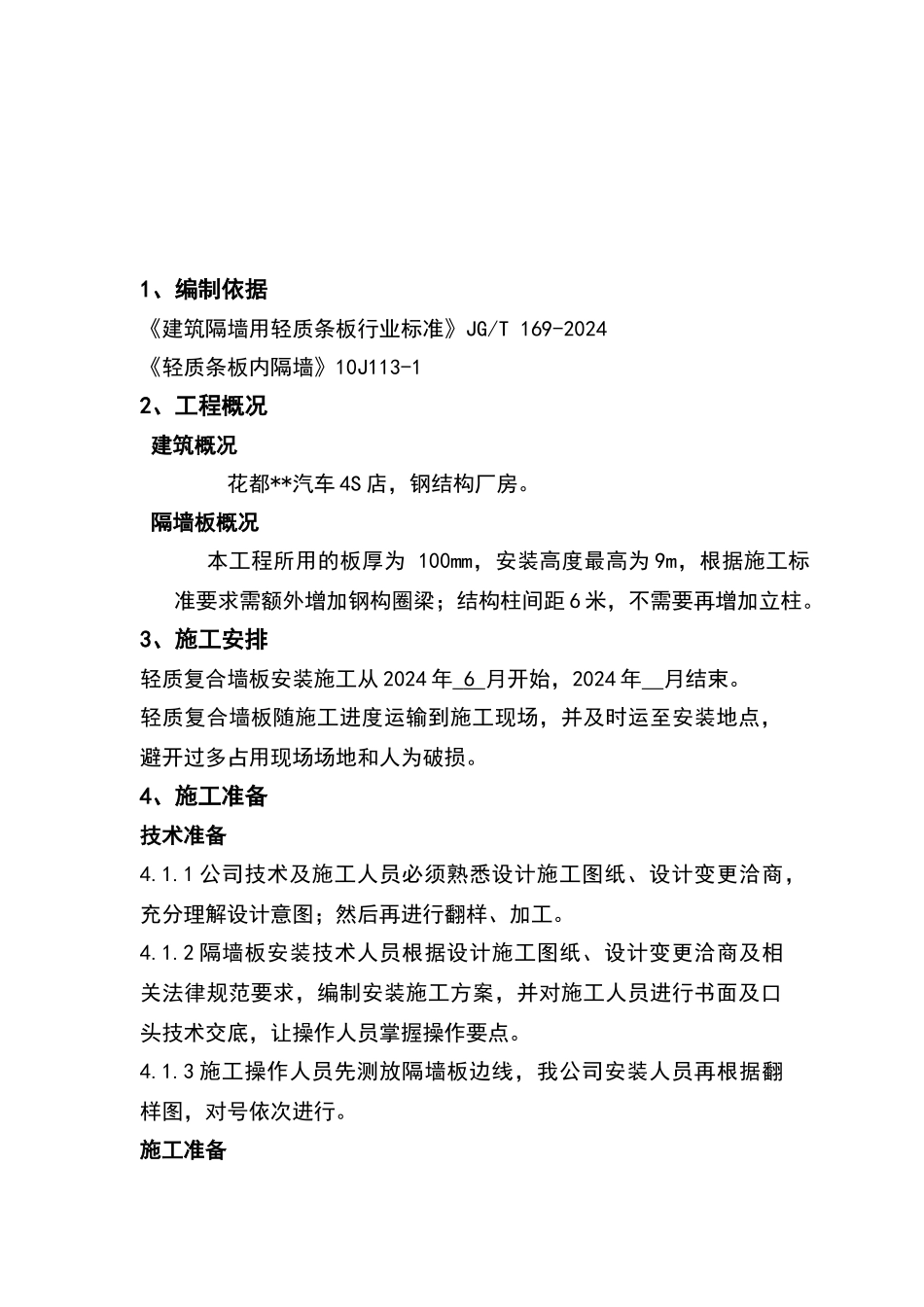

花都 4S 店隔墙工程轻质隔墙板施工专项方案 中山市创能新型建材有限公司目 录1 编制依据 ………………………2 工程概况 ………………………3 施工安排 ………………………4 施工准备 ………………………5 施工方法及技术措施 ………………………6 各项施工管理措施 ………………………7 工程验收 ………………………8 主要节点做法 ………………………1、编制依据《建筑隔墙用轻质条板行业标准》JG/T 169-2024《轻质条板内隔墙》10J113-1 2、工程概况 建筑概况 花都**汽车 4S 店,钢结构厂房
隔墙板概况本工程所用的板厚为 100mm,安装高度最高为 9m,根据施工标准要求需额外增加钢构圈梁;结构柱间距 6 米,不需要再增加立柱
3、施工安排轻质复合墙板安装施工从 2024 年 6 月开始,2024 年 月结束
轻质复合墙板随施工进度运输到施工现场,并及时运至安装地点,避开过多占用现场场地和人为破损
4、施工准备技术准备4
1 公司技术及施工人员必须熟悉设计施工图纸、设计变更洽商,充分理解设计意图;然后再进行翻样、加工
2 隔墙板安装技术人员根据设计施工图纸、设计变更洽商及相关法律规范要求,编制安装施工方案,并对施工人员进行书面及口头技术交底,让操作人员掌握操作要点
3 施工操作人员先测放隔墙板边线,我公司安装人员再根据翻样图,对号依次进行
1 轻质复合墙板运至现场并验收完成,质量合格,资料齐全
轻质复合墙板安装地点清理洁净,墙边线测放且验收完成
轻质复合墙板安装辅助材料:导向支撑撬棒、木楔、抹灰板、拖线板、切割机、钢卡、射钉枪等相关工机具准备就序
6 劳动力计划序 号工 种人 数备 注1熟 工6可根据总包方进度需求适量增减人员2技 工23安全管理员14现场管理人员15、施工方法及技术措施隔墙板施工工艺流程轻质隔
