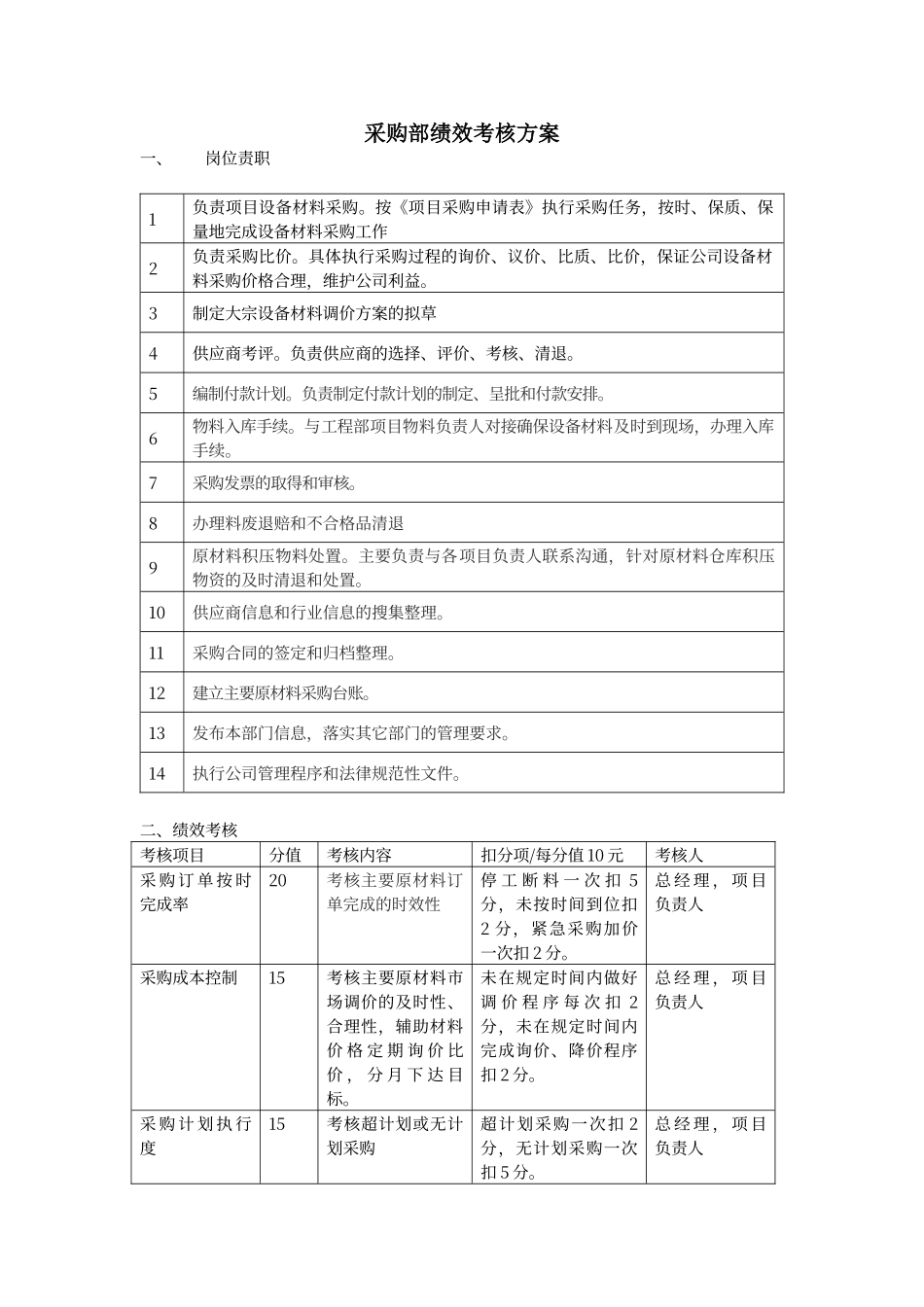

采购部绩效考核方案一、岗位责职1负责项目设备材料采购
按《项目采购申请表》执行采购任务,按时、保质、保量地完成设备材料采购工作2负责采购比价
具体执行采购过程的询价、议价、比质、比价,保证公司设备材料采购价格合理,维护公司利益
3制定大宗设备材料调价方案的拟草4供应商考评
负责供应商的选择、评价、考核、清退
5编制付款计划
负责制定付款计划的制定、呈批和付款安排
6物料入库手续
与工程部项目物料负责人对接确保设备材料及时到现场,办理入库手续
7采购发票的取得和审核
8办理料废退赔和不合格品清退9原材料积压物料处置
主要负责与各项目负责人联系沟通,针对原材料仓库积压物资的及时清退和处置
10供应商信息和行业信息的搜集整理
11采购合同的签定和归档整理
12建立主要原材料采购台账
13发布本部门信息,落实其它部门的管理要求
14执行公司管理程序和法律规范性文件

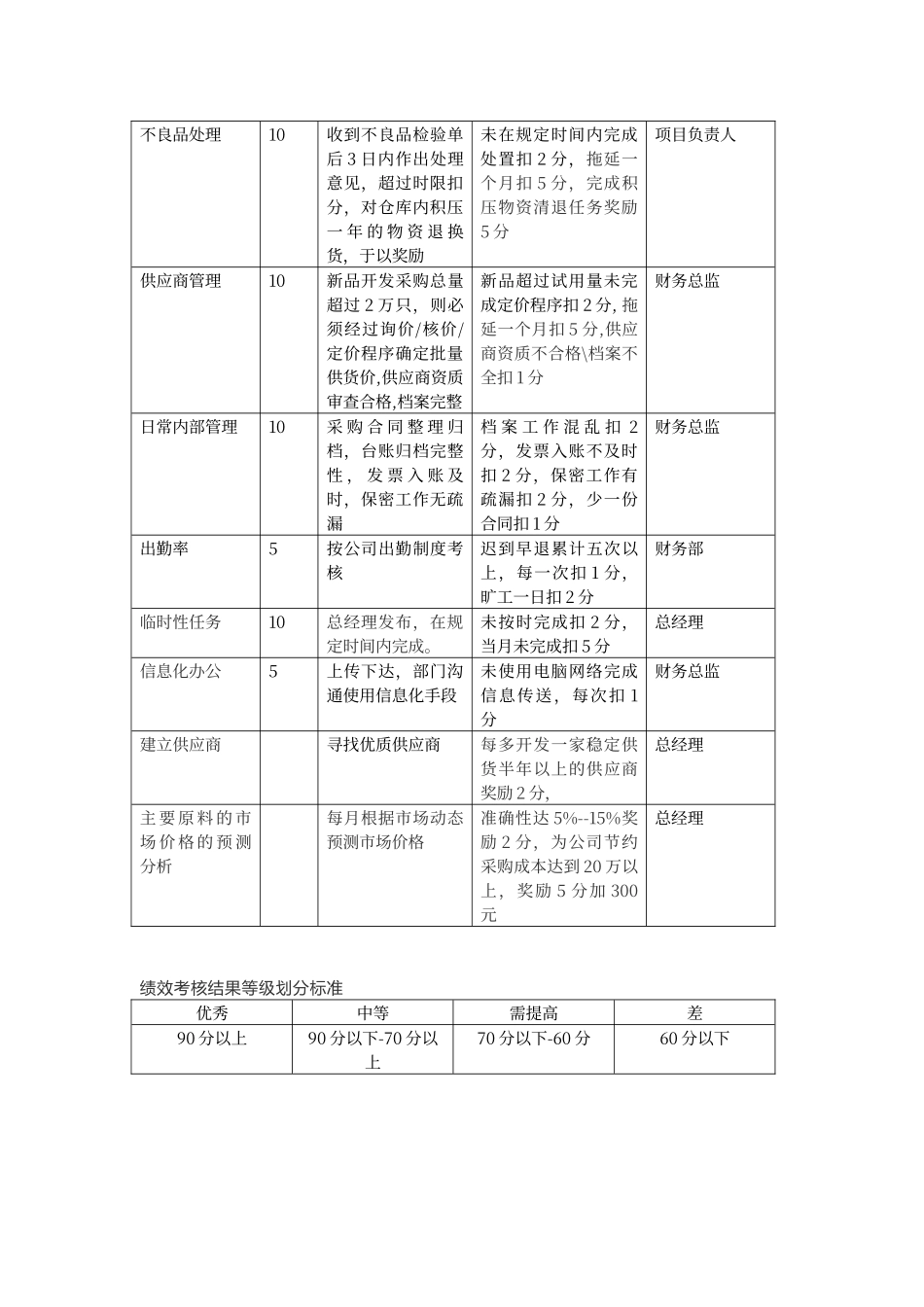

二、绩效考核考核项目分值考核内容扣分项/每分值 10 元考核人采 购 订 单 按 时完成率20考核主要原材料订单完成的时效性停 工 断 料 一 次 扣 5分,未按时间到位扣2 分,紧急采购加价一次扣 2 分
