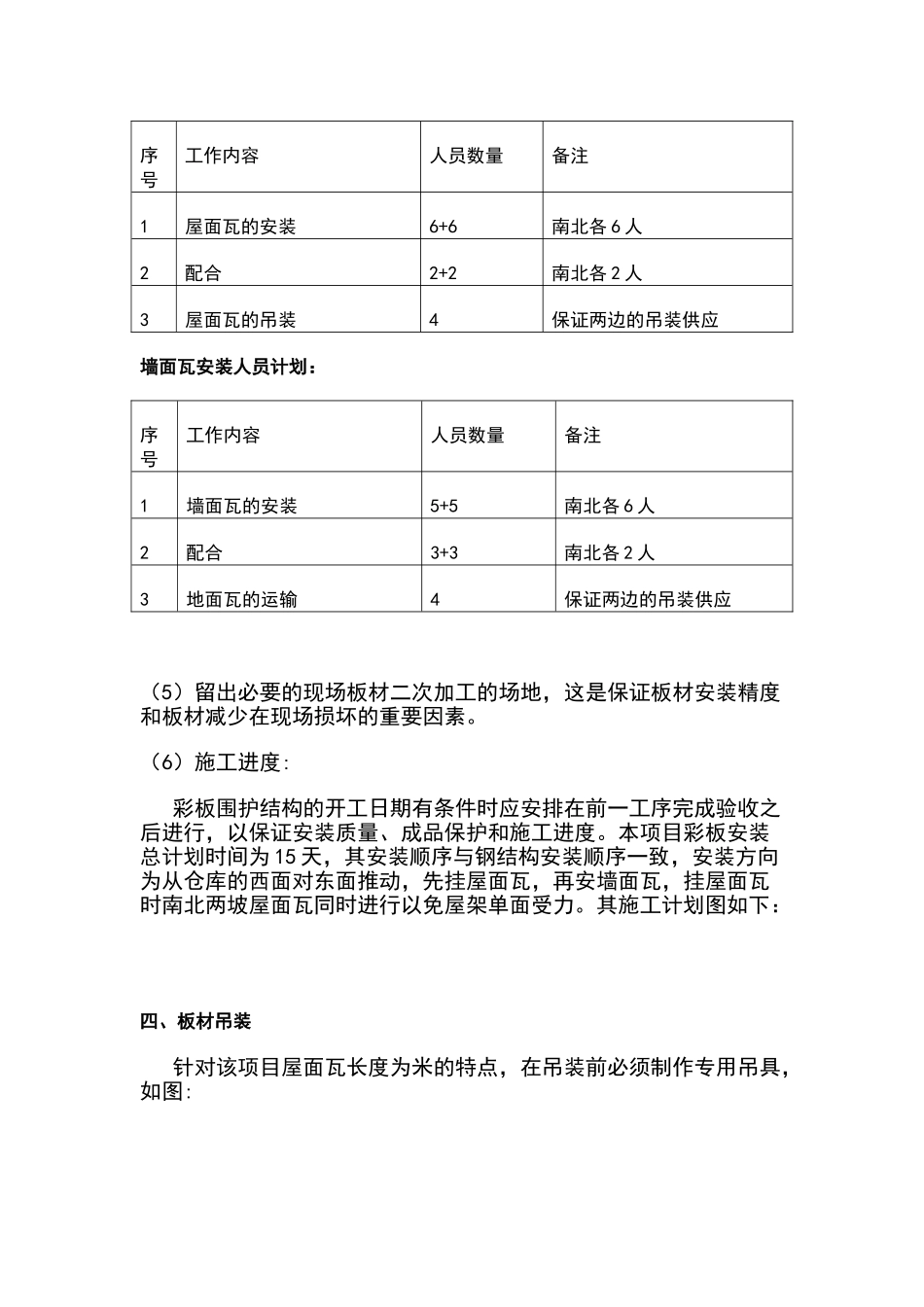

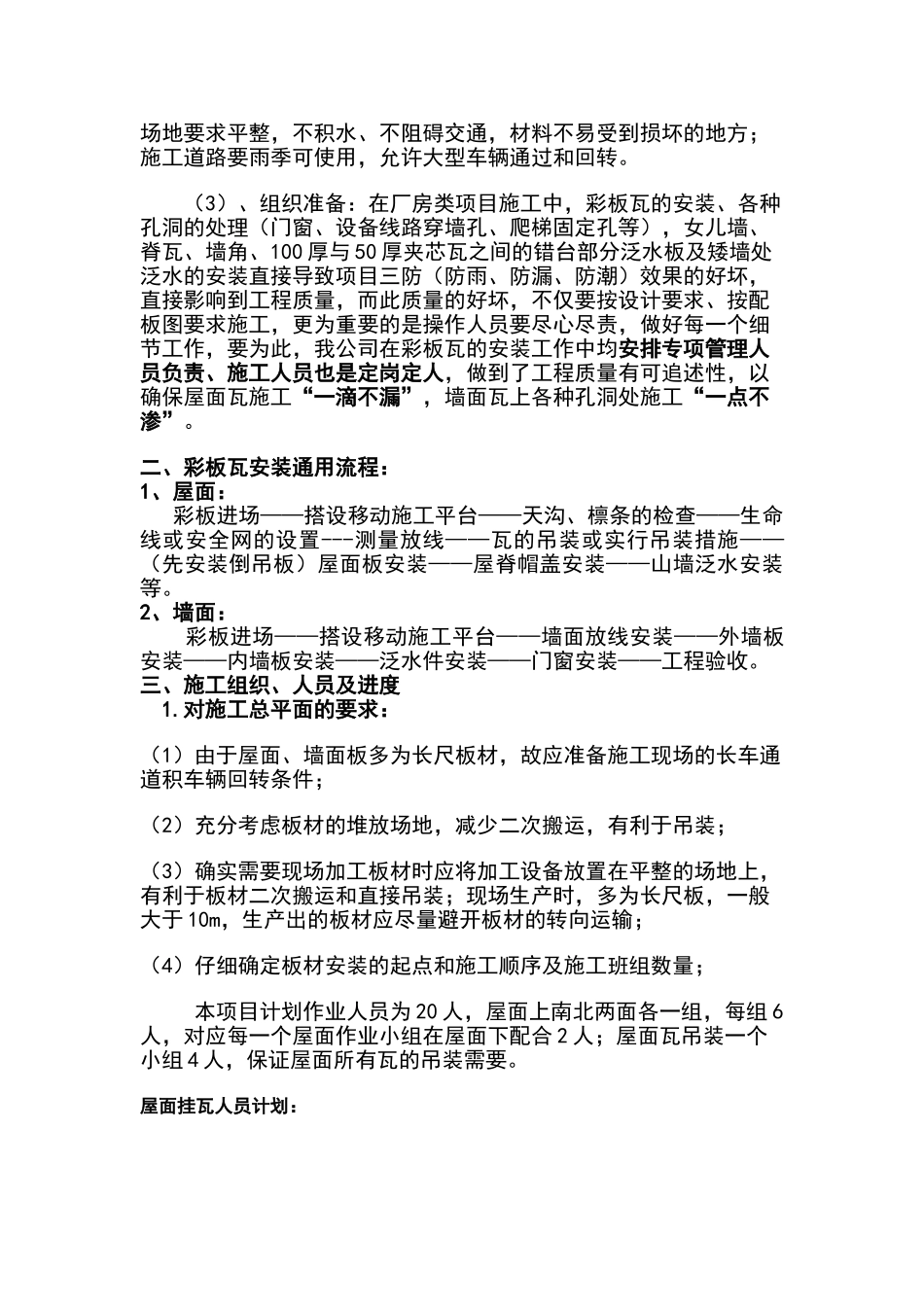

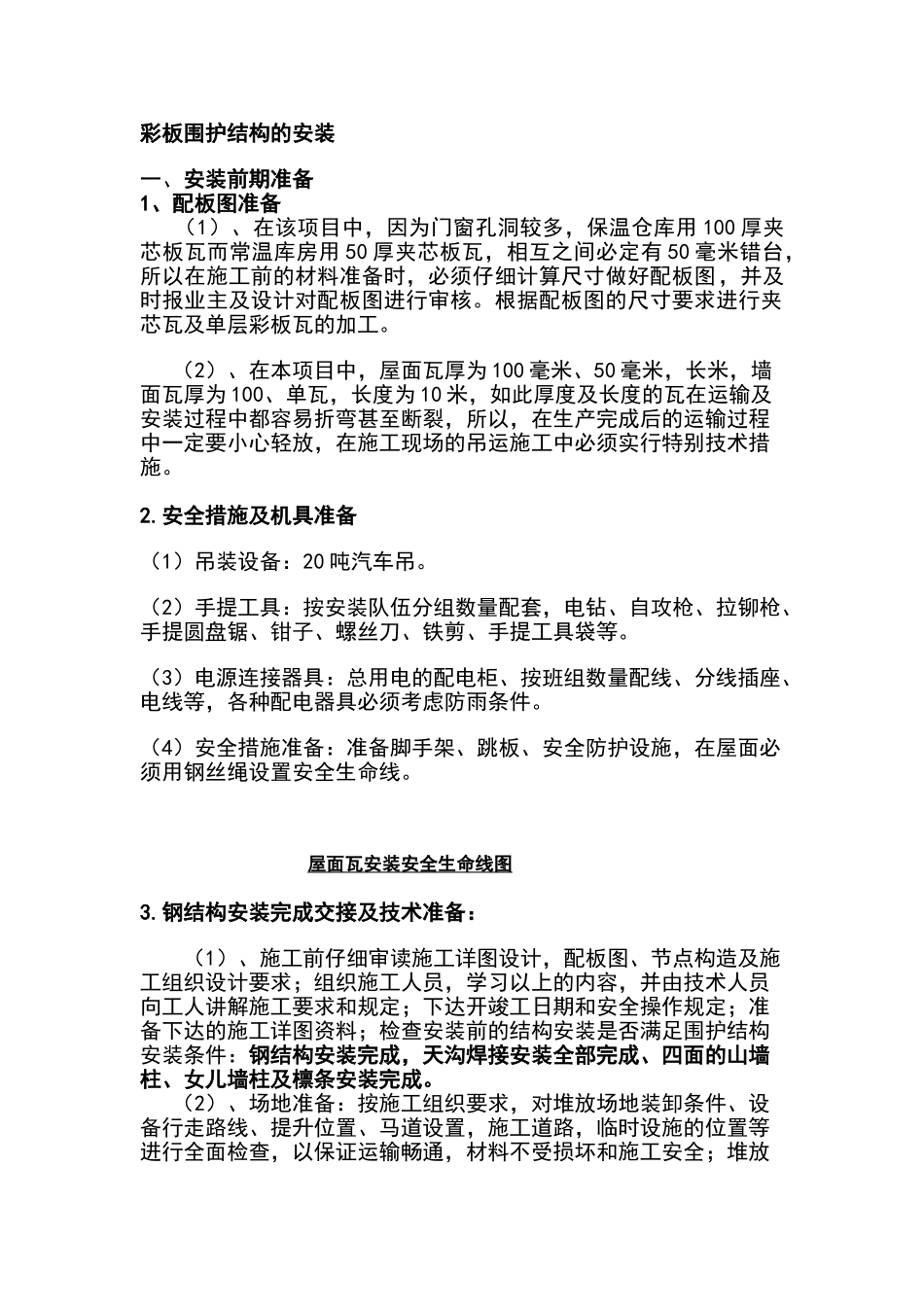

彩板围护结构的安装一、安装前期准备1、配板图准备 (1)、在该项目中,因为门窗孔洞较多,保温仓库用 100 厚夹芯板瓦而常温库房用 50 厚夹芯板瓦,相互之间必定有 50 毫米错台,所以在施工前的材料准备时,必须仔细计算尺寸做好配板图,并及时报业主及设计对配板图进行审核。根据配板图的尺寸要求进行夹芯瓦及单层彩板瓦的加工。 (2)、在本项目中,屋面瓦厚为 100 毫米、50 毫米,长米,墙面瓦厚为 100、单瓦,长度为 10 米,如此厚度及长度的瓦在运输及安装过程中都容易折弯甚至断裂,所以,在生产完成后的运输过程中一定要小心轻放,在施工现场的吊运施工中必须实行特别技术措施。2.安全措施及机具准备(1)吊装设备:20 吨汽车吊。(2)手提工具:按安装队伍分组数量配套,电钻、自攻枪、拉铆枪、手提圆盘锯、钳子、螺丝刀、铁剪、手提工具袋等。(3)电源连接器具:总用电的配电柜、按班组数量配线、分线插座、电线等,各种配电器具必须考虑防雨条件。(4)安全措施准备:准备脚手架、跳板、安全防护设施,在屋面必须用钢丝绳设置安全生命线。 屋面瓦安装安全生命线图3.钢结构安装完成交接及技术准备:(1)、施工前仔细审读施工详图设计,配板图、节点构造及施工组织设计要求;组织施工人员,学习以上的内容,并由技术人员向工人讲解施工要求和规定;下达开竣工日期和安全操作规定;准备下达的施工详图资料;检查安装前的结构安装是否满足围护结构安装条件:钢结构安装完成,天沟焊接安装全部完成、四面的山墙柱、女儿墙柱及檩条安装完成。 (2)、场地准备:按施工组织要求,对堆放场地装卸条件、设备行走路线、提升位置、马道设置,施工道路,临时设施的位置等进行全面检查,以保证运输畅通,材料不受损坏和施工安全;堆放场地要求平整,不积水、不阻碍交通,材料不易受到损坏的地方;施工道路要雨季可使用,允许大型车辆通过和回转。 (3)、组织准备:在厂房类项目施工中,彩板瓦的安装、各种孔洞的处理(门窗、设备线路穿墙孔、爬梯固定孔等),女儿墙、脊瓦、墙角、100 厚与 50 厚夹芯瓦之间的错台部分泛水板及矮墙处泛水的安装直接导致项目三防(防雨、防漏、防潮)效果的好坏,直接影响到工程质量,而此质量的好坏,不仅要按设计要求、按配板图要求施工,更为重要的是操作人员要尽心尽责,做好每一个细节工作,要为此,我公司在彩板瓦的安装工作中均安排专项管理人员负责、施工人员也是定岗定人,做到了工程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢构围护彩钢板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
